3#煤七采區皮帶巷過無炭柱施工安全技術措施
3#煤七采區皮帶巷過無炭柱施工安全技術措施
掘進五隊在3#煤七采區回風巷施工中揭露一無炭柱,位於H27#測點向東50.3米,見圖1。為保證施工安全順利進行,特提如下安全措施。
圖1: 3#煤七采區回風巷過X5#無炭柱平麵圖
一、施工方法:
根據現有數據預測:從遇無炭柱後開始按0°掘進至見3#煤頂板後沿頂板掘進。
二、 過無炭柱支護:
3#煤七采區回風巷過無炭柱,支護方式為錨索、鋼帶、金屬網、梯形鐵對棚聯合支護。

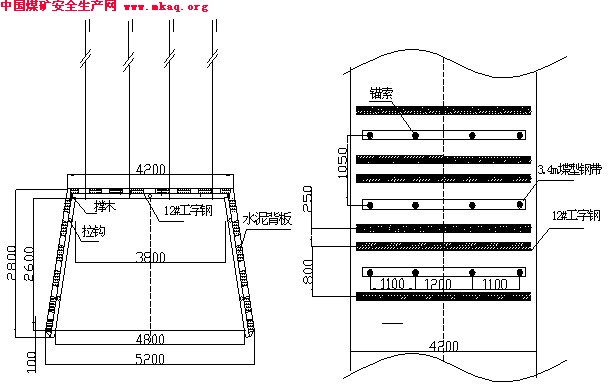

1、支護使用3.4米四眼鋼帶,兩排錨索的中間(錨索排距1.05米)支梯形鐵對棚,棚距1.05米(大棚距0.8米,小棚距0.25米),上淨口3.8米,下淨口4.8米,淨高2.6米,叉角0.5米,采用水泥背板花構花盤。每架棚5道拉鉤,在距梁頭10cm處各打一根撐木,撐木規格為6cm見方的方木。構頂必須使用道木或板木,板木規格:1200×200×100 mm 3。嚴禁使用5cm以下的破板,巷道支護見圖2。
2、臨時支護形式:
(1)能打按錨索時用HZWA-2600型摩擦柱,配用5噸液壓升柱器升柱,柱帽規格為600×200×150 mm3 的木柱帽,柱距不大於1.0m,底軟時穿鞋木鞋規格:300×200×150 mm3。
(2)采用前探梁支護,金屬前探梁使用不少於兩根且長度不小於3.5m的15kg/m的輕軌或11#礦工字鋼順巷平行布置,並用3道專用前探梁卡固定在進度棚梁上,根據頂板情況可增加前探梁根數。
3、支護工藝:
(1)當頂板較好,塌頂不嚴重,能夠打安錨索時,采用帽柱支護。先鋪網聯好→在靠近鋼帶安裝位置合理的地方支帽柱維護頂板→打安錨杆、錨索、上鋼帶→用前探梁將進度棚梁挑擔到掌頭→蓬構頂→出矸→豎腿支棚,打好構件→構頂盤幫。
(2)、當頂板破碎嚴重,塌頂高,不能打安錨索時,采用前探梁臨時支護。
先鋪頂網聯好→將前探梁超前探出一定長度(便於投構頂)→將進度棚梁放在前探梁上→挑擔到掌頭→按棚距調整好,用40錨鏈或前探梁卡與前探梁固定→並在梁兩端和中央卡支摩擦柱→蓬構頂→出矸→挖柱窩豎腿,認好口→打好構件→構頂盤幫完善支護。

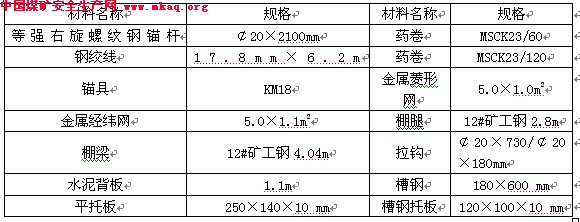

4、支護材料見下表
5、支護要求:
1)進入煤頭作業首先檢查煤頭20m範圍巷道支護及頂幫情況,處理活矸進行敲幫問頂,無問題後方可作業。錨索預緊力不低於160KN。不合格的錨索必須重新補打。
2)正常支護為梯形斷麵聯合支護(錨索、鋼帶、金屬網+梯形棚), 水泥背板花構花盤。
3)在臨時支護掩護下,挖好柱窩豎腿認好口,然後檢查中腰線,構盤好頂幫,上好拉鉤、撐木。拉杆、撐木必須齊全可靠。
4)棚腿應支在實底上,柱窩不小於10cm。
5)每架棚必須接口嚴實合縫,迎山有勁,叉角夠、中腰線對、構盤符合規定、撐木、拉鉤齊全有效。
6)若遇塌頂,羅架接頂,羅架木應構成“井”字形,構頂要構緊、背牢,接點與棚垂直成一直線。構頂前先檢查頂板,處理活矸,檢查頂部瓦斯,應有專人觀察頂板,選好退路,由有經驗的老工人進行構頂,嚴禁單人作業。冒頂高度超過0.5m時,要在羅架木上上好護身板。
7)地測組掛中腰線,隊組必須嚴格按線掘進施工。
三、爆破作業
炮眼布置按附圖炮眼布置圖嚴格執行,采用楔形掏槽法,眼底要保持在一個水平麵上,以保證較好的爆破效果。周邊眼底眼布置傾斜向下,要紮到巷道輪廓線以下,方便掏出柱窩。見圖3。

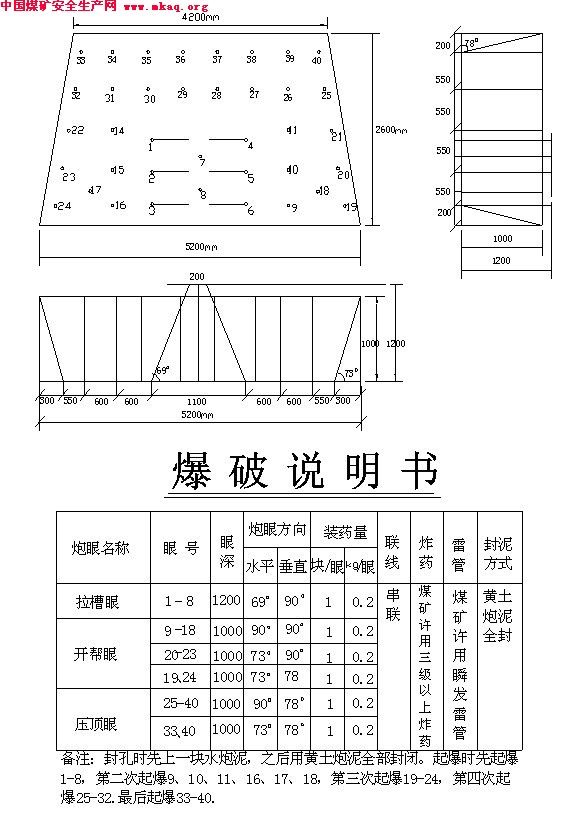

圖3:炮眼布置圖與爆破說明書
四、安全技術措施
1、進入施工地點先由工長或老工人檢查頂板支架圍岩情況,發現問題立即處理,無問題方可施工。
2、嚴格執行敲幫問頂製,嚴禁空頂作業。掘進時,錨網及鐵棚聯合支護時錨網、鐵棚緊跟掌頭,支棚時鐵棚緊跟掌頭,堅持掘一支一。
3、放炮嚴格執行“一炮三檢”和“放炮三連鎖”製度。放炮按煤巷直巷150m,拐彎巷不少於50m,且彎後不少於10m的距離撤人擋警戒,並有掩體。
4、必須保證煤頭10架棚在距梁頭1.2m處腿上打防倒抗鉤,防倒抗鉤倒替前移。最先支設的三架棚防倒抗鉤保留不回。
5、放炮前先維護好炮區20m範圍內的的電纜管路和其它設備,防止放炮崩壞設備造成02manbetx.com
,對於易損設備要用舊皮帶進行遮擋保護。
6、放炮30分鍾後由外向裏檢查,有崩倒的棚梁,由外向裏逐架扶起構牢後再施工。
7、施工人員必須站在有完整支架保護地點下用長柄工具處理頂幫活矸危石,無問題後方可作業。
8、炮後大於30cm的大矸不得上輸送機外運,用大錘處理後,方可運出。
9、距工作麵50m處要常備有∮20cm、長度不小於3.0米的木柱,數量不少於10根,做臨時支柱使用,同規格的梯形鐵棚不少於10架。
10、錨索要根根檢查並留有記錄,不合格要及時補打,錨索要根據現場情況調整長度,保證達到預緊力,錨索長度的調整要及時通知生產部、安監部並經同意後方可調整。
11、壓力大時棚距縮小到0.8m,塌頂嚴重時支密棚通過,棚距不大於0.6m。
12、掘進過程中要加強對淋頭水、瓦斯湧出量等情況的監測,發現異常或處理不了的隊組要停止掘進,並及時向調度、安監部、生產部彙報。以便采取相應安全措施通過該無碳柱。
13、打眼使用7655風鑽鑽眼時要嚴格按照《工種01manbetx
01manbetx
》中的有關規定執行,頂幫輪廓眼間距不易太大,要多打眼少裝藥,保證成巷,防止塌頂。
14、所有煤溜機頭機尾必須打雙壓柱,沒信號或聽不清信號嚴禁開溜,正式啟動前先點動兩下。煤溜拉矸,經常檢查刮板螺絲,有短缺的刮板螺絲必須補齊。遇到負荷突然增大時,要立即停溜,查清問題,處理完後,方可開溜,嚴禁強行開溜。
15、遇塌頂情況時,先派有經驗的老工人,派專人觀察頂板。在可靠的支護保護下,處理塌頂處的活矸危石,確認無危險的情況下鉤頂。鉤頂要嚴密緊接頂板。如仍不能控製頂板,采用貫釺法通過。當巷道塌頂不能使用臨時支護時使用摜釺。摜釺應用硬質木材製成或鋼管、鋼軌等,木材寬度一般不小於100mm,厚度為40~50mm,前部要削成扁平尖頭,以減少打入的阻力。摜釺的長度一般為2~2.5m。摜釺要排嚴打入,不得露頂。打入摜釺時最好是每次將各摜釺依次打入100~200mm,直至最終的預定深度。巷道在摜釺超前支護下,可以開始支棚。
16、支棚範圍,要超出構造邊緣5米,同時視井下實際情況,可延長支棚距離。
17、由於在村莊煤柱內掘進,在零點班整修棚過程中,需放小炮崩柱窩,藥量不超過0.1kg,同時起爆眼數不超過四個,炮眼深度不小於0.3米,炮眼用黃土炮泥全封,放炮嚴格執行“一炮三檢”和“放炮三連鎖”製度,按規定距離當好警戒。瓦斯濃度達到1%,嚴禁裝藥、放炮。
其它未提之處按《煤礦安全01manbetx
》、《掘進工種01manbetx
01manbetx
》、《3#煤七采區皮帶巷、回風巷在村莊煤柱內掘進施工安全技術措施》《3#煤七采區回風、皮帶巷掘進作業01manbetx
》執行。
