第一部分:概述
一、5343工作麵基本情況:
該工作麵切眼平均傾角210,最大傾角300,平均傾斜長158.7米。切眼斷麵為梯形,上淨寬6.3米,下淨寬7.22米,中高2.5米(軌麵至棚梁淨高),棚距為750mm,棚梁為6.7米黃花鬆,在棚梁下距切眼中心1米的兩側各支設一排DZ-3.15m單體支柱,緊靠單體(煤壁側)架設4米長一梁四柱順山抬棚,棚梁為Φ0.2×4m黃花鬆。在4米抬棚兩幫每隔10米架設一個木垛,煤幫側與老塘側互相交錯。至80#坡度較大處,木垛為煤幫側與老塘側並排架設。(附圖1:切眼安裝前示意圖)。

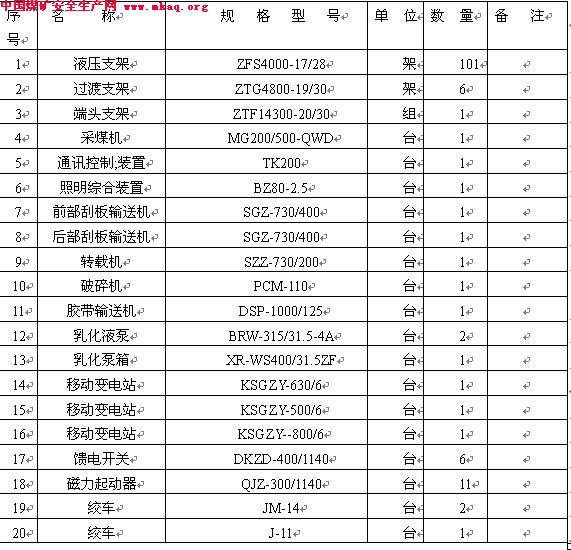

二、5343工作麵及機巷設備配備情況
(附圖2:5343工作麵設備布置示意圖) 表一

第二部分:設備安裝前的準備
1、運輸設備所經過的巷道,必須按支架運輸方向進行模擬試驗,詳細檢查巷道斷麵尺寸,巷道坡度、曲率半徑是否符合要求,達到暢通無阻。
2、對安裝運輸絞車位置及絞車混凝土基礎、調向轉盤基礎、絞車四壓兩戧、地錨進行全麵檢查,必須滿足提升運輸要求,確保安全運行。(附圖3:安裝絞車布置示意圖)
3、安裝絞車的布置:
A:在5344回風石門及5343風巷變坡上口處,各安裝一台JM-14型絞車,鋼絲繩為Φ24-6×37型,纏繩量80米(1#、2#絞車);在5343風巷貫通點處安裝一台J-11型絞車,鋼絲繩為Φ28-6×37型,纏繩量280米(3#)。
B:在安裝絞車硐室內,安裝兩台J-11型絞車,北側為副絞車(5#),南側為主絞車(4#),鋼絲繩為Φ36-6×37型,纏繩量180米。
C:在5344機巷距轉載機機頭100米處安設一台JM-14型絞車(9#),鋼絲繩為Φ28-6×37型,纏繩量為120米。
D:絞車必須打混凝土基礎(9#絞車除外),四壓兩戧地錨固定,絞車基礎按設計要求施工,保證提升中心線與軌道中心重合。
3、從5344工作麵到5343工作麵,必須采用22kg/m以上的鋼軌,在綜采設備運輸前,嚴格按《礦井窄軌軌道鋪設標準》驗收。
4、切眼軌麵至棚梁淨高度必須達到2.5m,絞車提升中心與切眼軌道中心重合,道頭要對齊並按規定鋪設軌枕。
5、工作麵上出口調向轉盤的固定應符合下列要求:
(1)支架從5344風巷至5343工作麵調向,采用專用調向轉盤,轉盤必須打混凝土基礎,並用地腳螺栓固定。
(2)調向轉盤必須轉動靈活,其軌道中心必須能夠分別與風巷軌道、工作麵軌道中心重合,並且接口處軌麵要在同一平麵上,必須用道木墊實以防下陷。
(3)調向轉盤轉向為順時針方向。
6、為防止絞車峒室瓦斯積聚,在工作麵安設一台5.5kw風機備用,以便絞車峒室瓦斯濃度超限時及時對峒室供風,稀釋瓦斯。

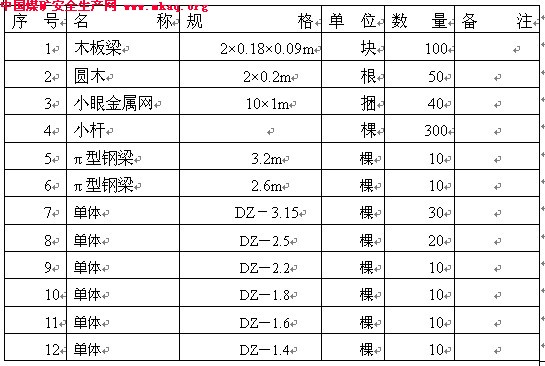

7、5343風巷距切眼20米外,必須備用下列支護材料:(見下表)

第三部分:作業方式與勞動組織
一、設備安裝順序
供電、供液係統 →膠帶輸送機及設備列車、破碎機、轉載機→端頭支架 → 機尾2架過渡支架→前、後部溜機尾及傳動部 →基本支架及前後部溜中部槽、附件→采煤機 →機頭2架過渡支架→前、後部溜機頭及傳動部 →機頭2架過渡支架。
二、作業方式
1、勞動組織:此次作業方式為三班作業,“三八”作業製。
2、礦每班配備安檢員及安全把關人員、瓦檢員、軌道維修工各一名,每天配備鋼絲繩檢查工一名。
第四部分:設備的運輸
一、安裝設備的運輸路線
1、安裝設備運輸路線:
①工作麵設備(過渡支架、基本支架、後部刮板輸送機):5344綜采工作麵→5344綜采工作麵回撤調向轉盤→5344風巷→5343工作麵安裝調向轉盤→5343工作麵
②機巷內設備(膠帶輸送機機尾及設備列車、轉載機、破碎機、端頭支架等):在5344綜采工作麵機巷停采處進行拆卸,然後利用安設在5343機巷內的8#、9#絞車將設備各部件拖運至5343機巷內的安裝地點進行安裝。
③采煤機、前部刮板輸送機:綜采車間→副井地麵車場→副井→副井1350車場→1350中央石門→北一1350運輸巷→北一1350集中石門→1350集中巷→5343風巷→5343工作麵安裝調向轉盤→5343工作麵。
2、乳化液泵、箱、移動變電站,經1280一號運輸石門→1280車場石門→1280集中運輸巷→1280北一運輸石門→1280瓦抽巷二塊段南端(安裝地點)。
二、設備的運輸
1、端頭支架:端頭支架在5344綜采工作麵至停采線處進行解體。
①兩架副架分別分解為前頂梁、後頂梁,前底座、後底座和立柱五部分,然後利用安設在5343機巷內的8#、9#絞車將設備各部件拖運至5343機巷內的安裝地點進行安裝。
②將主架先分解成前後兩段,然後再將前段分解為頂梁、底座、立柱三部分,後段頂梁、底座不分解,整體向前拖運,按照安裝順序利用安設在5343機巷內的8#、9#絞車將設備各部件拖運至5343機巷內的安裝地點進行安裝。在分解過程中各管路接頭必須用“塑料堵”堵好,以免液壓元件進髒物。
2、過渡支架和基本支架整體裝車,過渡支架使用專用平板車(車高270mm),支架重心必須與平板車中心重合,過渡支架底座後沿超出平板車後沿108mm,基本支架底座後沿距平板車後沿120mm,平板車長度為2500mm。
3、1#至103#支架在5344工作麵回撤裝車時運輸方向:前梁朝前,尾梁朝後,在5344風巷運輸時,尾梁朝前;切眼下放時,前梁朝前,尾梁朝後;103#至105#支架在5344風巷運輸方向:尾梁朝後,前梁朝前。
4、所有支架在裝車前,要降到最低高度 ,側護板收回鎖牢,寬度不得大於1500mm(端頭支架不得大於1600mm),插板要全部收回。
5、支架在平板車上的固定方法:先用6.5m長、φ19-6×37鋼絲繩扣在支架底座和平板車前、後、左、右纏繞,用3噸手拉葫蘆拉緊,再用5.3m長、φ19-6×37鋼絲繩扣在支架頂梁和平板車掛鉤上纏繞,用3噸手拉葫蘆拉緊,手拉葫蘆的導鏈必須用雙股8#鐵絲鎖牢防止回鏈。
6、其它設備裝車不得超寬、超高、偏載和超重,否則必須分解運輸,確實無法分解的,另行製定安全技術措施
7、設備車捆綁完畢後,必須安排專人檢查裝車捆綁情況,合格後方準運輸。
三、運輸提升設備及鋼絲繩的選型校驗:
1、5344風巷提升支架(3#)絞車鋼絲繩選型
根據《煤礦安全01manbetx 》第400條規定,單繩纏繞式提升裝置專為升降物料時,鋼絲繩安全係數不小於6.5。
Qd=mF=m[(G1+G2)(sinα+F1cosα)+PL(sinα+F2cosα)]
式中: Qd:鋼絲繩破斷拉力總和
m: 鋼絲繩安全係數,取6.5
G1:有益載荷16850kg
G2:礦車自重1200kg
α:提升角度,180
P:鋼絲繩每米重量2.71kg/m (擬用φ28-6 ×37 型鋼絲繩)
L:提升長度270米
F1:礦車磨擦阻力係數,取0.01
F2:鋼絲繩磨擦阻力係數,取0.2
代入式中得:Qd=39742kg
根據計算所得Qd值,選取公稱抗拉強度1770MPa,鋼絲繩破斷力總和409kN 的φ28-6×37型鋼絲繩。
2、5343工作麵安裝絞車(4#、5#)的提升能力的校驗
工作麵安裝絞車選取用J-11型慢速絞車,提升能力為11噸。
工作麵安裝絞車所受拉力為:
F=(G1+G2)(sinα+F1cosα)+PL(sinα+F2cosα)
式中: G1:有益載荷16850kg
G2:礦車自重1200kg
α:提升角度,300
P:鋼絲繩每米重量,4.37kg/m (擬用φ36-6 ×37 型鋼絲繩)
L:提升長度170米
F1:礦車磨擦阻力係數,取0.01
F2: 鋼絲繩磨擦阻力係數,取0.2
代入式中得: F=9681kg<11000kg
故J-11型絞車提升能力足夠。
3、工作麵安裝支架(4#、5#)絞車鋼絲繩的選擇
根據《煤礦安全01manbetx 》第400條規定,單繩纏繞式提升裝置專為升降物料時,鋼絲繩安全係數不小於6.5。
Qd=mF=m[(G1+G2)(sinα+F1cosα)+PL(sinα+F2cosα)]
式中: Qd: 鋼絲繩破斷拉力總和
m: 鋼絲繩安全係數,取6.5
G1:有益載荷16850kg
G2:礦車自重1200kg
α:提升角度,300
P:鋼絲繩每米重量,4.37kg/m (擬用φ36-6 ×37 型鋼絲繩)
L:提升長度170米
F1:礦車磨擦阻力係數,取0.01
F2: 鋼絲繩磨擦阻力係數,取0.2
代入式中得: Qd=62927kg
根據計算所得Qd值,選取公稱抗拉強度1770MPa,鋼絲繩破斷力總和676kN的φ36-6×37型鋼絲繩。
4、10.7噸卸扣體強度校驗:
因下放及安裝支架時,絞車鋼絲繩繩頭與鋼絲繩扣連接均使用卸扣體,故對卸扣體選型校核如下:
F=(G1+G2)(sinα+F1cosα)+PL(sinα+F2cosα)
式中:
F:卸扣體所受拉力
m1:有益載荷16850kg
m2:礦車自重1200kg
α:提升角度300
P:鋼絲繩每米重量,4.37kg/m
L:提升長度170米
F1: 礦車摩擦阻力係數,0.01
F2: 鋼絲繩磨擦阻力係數,取0.2
代入式中得:F=9681kg<10700kg
故卸扣體強度符合要求。
第五部分:設備的安裝
一、轉載機、破碎機的安裝
1、轉載機、破碎機的安裝要按照設計要求進行。
2、鋪設前應先將作業地點的浮煤及雜物清掃幹淨。
3、將轉載機機頭架、過渡槽及傳動部件用安裝在機巷的8#、9#絞車拉到皮帶機尾處,並放置穩妥。
4、將破碎機箱體及前拖座運至安裝地點,逐件進行安裝;緊固各部連接螺栓,將底鏈鋪入底槽,並每隔2.76m(即30個環)安裝一塊刮板,防止鏈條擰勁。
5、依次安裝轉載機起坡段,橋身段及過渡槽,並隨著鋪設的進行,在橋身段下架設三個“#”型木垛,木垛間距2.5m;木垛用料0.2×0.2×2m,0.2×0.2×1.5m方木,木垛必須架設在實底上,並與橋身段接實。
6、在機巷工字鋼梁上用Φ26×92mm錨鏈、連接環懸掛一台5噸手拉葫蘆,將轉載機機頭架用5噸手拉葫蘆吊起放在皮帶機尾架上,與過渡槽連接在一起,上齊連接銷軸。起吊前在起吊梁兩側各加打一架一梁三柱抬棚,棚梁用2.6m兀型鋼梁,棚腿用3.15m單體支柱,以此穩固起吊梁。
7、緊固各部連接螺栓,依次上齊轉載機起坡段、橋身段兩側的擋煤板夾板,然後安裝轉載機及破碎機傳動部。
8、待三架端頭支架安裝完畢後,再安裝剩餘中部槽及機尾架,鋪設上鏈,補齊刮板,預緊刮板鏈,進行試運轉。
二、支架的安裝
(一)端頭支架的安裝:
1、安裝端頭支架前,先將5344機巷溜煤井漏鬥關嚴,溜煤井貫滿填實,在漏鬥處架設一架2.8×2.8×2.5m(長×寬×高)的#形木垛,木垛接頂要嚴密;並將安裝地點的浮煤雜物清掃幹淨。
2、三架一組端頭支架在燒焊地點檢修加固完畢後,利用安設在機巷的9#絞車,分別將1#副架前底座、前頂梁、立柱,主架前底座、立柱、前頂梁及2#副架前底座、立柱、前頂梁運至機巷安裝地點。
3、將9#絞車鋼絲繩勾頭用ф28-6×37-8m鋼絲繩扣、10.7噸缷扣體與主架底座連接穩妥,縮皮帶千斤配合,將主架後段拖運至安裝地點,主架後段就位後,升起支架接頂, 連接主架前段底座與後段底座、安裝連接銷軸;在機巷工字鋼梁上用Φ26×92mm錨鏈、連接環懸掛一台5噸手拉葫蘆,將主架前頂梁吊起安裝連杆、立柱、銷軸。
4、將主架前段升起,撤除此段機巷下幫單體支柱;沿主架將1#副架後底座、後頂梁、立柱拉至安裝地點,安裝1#副架後底座,在原機巷工字鋼梁上用Φ26×92mm錨鏈、連接環懸掛一台5噸手拉葫蘆,將1#副架後頂梁吊起安裝連杆、立柱,連接1#副架前段底座與後段底座,將1#副架前頂梁吊起安裝連杆、立柱、銷軸;安裝1#副架與主架前後段的調架千斤頂,將1#副架的前後段調正並將1#副架升起。
5、與1#副架安裝方法相同,安裝2#副架。待2#副架安裝完畢後,安裝端頭支架與轉載機的推移裝置。
6、安裝轉載機機尾中部槽及機尾架,鋪設上鏈,補齊刮板,預緊刮板鏈,進行試運轉。
(二)支架的下放卸車及調向安裝(附工作麵支架調向安裝支護示意圖)
1、支架下放時,4#絞車作主牽引,5#絞車作輔助牽引。
2、支架車經3#絞車提升至調向轉盤前,在靠近3#絞車一端的轉盤軌道上安設卡道器,支架車上轉盤後,安裝支架車後輪卡道器,卡住支架車前後車輪,將5#絞車與支架尾梁連接,解開轉盤軌道與風巷軌道連接道夾板,解開3#絞車與支架車的連接;啟動5#絞車,使支架車及轉盤調向,當轉盤軌道中心線與工作麵軌道中心線重合時,用道夾板連接兩軌道。
3、用ф28-6×37-8m鋼絲繩扣圍在支架底座上,並用10.7噸卸扣體與4#絞車繩頭連接;用φ28-6×37-4m鋼絲繩扣圍在支架連杆上,並用10.7噸卸扣體與5#絞車繩頭連接。卸扣體螺栓旋緊後用10#鐵絲鎖住,以防回扣,拆除轉盤軌道與工作麵軌道連接處的卡道器。
4、人工將支架車從轉盤上推下,推車時,4#、5#絞車鬆繩不能過長,一次鬆繩不能超過300mm。
5、支架下放距安裝地點7米處開始卸車,卸車前,先將安裝地點的軌道拆除,並在原軌道兩旁各墊上一棵柳木(兩邊去皮);用5#絞車拽住支架,鬆4#絞車鋼絲繩,4#絞車鋼絲繩勾頭與平板車用10.7噸卸扣體連接;鬆解支架與平板車的捆綁繩索,人員必須站在支架兩側,每次隻準兩人作業,且要清理好退路。待鬆解平板車與支架捆綁的作業人員撤到安全地點,方可發信號卸車。
6、鬆動5#絞車鋼絲繩,每次鬆動不超過300mm,使支架從平板車上滑下;啟動4#絞車,往上拉平板車;4#、5#絞車相互配合,一拉一放,將支架卸車。4#絞車將平板車提至轉盤上,運至風巷。
7、用5#絞車拉住支架,防止支架傾倒;將一棵DZ-3.15m單體支柱一端頂在已就位的前部溜推拉耳子上,另一端頂在支架底座上;將另一棵DZ-3.15m單體支柱一端頂在已就位的後部溜推拉耳子上,另一端頂在支架底座後沿上;交替升單體支柱,一次升100mm,將支架調向至安裝地點,安裝就位。
8、支架調向過程中(尤其是切眼坡度圖中坡度在29°左右的支架調向安裝時),5#絞車始終拉著支架連杆,隨著支架的調向,5#絞車也隨之鬆繩(鬆繩程度:鋼絲繩稍吃勁為準)。
9、接支架進回液管路,將支架升起接實頂板,初撐力不小於24.5MPa;安裝前、後部溜與支架的推拉裝置。
10、設專職驗收員,對每架支架狀況進行寫實。
(三)工作麵支架及前、後部溜安裝時的頂板管理
1、由於工作麵前後部溜安裝超前支架10m,需提前拆除原切眼所架設的木垛,所拆除的木垛必須是影響前後部溜鋪設的木垛,不影響前後部溜鋪設的木垛嚴禁提前拆除。
2、在拆除木垛前,作業人員應根據切眼坡度圖及擴切眼時漏頂寫實,對周圍單體進行二次補壓,對切眼坡度大地段以及擴切眼時漏頂地段進行超前加密支護,以預防拆除木垛時發生漏頂02manbetx.com
3、拆除木垛時,必須在木垛最上層四角原切眼支護6.7m棚梁下用DZ-3.15m單體支設替柱,在木垛下一架6.7m棚梁下先打上二顆戧柱,單體初撐力必須大於6MPa;拆除木垛時,作業人員站在木垛上方拆除,拆除木垛的第一層後,由施工負責人觀察頂板狀況,確無問題後,作業人員方可繼續拆除。
4、在拆除切眼坡度大地段以及擴切眼時漏頂地段木垛時,先用3.2米兀型鋼、DZ-3.15m單體穿過木垛中心架設一架順山抬棚,一梁兩柱,待拆除三層後,形成一梁三柱進行支護,再將木垛全部拆除。
5、木垛拆除後,必須在所拆除木垛上方原切眼支護6.7m棚梁下用DZ-3.15m單體支設戧柱(戧角為10°),每個棚梁下支設兩顆單體戧柱,戧柱距棚梁親口200mm,單體要支設有力,但不能使棚梁產生移動、變形。
6、在支架下放前,在原切眼軌道兩旁各架設一架6.0m一梁三柱順山抬棚,棚梁一端架設在已就位支架頂梁上,另一端及中間各打一棵DZ-3.15m單體支柱形成一梁三柱抬棚(已就位支架可做為“一柱”),單體初撐力必須大於6MPa。
7、支架調向就位後,迅速恢複調向前的支護方式,每安裝一架,所架設的6.0m一梁三柱順山抬棚向上竄一架。
8、支架調向需改動妨礙支架調向的單體支柱時,必須嚴格執行“先支後回”的原則,在要回柱的棚梁側適當地方打好替柱,然後方可回該柱(必須保證一梁四柱),且一次隻許替回一柱,依次進行,嚴禁多柱同時回,支架通過後,恢複原有支護形式。
9、各班作業前,對工作麵所有支柱進行一次全麵檢查,並進行二次補液,單體初撐力必須大於6MPa,將卸壓支柱全部換掉。
10、工作麵煤幫柱在工作麵前部溜安裝完畢,正常運轉後回收,回收另行製定安全措施
三、工作麵其它設備的安裝
(一)工作麵前、後部溜的安裝:
1、前、後部溜是在端頭支架安裝完畢後,超前進行安裝,即工作麵支架未安裝前,應提前鋪設六節前部溜中部槽、六節後部溜中部槽後,再安裝支架,前部溜、後部溜安裝超前支架安裝10m,便於支架安裝時順利調向。
2、部件裝卸車方法:
(1)前後部溜機頭、機尾架,傳動部,過渡槽均用平板車裝運;用3噸手拉葫蘆、Φ19-6×37-5.3m的鋼絲繩扣與平板車捆綁牢固;電纜槽用平板車裝運(每車裝十塊),用3噸手拉葫蘆、Φ19-6×37-5.3m的鋼絲繩扣與平板車捆綁牢固;前、後部溜中部槽均裝在專用平板車上(每車裝四塊),用專用固定架卡牢,再用3噸手拉葫蘆、Φ19-6×37-5.3m的鋼絲繩扣與平板車捆牢。齒軌、刮板、圓環鏈裝入3噸礦車。
(2)各部件運至切眼卸車地點後,在卸車地點架設橫山起吊鋼梁,鋼梁兩端各架設一架一梁三柱抬棚,起吊鋼梁和棚梁均用2.5m礦用11#工字鋼,棚腿用DZ-3.15米單體支柱,用Φ26×92mm錨鏈、連接環將一台5噸導繩輪掛在起吊梁上,4#主絞車牽引所卸設備車,5#副絞車通過導繩輪將所卸設備吊起,4#主絞車向上牽引,鬆5#副絞車,將所卸設備放下。按上述方法依次將各部件卸下並用5噸手拉葫蘆拉至安裝地點。
(3)齒軌、刮板、圓環鏈裝入3噸礦車運至卸車地點人工卸車。
(4)卸車時,卸車點下方10米範圍內嚴禁有人。
3、安裝方法:
(1)鋪設前,先將作業地點浮煤雜物清掃掃淨,溜板應鋪設到實底上,前、後部溜安裝按自下而上的順序並超前支架安裝10米進行。
(2)在端頭支架(後期是已就位的支架)上,用Φ26×92mm錨鏈、連接環固定一台5噸手拉葫蘆,用手動葫蘆與Φ19-6×37-10m的鋼絲繩扣依次將各部件拉至安裝地點。
(3)按設計尺寸固定機尾架,將鏈條穿過機尾架繞過鏈輪,然後鋪開底鏈,鏈條焊口方向背離中板。按順序安裝機尾過渡槽、機尾傳動部、中部槽、機頭過渡槽直至機頭架、機頭傳動部,並隨著中部槽的安裝,將刮板鏈(底鏈)全部鋪開,並每隔2.76m即30個環,安裝一件刮板,防止鏈條擰勁。
(4)、隨著中部槽及支架的安裝,在已就位的支架下依次安裝電纜槽、齒條、電纜槽夾板;機頭架安裝完畢後,從機頭向下鋪設上鏈與底鏈對接,上齊刮板;安裝機頭傳動部。
(5)、緊固機頭、機尾減速箱、聯接套、聯軸器、電機與機頭機尾架的連接螺栓。預緊刮板鏈(刮板鏈在機尾鏈輪處下垂二個環為宜)。
(6)、安裝完畢後,應按照刮板機完好標準以及設備使用說明書(全文貫徹)要求進行進行驗收,並進行試運轉。
(三)采煤機的安裝:
1、采煤機經檢修後,在綜采車間裝入平板車(左右行走箱各為一體,電控箱為一體,左、右截割部各為一體,左右滾筒各為一體),其餘附件裝入三噸礦車。
2、在40#支架就位後,采煤機部件按安裝順序運至30--40#架前,並用錨鏈與前部溜或支架鎖牢,防止下竄。(左右滾筒待基本支架安裝完畢後,下至工作麵上口)
3、在36#支架前梁處架設兩架起吊鋼梁,間距2米,起吊梁兩端必須架設一梁三柱抬棚,起吊鋼梁和棚梁均用2.5m礦用11#工字鋼,棚腿為DZ-2.5m單體支柱(起吊梁與起吊物必須垂直)。
4、用Φ26×92mm錨鏈、連接環分別將兩台5噸手拉葫蘆掛在起吊梁上,將電控箱吊起,下部用方木將電控箱墊平,鬆手拉葫蘆、挪起吊鋼梁,依次將左行走箱、右行走箱吊起,依次與電控箱對接,緊固各部連接螺栓。采煤機上、下齒軌輪必須用卡道器卡牢,防止其下滑。
5、與安裝左、右行走箱方法相同,依次安裝左、右截割部,安裝左、右調高油缸,各部銷軸安設要齊全、到位。
6、安裝冷卻噴霧係統,鋪設供電電纜及電纜夾、冷卻噴霧管路,安裝左、右操作站、變頻器控製盤及瓦檢儀。
7、安裝完畢後,應按照采煤機完好標準以及設備使用說明書(全文貫徹)要求進行進行驗收,並進行試運轉。
8、待基本支架安裝完畢後,將采煤機開至機頭,將溜子拉回,煤幫柱去掉;將左滾筒沿煤壁運至95#支架處安裝,右滾筒在風巷上口安裝,緊固連接螺栓。
(四)乳化液泵站的安裝:
1、運輸前,乳化液泵箱要封堵各進出口,防止進入雜物。
2、乳化液泵箱安裝前必須衝洗幹淨,乳化液泵油池必須更換新的潤滑油。
3、乳化液泵、泵箱安裝要平穩、牢固,巷道水溝要暢通。
4、各種管路係統連接前要進行衝洗及打壓試驗,合格後,方可與支架進、回液係統接通,各部連接螺栓要齊全、緊固。
5、管路要懸掛整齊,保證巷道整潔,暢通。
第六部分:安全技術措施
一、一般安全技術措施:
1、所有參加作業人員,嚴格執行“三大01manbetx ”,做到“安全第一,預防為主”,確保作業人員及設備的安全。
2、所有作業人員在安裝前必須認真學習本措施,經考試合格、簽字備案後,方可上崗,並嚴格按措施作業。
3、整個安裝過程中,施工負責人和礦安檢員在作業前,作業後,對作業地點進行認真檢查,發現不安全隱患,必須及時處理,存在問題處理好後,方可作業。
4、作業前必須由礦安檢員,施工負責人對作業地點的支護進行詳細檢查,存在問題處理好後,方可作業。
5、在整個安裝過程中,工作麵要有足夠的新鮮風流,每班由通風隊派專職瓦檢員檢查瓦斯情況,每天由通風隊派專職測風員對作業地點風量測定一次,發現問題要立即處理,確保通風係統完好。
6、在距作業地點5m、工作麵回風、頂板道、頂板道排放瓦斯風流全風壓混合處、機巷設置瓦斯監測探頭,按規定調校靈敏準確,但探頭斷電功能不設置,即隻報警不斷電
7、在回風巷道所有絞車峒室內各懸掛一台便攜式瓦斯報警儀,當風流中瓦斯濃度達到1%時,絞車司機必須立即停車,壓住絞車閘把,並用錨鏈同絞車底座鎖牢,由專職電工切斷絞車電源。當風流中瓦斯濃度降到1%時以下時,由瓦檢員檢查確認後,方可按規定恢複供電。
8、施工中,工長、電鉗工、跟班隊幹部要配帶便攜式瓦斯報警儀,隨時檢查瓦斯濃度,當風流中瓦斯濃度大於1%時,立即停止作業。
9、人員進入機道作業前,必須停電閉鎖前部溜及采煤機,站在機道作業時,必須嚴格執行“敲幫問頂”製度,隨時注意頂板、煤壁和支護情況,發現問題必須及時進行處理,確無問題後,方可進行作業。
10、安裝設備地點需要用手動葫蘆起吊時,起吊梁兩端必須架設一梁三柱抬棚,起吊鋼梁和棚梁均用2.5m礦用11#工字鋼,棚腿為DZ-2.5m或DZ-3.15m單體支柱,不得隨意在原棚梁起吊設備,抬棚梁與原棚梁間必須接實。起吊梁與起吊物必須垂直。
11、工作麵安裝、運輸、捆綁專用的所有起重設備、導向輪、連接件等必須有合格證,在每次使用前要有專人詳細檢查其完好情況,如超規定不完好,嚴禁使用。
12、起吊設備前,必須仔細核對設備的重量,不得大於手拉葫蘆的規定起吊重量。
13、易損件、特殊件及小件,由專人負責裝箱運送,以防止丟失或損壞。
14、人工抬運大件時,繩索要係牢,專人指揮,統一呼號,起落行動一致。
15、單體鋪助作業時,單體柱頭要墊小杆或木鞋,注液槍用鐵絲綁牢,進行遠方操作。
二、安裝液壓支架安全技術措施
1、在安裝過程中,嚴格按照規定管理頂板,不得隨意改動支護。
2、所有作業人員都必須隨時注意頂板情況,對危險地段和壓力大地段,要加密支護,超前支護,防止頂板02manbetx.com 發生。
3、每次下放支架前,認真檢查運輸路線及切眼支護情況,軌道上有無障礙物,有無危棚、倒棚,以免造成掉道或冒頂02manbetx.com
4、支架卸車時,要防止撞倒撞歪支柱,如果出現撞倒撞歪支柱應及時扶正,接實頂板,達到初撐力6MPa,保證支護強度。
5、支架調向過程中,在滿足調向要求的情況下,盡可能減少對原有支護的移動;若需改動時,必須先支後回,嚴禁空頂作業及單腿懸臂,遇有頂板破碎時要及時采取措施進行維護。
6、當工作地點或運輸途中,一旦發生冒頂02manbetx.com ,作業人員首先要觀察頂板,確認不再冒落時,方可采取措施進行處理,在處理過程中,施工負責人要指派專人觀察頂板情況,如冒頂範圍過大或繼續漫延時,另行製定安全措施進行處理。
7、處理冒頂時,可先架設抬棚,在抬棚上打木垛或用木板梁、穿楔來控製冒頂區。
8、工作麵所支設的單體支柱初撐力不得小於6MPa,如底板是煤底,則必須墊木鞋,單體柱頭和棚梁都必須用雙股12#鐵絲拴在頂網上,對棚梁的捆綁每根不小於2處。
9、作業人員隨時對作業地點原有支護進行全麵檢查,單體有無卸壓,棚梁是否歪斜、鬆動,如有時,必須及時處理。
10、拆除切眼木垛時,必須由安全負責人和安監員檢查頂板支護情況,確認無問題後,方可拆除。
11、拆除木垛時,必須在木垛最上層四角用單體支設替柱,人員站在木垛上側拆除,並有專人觀察頂板,並清理好退路。
12、在拆除木垛時,如遇頂板壓力較大時,先用3.2m兀鋼穿過木垛中心架設一架順山抬棚,一梁兩柱,待拆除三層後,形成一梁三柱進行支護,再將木垛全部拆除。
13、用絞車卸車、移動支架過程中,作業人員必須躲進已就位支架內。
14、支架調向就位時,作業地點除調向人員外,不準有其他人員作業,作業人員嚴禁靠近絞車鋼絲繩。
15、支架安裝時,要垂直頂底板,要與煤壁垂直,不得出現歪斜,否則要用上部絞車配合單體扶正,以防傾倒。
16、支架安裝時,每安設兩架,支架側護要打開一架;每隔一架打一棵戧柱,戧柱用DZ-3.15m單體支柱。
三、設備的運輸安全技術措施
1、設備運輸巷道要清理幹淨,確保暢通無阻,同時按要求檢查軌道的質量情況,確保安全運行。
2、開車前絞車司機、安檢員、安全負責人應詳細檢查絞車基礎,壓戧柱、地錨是否牢固可靠,鋼絲繩在卷筒上排列是否整齊,不得出現空圈打結現象,絞車滾筒上的餘繩不得少於三圈,刹車裝置是否齊全、靈敏、可靠,檢查鋼絲繩扣、卸扣體、銷軸等是否有磨損。確無問題後,方可開車。
3、每台絞車繩頭必須裝繩皮(雞心環),在兩根戧柱上掛金屬網,起防護作用。
4、提放設備車時,必須有專職把鉤工連接絞車鉤頭及尾繩,經安全負責人檢查,確認連接可靠後,方可發信號開車。
5、絞車的信號裝置要齊全完好,絞車信號必須以點鈴信號為準,不準用喊話或晃燈代替信號,信號不通不準作業。信號規定:主絞車“一停、二提、三放”,副絞車“一停、四提、五放”。另外在安裝絞車峒室與切眼發送信號處,設置TK-200型擴音電話,便於聯係。信號必須回點確認。所有絞車信號不清時,都視為停車信號。
6、安裝峒室兩台絞車開關整定值要比正常值大10%,安裝期間,1350中部采區變電所電源開關禁止停電,特殊情況需停電,必須經礦調度同意後,方可停電,並預先通知綜采隊。絞車運行過程中,絞車司機一手不能離開閘把,如提升絞車突然停電時,司機立即壓下閘把,並立即通知安全負責人協助處理。
7、軌道維修工每下放一次支架車後檢查一遍軌道質量,發現軌道變形或道釘、夾板損壞,應及時處理;絞車司機每下放一次支架車要檢查一次絞車鋼絲繩,發現有扭曲變形及斷絲超過規定時,必須立即更換。
8、在斜巷運輸中,嚴格執行“行車不行人,行人不行車”的規定,一坡兩擋齊全完好、靈敏、可靠。
9、每次下放支架前,由施工負責人、安全負責人及安檢員共同重新檢查支架捆綁情況,支架重心是否與平板車中心重合,否則必須重新捆綁調整。
10、支架下放過程中,施工負責人派專人手持移動式打點器,站在切眼靠老塘側木垛間觀察支架車下放情況,如發現支架車有卡、刮棚梁棚腿時,必須立即打點停車,經處理無問題後,方可繼續下放。(信號工通過木垛後,必須立即進入老塘側木垛間支護完好處)其它人員嚴禁在支架車的前、後停留穿行。
11、提升時發生掉道,立即打點停車,嚴禁用絞車強拉,處理掉道時必須有安全負責人統一指揮,把關人員現場監護作業,用千斤頂、單體並墊好短木進行處理,並要與絞車司機有安全可靠的聯係信號。
12、運輸途中發生掉道,首先認真03manbetx ,找出掉道原因,處理掉道時,支架傾斜一側及支架下方嚴禁人員站立或通過,並提前做好傾斜側的支護工作。
13、掉道處理完畢後,要重新檢查裝車捆綁情況,確認無問題後,方可繼續運輸。
14、所使用的導向輪、手拉葫蘆、10.7噸卸扣體及鋼絲繩,必須有出廠合格證,10.7噸卸扣體做拉力探傷試驗。
15、提升車輛時,鉤頭、尾繩必須按規定連接牢固,每台絞車鋼絲繩勾頭及鋼絲繩扣必須保證插花距離四個半花。
四、其他機電設備安裝安全技術措施
1、在支架安裝完畢地點作業,相關支架操作手把嚴禁亂動。嚴禁將支架千斤頂活塞杆做為起吊梁或固定點。
2、在安裝地點下方溜道內,嚴禁有人。
3、設備安裝各種聯接銷軸、螺栓必須齊全緊固。
4、在相關設備上作業時,必須斷電閉鎖,並掛警示牌,嚴格執行專人停送電製度
5、接線工藝應符合《煤礦機電設備完好標準》中的要求。
6、電氣設備接地保護按《礦井接地安裝檢測細則》執行。
7、安裝完畢通電前,必須檢驗絕緣電阻,保證符合要求。
8、電纜懸掛應執行《煤礦安全01manbetx 》第468、469條規定。(全文貫徹),開關上架,固定可靠。
9、各工種嚴格執行本工種01manbetx ,持證上崗。
10、起吊所用的手拉葫蘆、滑輪、錨鏈及其懸掛和受力情況,必須有專人檢查,確認無問題後,方可使用。
11、起吊物件下嚴禁有人,操作人員必須在安全地點進行作業

5343綜采工作麵設備安裝

安全技術措施


審批單位:
通 風 隊:

機 電 科:

地 測 科:

通 風 科:

生 產 科:

調 度 室:

機電副總:


通風副總:


采掘副總:


安 管 處:


工程師

万博全网站

備案號:蘇ICP備12034812號-2

公安備案號:32031102000832

Powered By煤礦安全生產網徐州網狐網絡科技有限公司

使用手機軟件掃描微信二維碼

關注我們可獲取更多熱點資訊

感謝網狐天下友情技術支持

Baidu
map
