12213工作麵過斷層安全技術措施
12213工作麵過斷層安全技術措施
一、說明:
12213工作麵下材料巷推采至導9點處,向前推采即將揭露F12213-4(H=2.5 ∠70°)、F12213-3(H=2.8 ∠70°)、F12213-2(H=1.2 ∠75°)、F12213-1(H=2.8∠50°)4條斷層(見圖A),從斷層落差、產狀03manbetx
,這些斷層對回采麵正常生產、煤質均有不同程度的影響。(敘述斷層走向,是斜交、平行工作麵,四條斷層可能合並兩條,影響範圍多少米)首先揭露的是F12213-4(H=2.5 ∠70°)斷層,該斷層是隨工作麵推采從下工作麵端尾揭露,由中間運輸巷進入上工作麵。預計斷層F12213-4(H=2.5 ∠70°)推采165米從運輸巷出下工作麵而進入上工作麵。為保證工作麵正常推進,確保安全生產及煤炭質量,特提本措施,望有關人員認真貫徹執行:
圖A:斷層在工作麵分布示意圖:
二、組織管理:
1、綜采三區成立以區長為組長,技術員為副組長,各班跟班隊長、班組長、驗收員為成員的過斷層領導小組,要求領導小組成員班班跟班現場,加強現場安全管理、技術管理和煤質管理工作。
2、堅持正規循環作業,合理安排各工序平行交叉作業,充分利用工作時間和空間;各生產班要密切配合,互創有利條件,保證措施落實到位。
3、合理組織調配人員,確保打眼、爆破人員足夠;加強日常管理,保證鑿岩器械爆破器材充足完好。
4、所有工作人員要嚴格按照本措施要求進行施工,牢固樹立“安全第一,預防為主”的思想意識,堅持做到不安全不生產。
三、過斷層方法及技術要求
1、工作麵過 F12213-4(H=2.5 ∠70°)斷層采用平推硬過,以破斷層上盤頂板泥岩為主,盡量沿下盤煤層開采的方法。
2、正確控製好工作麵層位,根據斷層延伸方向,揭露斷層處往下工作麵機頭15架適當破頂,以破斷層上盤頂板泥岩為主,以工作麵底板坡度為參照點順平工作麵(斷層麵機頭側15架左右工作麵提前適應上飄,以揭露斷層麵為參照係控製層位,推進方向剖麵圖畫出工作麵破頂位置,去掉兩個巷道)。

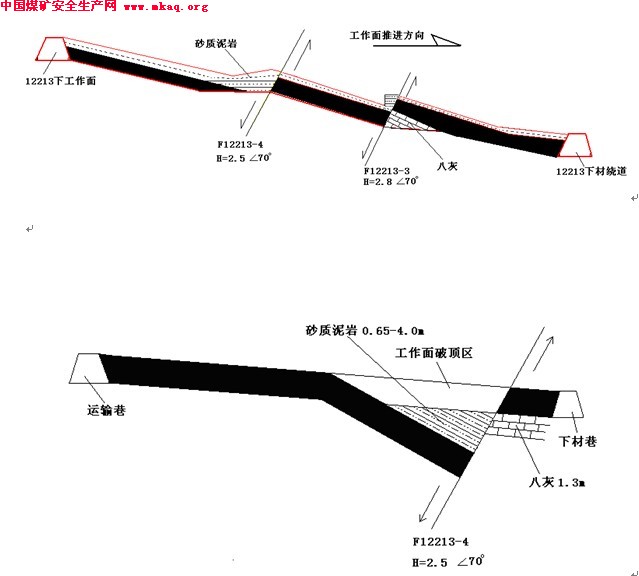

圖B:12213下材料巷斷層F12213-4(H=2.5 ∠70°)揭露圖:
3、斷層上盤提前適當破頂上飄,麵溜上飄幅度控製在10度以內,如遇全岩時,在保證煤機順利通過的前提下,采高要控製在1.4米,以確保盡量少破矸石不影響生產。
4、加強頂板管理,堅持帶壓擦頂移架,防止頂板破碎的矸石冒落,必要時頂板壓力較大區域上好金屬網,待頂板條件正常後,方可撤網。
5、過斷層前,要班班檢查並及時更換截齒,以利於破矸和減少對設備的損壞。

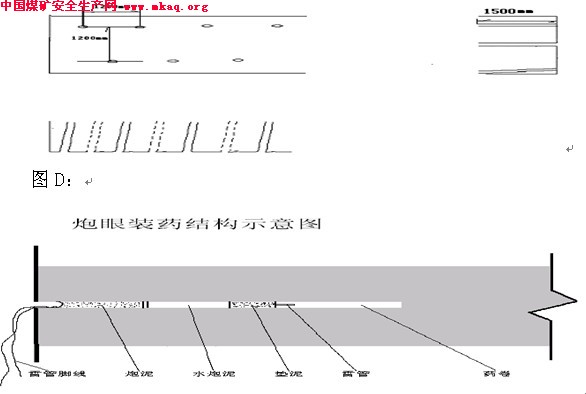

6、當用煤機滾筒難以破碎工作麵頂、底板岩石時,必須采取人工打眼放震動炮的方法處理;岩層厚度為0.4m~1.0m時,打單排眼;厚度為1.0~1.35m時,打三花眼;頂、底眼眼距均為1.2m,眼深1.5m(1.5深吧),每眼裝藥量不超過400克(圖C)。7、爆破方式為正向爆破,裝藥方式見上圖。
8、必須使用取得產品許可證的煤礦許用炸藥和煤礦許用電雷管。使用煤礦許用毫秒延期電雷管時,爆破延期總時間不得超過130ms。
9、電雷管使用符合裝藥深度的專用長腳線煤礦井下許用電雷管。
10、隨下工作麵推采斷層向工作麵機頭方向延伸,(工作麵進入斷層下盤煤層段,在滿足設備合理布置的前提下,工作麵加快開采角度調整,嚴格沿煤層開采)工作麵機尾煤層正常區域,麵溜盡快放平,沿煤層底板開采。采煤機滾筒臥底量跟不上煤層底板時,采用人工臥底方法,沿煤層開采。
11、加強工程質量和設備管理,防止因02manbetx.com
導致的層位控製不力。
12、質量驗收員必須每班隨身攜帶坡度規等量具,根據技術員安排現場測量檢測,發現問題及時彙報並立即采取措施處理。
13、地測部門要經常深入現場觀測地質變化情況,隨時為生產單位提供準確資料。
14、工作麵過其它三條斷層時,方法類同。
四、安全技術措施:
1、工作麵過斷層期間,現場備足過斷層的物質材料(如金屬網、方木、小料、炸藥、雷管等),在工作麵敷設2路(供風管路供)風鑽打眼,在運輸巷形成1路壓風管路供風鎬破矸。
2、工作麵現場必須備足大板、半圓木、小料、金屬網等材料,以備裝頂之用。其規格為:大板:3000×200×150mm、2000×200×150mm;半圓木:Φ180×2000mm、Φ180×1200mm;小料:120×120×1200mm(根據薄煤層常用材料)
3、在工作麵中間巷形成風鎬係統,以便於及時破碎大塊矸石,以減少對設備的損壞(與1合並)。
4、嚴格組織正規循環作業,班班做好“一班三彙報”工作;過斷層期間,加強工作麵工程質量管理,班班確保工作麵斷層處麵溜順直順平。
5、加強工作麵液壓係統檢修,做到不漏、不竄,泵站壓力達到30MPa。實行包機製,加大設備檢修力度,確保設備完好率達到100%,保證生產正常需要。
6、加強工作麵的頂板管理,確保工作麵支護狀態良好,液壓支架不擠、不咬、不歪,相鄰支架高低差不得超過支架側護板的2/3,端頭支護必須嚴格按01manbetx
規定施工。
7、工作麵若出現空幫、空頂現象或端麵距大於340mm,必須及時拉好超前架並接實頂,若移超前架後仍不符合要求,否則,必須在每架上臥穿兩塊走向大板,大板間距0.75m,接實頂擠實幫,並在大板下使用單體支柱支設好臨時貼幫柱,拴好防倒繩,柱距0.75m,初撐力不得低於11.5MPa。嚴禁出現空頂、空幫。
8、正常情況下人員不準進入煤壁和機道內作業;若需要進入煤壁或機道內作業時,工作麵采煤機、刮板輸送機等設備開關必須停電閉鎖,並掛好停電牌安專人看管,嚴格執行好“誰停電誰送電”製度。
9、工作中要嚴格執行“敲幫問頂製度”,人員站在有效安全支護範圍內用長度不低於1.2米的金屬長把工具找掉頂幫的危矸懸矸。工作中確保人員始終在有效安全支護範圍內作業,嚴禁空頂作業,否則,不準進入煤幫和機道作業。
10、煤壁或機道有人作業時,工作地點上、下10架範圍內嚴禁任何人員動作支架,以防發生意外。
11、進行裝頂工作時,現場必須安排一名班工長具體負責協調指揮工作,工作人員施工時,動作、口號協調一致,其它無關人員嚴禁逗留,並安專人觀察頂板,如出現異常情況,及時預警撤人。
12、裝頂處,造人工假頂的木料要橫穿豎插均勻,各有支點,假頂的木垛成“#”字形,垛垛連鎖,接頂嚴密,肩窩結實,嚴禁出現空頂、空幫現象,裝頂後支架高度為1.3~1.5m,支架必須保證有200mm的活柱伸縮。
13、若需要更改支柱時,必須嚴格執行先支後改製度,確保人員在安全的條件下作業,嚴禁空頂作業。
14、工作麵過斷層期間一定要順好頂、底板,嚴禁出現陡坡、急彎,以確保工作麵刮板運輸機、液壓支架、采煤機等設備運行狀態良好。
15、煤機司機要根據煤層厚度和現場實際情況,掌握好采煤機的挑頂、飄刀、臥底量;嚴禁(一般不得)使用摘掉支架聯接頭的方法挑頂,以免機道端麵距超過規定,誘發頂板02manbetx.com
,嚴禁硬割岩層厚度大於0.4m以上及大塊矸石,控製好采煤機在斷層區域的割煤速度,禁止在采煤機滾筒缺少截齒情況下割煤。
16、隨斷層向工作麵內延伸,斷層過後工作麵煤層正常區域,麵溜盡快放平,沿煤層底板開采。采煤機滾筒臥底量跟不上煤層底板時,采用人工臥底方法,沿煤層開采。如人工臥底後,仍有麵溜上飄幅度,可采用單體支柱配合下壓移溜,保證下臥幅度。單體支柱配合下壓移溜時,支柱必須拴好安全繩,支柱帶壓後,人工遠方操作推移麵溜。嚴禁使用邊升單體邊推麵溜的方法移溜,以免損壞單體支柱和麵溜溜槽建議去掉,重點考慮安全。
17、工作麵刮板運輸機司機發現有大塊矸石要及時停機破碎矸石,並將矸石掀入采空區內,嚴禁大塊矸石進入煤流係統。工作麵通過斷層麵後,沿斷層的上盤(是下盤)底板推進。
18、過斷層前,工作麵必須備好兩套完整的打眼係統。打眼時,可分兩組平行鑽眼作業;裝藥時,隻準一組裝藥,並做到一次裝藥必須一次起爆,每次起爆炮眼數不得超過10個。嚴禁在一個工作麵使用2台發爆器同時進行爆破。
19、工作麵打眼時要堅持濕式打眼,工作人員要嚴格按規定的炮眼角度、深度和眼距施工,不符合要求的炮眼禁止裝藥爆破。
20、工作麵放炮前、後必須安排專人對工作麵放炮範圍內及上下10米,全部衝塵一遍,並確保衝塵質量達到要求,否則,不準施工。
21、爆破工必須由經過專門培訓、有兩年以上采掘工齡的人員擔任,並持有爆破合格證上崗。必須使用取得產品許可證的煤礦許用炸藥和煤礦許用電雷管。本工作麵使用安全等級不低於二級的煤礦許用乳化炸藥。不得使用過期或嚴重變質的爆炸材料,不能使用的炸藥須交回爆破材料庫。不能使用破乳或不能用手揉鬆的乳化炸藥;必須使用煤礦許用毫秒延期電雷管。使用煤礦許用毫秒延期電雷管時,最後一段的延期時間不得超過130ms。 不同廠家生產的或不同品種的電雷管,不得摻混使用。不得使用導爆管或普通導爆索,嚴禁使用火雷管。 爆破工把領送的炸藥和雷管分別存放在專用的爆炸材料箱內,並加鎖;嚴禁亂扔亂放。爆炸材料箱必須存放在頂板完好、支架完整、避開機械、電器設備的安全地點。每次爆破時,都必須把爆炸材料箱放到警戒線以外的安全地點。
22、從成束的電雷管中抽取單個電雷管時,不得手拉腳線硬拽管體,也不得手拉管體硬拽腳線,應將成束的電雷管順好,拉住前端腳線將電雷管抽出,抽出單個電雷管後,必須將其腳線扭結成短路。
23、裝配起爆藥卷時,必須遵守下列規定:
①裝配起爆藥卷必須在頂板完好、支架完整、避開電氣設備和導電體的爆破工作地點附近進行。嚴禁坐在爆炸材料箱上裝配起爆藥卷。裝配起爆藥卷數量,以當時當地需要的數量為限;
②裝配起爆藥卷時,必須防止電雷管受震動、衝擊、折斷腳線和損壞腳線絕緣層;
③電雷管必須由藥卷的頂部裝入,嚴禁用電雷管代替竹、木棍紮眼。電雷管必須全部插入藥卷內。嚴禁將電雷管斜插在藥卷的中部或捆在藥卷上;
④電雷管插入藥卷後,必須用腳線將藥卷纏住, 並將電雷管腳線扭結成短路。
24、裝藥前,首先必須清除炮眼內的煤粉或岩粉,再用木質或竹質炮棍將藥卷輕輕推入,不得衝撞或搗實。炮眼內的各藥卷必須彼此密接。有水的炮眼,應使用抗水型炸藥。 裝藥後,必須把電雷管腳線懸空,嚴禁電雷管腳線、爆破母線與運輸設備、電氣設備以及采掘機械等導電體相接觸。
25、裝藥時,其工作地點上、下15m內,不得進行與裝藥工作無關的工作;並將工作麵內所有供電設備、照明等一律停電閉鎖,等放炮結束後方可恢複供電。
26、炮眼封泥應用水炮泥,水炮泥外剩餘的炮眼部分,應用粘土炮泥或用不燃性的、可塑性鬆散材料製成的炮泥封實,嚴禁用煤粉、塊狀材料或其它可燃性材料作炮眼封泥。無封泥、封泥不足或不實的炮眼嚴禁爆破,嚴禁裸露爆破。
27、炮眼深度和炮眼的封泥長度,應符合下列要求:
①炮眼深度小於0.6 m時,不得裝藥、爆破。在特殊條件下,如挖底、刷幫、挑頂確需淺眼爆破時,必須製訂安全措施,炮眼深度可以小於0.6 m,但必須封滿炮泥。
②炮眼深度為0.6~1.0m時,封泥長度不得小於炮眼深度的1/2;
③炮眼深度超過1 m時,封泥長度不得小於0.5 m;
④炮眼深度超過2.5 m時,封泥長度不得小於1.0 m;
⑤工作麵有兩個或兩個以上自由麵時,在煤層中最小抵抗線不得小於0.5 m,在岩層中最小抵抗線不得小於0.3 m,淺眼裝藥爆破大岩塊時,最小抵抗線和封泥長度都不得小於0.3 m。
⑥嚴禁明火、普通導爆索或非電導爆管爆破和放糊炮。處理大塊矸石可采用打淺眼爆破的方法,但仍然必須遵守上述規定。
28、裝藥前和爆破前有下列情況之一者,都不準裝藥、爆破。
①采煤工作麵控頂距離不符合作業01manbetx
的規定,或者支架有損壞,或者傘簷超過規定時;
②裝藥前和爆破前,爆破工必須檢查瓦斯,如果爆破地點附近20 m以內風流中瓦斯濃度達到1%時;
③炮眼內發現異狀、溫度驟高驟低、有顯著瓦斯湧出、煤岩鬆散、透老空等情況時。
④無封泥、封泥不足或不實的炮眼;
⑤在放炮地點20 m以內,礦車,未清除的煤、矸或其它物體阻塞工作麵斷麵1/3以上時;
⑥采煤工作麵風量不足時。
有上述情況之一者,必須報告班、隊長,及時處理。在做出妥善處理前,爆破員有權拒絕裝藥、爆破。
29、打眼前,施工人員站在安全地點用長度不低於1.2米長把金屬工具找掉頂幫懸矸危岩,上下15 m要接實頂,嚴禁不經爆破工同意便進行其他操作,要維護好頂幫。必須堅持濕式打眼,必須停止並閉鎖工作麵運輸機開關。
30、爆破前,煤機、支架、電纜、照明及其它設備等,都必須加以可靠的保護。可用舊皮帶等物,保護好爆破地點15米範圍內的支柱活柱、電纜、通防設施等,嚴禁崩壞。爆破地點距采煤機等重要設備不得小於15m。
31、爆破前,班組長必須親自布置專人,在距爆破地點不少於100 m,可能進入爆破地點的所有通路上設置標出警戒線,安排專人擔任警戒工作。警戒線處應設置警戒牌、欄杆或拉繩等明顯標誌。
32、警戒人員應在警戒線外有掩護的安全地點進行警戒。堅持誰派崗誰撤崗的原則,爆破過後必須經爆破工和班組長允許,才能撤除警戒,準許其他人員進入。
33、發爆器的把手、鑰匙,必須由爆破工隨身攜帶,不得轉交別人,不到爆破通電時,不得將把手或鑰匙插入發爆器。爆破後,必須立即將把手或鑰匙拔出,摘掉母線並扭結成短路。
34、爆破前,腳線的連接工作可由經過專門培訓的班組長協助爆破工進行。爆破母線連接腳線、檢查線路和通電工作,隻準爆破工一人操作。
35、爆破前,班組長必須清點人數,確認無誤後,方準下達爆破命令。爆破工接到爆破命令後,必須先發出爆破警號,至少再等5秒,方可爆破。
36、裝藥的炮眼必須當班爆破完畢。
37、爆破工必須最後離開爆破地點,並必須在距爆破地點100m以外有掩護的安全地點進行爆破。
38、嚴格執行“一炮三檢製”和“三人連鎖放炮製”。 放炮前必須檢查放炮地點的瓦斯及其它有害氣體濃度,超過01manbetx
規定時,嚴禁放炮。
39、爆破後,隻有在工作麵的炮煙被吹散,警戒人員由布置警戒的班組長親自撤回後,人員方可進入工作麵工作。爆破工和班組長必須巡視爆破地點,檢查瓦斯、煤塵、頂板、支架、拒爆、殘爆等情況。如果有異常情況,必須立即進行彙報處理,處理不完不準生產。
40、通電以後拒爆時,爆破工必須先取下把手或鑰匙,並將爆破母線從電源上摘下,扭結成短路,再等一定時間(使用瞬發電雷管時,至少等5min;使用延期電雷管時,至少等15min),才可沿線路檢查,找出拒爆的原因。
41、處理拒爆(包括殘爆)必須在班組長直接指導下進行,並應在當班處理完畢。如果當班未能處理完畢,爆破工必須同下一班爆破工在現場交接清楚。處理拒爆時,必須遵守下列規定:
①由於連線不良造成的拒爆,可重新連線爆破;
②在距離拒爆炮至少0.3m處另打同拒爆炮眼平行的新炮眼,重新裝藥起爆;
③嚴禁用鎬刨或從炮眼中取出原放置的起爆藥卷或從起爆藥卷中拉出電雷管;無論有無殘餘炸藥嚴禁將炮眼殘底繼續加深;嚴禁用打眼的方法往外掏藥;嚴禁用壓風吹拒爆(殘爆)炮眼;
④處理拒爆的炮眼爆炸後,爆破工必須詳細檢查炸落的煤、矸,收集未爆的電雷管;嚴禁裸露爆破。
⑤在拒爆處理完畢以前,嚴禁在該地點進行與處理拒爆無關的工作。
42、其它有關未及事項仍按《煤礦安全01manbetx
》、《煤礦安全技術01manbetx
》和《12213綜采工作麵作業規程》中有關內容嚴格執行。
綜采三區
2008年6月20日
