反風演習安全技術組織措施

作者:佚名 2009-10-31 07:57 來源:本站原創

編製: 審核:
其他會審人員
通風科:
調度所:
安監處:
運輸區:
南井工區:
機電工區:
物資管理科:
機電管理科:
放炮區:
保衛科:
救護隊:

通風副總工程師

機電副總工程師

安監副總工程師

礦總工程師

礦 長:


會審意見


一、礦井概況
Xx礦是一個生產能力為400萬噸/年的現代化大型礦井,井田東西走向長14.6km,南北傾斜寬4km,屬煤與瓦斯突出礦井,煤塵爆炸指數為37.7-46.3%,煤層自燃發火期為3~6個月,為一級自燃礦井。
礦井采用中央並列單翼對角混合式通風方式,共有5個風井,其中3個進風井:主井、副井、南風井;2個回風井:東風井和中央風井。礦井總進風量為 28027m3/min,其中主副井進風21919m3/min,南風井進風6108m3/min;總回風量為28685m3/min,其中東風井擔負東一、東二、東三采區的回風,主扇型號為:GAF-37.5-22-4.1型軸流式風機, 電機額定功率3200kw,備扇型號為GAF-37.5-22-4.1型軸流式風機,電機額定功率3200kw ,負壓3718Pa,最大通風流程長6120m,總排風量15370m3/min;中央風井擔負礦井西翼采區的全部和東一采區的部分供風,安裝2台K4-73-01NO32F型離心式扇風機,主備扇電機額定功率2500kw,總回風量為13310m3/min,中央風井為東一采區代風3700m3/min,風機負壓為4866Pa,最大通風流程長7396m。
目前,礦井主采煤層為13-1煤、11-2煤,礦井各煤層均無火區和自燃隱患點。全礦共3個回采工作麵4個備用麵、27個掘進開拓隊,其中重點瓦斯頭麵有1541(3)綜放麵、2171(1)綜采麵和1521(3)掘進麵、東三煤層回風上山掘進麵、11317下順槽掘進麵,各采掘麵認真執行了有關“一通三防”措施,嚴格控製瓦斯超限02manbetx.com ,實現安全生產。
礦井絕對瓦斯湧出量為104.27m3/min,相對瓦斯湧出量為9.66m3/t。
二、礦井反風方法及相關要求
1、進行礦井反風演習的目的:檢驗反風裝置的性能和風機司機進行反風操作的熟練程度,提高礦井反風技術水平,適應煤礦安全生產的需要.在礦井發生重大火災時,通過礦井反風能夠有效地抑製火災向處蔓延,減少火災造成的財產損失,保障非火災地點的人員的安全,並有助於消滅火災。

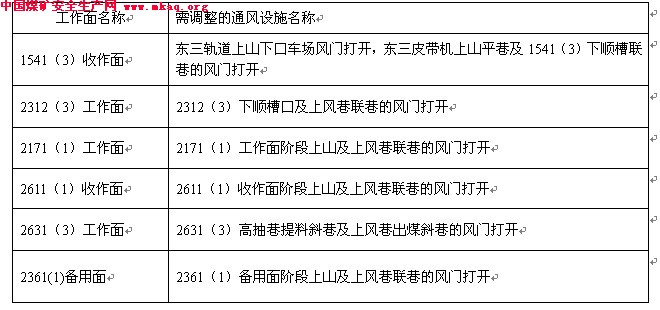

2、反風方法:中央風井采取反風道反風法,東風井采取調整葉片角度反風法,為消除反風造成工作麵采空區大量湧出的瓦斯威脅,擬對回采工作麵采用短路反風法。實行短路反風的地點及需調整的通風設施見表:

3、反風範圍:礦決定於停產檢修期間進行一次全礦性反風演習,
4、假設火災發生地點:主井副井及南風井井筒內、南風井井底車場、地麵井房、-530m井底車場、-530m東、西翼運輸大巷。
5、反風演習開始時間及持續時間:按照 《煤礦安全01manbetx 》要求,礦井反風演習持續時間不應小於從礦井最遠地點撤人到地麵所需時間.且不小於2小時,從我礦各采區人員作業點到回風井出地麵均在2h以內可撤退,另外考慮到反風操作時間,反風風流穩定時間及自然風壓反風參數測定時間等,本次全礦反風時間共需180分鍾。
反風演習開始時間預定為:200x年6月28日11:00
反風演習持續時間預定為:200x年6月28日12:00~14:00
預計反風率≥60%
6、反風演習觀測項目
6.1主扇運轉狀態:
內容包括:反風操作時間;電機負荷、軸承溫升、反風裝置運轉情況;反風前及反風後時風機工況(風量、風壓、功率)。
反風前半小時,機電工區分別測定中央風井和東風井風機的電流、電壓、功率、軸承溫升、負壓和立閘門上提高度等參數,並做好記錄。
認真記錄兩風機房反風開始和結束的時間及各閘門的起升時間,並對反風前、反風時、反風後的軸承溫度、風壓、電流、電壓、功率每10分鍾測定一次,並做好記錄。
6.2 全礦井進回風流中的CH4、CO2、濃度及風量的測量。測定時間、地點、測定方法及具體觀測內容。
在反風前,通風區事先預設好井下測點,並對測點斷麵進行測算(具體測點見附表5)。
測點布置要求:
標定測點應能測出全礦井、東西翼、西三、西二、西一、東一、東二、東三采區及主要采煤麵的進回風中的CH4濃度、CO2濃度及風量,測點前後10米巷道規整,無雜物、無積水便於各種參數測定。
反風前2小時所有測定人員到位,反風前1小時內將各測點要求測定的各種參數測出並向指揮部彙報。
反風時各測點參數測定每隔10min測定一次CH4、CO2、CO等氣體濃度,每隔半小時測定一次風量和溫度,並觀察巷道風向,詳細記錄2171(1)、2312(3)、2631(3)工作麵回風流CH4濃度及CO2濃度達到2%的時間。
地麵風機房的測定人員在收集參數的同時,要觀測地麵各風門的漏風情況。
反風後,井下風流恢複正常20分鍾後,各組測定人員對各測點規定的各種參數再測定一次,發現問題及時彙報和處理,並將測定結果彙報反風演習指揮部。
三、礦井反風前的準備工作
1、組織機構
反風指揮部設置
1)、為了保證本次反風演習有組織,按計劃地順利進行,礦成立反風演習指揮部,全麵負責反風演習的組織指揮工作,凡是總指揮作出的決策,所有人員必須絕對服從,統一行動。指揮部設在礦調度所。
總指揮:
副總指揮:
成員:
2)、指揮部附設參謀部:
參謀組長:
成員:
負責井上、下信息資料的收集、03manbetx ,為總指揮提供決策資料及意見,並及時準確傳達指揮的命令。
2、 工作組長、人員及分工職責
根據工作需要,指揮部下設八個工作組,每組按指揮部的統一安排進行工作。
1)、地麵部分:
(1)、主扇組: 組長
由機電部門和通風部門共同組成,負責反風演習前後檢查東風井及中央風井主扇、風硐、閘門、絞車、鋼絲繩和風井防爆門、人行門的維護和到位情況,並負責采集反風期間主扇及電機全部參數(電機負荷、軸承溫度、風量、風壓、電流、電壓、功率及葉片角度)
(2)、電氣組:
由機電部門組成,負責反風演習前後全麵檢查配電係統,主扇及電動機,及時處理反風時各主扇同時啟動可能出現過高的啟動負荷,主扇與電機的不正常運轉故障等。
(3)、後勤組:
物資供應科長及倉庫值班人員組成,負責供應反風演習期間所需的一切材料,工具及應急物資與器材。
(4)、醫務組:
至少有一名醫生和一名護士組成,備有足夠的常用藥品,在指揮部值班。固定1-2部汽車(包括救護車)在井口待命。
(5)、通訊組:
由調度所組成,確保指揮部與各主扇房、井上、下各彙報點聯絡點的電話暢通。
(6)、救護組:
由礦山救護隊組成,除派往井下參加演習的隊員外,另設一小隊(5-7名隊員)在地麵待命。
2)、井下部分:
(1)、通風設施組:
由通風區人員組成,負責反風前後所有通風設施的檢查及風門調節,必須做到定人、定崗、專人負責。
(2)、反風測定組:
由通風區和通風科組成,負責測定反風演習方案中規定的各種參數。
3、反風演習前的準備工作
⑴對主扇反風裝置進行檢修。反風前,機電管理科組織有關人員對中央風機房和東風井機房的反風設備進行全麵檢查和維修,其中包括所有機電設備,所有正、反風閘門、反風道、主風道、分風道、防爆門、安全門、水注計、牽引絞車,鋼絲繩等,確保上述設備靈活可靠,確保反風能正常進行。
⑵布置好反風時主扇測壓管的位置。反風演習前通風區應在兩個風機房風機出口後風流平穩段的反風道內布置測壓管(見反風係統圖)
⑶提前做好井下反風設施的管理、操作。通風設施組要在反風前將井下所有通風設施檢修一遍,同時準備好反風演習,礦井反風通風係統圖中所示的所有反向風門以及地麵防爆安全反風門必須在反風前3天安裝完畢,並保證安裝質量符合標準要求,確保反風時,通風設施能正常使用。礦通風區提前一小班將井下所有與反風有關的反向風門關閉。在反風前1~2小時將井下的所有反風設施認真檢查一遍,確保能正常使用,並將檢查結果彙報反風演習指揮部。
⑷做好火區、高溫點、老空區及高瓦斯區的管理,避免反風時出現發火02manbetx.com 。潘一礦井下無高溫點及火區,但為確保安全,在反風前通風區要組織人員對礦井下所有采空區封閉牆及可能的自燃隱患點進行一次全麵檢查,發現問題及時采取措施進行防火處理。並對井下所有高瓦斯采掘麵及可能有瓦斯積聚的巷道及老空區進行認真的瓦斯及二氧化碳檢查,消除瓦斯超限或積聚隱患。
⑸對反風需要的儀器、儀表列好清單並校正檢驗。反風演習所需儀表有:光學瓦斯機(10%)19部;便攜式瓦斯報警儀19個;中速風表16塊;高速風表16塊;微速風表6塊;CO檢定儀6個;礦通風科應在反風前應對反風所需各種儀器、儀表進行校正,確保其準確可靠。
⑹加強對通訊設備的安裝和檢修,保證礦調度能夠指揮各地點的工作人員的行動,使信息得以及時傳達。反風前,全礦所有電話及線路要按小型電器管理的要求進行檢查和維修,通訊組在下列地點安裝電話,並確保通訊暢通:東風井機房、中央風井機房、東一充電房、井底東部車場、東二大巷變電所、中央第二變電所、西二變電所。
四、反風程序
1、 反風開始前1小時,全體人員必須全部到崗,並及時彙報上崗情況和聽取反風總指揮命令。
2、 到崗人員全部彙報完後,總指揮在確認所有工作準備好後,按以下順序通知各處現場人員做好以下工作:
1)、通知地麵安全警戒人員立即對主、副井、南風井上口周圍50m範圍進行警戒,禁止一切明火,禁止該範圍內所有人穿行。
2)、通知反風演習停送電小組,立即切斷井下和主、副井、井塔、南風井、井口房及附近辦公地點的一切電源。
3)、聽取以上人員的工作彙報,並通知有關人員和各小組負責人做好反風前的準備。
3、總指揮向兩風機房下達反風演習操作命令。
4、兩扇風機小組接到指令後,立即按反風設備操作程序開啟各反風設備,並彙報反風操作情況。
5、 確認東風井和中央風井扇風機已經開始反風後,總指揮通知井下及風機房各處測定人員開始進行反風參數的測定和彙報,直到恢複正常通風為止。
6、在純反風時間達到2小時後,總指揮下達停止反風,恢複正常通風的指令。
7、兩風機房接到恢複正常通風的指令後,應立即恢複正常通風,並將操作情況及時間及時向總指揮彙報。
8、各崗位人員全部彙報完以後,總指揮按下列順序通知:
1)、井下各組檢查各采區、變電所及峒室氣體情況
2)、運輸機電準備副井交窯。
3)、停送電小組向井塔及其附近辦公地點、中央變電所送電。
4)、各排放瓦斯小組人員在井口彙報站集合,準備下井排放瓦斯。
5)、地麵撤出井口警戒人。
9、總指揮聽取井下各組和通風區、機電科、機電工區、運輸區及停送電小組的工作彙報。
10、 總指揮通知向采區變電所送電。
11、 總指揮聽取井下排放瓦斯情況彙報。
12、 以上工作完成後,總指揮宣布本次反風演習結束。
五、反風期間安全措施
1、 保證井下人員全部撤出的措施
在反風演習前1-2小時,井下所有非反風人員必須全部上井,各單位主值班人員必須在反風演習前將本單位人員的撤離情況彙報調度所,調度所作好專門記錄,在人員未全部撤出前,不得進行反風。
2、 井下反風人員的分組、瓦斯檢查和安全自救:
參加反風的下井人員一律佩戴隔離式自救器,需下井人員必須持由調度所簽發的入井證才允許下井。下井人員至少兩人一組同時行動,嚴禁單獨行動。
對可能有瓦斯積聚的地點進行瓦斯檢查時,要時刻注意安全,遵守瓦斯檢查有關規定,要兩人一組,一人測量,一人觀察,兩人不得同時進入檢查,如遇危險及時進行自救,並向指揮部彙報。
3、 井下救護基地及救護隊行動準則
井下救護基地設在井底車場運輸調度站,反風演習時,礦山救護隊派一小隊在井下救護基地待命。(救護隊行動準則見反風演習附件6)
4、消防器材、工具的配備

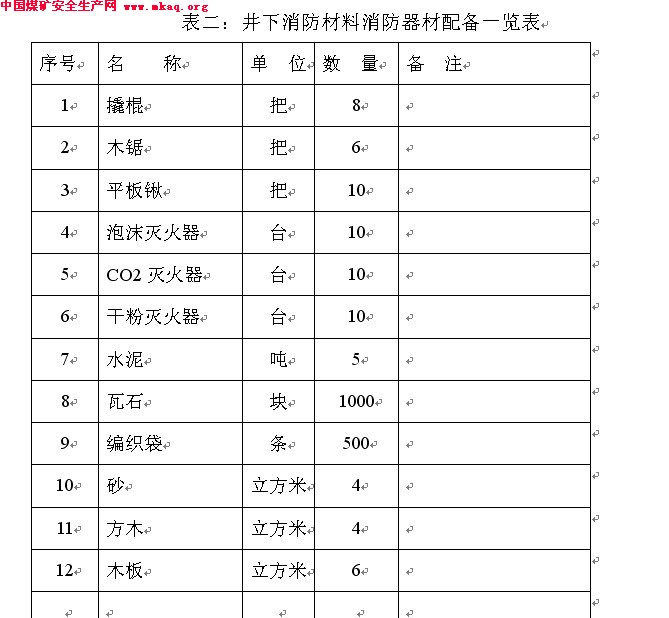

反風前,井下必須備足消防器材和工具。(見反風演習附件4)
5、 保證副井提升設備待機的措施
  負責副井提升的絞車司機和打點工要堅守崗位,副井供電係統設專人負責,如遇緊急情況,在得到總指揮的命令後,副井立即進行提升(在下達副井提升命令前,副井井口的測定人員必須對副井井口及井塔附近20m範圍內檢查瓦斯,隻有在瓦斯濃度小於1%時,方可下達副井提升命令)。
6、水倉積水預計及排水措施
井底外倉盛水,其容積為2959立方米,最大積水為5小時。內倉(容積為1890立方米)在礦井停產檢修前進行清理,在反風演習前清理完畢,之後打開聯絡閘閥,水倉容水時間可延長到8小時,機電工區在6月27日反風前水倉積水全部排完,以保證演習期間不必進行排水。
7、 切斷電源的方法與步驟
詳見附件7:反風演習期間機電部停送電安全措施
8、反風出風井口杜絕火源與警戒
反風演習前,主、副井口及南風井上口50m範圍內及與副井上口相聯的所有地點必須全部切斷電源,撤出人員,並禁止其它各種明火,由安監處派人檢查監督,公安科派人警戒。(具體見附件3,反風演習主、副井及南風井井口警戒示意圖)
9、 通訊聯絡點與聯絡方式
通訊聯絡點有:各訊聯絡點與指揮部采用電話聯係。通訊組要確保通訊暢通。
10、 反風演習期間出現問題的處理原則
反風時,機電02manbetx.com 搶修小組應在扇風機房待命。出現02manbetx.com 必須全力搶修,確保反風順利進行。
井下救護基地要有一台蓄電瓶車和乘人車一輛,如井下反風人員遇到意外情況或井下發生其他事故時,總指揮下達命令,井下救護小組前往現場處理;如井下出現煤層自然發火或火災隱患,或反風時回采工作麵回風瓦斯濃度超過3%或井下回風大巷瓦斯濃度超過2%時,應立即停止反風。
11、 崗位安全責任:
1)、反風前,放炮員必須將各采、掘、開、修施工地點所剩餘的火工品全部退交藥庫,藥庫應盡量減少火工品的存量。
2)、反風前,采、掘、開、修、機電運輸等部門應組織人員將各自的材料、設備堆放整齊,不得堵塞巷道。
3)、反風前,必須按措施逐級切斷井下所有高、低壓設備電源,且必須一人操作一人監督;電車頭要開到副井下口車場。
4)、反風演習前,主、副井提升塔必須全部停電,並打開各平台窗戶,蓋好蓋板,主井井塔下口立閘門應全部提起。第二副井提升塔停電,並蓋好蓋板。
5)、反風演習前,停止井下一切生產和與反風演習無關的工作。
6)、本次反風必須是全礦同時進行,中央風機房和東風井風機房必須同時進行反風操作,操作時間不得超過10min,並嚴格按反風設備的操作程序進行,不得違章作業。
7)、反風前,機電部門抽出專業人員組成反風演習停送電小組,負責井上、下停送電作業,並成立2個機電事故搶修小組,負責反風時扇風機房的機電事故搶修工作。反風演習必須有專門的停送電措施。
8)、反風時,風井扇風機反風道中的閘門所提的斷麵應與反風前風道閘門的斷麵相等。
六、反風後的相關工作
1、反風結束恢複送電原則
1)、反風結束,待井下風流恢複正常半小時後,主副井提升塔各平台必須經通風人員檢查CH4濃度在1%以下時方可送電,否則嚴禁送電。
2)、反風結束,恢複正常通風後,各組測定人員必須關好所管轄範圍內的風門,認真檢查所管轄範圍內的采掘麵、峒室、局部瓦斯聚集處的氣樣情況和風量,並及時向指揮部詳細彙報這些情況,隻有當各地點的瓦斯濃度均在1%以下時,指揮部才能下達送電命令,送電程序是:先送中央變電所,再送各采區大巷變電所,最後送采區內部變電所。
2、恢複正常通風後積聚瓦斯的處理:
1)、井下各組檢查各采區采煤麵、變電所及峒室氣體情況、發現瓦斯積聚,立即采取措施處理。
2)、反風結束後,通風部門必須組織人員按排放瓦斯措施要求排放停風巷道內瓦斯,及時處理積聚瓦斯,具體地點的排放瓦斯措施由通風區在反風前按《01manbetx 》有關規定另行編製,經會審後執行。
3、 反風人員升井後的清點:
參加反風人員升井後,必須到各自單位點名報到,由本單位主值班人員向調度所彙報入井人員升井情況,調度所作好記錄。



救護隊參加反風演習的行動準則
1、 批準的反風演習計劃措施,逐次檢查準備工作的落實情況。
2、 救護隊組織全體人員學習反風演習計劃措施,並同時製定自身行動計劃,並落實到每個參加反風演習的人員。
3、 本次反風演習有兩個小隊參加,中隊指揮員去兩名,一個小隊留在地麵待機,一個小隊到井下指定地點值班。
4、 反風前,救護隊應佩戴氧氣呼吸器、乙型呼吸器、蘇生器、瓦斯機2部、CO檢定器、風表、備用氧氣瓶、氧氣呼吸器搬手及裝備件的備件袋等小隊裝備,在指定地點值班,同時測定礦井風量和瓦斯濃度。
5、 反風10分鍾後,經測定風量達到正常風量40%,瓦斯濃度不超過《煤礦安全01manbetx 》規定時,及時報告指揮部。
6、 恢複正常通風後,救護隊應將測定的風量,檢測的瓦斯濃度報告指揮部,通風正常後方可離開工作地點升井。
