立井施工組織設計
目 錄
第一章 施工組織設計編製依據 1
第二章 礦井設計概況 1
第一節 礦井概況 1

第二節 主斜井井筒工程技術特征 3
第三節 自然地理 3
第三章 地質及水文地質概況 4
第一節 地層 4
第二節 構造 7
第三節 井田水文地質。 7
第四節 瓦斯、煤塵、地溫 9
第四章 施工方案及施工方法 9
第一節 施工方案 9
第二節 井筒施工方法 10
第五章 施工輔助係統 25

第一節 提升、運輸 25
第二節 供電 28
第三節 信號、照明及通訊 32
第四節 壓風 32
第五節 排水 32
第六節 供水 32
第七節 通風 33
第八節 地麵施工場地布置 33
第六章 勞動力安排及主要施工設備選型 35
第一節 主井工期安排說明 35

第二節 勞動力安排 36

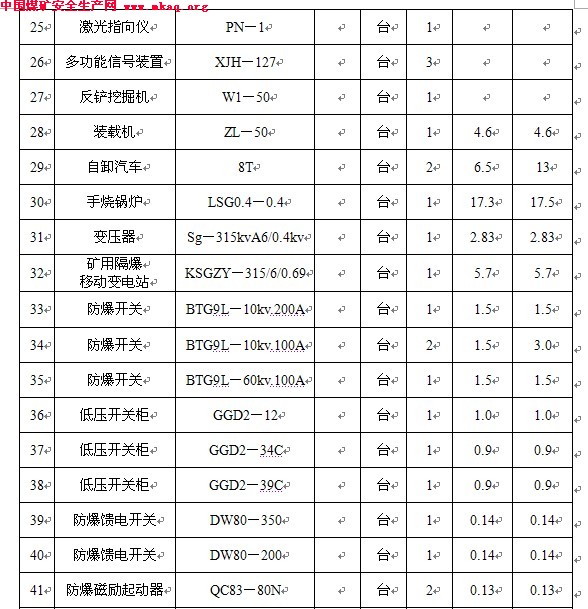

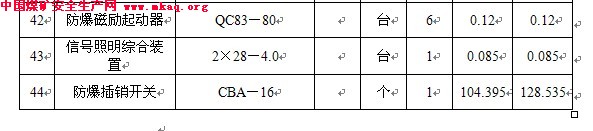

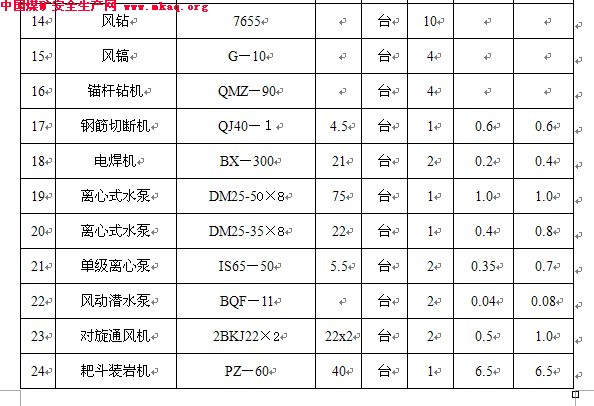

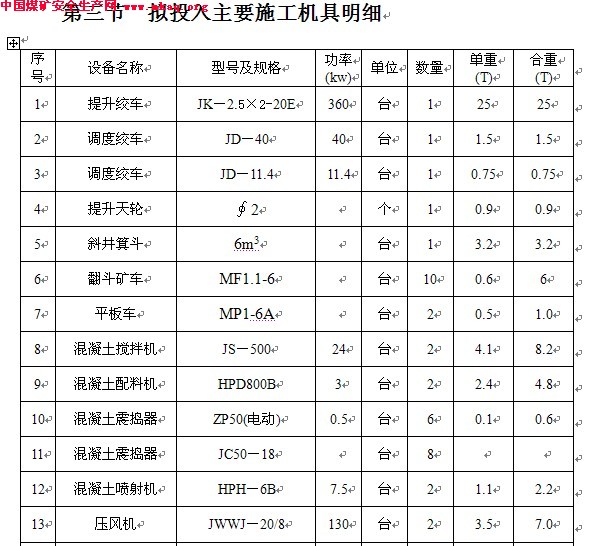

第三節 擬投入主要施工機具明細 39
第七章 工期保證措施40
第八章 質量保證體係及質量保證措施42
第九章安全保證措施47
第十章 文明施工、環境保護措施61
第一節 文明施工 61
第二節 環境保護 65
某省XXX縣XXX礦業有限公司XXX煤礦主斜井井筒施工組織設計
第一章 施工組織設計編製依據
1、某省XXX縣XXX礦業有限公司XXX煤礦井筒施工招標文件,冀華能招字(XXX)080502號。
2、某省XXX縣XXX礦業有限公司XXX煤礦井筒施工平、剖、斷麵圖S1416-111-(1-5)。
3、某省XXX縣XXX礦業有限公司XXX煤礦井筒工程量清單及說明。
4、XXX井田勘探地質報告。
5、《煤礦井巷工程及驗收規範》(GBJ213-90)。
6、《煤礦井巷工程質量驗收評定標準》(MT5009-94)。
7、《煤礦安全01manbetx
》。
第二章 礦井設計概況
第一節 礦井概況
XXX煤礦位於某省省XXX縣縣東北約30公裏,行政區劃屬馬欄鎮及石門鄉管轄,地理坐標:東經108°34′45〞-108°39′00〞,北緯35°07′45〞-35°10′00〞,井田南北寬約4.2公裏,東西長約6.5公裏,井田麵積24.75平方公裏。礦井設計年生產能力為120萬噸,該礦井采用斜井開拓方式。設主斜井井筒、副斜井井筒及回風斜井井筒。
第三節 自然地理
1、地形地貌
本區地處陝北黃土高原南部,屬中-低山丘陵區,區內地形複雜,山巒起伏,溝穀發育。地勢西高東低,最高點位於井田西北側吊林子一帶,海拔標高1659.1m,最低點位於井田東部的西川河穀,標高1279.5m。相對高差最大379.6m。
2、河流
西川河發源於井田西北部,為長年性流水,自西向東彙入沮水河支流廟灣河,另外,井田內石洞溝流由東向西流入馬欄河,流量隨季節性變化。
3、氣象
本區屬大陸性半幹旱氣侯,年降水量平均為650mm,降水多集中在6-9月;年平均蒸發量1387mm,年平均氣溫9℃,最高36.3℃,最低-24.3℃,霜凍期為當年10月下旬至次年3月中旬,最大凍結深度約0.59m。
4、環境
本區屬中低山森林區,灌木叢生,無汙染源,自然環境良好。 除西川溝有村莊外,人煙稀少,區內無任何工業,主要經濟作物為玉米、土豆、豆類等,經濟落後。
5、地震
根據陝西省地震烈度圖,本區處於Ⅳ度區,地震動峰值加速度0.05g。
區內無生產礦井和小窯。
6、交通
銅川市耀州區—XXX縣公路從本區南部石門一帶穿過,距井田6.0公裏,本區距梅家坪—前河鐵路陳家山車站12公裏,交通較為便利。
第三章地質及水文地質概況
第一節 地層
根據井田地質報告提供
1. 第四係全新統(Q4al):屬洪衝積沉積。下部為砂礫石層,上部為灰褐色亞砂土、砂土。厚度0~6.51m,平均3.68m。
2. 第四係上更新統馬蘭組(Q3m):主要分布在山梁、山坡。以灰黃色亞粘土、亞砂土為主,中夾多層鈣質結核層和古土壤層。厚度0~4.94m,平均3.92m。
3. 白堊係下統華池組(K1h)
岩性以灰紫色、灰綠色粉砂岩與細砂岩為主,夾薄層泥岩及粉砂岩,具水平紋理及水平互層層理,厚度4.20~287.27m,平均128.04m。與下伏地層整合接觸。
4.白堊係下統洛河組(K1l)
上部為紫灰色礫岩,一般厚80~90m。中下部為棕紅色厚層中粒砂岩。砂岩:成份以石英為主,長石次之,分選性良好,泥質膠結,疏鬆易碎,具大型交錯層理。礫岩:礫石成份以石灰岩為主,偶見石英礫,礫徑一般2~15cm,滾園度好,分選性差,泥鈣質膠結,砂質充填。全組厚度239.46~373.04m,平均277.31m。與下伏地層整合接觸。
5. 白堊係下統宜君組(K1y)
岩性為紫灰、棕紅色礫岩,礫石成份以灰岩為主,少量石英岩或變質岩,礫徑一般5~10cm,大者20~50cm,基底式泥鈣質膠結,砂質充填。全區普遍分布,厚度21.20~62.90m,平均30.24m,與下伏地層呈假整合接觸。
6. 侏羅係中統直羅組(J2z)
區內分布廣泛,屬半幹旱氣侯下的衝積相沉積物:
底部為灰白色長石石英中~粗粒砂岩,局部相變為含礫粗砂岩。
下部主要由灰綠色粉細砂岩及中粒砂岩組成。
上部由灰紫、紫紅及灰綠色細粒砂岩、粉砂岩、砂質泥岩組成。
全組厚度0~53.40m,平均35.03m。
7. 侏羅係中統延安組(J2y)
為本區主要含煤地層,廣布全區,全組厚度1.99~60.70m,平均25.73m。
第一段(J2y1)即第一旋回。主要由灰色砂質泥岩、炭質泥岩、4-2號煤、4-1號煤、灰色粉砂岩、細砂岩及灰黑色泥岩組成。厚度1.99~39.20m,平均18.24m。
第二段(J2y2)包括第二、三旋回。厚度0~36.81m,平均7.49m。現分述如下:
第二旋回下部為灰色中、粗粒石英砂岩(俗稱小街砂岩,即K2標誌層)上部以深灰色粉砂岩為主,夾灰黑色泥岩、砂質泥岩和薄煤(即3號煤)。
第三旋回:區內大部分鑽孔缺失第三旋回沉積。
8. 侏羅係下統富縣組(J1f)
地表未見出露,井田內除LP7、LP10、PK16三個鑽孔外均有該地層賦存,除X44號鑽孔外均未鑽穿該地層,井田邊緣外圍鑽穿該地層的鑽孔有LP9、LP11、LP12、PK7四個鑽孔。厚0~28.71米,平均11.33米。據鑽孔揭露,岩性以灰紫、紫紅、灰綠、黃褐等雜色泥岩為主(俗稱花斑泥岩,為標誌層K1)。灰褐色含鮞粒泥岩次之,少量砂質泥岩、粉砂岩,局部是紫紅、灰褐及灰色角礫岩(C2孔),全組厚0~30.10m,平均9.81m。泥岩:塊狀結構,具滑麵,易風化破碎。角礫岩:多為粉砂岩和泥岩角礫,泥質膠結,雜亂疏鬆。全組未見動、植物化石,屬殘積相、坡積相的沉積物。
第二節 構造
本區未見斷層和岩漿活動,構造屬簡單類型。
第三節 井田水文地質。
1.井田含水層;
根據井田地質報告提供,共有7個含水層,但主要開采埋藏較深的4-2號煤層,位於第5含水層,後兩個含水層不述,自上而下依次是;
(1).第四係鬆散層孔隙裂隙潛水含水層(Q)
第四係鬆散層包括全新統衝洪積層與上更新統黃土,全新統衝洪積層分布於溝穀地帶,厚度3.00~7.00m,平均5.50m,岩性為砂質粘土和砂礫石,結構鬆散,孔隙大,透水性強,水位埋藏淺,與地表水水力聯係密切。由於分布範圍狹窄,厚度小,岩性變化大,富水性弱~中等。
(2).白堊係下統華池組砂岩裂隙含水層(K1h)
區內該層廣泛分布,全組厚度0~188.28m,平均77.32m。下部以紫灰色細粒砂岩夾粉砂岩與泥岩薄層,上部為紫灰色、灰綠色粉砂岩為主,夾同色泥岩、細粒砂岩。泥岩,粉砂岩具水平紋理、水平層理,易風化成板狀或薄片狀,砂岩裂隙發育,但未切穿泥岩。地下水主要賦存在砂岩裂隙中,順裂隙麵運移,由於埋藏較淺,其補給來源為大氣降水,水量隨季節變化。
(3).白堊係下統洛河組砂岩裂隙孔隙含水層(k1l)
該層全區分布,厚度230.20~328.49m,平均277.33m。下部以棕紅色厚層狀中粒砂岩為主,偶夾礫岩條帶。中上部以灰紫色礫岩數層夾同色中粒砂岩多層。砂岩成份以石英為主,分選性好,次圓狀,泥質膠結,疏鬆,具大型交錯層理,礫岩成分以灰岩為主,偶見石英礫,礫徑2-15cm,滾圓度良,分選差,砂質充填,泥鈣質膠結,堅硬。該層出露泉點2個,流量2.970~4.978L/s。富水性中等。
(4).白堊係下統宜君組礫岩相對隔水層(K1y)
該層全區分布,厚度0.88~36.72m,平均厚度21.76m,岩性為灰紫、棕紅色粗礫岩,礫石成份以灰岩為主,少量石英岩及變質岩,礫徑一般5~10cm,大者可達20~50cm,礫石滾圓度好,分選性中等,具疊瓦狀排列構造,砂質充填,基底式鈣質膠結,致密堅硬,裂隙不發育,可做為上、下含水層的相對隔水層。
(5).侏羅係中統直羅組(J2z)與延安組(J2y)砂岩裂隙含水層
直羅組區內廣泛分布,厚度27.63~96.28m,平均厚度55.52m。上部由灰綠色粉砂岩、砂質泥岩組成,偶夾中粒砂岩、粗粒砂岩薄層,局部含礫,下部為灰綠、灰紫色斑塊狀砂質泥岩、粉砂岩、細粒砂岩及中粗粒砂岩組成,底部為一層灰白色長石石英粗粒砂岩,局部可過渡為含礫粗砂岩,該層底部富水性相對較好。
延安組是本區的含煤地層,地表無出露,因上部遭受剝蝕,僅保留底部一、二段地層,岩性由深灰、灰黑、黑色泥岩、砂質泥岩、粉砂岩、細粒砂岩、中粒砂岩、粗砂岩及3、4號煤層組成,岩性粗細相間,層理發育,第二段厚度0~36.81m,平均7.49m,第一段厚度1.99~39.20m,平均18.24m。
該層富水性極弱。
第四節 瓦斯、煤塵、地溫
1.瓦斯:根據取樣測試按瓦斯成分,含量及分帶情況,屬二氧化碳—氮氣帶—沼氣帶,瓦斯含量較低。
2.煤塵:經取樣測試,煤塵具有爆炸危險。
3.地溫:根據鑽孔簡易測溫,井田內追打地溫梯度為2.79°c/100m,最小值為1.38°c/100m。地溫梯度變化正常,為地溫正常區,本區無熱害。
第四章 施工方案及施工方法
第一節 施工方案
根據主井井筒的技術特征及支護結構:該井筒采用機械化作業方式如下:
1、工作麵掘進采用4台風動鑿岩機同時作業。
2、打錨杆使用MQT-130型錨杆鑽機。
3、掘進、支護采用激光指向儀。
4、出矸、提升、運輸。
工作麵耙裝矸選用PZ-60型耙鬥機。
提升絞車選用JK-2/20、箕鬥采用4m 3前卸式箕鬥。
地麵排矸選用裝載機、翻鬥自卸汽車排矸。
5、砼生產線:在地麵井口附近設砼攪拌站。設1台JS-500強製式攪拌機。砼運輸:采用4m 3前卸式箕鬥運輸。
6、作業方式采用“三八”作業製,掘砌平行作業。

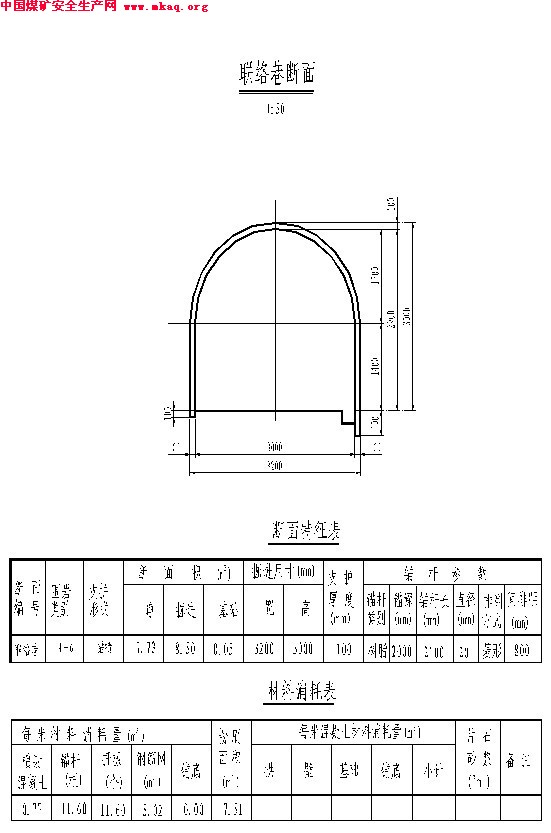

第二節 井筒施工方法
一、表土段施工:
1、表土段開挖:
表土段設計斜長35.21m,未按明槽開挖設計,但實際施工時視表土層軟硬程度,分別采用機械明槽開挖及暗硐施工兩種方法。明槽開挖方法采用機械開挖:使用1台挖掘機、2台8t翻鬥汽車運土,1台裝載機集中裝車。
(1)開挖方法:
開挖方法:明槽開挖的長度及平麵尺寸視表土層情況而定,在挖掘機能挖掘時盡量多挖,局部有風化岩石,可使用挖掘機的液壓衝擊鑽頭破岩。
分層厚度,第一層最深處4.3m,第二層設計位置。
(2)運土
表土層的雜物、石塊及砂、土裝載機裝入自卸汽車排至指定排矸場地,粘土用汽車運到距井口100m~200m處集中堆放以便回填使用,不符合回填要求的土一律運到指定排矸場地。

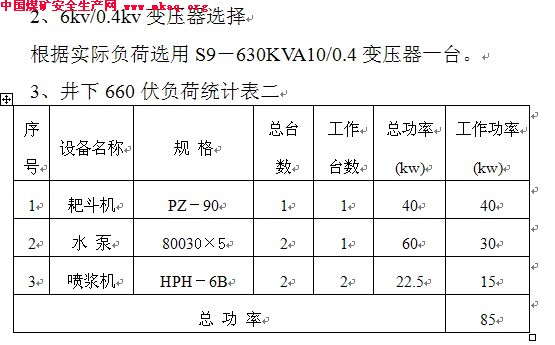

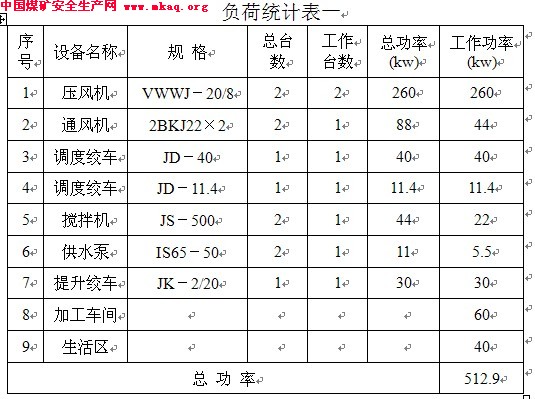

4、6kv/0.69kv變壓器選擇
考慮井筒到底,二期工程情況選用KSGZY-315KVA6/0.69礦用隔爆移動變電站一台為井下供電電源。
三、高低壓設備選擇
高低壓設備選擇按供電線路的長時用電電流來選擇,按最大運行方式的三相短路電流校驗所選開關的開斷能力是否符合要求,根據計標所選擇的高低壓開關如下:
1、6kv高壓設備選擇
(1)主授開關櫃 BTG9L-10KV 200A 一台
(2)配出開關櫃 BTG9L-10KV 100A 三台
2、低壓開關櫃選擇
(1)主授櫃 GGD2-12 一台
(2)配出櫃 GGD2-34C 一台
(3)配出櫃 GGD2-39C 一台
3、低壓防爆開關選擇
(1)防爆饋電開關 DW80-350 一台
(2)防爆饋電開關 DW80-200 一台
(3)防爆磁力起動器 QC83-80N 二台
(4)防爆磁力起動器 QC83-80 六台
(5)防爆信號綜合裝置 ZXZ8-4.0 一台
(6)防爆插銷開關 CBA-16 一個

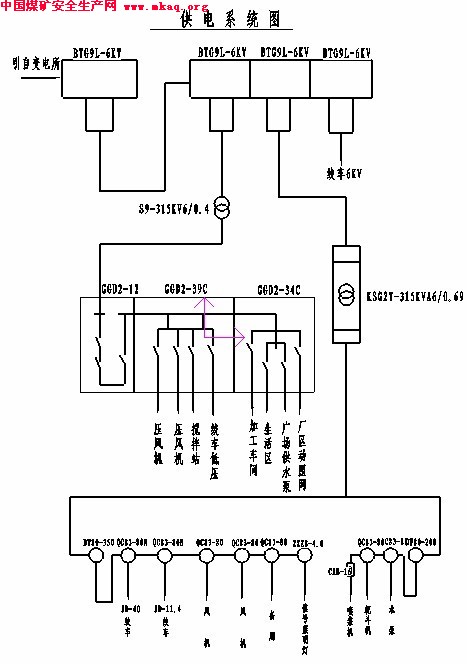

四、供電係統圖
第三節 信號、照明及通訊
井筒信號照明采用127伏電源,故選用防爆信號、照明綜合保護裝置,型號為ZXZ8-4.0。
井筒通訊采用XJH-127型多功能信號語音裝置,照明采用60W/127V防爆白熾燈,電纜用3×4+1×4礦用橡套電纜。
信號設置地點:提升機房一個,卸載點二個,裝載點一個
信號發送區限:裝載點發送信號至卸載點、卸載點發送信號至提升機房,裝載點→卸載點→提升機房。但裝載點不能與提升機房直接發送信號。
第四節 壓風
地表設兩台JWWJ-20/8型壓風機,經∮159×4壓風管路向井下供壓風管、井下用風設備有
打眼時,可同時開8台風鑽,其用風量4×8=32 m3/min,風動潛水泵開機其耗風量為5 m3/min,需兩台20m3壓風機同時開機。混凝土噴射機耗風量8 m3/min,應避開打眼高峰時間。
第五節 排水
井下湧水量按小於20 m3/h計,在距工作麵大約50m處設一台80D30×5型臥泵和容積為3 m3鋼板製水箱,工作麵積水由風動潛水泵排至水箱內,臥泵將水箱水經∮89×4.5排水管路轉排至地麵水溝。
第六節 供水
供水:施工用水源由甲方提供
地麵設蓄水池,容積為100 m3、水池設潛水泵經D50鋼管向地麵及井下供施工用水,斜井井巷設D40×4天輪鋼管做為供水管路,工作麵設分水器,供水打眼及其它用水。
第七節 通風
該井筒施工期間的通風采用壓入式通風。按工作麵最多人員、最低風速及炸藥消耗量計算,最後以炸藥消耗量選擇風機。選用2BKJN06/44對旋風機。該風機的技術參數為:風量550-250m3/min,電機功率為22×2KV/h。在地麵設有兩台對旋風機,兩台風機並聯供一趟風筒。一台使用,一台備用。當一台風機有故障時,另一台風機能立即啟動,以保證掘進工作麵正常通風。風筒選用∮600mm阻燃、抗靜電膠質風筒。

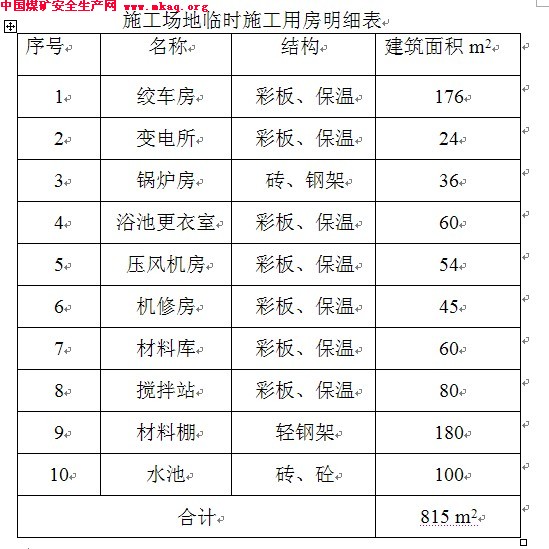

第八節 地麵施工場地布置
第七章 工期保證措施
實行項目管理責任製,加強進度的規劃、控製和協調,從組織、技術、信息管理、獎罰等方麵采取措施,本工程施工的人員中現場指揮和工程技術人員均有5年施工管理經驗,工人均有3年施工經驗。
一、強化工期目標控製
利用計算機管理係統控製工程進度,按“計劃一實施一檢查一處理”的管理循環步驟進行。
1、計劃階段:優選施工方案,確定先進的施工方法,遵循切實需要、實際可行和經濟合理的原則選擇施工機械,根據各工程的特點和客觀的施工順序,進行工程排隊,編製科學周密的施工計劃,使各項工程進度在施工進度計劃的指導下,有條不紊地進行。
2、進度實施階段:抓住關健工序,在施工主要矛盾線上,組織骨幹隊伍優先保證物資供應,進行專項承包,定人員、定目標、積極推廣新技術、新工藝,適時組織快速施工。
3、檢查階段:對檢查結果進行總結、03manbetx
,與施工進度計劃進行對比,找出主要矛盾,提出解決辦法及時修改各項作業計劃,保證施工總進度計劃控製目標的實現。
二、采用先進工藝、技術措施
1、采用機械化配套的斜井井筒施工工藝。
2、堅持正規循環,按正規循環作業。
3、編製合理爆破圖表,推廣使用中深孔爆破,盡可能組織多工序平行交叉作業。
4、選取采用合理的排水、通風等輔助係統,改善工作麵作業條件,提高勞動生產率。
三、工期保證的獎罰措施
1、項目部製訂工期保證的獎罰製度,對工期目標實現進行控製和激勵。
2、設立工期保證基金,項目部根據工期計劃指標,層層分解,將目標落實到施工班組,視目標落實情況進行獎罰對等。
第八章 質量保證體係及質量保證措施
一、質量保證體係
1、 質量管理體係
我公司於1998年根據ISO9002標準建立了質量管理體係,並於1999年年底通過國家認證,獲得ISO9002標準的認證證書;2001年7月我公司又按照ISO9001:2000年國際質量管理體係標準編製了質量管理體係文件,並於年底通過北京新世紀質量認證中心的認證。現在全公司實施。
2、 項目質量管理體係
① 項目部成立質量管理領導小組,項目經理任組長。
② 施工隊成立QC小組,由隊長任組長;
③ 項目部設施工技術組,至少有一名工程師任質量檢查員,並依據作業工序需要在各班組設置已經過培訓合格的若幹名(兼)職質量檢查員。
項目質量管理體係(見圖1),質量保證體係(見圖2)。
3、質量標準
本工程施工質量標準執行國家現行01manbetx
、規範以及相關的專業的專業標準和規定,主要有:
《礦山井巷工程施工及驗收規範》(GBJ213-90)
〈煤礦井巷工程質量檢驗評定標準〉(MT5009-94)
〈混凝土結構工程施工質量驗收規範〉GB50204-2002)
〈普通混凝土拌和物性能實驗方法〉
〈混凝土拌和用水標準〉
〈混凝土外加劑應用規範〉
〈混凝土質量控製標準〉(GB50164-92)
〈混凝土強度檢驗評定標準〉(GBJ107-87)
〈錨噴支護工程檢測01manbetx
〉MT/T5015-96)
〈錨杆噴射混凝土支護技術規範〉(GB50086-2001)
〈煤炭工業建設工程質量技術資料管理規定〉
〈煤炭工業煤礦井巷工程、建築安裝工程質量保證資料評比辦法〉
4、質量目標
工程目標:合格,爭創優良工程。
二、質量保證措施
(一)、 質量保證的主要措施
1、認真貫徹執行“百年大計,質量第一”結合我公司進行的“科學管理,創一流工程;良好服務,爭最佳信譽”的質量方針,嚴格按照我公司質量體係文件規定程序操作,確保該工程質量100%合格,創優質工程。
2、強化全員質量意識,製定從項目經理到操作人員的質量崗位責任製,明確職責,嚴格追究,形成全方位、全過程的質量管理網絡。
3、提升質量管理水平,強化質量計劃、檢查、預防、控製,持續改進,打造名牌、精品工程。
4、加強質量培訓工作,組織全體施工人員(包括工程技術人員和管理幹部)認真學習,全麵掌握施工技術規範、質量標準和我公司質量體係文件,實行標準化作業。
5、根據工程特點,認真編製項目質量計劃,明確質量控製的各項要求,規定工程質量檢驗、試驗方法和途徑。
6、現場質量管理,堅持執行“三檢製”,即操作人員當班自檢、作業班組互檢、項目部旬檢、專職質檢員隨時抽檢,防微杜漸,最大限度地減少和控製質量缺陷的產生。
7、堅持以工序質量控製為核心,加強過程控製和原材料的檢驗與試化驗工作,做到不合格的原材料不進場,試驗不合格不使用,施工過程中凡上一道工序不合格,下一道工序不施工。重要工序完成後,由技術負責人組織並邀請建設、監理單位驗收。
8、定期召開質量03manbetx
會,對質量缺陷、質量通病、影響質量的主要因素進行03manbetx
,並製定出質量改進的保證措施,不斷提高質量管理水平。
9、積極推行全麵質量管理,開展QC小組活動,嚴格按PDCA循環作業,保證質量目標的實現。
(二)、 技術管理
1、單位工程施工組織設計應由項目部生產技術人員負責編製,經甲方總工程師批準 ,方可由項目經理負責實施。分部分項工程應由項目部負責編製,要求必須是技術先進、經濟合理、能保證施工安全和質量的施工作業01manbetx
,經項目技術經理批準並報甲方總工程師審批後,由項目經理負責實施。
2、必須做好圖紙會審工作,以利減少圖紙上的錯誤或提前研究解決技術上的難題。
3、必須做好技術交底工作,讓全體施工人員掌握工程特點、施工要求、技術措施,保證施工質量。
4、對施工過程中的關健工序、薄弱環節、質量不穩定工序、技術難度大的工序、采用新技術、新工藝、新材料的部位設置質量控製點進行預控,確保施工質量。
5、開工前,對甲方給定的基準點、基準線和參數標高等測量控製點進行複核,確認無誤後,方可進行準確的放線。
6、施工隊技術人員應根據地質條件的變化,及時調整施工循環圖表、爆破圖表。
7、如果施工條件發生變化,施工方案有重大改變,應經原審批部門批準後,按修改後的方案執行。
(三)、 材料設備進場監控
1、材料進場控製
1)工程上所需的材料必須按計劃要求進行采購,並且具有正式的出廠的合格證和材質化驗單。
2)材料進廠後,由倉庫管理人員和技術部門人員檢驗確認符合設計要求方可入庫,不符合要求的拒絕入庫。
3)需要檢驗試驗的材料進場後,應由技術人員按要求進行取樣送檢,檢驗結果若不合格,拒絕收貨入庫。
4)對用於關健工程或部位的材料,必須按施工和驗收規範進行全數檢查,不合格不得用於工程。
2、設備的控製
1)設備員在提設備時,應對選擇的設備名稱、型號、規格、數量及主要性能參數逐一核對,確保無誤後方可提貨。
2)設備員在提設備時,應核查設備是否具有經過檢驗、檢修和測試的檢定標識,是否性能良好,否則不得提貨。
3)設備在搬運過程中,應注意保護,防止碰撞損壞設備。
4)堅持貫徹“人機固定”的原則,實行定機、定人、定崗位責任製的“三定”製度,嚴格執行01manbetx
,防止安全02manbetx.com
發生。
5)建立機電設備定期檢修、測試製度,操作檢修人員按照機電檢修製度的內容和要求進行日檢、周檢和月檢,發現問題及時維修。
6)嚴格執行設備日常保養、維護、維修製度,確保設備處於良好狀態。
(四)施工質量技術要求
1、原材料技術要求
(1)水泥:使用普通矽酸鹽水泥,禁止使用過期,受潮,結塊的水泥。
(2)碎石:碎石粒徑為10~40㎜級配符合要求;雜物含泥量不得超過1%,針狀、片狀粒徑不超過10%。
(3)砂子:要求使用中粗砂,含泥量不超過3%。
(4)鋼筋、錨杆:使用鋼筋、錨杆的品種規格應符合設計要求,應平直,無損傷,表麵不得有裂紋,油汙和老鏽。
2、綁紮鋼筋技術要求:
(1)綁紮鋼筋搭接長度:主筋為35d;副筋為25d。
(2)鋼筋接頭要錯開,其錯開距離不小於搭接長度。
(3)鋼筋綁紮牢固,不得有鬆扣或漏綁。
(4)鋼筋保護層,混凝土壁內側50mm,外側70mm。
3、井筒掘進質量要求
(1)打眼前必須按井筒中心和炮眼布置圖掄尺定眼位,保證掘進規格符合設計要求。
(2)局部壁厚不夠,由出矸班蹬矸用風鎬開夠。
4、混凝土施工質量要求
(1)根據混凝土設計標號,經試驗室配比試驗,嚴格按通知單的配合比進行混凝土攪拌。
(2)為保證快速施工,增加混凝土的早期強度和流動性,在攪拌混凝土時添加高效減水劑。
5、根據氣候條件,冬季施工混凝土質量技術措施:
(1)砂子、碎石須建暖料房進行暖料。
(2)混凝土攪拌機旁設水箱,用暖氣將水加熱,要求水加入攪拌機時最高溫度不超過60℃。
(3)混凝土從攪拌機傾出允許最高溫度為35℃;最低溫度5℃。
6、澆築混凝土質量要求
(1)支模、穩模必須用井筒中心線認真檢查,
(2)混凝土入模必須分層對稱澆築,使用插入式振搗棒,其分層厚度300~400㎜為宜。
(3)混凝土入模後要設專人進行充分振搗,要求混凝土振搗密實,混凝土表麵不得有蜂窩麻麵。
第九章 安全保證措施
一、安全管理執行標準
1、《中華人民共和國礦山安全法》
2、《煤礦安全規程》
3、《安全生產法》
4、國家有關安全生產的指令文件等
二、、安全管理目標
無重傷、無死亡。
三、安全管理措施
(一)、通風瓦斯管理
1、局部通風機安裝前,必須經機電部門檢查驗收,合格後方可入井。局部通風機應定期檢修和更換。
2、局部通風機必須由施工單位指定專人掛牌管理。
3、一台局部通風機隻準向一個掘進工作麵供風。
4、嚴格風筒管理,風筒要吊掛平直,拐彎應設彎頭,一台局部通風機應用同一直徑風筒,發現破口要及時修補或更換,風筒百米漏風率應控製在3%以內。
5、風筒出風口到工作麵距離,岩巷不超過10m。
6、局部通風機前後5m要清理幹淨,無雜物堆積。
7、局部通風機管理牌板和瓦斯檢查牌板應寫明供風地點、局部通風機型號、功率、風筒長度等。
8、風筒的安裝使用必須符合下列標準:
(1)、風筒無破口。
(2)、風筒吊掛平直,每環必吊,風筒接頭要雙反壓邊,經常檢查處理風筒脫節及破口,以減少風量損失。
(3)、風筒拐彎處要設彎頭。異徑風筒要用過度節,先大後小,不準花接。
(4)、風筒過道時,要保持風筒高於車沿200mm,防止車輛碰撞風筒。
(5)、局部通風機距回風口前10m內風筒設卸壓三通,平時捆嚴,排瓦斯時用來控製風量。
9、通風機必須實行“三專兩閉鎖”。
10、局部通風機不得隨意停開,如遇突然停風,人員要及時撤至局部通風機前方的安全地點,並在掘進回風道口設置柵欄、提示警標,嚴禁人員入內。來電時,首先由瓦檢員按規定排瓦斯,並檢查瓦斯無問題後,有電工、瓦檢員、局扇工同時在場,進行人工送電。確認安全後,人員再進入工作地點。
11、專職瓦檢員要每班檢查 電動機附近20m範圍內風流中瓦斯濃度。
12、掘進巷道所有電氣設備的電源,必須實行風電閉鎖和瓦斯電閉鎖。每周進行風機轉換試驗,並有記錄。
13、人人愛護通風設施,不得隨意移動瓦斯監測探頭。發現損壞,及時彙報通風部門處理。
(二)、綜合防塵
1、所有運輸巷的轉載點必須有噴霧設施,連接噴嘴設施時,必須連接閥門、過濾器、噴霧設施。掘進工作麵必須有完善的灑水係統,距工作麵30m範圍內必須安裝一道風流淨化水幕。掘進麵各轉載點噴霧設施的操作閥必須設置並用高壓膠管引接到人行道側,便於操作。
2、巷道衝洗:工作麵巷道必須定期衝洗,工作麵的巷道要保持濕潤,走路時灰塵不飛揚,
3、風煤鑽配齊降塵水管。
4、工作麵設置灑水膠管,放炮及出貨時灑水。
5、職工佩戴防塵口罩。
(三)頂板管理措施
1、平巷、斜巷最大控頂距1.8m;頂板破碎或泥岩厚度超過1m時,最大控頂距不超過1m。
2、加強地質、礦壓預測、頂板破碎帶要及時改變施工方法,更改支護結構,確保施工安全。
3、發現頂板壓力大、頂板離層、托板變形 、網包增多、聽見頂板有響聲等冒頂預兆時,要立即停止作業,撤出工作麵所有人員,待頂板穩定後,由外向裏加固支護後方可繼續作業。若具備打錨索時,根據頂板情況加密錨索。
4、工作麵出現冒頂(高頂),采用如下方法處理:
(1)、處理冒頂(高頂)區段,跟班隊長、班長、安全員必須現場指揮,施工人員聽從命令,相互配合好。
(2)、施工前,準備好施工所用的工具和足夠的材料。
(3)、對冒頂(高頂)區段前後5m的支護進行重點維護,錨杆巷道確保錨索、錨杆有效,架棚巷道確保構件齊全有效。發現問題及時處理。
(4)、處理冒頂(高頂)前,清理好施工地點的雜物,確保退路暢通。
(5)、處理冒頂(高頂)前,當班班長站在永久支護下親自處理頂板,並設專人監護頂板,先頂後幫找淨浮石後,迅速架設超前別頂臨時支護。
(6)、待頂板穩定後,使用便攜式甲烷檢測報警儀檢查高頂瓦斯,當瓦斯濃度在1.0%以下時,方可作業。
(7)、頂板確認安全後,錨杆巷道如可以打錨杆時由外向裏逐排補打,如架棚時或架棚巷道也由外向裏逐架架設,必須做到一次性接頂。搭設的木垛必須靠幫接頂。
(8)、施工過程中、要有專人監護頂板的變化情況,發現有頂板冒落預兆、片幫預兆時,要將人員立即撤至安全地點。
(9)、處理過程中,瓦檢員要隨時檢查瓦斯變化情況,有問題要立即停工撤人,先組織排放瓦斯。
(四)爆破

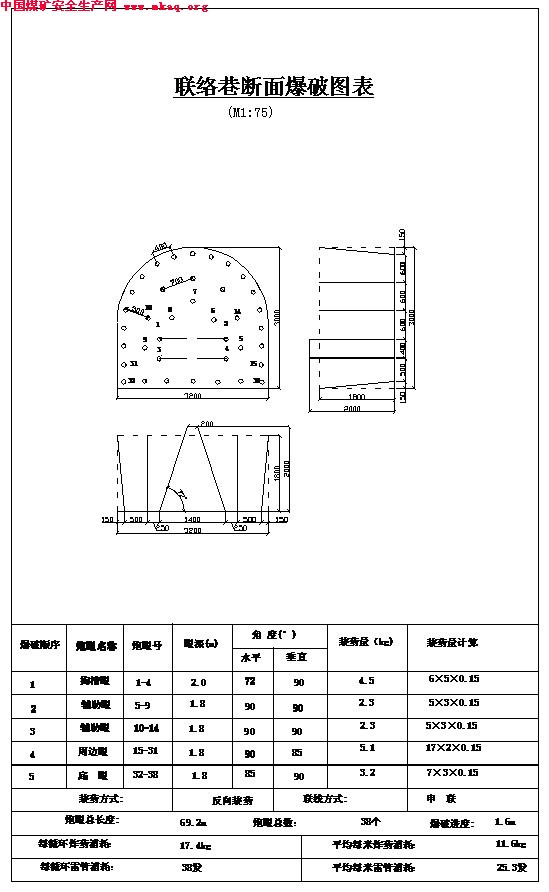

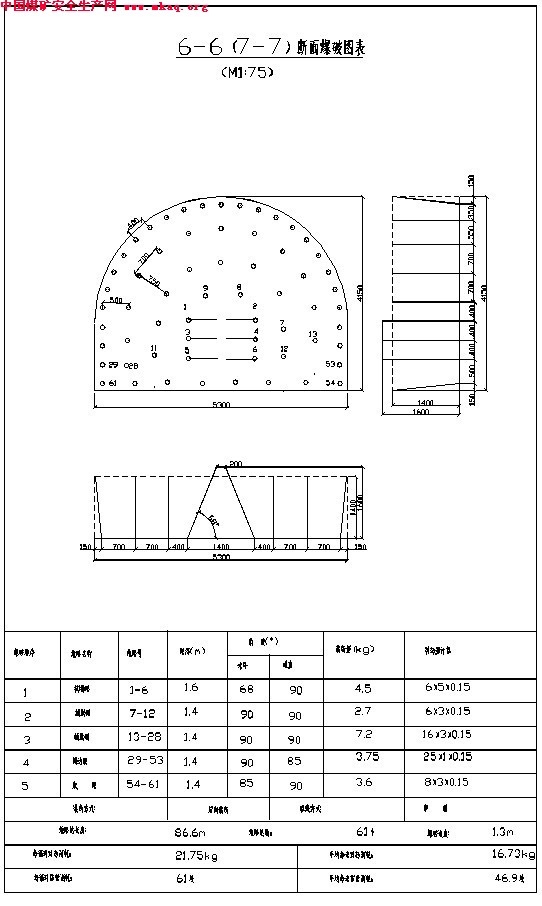

1、鑿岩機司機要嚴格按爆破圖表及巷道中心施工,並且要定眼位、眼數、順序。合理分工。炮眼要打得平、直、齊。
2、打眼前,必須將巷道幫頂及迎麵的浮石險塊找掉。
3、打眼時,鑿岩機前方和釺子杆下,嚴禁站人,防止斷釺傷人。嚴禁戴手套打眼。
4、打眼前,要檢查鑿岩機是否正常,發現故障要及時排除,嚴禁使用彎釺杆。
5、工作麵打眼前,必須將工作麵底板貨出淨3m以外,並確保標高。
6、爆破必須由專職爆破工擔任。爆破工必須嚴格按作業規程中的爆破說明書要求進行作業。
7、爆破作業必須嚴格執行“一炮四檢”和“四人聯鎖”放炮製度。
8、爆破工領取炸藥、雷管時,必須對號領取使用,不得使用過期或變質的爆破材料,不能使用的爆破材料必須交回火藥庫。
9、使用專用的火藥箱和雷管箱,雷管與火藥不得混放,火藥箱和雷管箱必須上鎖,由專職爆破工管理。爆破材料箱必須放在頂板完好、支架完整、避開電器設備、不潮濕並保證在爆破警戒線以外的地點。
10、從成束的電雷管中取出單個電雷管時,不得手拉腳線硬拽管體,也不得手拉管體硬拽腳線,應將成束的電雷管理順好,用力均勻,拉住前端腳線將電雷管抽出。抽出單個電雷管後,必須將其腳線扭結成短路。
11、裝配起爆藥卷時,必須遵守下列規定:
(1)必須在頂板完好、支架完整、避開電氣設備和導電體的地點附近進行,嚴禁坐在爆破材料箱上做起爆藥卷。
(2)裝配起爆藥卷必須從藥卷的頂部裝入,嚴禁用電雷管代替小木棍紮眼,要求電雷管全部插入藥卷內,嚴禁斜插在藥卷中部或捆在藥卷上。
(3)電雷管全部插入藥卷後,必須用腳線將藥卷纏住,並將其腳線扭結成短路,不得折斷腳線和損壞腳線絕緣層。
12、裝藥前,必須使用掃眼器吹淨炮眼內煤、矸;掃眼前,發出信號通知工作麵內所有人員,要求作業人員必須遠離炮眼內煤、矸噴射方向,防止發生意外。
13、裝藥時,用木質或竹質炮棍將藥卷輕輕推入眼底,不得衝撞、搗實,炮眼內藥卷必須密接。
14、爆破母線與電雷管腳線連接頭、以及腳線和腳線之間的接頭必須懸空,不得與軌道、金屬管、金屬網、鋼絲繩等導電體相接觸。爆破母線必須使用銅芯絕緣線,保證完好無損,應與電纜分別掛在巷道兩側。如果必須掛在同一側,爆破母線必須掛在電纜下方,並應保持300mm以上的距離;爆破前母線必須扭結成短路。
15、爆破前,腳線的連接工作可由班組長協助爆破工進行,爆破母線連接電雷管腳線、檢查線路和通電工作,隻允許爆破工一人操作。
16、發現有下列情況之一的嚴禁裝藥、爆破:
(1)、工作麵空頂距超規程規定或有支架損壞及工作麵有傘簷、離層和片幫危險時。
(2)、爆破地點20m以內,風流中瓦斯濃度達1%時。
(3)、爆破地點20m以內,有煤、矸或其它物體堵塞巷道斷麵1/3以上。
(4)、炮眼內發現異常,有顯著瓦斯湧出、煤岩鬆散、透老空等情況。
(5)、工作麵內風量嚴重不足。
(6)、警戒聯係人未回到安全地點,警戒未設好,放炮母線長度不符合規定。
17、爆破前,必須對爆破地點10m範圍內的設備進行有效掩護,並撤出工作麵內的瓦斯傳感器、風煤鑽、監測電纜、鑿岩機及風水管線等,防止崩壞。
18、爆破前,必須班組長親自布置專人在所有進入爆破地點的通道上設好警戒,警戒距離直頭巷道不小於100m,彎道不小於75m,並在警戒線處設好警旗、警繩。
19、警戒員必須認真負責,嚴格執行“去二歸一”製度,清淨警戒區內所有人員,並有警戒聯係人回到爆破工所在地點通知警戒已設好後,方可爆破;爆破後警戒員必須接到班組長命令方可撤回。
20、爆破工必須最後撤離放炮地點,班組長負責清點人數,確認無誤後方可下達放炮。
21、井下爆破必須使用礦用防爆型發爆器。每次爆破前必須做電爆網路全電阻檢查,嚴禁用發爆器打火放電檢測電爆網路是否導通。
22、發爆器的把手、鑰匙必須由爆破工隨身攜帶,嚴禁轉借他人。爆破後必須將鑰匙拔出,摘掉母線並扭結成短路。
23、裝藥的炮眼應當班爆破完畢。特殊情況下當班未響的炮必須由爆破工在現場向下一班爆破工交代清楚。
24、爆破後,必須等工作麵的炮煙散淨,經瓦檢員檢查並允許後,方可由班組長、爆破工、瓦檢員一同進入工作麵檢查幫、頂、支架以及拒爆、殘爆等情況;發現的隱患必須處理完畢後,方可準許其他人作業。
25、處理拒爆時,放炮員必須取下鑰匙,將放炮母線從電源摘下,扭成短路,至少等15分鍾,方可沿線路檢查,找出原因。嚴禁立即走入爆破地點。
26、處理殘炮、拒爆時,必須由班組長親自指揮,並嚴格遵守以下規定:
(1)、由於連線不良造成的拒爆,可重新連線放炮。
(2)、在距拒爆炮眼0.3m以外另打與拒爆炮眼平行的新炮眼,重新裝藥起爆。
(3)、嚴禁用鎬刨或從炮眼中取出原放置的起爆藥卷或從起爆藥卷中拉出電雷管。無論有無殘餘炸藥嚴禁將炮眼殘底繼續加深;嚴禁用打眼的方法往外掏藥;嚴禁用壓風吹拒爆(殘爆)炮眼。
(4)、處理拒爆的炮眼爆炸後,爆破工必須詳細檢查炸落的煤、矸,收集未爆的電雷管。
(5)、在拒爆處理完畢以前,嚴禁在該地點進行與處理拒爆無關的工作。
27、嚴禁打眼與裝藥平行作業。
28、在刷幫、挑頂、挖底、崩大塊時,可采用淺眼裝藥爆破方法施工,但最小抵抗線不得小於0.3m,措施如下:
(1)、施工前認真找落幫、頂及迎麵浮石,保證施工安全。
(2)、爆破前維護好爆破地點前後5m內的風水管路、風筒、機電設備和設施,要求前後5m內的支護有效,每孔最多裝半個藥卷,每次最多放4~6個眼,炮眼用黃泥填滿塞實。
(3)、爆破嚴格執行“一炮三檢”和“三人聯鎖”。
(4)、爆破前由班長認真設好警戒。
(五)防治水
1、認真檢查幫頂淋水情況,發現問題立即向礦調度彙報。
2、掘進施工中,視巷道坡度變化情況挖掘沉水池,將工作麵水導入沉水池中,並配備潛水泵進行排水。
3、掘進過程中必須堅持“有疑必探,先探後掘”的原則。
4、施工過程中如發現下列現象,必須立即停止工作,撤出人員,彙報上級部門聽候命令。
(1)、發現煤幫變鬆,外移量大,底鼓、頂板壓力聚增。
(2)、鑽孔中有壓力水和水叫聲,淋頭水增大。
(3)、頂板掛紅、掛汗、空氣變冷,巷道出現霧氣。
(4)、出現其它異常情況需撤人時。
5、認真做好排水工作,確認積水排淨後,方可再正常掘進。
(六)機電
1、巷道內所有電鈴、壓扣、電纜、開關上架並排列有序,線路懸掛符合要求。
2、漏電保護每天試驗一次,各類聯鎖必須班班檢驗,發現問題及時處理。
3、井下隔爆電器設備要完好,堅決杜絕失爆。
4、嚴禁帶電檢修、搬遷電氣設備、電纜。
5、機電設備檢修時,必須切斷前一級電源開關,停電閉鎖,並掛“有人工作,不許合閘!”的停電牌,並嚴格執行“三人聯鎖”製度。
6、檢修好後需送電時,送電人員確認無人在電器線路上工作時方可送電。
7、嚴格執行“停送電”製度。嚴格執行“誰停電,誰送電”的原則
(七)、耙鬥機管理規定
1、耙鬥司機必須持證上崗,嚴格按工種01manbetx
進行操作。
2、耙鬥司機在作業前必須檢查耙鬥機吊掛尾繩及卡軌器的穩定情況。發現問題及時處理。耙鬥機的固定方法:用4個卡軌器牢固地固定在軌道上,卸料槽尾部支兩根撐柱或使用錨鏈吊掛,保證穩定。
3、耙鬥機操作側要有可靠的防跑繩護欄或護繩,操作按鈕靈敏可靠。耙鬥機上安設專用照明燈。
4、耙鬥機鋼絲繩斷絲超過規定要及時更換新繩,滾筒餘繩不得少於3圈。耙裝機繩與耙鬥的連接必須采用插接的方式,插接的長度不少於鋼絲繩繩徑的30倍。
5、耙鬥機出矸時,其牽引滑輪必須使用溜子鏈或Φ18.5 mm 鋼絲繩扣掛在1.6m牽引錨杆上,並用Φ15.5mm鋼絲繩扣做二次保護。要求錨杆必須注兩支錨固劑,保證緊固力達5T以上。滑輪鉤頭必須有封口保護裝置。
6、耙鬥機作業時在耙鬥運行區域內及前方不得有人作業和逗留。
7、耙鬥機作業時必須將風水管、監測電纜懸掛在巷道兩幫不能被耙鬥機鋼絲繩刮壞的位置。
8、處理耙鬥機故障及滑輪夾繩時,必須停電操作,耙鬥司機離開耙鬥機時,開關必須打回零位。
9、耙鬥機距工作麵的最小距離為7m,最大距離為25m。
10、安裝或拆除耙鬥機卡軌器時,作業人員要側身作業,時刻注意耙鬥機是否滑動,並確保退路暢通,便於躲閃。
11、移耙鬥機前,將耙鬥機附近的作業人員撤到安全地點,指揮人員必須站在安全地點。
12、斜巷耙鬥機的固定: 在斜巷兩底角處,各打兩根Φ22mm×1600mm的錨矸分別固定一根直徑為Φ15.5mm鋼絲繩兜在耙鬥機的支承架上,同時,耙鬥機的卡軌器抱在軌道上。
13、平巷耙鬥機移設措施:
(1)、移設耙鬥機前,在工作麵的中間選擇適當高度,打注兩根錨杆,一根做為牽引錨杆,另一根做為二次保護錨杆,把耙鬥機主繩固定在牽引錨杆上,用一根Φ15.5mm的鋼絲繩套在起二次保護作用的錨杆上,確認安全後,打開耙鬥機的卡軌器和其它保護繩扣,啟動耙鬥機,自拉到指定位置,然後按耙鬥機固定方法將其固定。
(2)、在移動耙鬥機時,耙鬥機前方不得有人。
14、下山耙鬥機移設措施:
(1)、移設耙鬥機前,將絞車鋼絲繩鉤頭掛在耙鬥機的牽引部位上,當絞車鋼絲繩拉緊,承載一定的重量後,將絞車刹住,打開耙鬥機的卡軌器和固定鋼絲繩,絞車啟動下放耙鬥機到位後,按耙鬥機固定方法將其固定。
(2)、下山移動耙鬥機時,下方不得有人。
(3)、耙鬥機固定後及時安設擋貨橫欄。
15、不準在過渡槽上存矸,以防矸石被耙鬥擠出或鋼絲繩甩出傷人。正常操作時,不可將兩個手把同時拉緊,以防耙鬥飛起。
16、當耙鬥的出繩方向與耙鬥機的夾角過大時,司機應在出繩的對側操作,以防耙鬥竄出溜槽傷人。
17、耙矸阻力較大時,不準硬扒,以免造成斷繩或燒電機,遇大塊岩石影響耙鬥時,應停機將矸石砸碎。
18、使用耙鬥機和刮板輸送機配合出貨時,要在耙鬥機的後側打注兩根1.6m錨杆(每根使用兩支K2335錨固劑)做為二次保護。
19、司機操作時,必須精神集中、觀察運行狀態,發現異常或停機時,必須在開關處停電閉鎖。若需檢修或拽換鋼絲繩時,則必須掛停電作業牌。
(八)絞車運輸
1、作業前認真檢查作業區域的支護情況,確認安全後方可作業。
2、提升運輸前,絞車司機認真檢查所使用絞車的完好情況;鋼絲繩的磨損情況;製動閘、、聲光信號、電控係統等是否靈敏可靠,否則不準使用。
3、嚴格執行紅燈行車,綠燈行人”和“行人不行車,行車不行人”規定。拉車前清淨調運車巷道內的所有人員,嚴禁任何人闖紅燈及扒、蹬礦車。
4、絞車司機在信號不明確的情況下,不準啟動絞車。
5、絞車司機拉車時要觀察鋼絲繩的排列及張力變化情況,發現爬繩、咬繩、張力突然增大、聲音異常等現象,立即停車,查明原。
6、在運輸過程中發生掉道時,上道前要打好掩木,並采取如下方法處理掉道車:
(1)、處理掉道車,必須有跟班隊長、班長、安監員現場親自指揮。
(2)、處理掉道車時,絞車司機嚴禁離開操作台,並且手不離閘把,保證工作閘處於工作狀態。
(3)、處理掉道車前,先對連接裝置進行認真檢查,確認無誤後方可處理。
(4)、處理掉道車時,不許使用絞車硬拽掉道車。處理前要用Φ15.5mm以上鋼絲繩扣或40t溜子錨鏈(必須把連接環上的M20螺絲擰緊)鎖好車,做好二次保護。嚴禁將絞車鋼絲繩從車體上摘下。
(5)、使用起重機處理掉道車,用起重機鏈或鋼絲繩繩扣(Φ18.5mm)把掉道車的一端捆綁牢固,必須先進行試吊,正常起吊保證勻速提升。到達指定高度後方可撥礦車上道。
(6)、在處理掉道車前,人員必須站在巷道寬幫處,嚴禁站在斜巷車下方及傾斜方向、鋼絲繩的反彈方向,防止碰傷人。嚴禁使用人體做配重。
7、擋車器、阻車器必須處於常閉狀態,隻有車輛正常通過時方可打開。
8、運行中的絞車突然斷電時,如果向下山放車,司機嚴禁突然刹車,要在5m內使絞車慢慢製動;如果向上山拉車時,要立即將製動閘紮緊,離合鬆開。信號斷電時,絞車司機必須將絞車製動,給好二道保護,司機不得離崗。恢複送電後,把勾工必須打點與司機聯係好,無誤後方可繼續作業。
9、絞車信號采用聲光信號,規定為“一(長)停、二拉、三放、四慢拉、五慢放”。
10、嚴禁不帶電放飛車,調運時滾筒上的剩餘鋼絲繩數量最少不得低於5圈。
11、絞車要慢速起動,拉車過下變坡點後,下把勾工必須及時關閉下擋車器,放車時過上變坡點後,上把勾工要及時關閉上擋車器,然後方可打正常行車信號。嚴禁上、下擋車器或上擋車器和臥式阻車器同時打開。
12、絞車拉車過上變坡點或放車過下變坡點後,應先關擋車器,後摘鉤頭;絞車拉車過下變坡點或放車過上變坡點前,應先掛好鉤頭,後開擋車器。
第十章 文明施工、環境保護措施
認真貫徹執行我公司關於文明施工的有關規定,促進企業科學化、規範化、標準化管理,使施工現場的環境衛生得到良好的改善,實現文明施工。
第一節、文明施工
(一)、施工場地文明施工要求
1、施工場地按照施工組織設計要求,繪製施工總平麵布置圖和“CI”標識板。
2、工業廣場要平整、清潔、衛生。
3、場區內各種材料設備要分類存放,擺放有序,要有鮮明標識,並有利於運輸和保管的技術要求。
4、場區的大臨工程和設施,做到布局合理,規劃整齊,標識鮮明。
(二)、對井巷文明施工要求
1、選擇合理的爆破參數,實行光麵爆破,臨時支護緊跟迎頭。
2、加強通風和綜合防塵管理,使井下粉塵濃度達到01manbetx
要求。
3、各種施工用管線、電纜必須懸掛整齊,材料、工器具擺放有序,並做到“風、水、電、氣、油”五不漏。
(三)、文明施工管理措施
1、文明施工目標
組織健全、目標明確、措施齊全、執行有力;施工場地布局合理井然有序,材料堆碼整齊、各類標誌齊全;施工人員遵紀守法、文明用語、尊重民風、民俗,創安全文明施工工地。
2、文明施工管理體係
項目經理部成立以項目經理為組長,項目副經理為副組長,有各部門負責人參加的文明施工管理體係。按國家和行業標準及甲方要求,建立文明施工管理製度,落實文明施工責任製。
3、文明施工措施
(1)、項目經理部成立以項目經理為組長的文明施工領導組。黨政工青齊抓共管,對現場文明施工進行監督、檢查、指導,對違反文明的施工行為,責令限期整改或停工整頓,並對責任人進行處罰。各工程隊成立以隊長為組長的現場文明施工小組,負責各施工區域的現場施工管理工作,並結合實際情況製定文明施工管理細則。
(2)、健全管理製度
結合本工程實際情況,項目經理部及各工程隊文明施工小組成員明確分工,落實現場文明施工責任區,製定相應規章製度,確保現場文明施工管理有章可循。
(3)、加強思想政治工作
加強思想政治工作,大力開展文明施工宣傳活動,統一思想,使全體成員認識到文明施工是企業形象、隊伍素質的反映,是安全生產的保證,是工程優質快速施工的前提,增強全員文明施工意識。對施工人員進行文明施工教育,建立健全崗位責任製,簽訂文明施工責任書,把文明施工教育,建立健全崗位責任製,簽訂文明施工責任書,把文明施工責任落到實處,提高全體施工人員文明施工的自覺性,增強文明施工意識,樹立企業文明施工形象。
施工期間,認真了解、切實尊重當地群眾的宗教信仰和民族風俗、習慣,遵守國家有關的法律、法規,積極主動搞好民族團結。積極開展便民活動。
(4)、文明施工技術措施
○1實行施工點掛牌施工。設置工點標牌,標明工程項目名稱、範圍、開竣工時間、施工負責人、技術負責人。設置監督、舉報電話和信箱,接受監督。施工現場設置醒目的安全警示標誌、安全標語,作業場所有安全操作規章製度,現場的施工用電設施安裝規範、安全、可靠、建設安全文明標準工地。
○2按照施工組織設計平麵布置圖,認真搞好施工現場規劃,做到布局合理,井然有序,盡量少占或不占農田,對施工中破壞的植被,施工完後予以恢複。
○3駐地生產區及生活區分片規劃,房屋布局合理,符合消防環保和衛生要求。做到場地平整、排水暢通。各種設施安裝符合安全規定,並定期進行檢查。各種福利設施、活動場所設置齊全,並有專人管理,為參戰員工提供良好的娛樂和休息環境。
○4施工所用機械設備、材料存放避免侵入公路路麵限界,且不影響交通。
如需占用公路路麵,事先與交通管理部門取得聯係,征得同意、辦好有關手續後再占用,占用路麵地點前後按規定設置警示牌及夜間警示燈。施工機動車輛始終處於完好狀態,在國道或地方道路上行駛,遵守地方政府及交警部門的管理規定,遵守公安部《交通管理條例》,自覺維護交通秩序,文明駕駛,禮讓三先,保證運輸暢通。
○5施工機動車輛在學校、醫院、居民區、廠礦等附近道路上慢速行駛,根據現場情況設置專人防護。
○6大型機械施工、空壓機等噪音較大的施工場所,限定作業時間,保證居民有良好的休息環境。
○7工地油庫、料庫等設於遠離居民區和施工現場處,設置圍欄等防護措施並派專人防護。
○8施工場地內各種材料分類堆放整齊,掛設標牌,標識材料規格、產地等。
○9每項作業完工後,及時清理施工場地,周轉材料及時返庫,做到工完料淨、場地清潔。工程完工後,施工隊伍文明撤離。
(四)、環境衛生管理
製定生活和環境衛生管理製度,搞好職工宿舍衛生和食堂的飲食衛生,生活區專人打掃衛生,水溝定時清掃,區內設置垃圾箱。
食堂申辦衛生許可證,生、熟食分開操作,熟食設防蠅罩,炊事員持有效的健康證明上崗。
對地區性的病疫和衛生防疫狀況進行調查了解,製定應急預案,當有疫情發生時啟動應急預案。
工地設置能衝洗的廁所,派專門的人員清理打掃,並定期噴藥消毒,以防蚊蠅滋生、病毒傳播。
第二節 環境保護
在本工程建設中,我單位注重環境衛生,加強對環境的保護,力求在快速、優質施工的同時,不破壞周圍環境,做好生態保護。
1、汙水排放
井下湧水及施工噴灑水,經地麵水溝排至沉澱池,經沉澱處理後用於生產,多餘部分排入地麵排水係統。生活汙水經化糞池處理後外排,同時加強用水管理,以減少汙水排放量。
2、礦石堆放
施工中掘出的矸石經汽車運輸,鋪墊廣場或道路;也可排放於指定的矸石場。
3、噪聲處理
對產生噪聲的部分機械設備設消聲器減噪,對強噪場源均設置減振裝置和消聲器,同時利用建築降音。
4、粉塵與廢氣
鍋爐器具達標,廢氣排放符合國家標準;
井筒采用壓入式通風,及時排除炮煙,工作麵采用濕式鑿岩。出碴時灑水衝洗岩堆,安裝噴霧裝置,降低粉塵濃度,工作人員佩帶防塵口罩,搞好個人防護。
