3428機巷掘進工作麵水倉施工補充措施

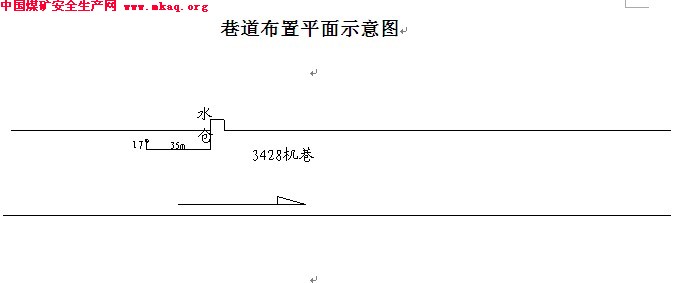

綜掘十隊施工的3428機巷,因排水的需要在17#點前35m做個水倉,為了確保該水倉的施工安全及工程質量,特編製如下補充措施:
一、技術要求:
1、水倉支護規格:淨寬2.6m,進深不少於2.0m,底部下臥不少於0.7m,確保排水暢通。頂板采用L2200mmФ22mm的高強螺紋鋼錨杆與L2000mm梯子梁進行支護,其株排距1000mm×800mm。巷幫采用Ф18mmL1800mm螺紋鋼錨杆、L2400mm的梯子梁及注塑網進行支護,其株排距為700mm×800mm,塑網壓茬不小於100mm並壓茬於梯子梁處。巷道的幫頂錨杆初錨力分別不小於200 N.m,300N.m;其錨固力分別不小於60kN,80kN。
一、安全措施:
1、撥門前先將叉梁(L3.7米)的棚子按預定的位置架設完畢,其後在撥門側使挑棚,配合前探梁進行加固,托住叉梁,再次摘腿子,栽抬棚腿子,架設正規雙抬棚,叉梁棚腿子與抬棚腿子必須為焊有擋板的腿子(L2.6米)用於支護。
2、嚴格執行敲幫問頂製度。每次開工前,施工人員在施工過程中必須對工
作地點的幫頂活矸危岩清理幹淨,方可進行後序工作。
3、撥門時放小炮施工,配合風手鎬挖掘,確保水倉的成型,循環進度1.0m。煤體采用放小炮配合風手鎬挖掘,臥岩石底放炮時,必須使用阻燃色帶,以利於驗炮。臥底放炮後,首先用鏟子出淨浮矸驗炮,確認無隱患時才準繼續施工。
4、嚴格執行“一炮三檢”,“一炮三警戒”及“三人連鎖”放炮製度。嚴格執行炮後驗炮製度,放炮後待炮煙散盡,由班長負責,放炮員參加對迎頭煤矸進行清底驗炮,清底交窯。
5、放炮前,施工人員必須對撥門後10m範圍內的風筒、風水管線等用舊皮帶包紮以保護,將各種生產機具及機械設備用舊皮帶掩蓋來保護。
6、放炮前,施工人員必須對撥門後10m範圍內的電纜下放用大板遮蓋以保護。
7、放炮前必須由班長在指定的位置安設警戒,並有聯絡人進行聯絡。隻有當聯絡人通知班長警戒安設完畢,班長方可下達放炮命令;隻有當聯絡人通知警戒人放炮完畢後,方可解除警戒。
8、任何情況下嚴禁空頂作業。帶帽點柱作為超前支護,點柱一排,每排兩根。放炮後找淨活矸危岩及時打點柱進行超前支護頂板並接勁。
9、加強區隊幹部跟班,現場指揮施工。
10、其未及事項均執行《3428掘進工作麵作業01manbetx
》。

永久支護斷麵圖(1:30)
