111109機巷回風通道與11103瓦斯巷貫通調風安全技術措施

作者:佚名 2011-05-30 22:23 來源:本站原創

一、概述
111109機巷回風通道即將與11103瓦斯巷貫通,貫通後通風係統將發生變化,為了確保貫通的施工安全及貫通前後礦井通風係統穩定,特編製本措施,望相關人員遵照執行。
二、貫通前的通風係統概況及準備工作
1、貫通前的通風係統概況

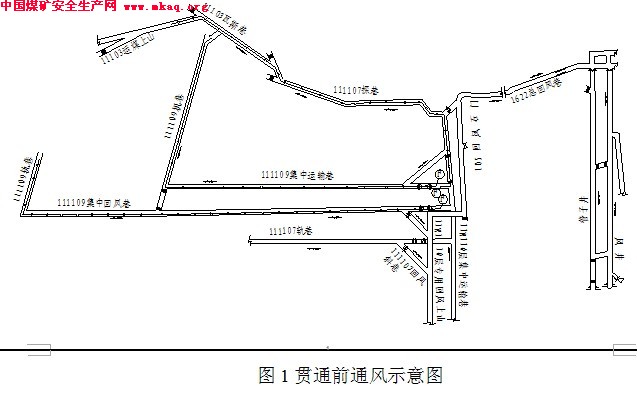

111109回風通道的風機安設於111109集中運輸巷開門口以裏15m位置,風機吸入風量365m3/min,回風315m3/min,回風經111109機巷、111109集中運輸巷、111109二號回風聯絡巷進入專用回風係統。貫通前通風係統如圖1所示。

2、貫通前準備工作
為確保貫通調風工作的順利完成,需提前在111109二號回風聯絡巷、111109機巷、111109機巷聯絡巷分別構建3組風門。構建完畢後再還未貫通時先關閉111109機巷聯絡巷風門,打開111109二號回風聯絡巷、111109機巷風門,以保證通風。上述風門的構建另行補充措施執行。
三、貫通調風方案
111109機巷回風通道與11103瓦斯巷貫通後,立即關閉111109二號回風聯絡巷風門、打開111109集中運輸巷風門、關閉111109機巷風門,並控製111109機巷風門以北巷道風量在150—200 m3/min。此時,111109機巷回風通道掘進工作麵回風不再經過111109機巷、111109集中運輸巷等巷道進入總回風巷,而直接經過11103瓦斯巷、111107探巷進入總回風巷。貫通後通風係統如圖2所示。

圖2貫通後通風示意圖
按上述步驟實施後,測風員立即測定111109集中運輸巷、111109聯絡巷、111109機巷、11103瓦斯巷、111107探巷等地點的風量、風流方向、風速及瓦斯情況,03manbetx 其變化情況,彙報通風工區值班室,根據通風值班領導的指示對通風係統進一步調整。最後,對全礦井進行一次全麵測風,03manbetx 風量變化情況及原因,作好記錄。
通風係統穩定後,將111109機巷掘進工作麵風機移到111109機巷風門進風側安裝,拆除111109集中運輸巷風門,在11103瓦斯巷內與111109機巷回風通道貫通位置以北3m處構建一道密閉,密閉建好後關閉111107探巷風機並回收風筒、風機等設施。
四、安全技術措施
1、貫通期間,必須嚴格按掘進二工區編製的貫通施工安全技術措施施工,確保順利貫通。
2、餘5m貫通時,每班打眼放炮前必須打探眼,準確確定剩餘貫通距離,放炮前,探眼必須用黃泥充填,充填深度不小於500mm。
3、餘5m貫通時,通風工區、掘進二工區必須派幹部跟班指揮確保順利貫通。
4、餘5m貫通時,必須按掘進二工區編製的貫通施工安全技術措施規定控製裝藥量,每次放炮前,除按規定檢查111109機巷回風通道掘進工作麵及回風流中瓦斯濃度和支護情況外,還必須由111109機巷回風通道掘進工作麵的安檢員、瓦檢員和班排長一起到11103瓦斯巷檢查預透點兩側20m範圍的瓦斯和支護情況,隻有支護完好、通風正常,瓦斯濃度<0.8%時,且按上述規定設崗警戒後,才允許放炮。

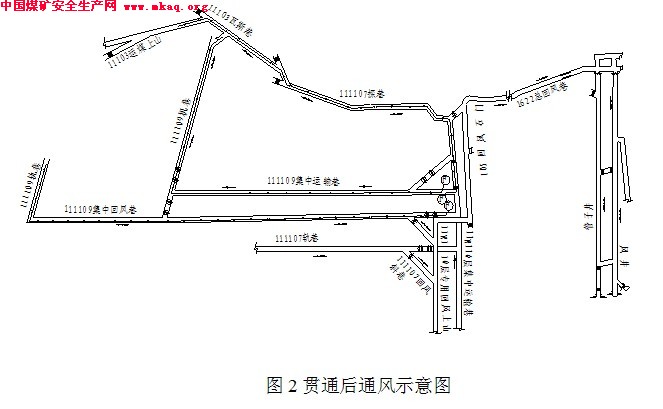

5、貫通調風期間,111109機巷回風通道、111109機巷、11103瓦斯巷、111107探巷、1622總回風巷、管子井、總回風上山等巷道必須停電、撤人、設崗警戒,停電、撤人範圍及設崗位置示意圖如圖3所示,警戒崗位置及警戒人員職責說明如下:
1#崗位置:111109機巷風門進風側,警戒人員職責:阻止非調風人員進入111109機巷。
2#崗位置:111109二號回風聯絡巷風門進風側,警戒人員職責:阻止非調風人員進入111107探巷、1622回風巷等調風影響區域。

6、餘5m貫通時,每次放炮前,必須對11103瓦斯巷預透點兩側20m範圍的“一通三防”設施進行保護,嚴禁損壞“一通三防”設施。
7、貫通調風期間,111109機巷回風通道掘進工作麵的瓦檢員必須加強瓦斯檢查,若工作麵和回風流中瓦斯超限必須立即按工作麵的撤人、停電、設崗規定進行撤人、停電、設崗警戒工作。
8、所有參加調風的人員必須攜帶便攜式甲烷報警儀,測風員進入風流不穩定的巷道時,必須時刻關注風量、風流的變化情況及瓦斯情況,發現風流紊亂、無風、微風或瓦斯超限等不安全情況時,必須及時撤退到安全地點。
9、通風係統調整穩定,通風工區跟班幹部將調風結果彙報礦調度室和工區值班室,並由調度室同意,方可恢複正常生產。
五、組織措施
1、通風工區跟班幹部:負責組織、落實措施的相關規定,全麵指揮調風。
2、測風員:負責按上述要求調整和測定貫通前、後的係統風量,作好記錄,並彙報礦調度室。
3、瓦檢員:負責貫通前後檢查瓦斯情況。
4、安檢員:負責貫通前後撤人、設崗情況。
5、停、送電工作由施工單位電工負責。
6、站崗工作由掘進二區人員擔任。

審批意見
措施名稱:111109機巷回風通道與11103瓦斯巷貫通調風
安全技術措施
安全管理部:

通風副總:

工程師
