-10m中C7~8K6HL施工技術安全措施

作者:佚名 2011-09-19 22:27 來源:本站原創

-10m中C7~8K6HL施工技術安全措施-10m中C7~8K6HL施工
根據采掘計劃,現將進行-10m中C7~8K6HL掘進,特編製此措施,望相關單位嚴格遵照執行。
一、掘進巷道布置及放炮警戒:

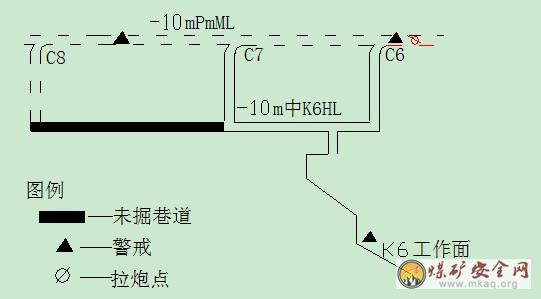

1.按照直巷大於200m,拐彎巷大於150m的原則在所有可能通往放炮磧頭的巷中設置警戒,並按此規定距離在新鮮風流中設拉炮點。
2.共設3個警戒點:在-10m中C7外的茅口巷道的北處設一個,在-10m中C6外的茅口巷道的處設一個並安設拉炮點,-10m中C6~7K6HL下的采煤工作麵二斜坡設一個。
3.警戒必須由當班班長親自負責設立和撤除,放炮時保證警戒區內不得有任何人員。
二、掘進巷道工程規格及質量要求:

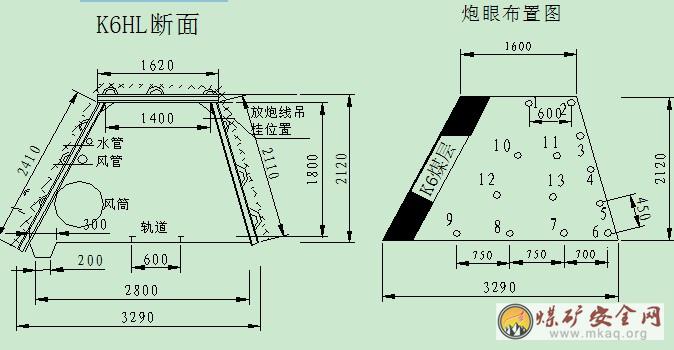

1、巷道斷麵規格:-10m中C7~8K6HL做“5、7、8”規格木梯形棚斷麵,其上淨寬×下淨寬×淨高=1.4m×2.8m×1.8m,棚距中對中0.7m。
2、K6HL質量要求:棚頂、底邦各用四塊排柴扛邦接頂,天板側用2~3塊排柴扛邦。料架正、架牢,不得前傾後仰和打槍邁步,梁端必須用木楔尖緊,梁頭含口合縫,底板柱與水平麵成75o傾角,拄窩深為200mm。
3、巷道坡度:具體由測量掌握,施工隊以腰線施工,腰線距軌麵垂高1m。
4、嚴格現場管理,工程質量誤差不得超過質量標準(巷道淨高+150~-50,巷道淨寬+200~-50)。
三、施工方法:

1.采用鑽爆法施工,先用風鎬采K6煤層、規格為:斜長× 炮眼深度×K6煤層=2000× 1500 ×K6煤層全厚。
2.掘進順序:從C7K6HL北倒角開始,由S向N掘進。

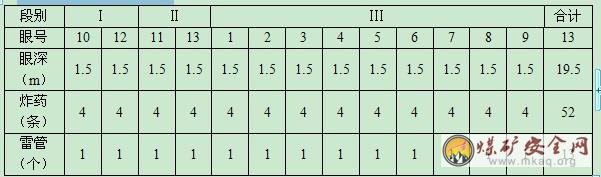

3、爆破說明:每槽炮共布置13個炮眼,眼深1.5m,每眼裝煤礦安全炸藥4條,毫秒管1個,則共裝炸藥52條,毫秒管13個,正向裝藥大串聯一次起爆。

四、通風及瓦斯檢查:
1、采用局部通風機壓入式通風,局部通風機型號及位置由通風區現場確定,風筒吊掛整齊、平直、不落地,且風筒出口距磧頭的距離控製在5m範圍內。
2、瓦斯檢查:瓦斯檢查員必須嚴格執行瓦斯檢查製度,不得空班漏檢和假檢,並做到:(1)若磧頭風流中瓦斯濃度達到1.5%或回風風流中瓦斯濃度超過1.0%時必須停工撤人進行處理。(2)若放炮點附近20m內風流中的瓦斯濃度達到1.0%時,嚴禁裝藥放炮。(3)磧頭及巷道內,體積大於0.5m3的空間內積聚的瓦斯濃度達到2.0%時,附近20m內必須撤人進行處理。
五、注意事項
1、嚴格執行敲邦問頂製度,發現隱患及時處理。
2、地測部門必須嚴格控製好巷道掘進坡度及掘進長度,掌握好相向掘進的距離,確保以後貫通施工安全。施工隊必須嚴格按測量給定的腰線施工。
3、嚴格濕式作業,堅持灑水降塵,放炮前後,裝岩前都必須灑水降塵,放炮噴霧裝置必須正常使用並隨磧頭前進而前移。放炮後必須等炮煙吹盡後,工作人員才準進入工作麵作業。
4、嚴格執行“一炮三檢製”和“三人連鎖放炮製”。炮眼裝藥後餘眼必須用水炮泥和黃泥填滿堵牢,瞎炮殘炮必須嚴格按《煤礦安全01manbetx 》第342條執行。
5、磧頭停風必須立即撤人。
6、堅持使用加固樁,加固樁設在梁柱結合處。加固樁距磧頭10架料以內都要安設。放炮前必須加固後方巷道內的支護,放炮打垮的料必須及時扶正架牢,下班料必須做攏磧頭,嚴禁空頂作業。
7、推車工必須隨時注意前方,如前方有人或轉彎時必須預先發出警號,嚴禁放飛車。
8、施工完畢後必須保證工程質量,保證巷道無積水,無浮矸、無廢料堆積。
9、在施工過程中,後方的安全退路隨時保持暢通無阻,當磧頭發生異常變化時所有人員必須按以下線路撤退:
工作磧頭→K6HL→C7石門→-10m中Pm大巷→豎井→平硐→地麵。
六、安全監控:
1、:-10m中Pm大巷監控分站→工作麵及回風中傳感器T1、T2用礦專用電纜連接。工作麵傳感器T1距磧頭5m,回風傳感器T2距回風口10m。
2.T1、T2報警濃度≥1%。
