您好!歡迎來到狗万manbet官网 !

-115m中C7~8K6ML施工技術安全措施

作者:佚名 2011-09-19 22:38 來源:本站原創

-115m中C7~8K6ML施工技術安全措施
根據采掘計劃,現將進行-115m中C7~8K6ML掘進,特編製此措施,望相關單位嚴格遵照執行。
一、巷道布置及警戒:]

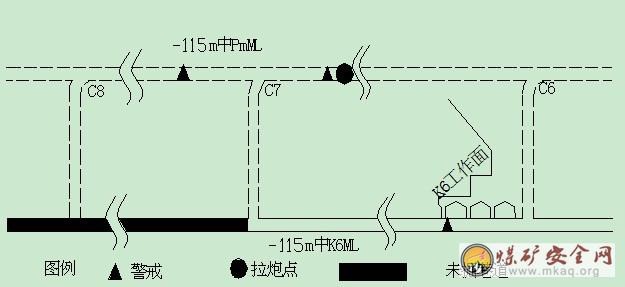

1.必須嚴格按直巷大於200m,拐彎巷大於150m的原則在所有可能通往放炮磧頭的巷道中設置警戒,並按此規定距離在新鮮風流中設拉炮點。
2.共設3個警戒點:在-115m中C7茅口巷道南、北各設一個, -115m中K6ML工作麵下人眼口安設一個,在C7南警戒處安拉跑點。
3.警戒必須由當班班長親自負責設立和撤除,並保證警戒區內不得
有任何人員。
二、通風及瓦斯檢查:
1.采用局部通風機壓入式通風,局部通風機型號及位置由通風區現場確定,風筒吊掛整齊、平直、迎頭風筒不落地,且風筒口距磧頭的距離控製在5m範圍內。
2.瓦斯檢查:瓦斯檢查員必須嚴格執行瓦斯檢查製度不得空班漏檢和假檢,並做到:
1)若磧頭風流中瓦斯濃度達到1.5%或風流中瓦斯濃度超過1.0%是必須停工撤人進行處理。
2)若放炮點附近20m內風流中的瓦斯濃度達到1.0%時,嚴禁裝藥放炮。
3)磧頭及巷道內,體積大於0.5m3的空間內積聚的瓦斯濃度達到2.0%時,附近20m內必須撤人進行處理。
三、掘進巷道工程規格、錨杆支護及質量要求:
1.巷道斷麵規格:K6ML做直牆梯形斷麵,其上淨寬×下淨寬×淨高=2100×3100×2200mm。
3.水溝布置在天板側,規格上淨寬×下淨寬×淨高=400×350×250mm。保證水溝暢通,水溝可落後磧頭20m。
4.巷道坡度:具體由測量掌握,施工隊以腰線施工,腰線距軌麵高1m。
5.錨杆支護要求:
1)巷道棚頂:用3根螺紋鋼等強預拉力錨杆加1950mm 長鋼筋梯子梁、金屬網聯合支護,錨杆規格Φ18×1800mm。加長錨固方式,每根錨杆采用兩節Z2350型中速樹脂藥卷加長錨固,錨杆間距900mm;排距800mm。
2)巷道天板側:用3根螺紋鋼等強預拉力錨杆加1950mm 長鋼筋梯子梁、金屬網聯合支護,錨杆規格Φ18×1800mm,加長錨固方式,每根錨杆采用兩節Z2350型中速樹脂藥卷加長錨固,錨杆間距800 mm;排距800mm。
3)巷道抵板側:用3根螺紋鋼等強預拉力錨杆加1950mm 長鋼筋梯子梁、金屬網聯合支護,:錨杆規格Φ18×1800mm,加長錨固方式,每根錨杆采用兩節Z2350型中速樹脂藥卷加長錨固,錨杆間距700 mm;排距800mm。
4)破碎處:施工3~4根螺紋鋼等強預拉力錨杆加強支護,錨杆規格Φ18×1200mm。采用全長錨固方式,每根錨杆采用兩節Z2350型中速樹脂藥卷。
6)錨網規格為:棚頂:寬×長×厚=50×50×2;
7)底幫:寬×長×厚=50×50×2棚頂及底幫均鋪設單層錨網。
8)錨支後允許磧頭空頂距<0.8m。
9)打眼後及時打臨時支護,其臨時支護為戴帽點柱的支護形式。

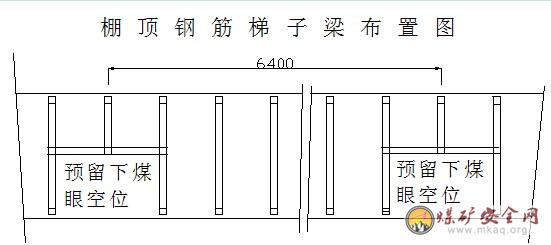

10)每8排錨杆預留一下煤眼空位不打頂板端錨杆,空位三根錨杆必須縱向加1800mm的鋼筋梯進行加固,如棚頂鋼筋梯子梁布置圖所示。

三、施工方法:
1.爆破施工

2)先用風鎬采煤槽、規格為:斜長× 炮眼深度×煤厚=2200 ×1700 ×K6全厚。然後按炮眼布置圖數據進行布置眼位並施工。

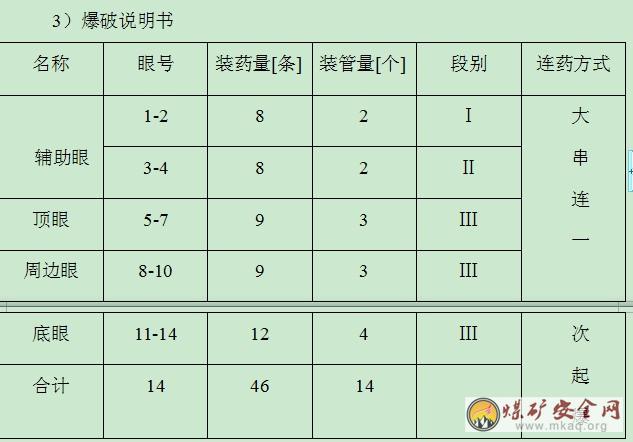

3)爆破說明書

1)巷道中心錨杆垂直棚頂,巷道中心兩側錨杆與豎直線成30°夾角。天板上部錨杆與中部錨杆垂直天板麵,下部錨杆與水平線平行,上部錨杆距棚頂300mm,上部錨杆、中部錨杆、下部錨杆間距800 mm。底板上部錨杆和下部錨杆與水平線成30°夾角,中部錨杆垂直底板麵,上部錨杆距棚頂300mm,上部錨杆、中部錨杆、下部錨杆間距700 mm。(如上圖所示)。
2)按錨杆設計排距實行單循環,頂板掘進循環進尺0.8m,兩幫錨杆滯後不超過3排。
3)送樹脂藥卷:穿過眼孔向錨杆孔裝入兩節Z2350中速樹脂藥卷,用組裝好的錨杆慢慢將樹脂藥卷向孔底推入。
4)攪拌樹脂:用攪拌接頭將鑽機與錨杆銷釘(堵頭)螺母連接起來,然後升起鑽機推進錨杆,至頂板岩麵300—500mm時開始攪拌,緩慢升起鑽機並保持攪拌30s後停機。
5)鋪設錨網、上鋼筋梯子梁鋪網方式:從頂板左邊向右邊鋪,頂網過肩窩,在巷道幫部加網至幫部底角:網必須鋪平拉展,緊貼岩麵,金屬網之間的搭接長度必須達到100mm。
6)緊固錨杆:50s後再次啟動鑽機邊旋轉邊推進,錨杆螺母在鑽機帶動下剪斷定位銷,托盤快速壓緊頂板岩麵,使錨杆具有較大的預拉力(2—3t),鑽機輸出扭距≥100Nm。
7)60秒後再次開動鑽機,將螺母中的定位剪斷,托盤快速壓緊岩麵,安裝完畢。
五、安全注意事項
1.掘進、爆破施工
1)地測科必須嚴格控製好巷道掘進坡度及掘進長度,保證今後能與-115 m中C8貫穿良好。施工隊必須嚴格按測量給定的腰線施工。
2)嚴格濕式作業堅持灑水降塵,放炮前後,裝岩前都必須灑水降塵,炮前噴霧裝置必須正常使用並隨時磧頭前進而前移。放炮後,必須等炮煙吹散吹盡後,工作人員才準進入工作麵作業。
3)嚴格執行“一炮三檢製”“和三人連鎖放炮製”。炮眼裝藥後餘眼必須用水炮泥和黃泥填滿堵牢,瞎炮殘炮必須嚴格按〈煤炭安全01manbetx 〉第342條執行。
4)磧頭停風必須立即撤人至新鮮風流中。
5)推車工必須隨時注意前方,如前方有人或者轉彎時預先發出警號,嚴禁放飛車。
2.保證成孔質量
1)孔直度要高,即接換鑽杆時,應確保鑽機位置不動,保持一條中性線。
2)孔深應確保,即要求采用與錨杆等長的鑽杆完成鑽孔,誤差不能大於2cm。
3)孔壁要清潔,鑽孔完成後,應用壓風吹孔,不留煤岩粉,減少攪拌阻力,保證安裝質量。
3.保證錨杆安裝質量,保證錨杆具有較高的初錨力,安裝時:
1)攪拌及時,均勻攪拌至孔底,並保證整個攪拌時間達到30s,
等待充分,確保50s後樹脂凝固一次上緊。
2)掉頂處應及時采用各種規格的木楔調節,木楔位置必須放置在鋼筋梯子梁和金屬網之間,使金屬網緊貼岩麵。
3)采用錨杆鑽機檢查螺母扭緊程度時,單體錨杆鑽機不能繼續轉動。
4)必須派專人對錨杆進行二次加扭。使錨杆的預緊力達到設計要求。
4.打錨杆眼前,必須首先敲幫問頂,將活矸處理掉,施工時,必須搞好臨時支護,必須觀察危岩情況,防止危岩突然掉下來造成冒頂或砸傷人員,確保安全生產。
5.錨杆必須沿巷道周邊輪廓支護。
6.施工完畢後必須保證工程質量,保證巷道無積水,無浮矸、無廢料堆積。
7.該巷道的安全管理,工程質量,文明生產按質量標準化執行。
8.在施工過程中,後方的安全退路隨便保持暢通無阻,當磧頭發生異常變化時人員必須按以下線路撤退:工作麵磧頭K6ML—C7—115m中PmML—專用回風斜井—-10mPmML—豎井— +230m平硐

万博全网站

備案號:蘇ICP備12034812號-2

公安備案號:32031102000832

Powered By煤礦安全生產網徐州網狐網絡科技有限公司

使用手機軟件掃描微信二維碼

關注我們可獲取更多熱點資訊

感謝網狐天下友情技術支持

Baidu
map
