3下105軌道順槽相近施工安全技術措施

作者:佚名 2011-09-21 07:02 來源:本站原創

3下105軌道順槽相近施工安全技術措施
一、概況
3下105軌道順槽聯絡巷迎頭,自導2點前33.9米方位0°拐為矩形斷麵施工,與3下107運輸順槽相近,留淨煤柱為5米。截止到5月24日早班,測量到相近地點距離剩30.5米拐為矩形斷麵,因考慮到想到為炮掘施工,為保證安全特編製本措施
1、相近巷道為3下107運輸順槽,無積水、無瓦斯積聚。
2、相近時正常情況下對通風係統無影響。
二、施工準備
1、局部煤柱小於4米,安全上應按貫通管理
2、相近點在附圖所示的位置處,首先向有關單位下達貫通通知單;當迎頭施工距拐點處4米範圍內時,要采取淺打眼(不超過1米)少裝藥、放小炮(一次拉炮個數不超過4個)方法進行施工,局部欠挖處使用風鎬刷寬。
2、預計相近時間6月上旬。
三、相近施工安全技術措施
1、采用打眼放炮的方法破煤,采用YT-28 型風鑽濕式打眼,使用煤礦安全許用炸藥、毫秒電雷管進行爆破,耙裝機裝渣,一噸標準礦車運輸,斜巷小絞車提升、平巷人力推車,局扇壓入式供風。
2、相近20米前,技術組、地測組,必須向總工程師彙報,並以業務聯係書的形式書麵通知生技辦、通風辦、調度辦、施工區隊。施工區隊要嚴格按設計腰線施工。
3、相近時,施工區隊必須做好以下工作:
①風筒距迎頭的距離不大於10m。
②嚴格按地測組給定的中、腰線施工,做到班班檢查,確保準確施工。
4、施工過程中透窩點瓦斯檢查工作。
①爆破作業必須嚴格執行“三遍哨子製” 及“三人連鎖”製度,設立警戒線,落實好放炮站崗製度,每次裝藥前,班長都必須派專人和瓦斯檢查員共同到迎頭處,檢查迎頭10米內回風流中的瓦斯濃度,若檢查瓦斯濃度超過0.8%時,立即向班長彙報,由班長下令不準裝藥,並立即向礦調度室和通風工區彙報情況,采取措施待瓦斯濃度降到0.8%以下,處理完畢,班長方可下令裝藥。否則嚴禁裝藥放炮。
②放炮前班長安排兩人到3下107運輸順槽前後相近點設立警戒。其中一人在距3下105軌道順槽迎頭前75米處的相近點進行拉線掛牌警戒,確認安全無誤後,返回彙報班長,由班長下令裝藥爆破。爆破後,班長安排專人到警戒地點,進行撤崗。站崗人員接不到撤崗命令不得隨便撤崗。
③加強檢查瓦斯每班不少於2次,並做好記錄。
5、施工3下105軌道順槽矩形巷道400米內,將遇到4個原3下107運輸順槽施工的鑽機硐室。迎頭掘至位置時采用混凝土砌塊封堵法將貫通硐室進行封堵後使用100號砂漿抹麵,厚度為10mm,防止因砌塊縫隙漏風造成串風及風量供應不足等通風問題。
6、支護工藝
永久支護采用錨網索+W鋼帶+錨索梁[14a*L2100mm聯合支護,巷道頂部錨杆類型為Ф22*2400高強扭矩應力錨杆;幫部錨杆類型為Ф20*2400高強扭矩應力錨杆,錨杆要使用讓壓管,間距(兩幫800mm,頂板950mm);排距900mm;錨索為φ17.78*6300強扭矩應力錨索,錨索布置在頂部,間距為950mm;排距為900 mm,呈2-1-2交錯布置。
①錨杆及錨固劑:錨杆規格為Ф22×2400m和Ф20*2400高強扭矩應力錨杆,每根錨杆均用2塊型號Z2350樹脂錨固劑固定,錨杆使用讓壓管,錨固長度不少於700mm,錨杆外露長度30∽50mm,托盤為正方形,規格為長×寬=150×150mm,用8mm厚鋼板壓製成弧形。樹脂錨固劑直徑為23mm,每塊長度為350mm,每根錨杆抗拔力不小於5噸。
②錨索規格為Ф17.78×6300mm強扭矩應力錨索,排距為900mm,每根錨索均用3塊型號Z2350樹脂錨固劑固定,錨固長度不少於1000mm,錨索外露長度250∽300mm,托盤為正方形,規格為長×寬=200×200mm,用10mm厚鋼板壓製成弧形。每根錨索預應力不小於8噸。
③鋼筋網采用直徑為6.5mm盤圓加工製作的經緯網,鋼筋網的規格為長×寬=2000×1000mm,網格為長×寬=100×100mm,鋼筋網要壓茬連接,搭接長度不小於100mm,相鄰兩片網之間要用18#鐵絲連接,連接點要均勻布置,扣距不大於0.2m。
④全斷麵采用W鋼帶配合錨杆使用,錨索配合槽鋼[20a*L2200mm聯合支護,呈1-2-1錯胎布置。增加護頂和護幫麵積,避免因圍岩碎裂冒落造成的錨杆和錨索失效,提高巷道支護的可靠性。
⑤降塵方法有濕式打眼、水炮泥定炮、耙裝前灑水、爆破時使用風水噴霧、爆破後衝刷岩幫、開放水幕。
⑥每循環進尺不得超過1.0m。
⑦及時進行錨網支護,防止頂板冒落。支護未達到設計要求,不得進行下一循環,錨杆緊跟迎頭。
⑧沿鄰巷施工一幫必須采用少裝藥多打眼的方式控製巷道輪廓成型,必須保證煤柱距離。
四、安全注意事項
1、嚴禁空頂作業,爆破後及時前移前探支架,鋪掛金屬網,按要求搭接連牢。施工中,刷大地點頂板支護不好禁止任何人員通行,並設置“危險禁止通行”標誌。施工人員應堅持經常性的敲幫問頂製度,特別是在打眼定炮、安注錨杆過程中應清除危岩、排除隱患。
2、找頂工作必須遵守下列規定:
①找頂工作應有2名有經驗的人員擔任,一人找頂、一人觀察頂板和退路。找頂人應站在安全地點,觀察人應站在找頂人的側後麵,並保證退路暢通。
②找頂應從完好支護的地點開始,由外向裏先頂部後兩幫依次進行,找頂範圍內嚴禁其他人員進入。
③找頂人員應戴手套,用長把工具找頂時,應防止煤矸順杆而下傷人。
④頂幫遇有大塊斷裂煤矸或煤矸離層時,應首先設置臨時支護,保證安全後再順著裂隙、層理慢慢地找下,不得硬刨強挖。
3、每次爆破後,迎頭工作人員要等迎頭炮煙被吹散視線清楚後,必須由爆破工、瓦斯檢查工和班組長首先巡視爆破地點,檢查通風、瓦斯、煤塵、拒爆、殘爆情況,並由外向裏檢查頂板、錨杆支護等情況,隻有緊好錨杆後方可在前探支架的掩護下敲幫問頂,清除頂幫懸矸危岩,然後進行正式支護。
4、施工前,必須對巷道按支護大樣圖進行加固,距迎頭不得大於0.9m,靠近施工地點10m內的支護,在爆破前必須檢查。
5、當圍岩不穩定,頂板破碎、易風化、易冒落時,要采用淺打眼(眼深1.0米),循環進尺不得超過0.9米,周邊眼距控製在0.2—0.3米以內,隔眼裝藥;少裝藥(每眼半塊炮頭)。一次拉炮個數不超過5個。爆破後,配以風鎬刷大,直至達到設計尺寸,不得超挖0.3m。若頂部煤層鬆軟,無法使用爆破掘進時,采用風鎬掘進,首先按照輪廓線刷出頂板,支護參數執行01manbetx 中的過煤層、破碎帶(加設W鋼帶、錨索長度改為8米)支護參數。
6、開寬前,必須對原有巷道進行加固,補打錨索。
7、 放炮前,要將風、水管線及電纜用廢舊皮帶或木板等掩護好,防止蹦壞。

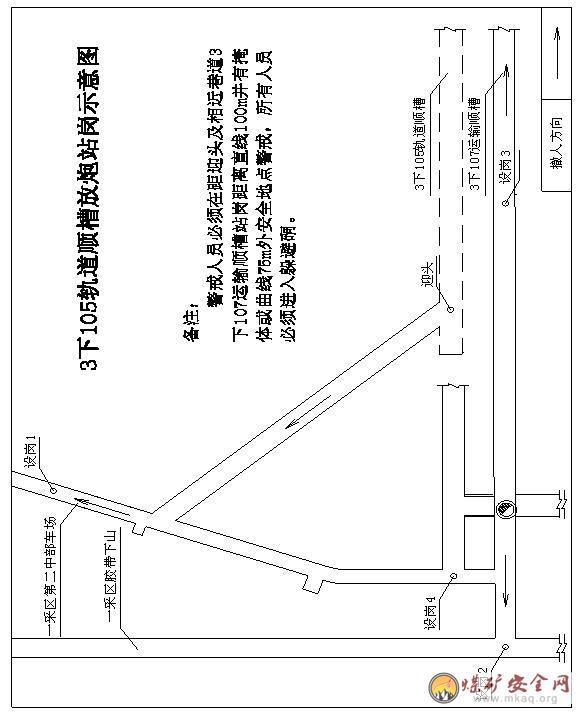

8、放炮時要嚴格執行放炮“三保險” (拉線、設置警標、站崗)和“三人連鎖”製度、“三遍哨子製”(一響撤人、二響爆破、三響解除)等放炮製度。爆破前,班組長必須親自布置專人在警戒線和可能進入爆破地點的所有通路(見附圖)上擔任警戒工作,警戒人員必須在距迎頭及相近巷道3下107運輸順槽100m以外安全地點警戒,所有人員必須進入躲避硐。每次定藥爆破前班組長應指定專人到所有通往爆破地點的安全通道站崗,站崗距離直線100m並有掩體,曲線75m。爆破結束吹解放哨後方可撤崗。
10、炮眼深度和炮眼的封泥長度應符合下列要求:
①炮眼深度0.4 ~0.6m時,裝藥量0.5塊,但必須封滿炮泥。
②炮眼深度為0.6~1m時,裝藥量1塊,封泥長度不得小於炮眼深度的1/2。
③炮眼深度超過1m時,裝藥量1-2塊封泥長度不得小於0.5m。
④光麵爆破時,周邊光爆炮眼應用炮泥封實,且封泥長度不得小於0.3m。
⑤工作麵有2個或2個以上自由麵時,在岩層中最小抵抗線不得小於0.3m。淺眼裝藥爆破大岩塊時,最小抵抗線和封泥長度都不得小於0.3m。
11、其它未盡事項嚴格執行《煤礦安全01manbetx 》、《煤礦01manbetx 01manbetx 》、《3下105軌道順槽掘進作業01manbetx 》及其它有關規定嚴格執行。
