21采區21總回風巷-50-±0段巷道擴修安全技術措施

作者:佚名 2011-11-02 21:34 來源:本站原創

21采區總回風巷-50-±0段巷道因受巷壓影響,巷道變形,大部分巷道淨斷麵不足4m2,局部地方巷道淨寬2200mm,淨高1200mm左右,現已不能滿足通風要求。為確保通風安全,此巷道須進行全麵返修,該巷以工字鋼、水泥支架支護為主,局部為木支架支護和砌砼及噴漿巷道,返修工程量為400米。根據現場巷道岩性情況,大部分巷道返修時采用錨網噴支護,局部巷道因遇構造造成頂板鬆軟破碎不宜采用錨網噴時則采用U形鋼支架支護。為確保返修時施工安全,特編製此本安全技術措施
二、地質構造及地層情況:
  本巷道對應於地表標高為270~210米,與地表垂深平均260米;該巷道全部處於煤係地層中,現從老到新分述其下:
  1)砂質泥岩:灰黑色,含菱鐵礦結核和砂岩,厚度不穩定,局部發育薄層狀的砂岩,一般平均厚10m左右。
  2)七煤:黑色,粉末煤,厚度極不穩定,常常尖滅,為不可采煤層,一般平均厚0.5m左右。
  3)砂質泥岩或砂岩:灰黑色,薄層狀,砂岩呈透鏡狀分布,中部含似層狀菱鐵礦結核,一般厚4~17米,平均14m。
  4)六煤:細條帶狀塊煤,厚度不穩定,有時為碳質泥岩,為不可采煤,一般厚0~0.8m,平均0.2m。
  5)砂質泥岩或砂岩:灰黑色,砂岩常為粉砂岩,細粒砂岩,局部發育有石英砂岩,砂質泥岩中含大個菱鐵礦結核和管狀、蠕蟲狀結構,呈塊狀構造,一般厚1.4~21.2m,平均12m。
  根據資料03manbetx ,該巷道全部處於七煤底板層位,地質構造較複雜,斷層和褶曲比較發育,七煤層有多次出現可能,因此該巷道在施工過程中,務必加強頂板管理
三、支護形式及規格:
本巷道擴修時,根據現場實際及地質形況,大部分巷道采用錨網噴支護,局部頂板破碎的巷道隻能采用U形鋼支護,其支護規格分述如下:

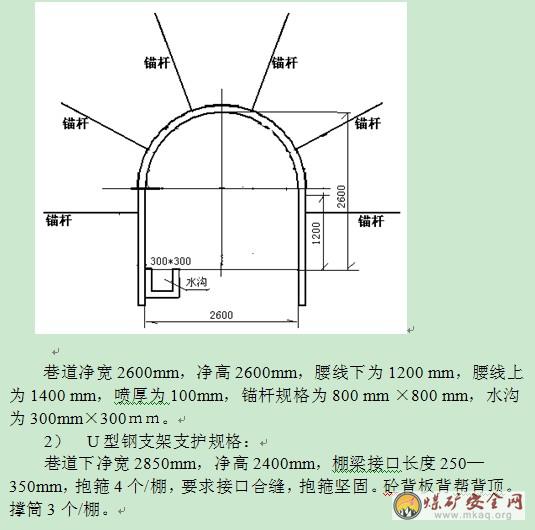

1)錨網噴支護:

四、施工方法及運輸方式:
1)施工方法:
a錨噴支護:
采用風鎬、手鎬或爆破作業,擴修前先抬柑加固;並進行敲幫問頂,沿原支架撤一米成巷一米,拆除支架後,以破底為主,在原巷頂挑頂成拱形,從外往裏逐米進行擴修;掛網噴漿時先設金屬網,在金屬網上打錨杆再噴漿。
bU形鋼支護:
采用風鎬、手鎬或爆破作業,先進行敲幫問頂,擴修前作業地點前後5m采用2m長的圓木一梁三柱抬雙邊棚加固,把前探梁架好先上好擔山,背好頂,再上兩邊腿子,最後用砼背板背幫背頂,打撐筒。 必須堅持先支架後拆除原支架和在新的支架未支好前嚴禁拆除原有支架。
2)運輸方法:
采用礦車裝矸推至上山口,經0。3絞車下放至21-50回風巷,再推至21上車場,由8噸機車拉出。
五、工程質量要求
1)錨噴支護:
1、根據現場實際分段按中腰線施工,巷道中線左右均為1300mm的淨寬及腰線上下淨高不得大於設計的50mm,不得小於設計的30mm。
2、牆體表麵基本平整密實,無明顯裸露;網搭接不小於100mm,噴體必須將鋼絲網全部覆蓋,噴體厚度100mm,局部厚度不得少於設計的90%。
3、基礎深度:水溝側平水溝搗製麵,另一側至台階麵以下100mm。
 4、噴漿後4小時必須開始養護,每隔4小時養護一次,連續養護不少於7晝夜,分層噴射間歇時間為15分鍾,再次噴射前必須噴水濕潤上次噴麵,以保證前後兩次噴體不離層。鋪網時,相鄰兩塊金屬網的搭接長度不得小於100mm。金屬網鋪設必須達基礎深度。
5、錨杆外露長度不大於50 mm,間距誤差±100 mm。

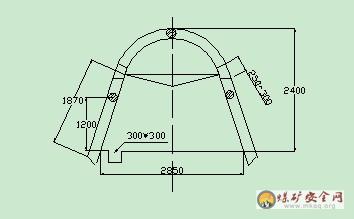

2)U形鋼支護:
1、嚴格按中腰線施工,巷道腰線下高為1200 mm,腰線上高為1200 mm;中線左右均為1425 mm,中線左右淨寬及腰線上下淨高不得大於設計的50mm,不得小於設計的30mm。
2、U型鋼支架梁腿搭接長度為250~300mm,誤差±30mm。
3、支架前傾後仰不大於1°,支架梁高低差不大於40mm。
4、支架棚距600±100mm。
5、背幫背頂必須嚴格用砼背板背嚴實。撐筒必須齊全,成線,有效。
5、扭距不大於100mm。
6、文明生產合格。
六、安全技術措施
 1、必須嚴格按照《煤礦安全01manbetx 》和《01manbetx 01manbetx 》有關規定要求作業。
2、嚴格執行“敲幫問頂”製度。必須由外往裏逐米噴漿支護成巷進行擴修。U形鋼支架時必須使用前探梁,嚴禁空頂下作業。
  3、進行放炮作業時,根據圍岩情況,適當控製炮眼個數及炸藥量,且不能一次起炮造行大量矸石堆積巷道,阻礙通風,可采用多次起炮方式作業,一次爆破之後,將矸石出完,再進行第二次爆破作業。
4、放炮及火藥管理製度
 1)嚴格執行“一炮三檢”及“三人連鎖放炮”製度。
 2)放炮地點前後50米必須用水灑濕。
3)放炮前必須有安檢員檢查瓦斯。
4)放炮前,班長必須清好人員,並在可能進入爆破地點的通道上布好崗哨,必須在-50充電硐室風門外、-50回風上山口及行人上山落平處等站好崗哨,放炮命令未解除前,站崗人員不得離崗。
 5)放炮母線長度不小於100m,應無明接頭,嚴禁用雷管腳線代替放炮母線。
 6)雷管、炸藥必須分裝分運,當班領用當班退庫,嚴禁丟失和井下存放。
5、擴修作業前必須先控製好頂板和兩幫,嚴禁人為放矸造成空頂空幫。擴修拆棚前必須觀察巷道頂幫岩層情況;嚴禁因拆棚時矸石堆積阻礙巷道通風,如拆棚落矸造成阻塞巷道,必須立即扒通保證巷道有足夠的通風斷麵。
6、擴修作業時巷道隻能拆一米噴一米,嚴禁超距拆原支護。U 形鋼支護時必須堅持先支架後拆除原支架和作業地點前後5m采用2m長的圓木一梁三柱抬雙邊棚加固支架的原則,在新的支架未支好前嚴禁拆除原有支架。噴漿作業時,作業前方支架巷道抬鉗加固不少於3米。
7、背幫背頂必須嚴實,空頂必須用老木接頂,空幫必須用矸石充填滿。本巷岩石破碎地段,返修作業時必須嚴格執行先用飄尖、毛柴等控製好頂板,再挑頂刷幫返修的原則。壓力較大或空頂地段必須抬好雙邊棚。
8、上山0。3絞車必須堅持按《01manbetx 01manbetx 》作業,上山必須設置阻車器和安全檔;上山絞車必須嚴格實行“絞車不行人,行人不絞車”的原則。
9、修理工作在一架未完工之前不得中止工作,如情況特殊,必須控製好頂板,確保作業地點不垮頂,不掉渣阻礙通風,且不得存在危險安全的因素。
10、確保支護質量合格,不合格支架必須及時反工。
11、拆出的工字鋼、水泥支架等不得堆放在該回風巷通道阻礙通風。
12、修理作業當頭必須保證一定數量的備用材料:坑木1m3 ,毛柴5把,邊塊10塊等。
13、嚴禁用礦車撞風門,隻能人工打開一扇過一扇,嚴禁風門打開不關。嚴禁礦車停放窄處阻礙通風,必須停放在寬敞處。
  14、21采區行人下山或-190車場石門放出班炮時,該修理作業人員必須撤出。
  15、必須裝一個瓦斯探頭在-39落坡點0.3絞車處,瓦斯斷電報警均為0.5%。
