太原煤氣化龍泉能源發展有限公司龍泉煤礦副斜井井筒掘進工作麵施工作業規程
太原煤氣化龍泉能源發展有限公司龍泉煤礦
副斜井井筒施工作業01manbetx
編 製 人:
審 批:
技 術 經 理:
安 全 經 理:
生 產 經 理:
安 監 站:
中煤三十一處龍泉項目部
編 製 日 期: 2009 年7月24日
目 錄
第一章 概況 ··························································· 3
第一節 概述 ························································3
第二節 編寫依據·····················································3
第二章 井田概況及地質水文情況 ··········································3
第一節 井田概況 ·····················································3
第二節 地質水文情況·················································3
第三章 巷道布置及支護說明 ···············································4
第一節 巷道布置·····················································4
第二節 支護設計····················································5
第四章 施工工藝 ······················································· 9
第一節 明槽段施工·················································· 9
第二節 轉入暗硐後的表土及風化基岩段施工······························10
第三節 基岩段施工·················································· 10
第四節 支護工藝 ··················································12
第五節 裝運岩(煤)方式·············································14
第六節 特殊地層施工················································ 14
第七節 井筒防、治水················································ 15
第八節 揭煤施工安全技術措施·········································15
第五章 勞動組織及主要技術經濟指標 ······································15
第一節 勞動組織 ···················································15

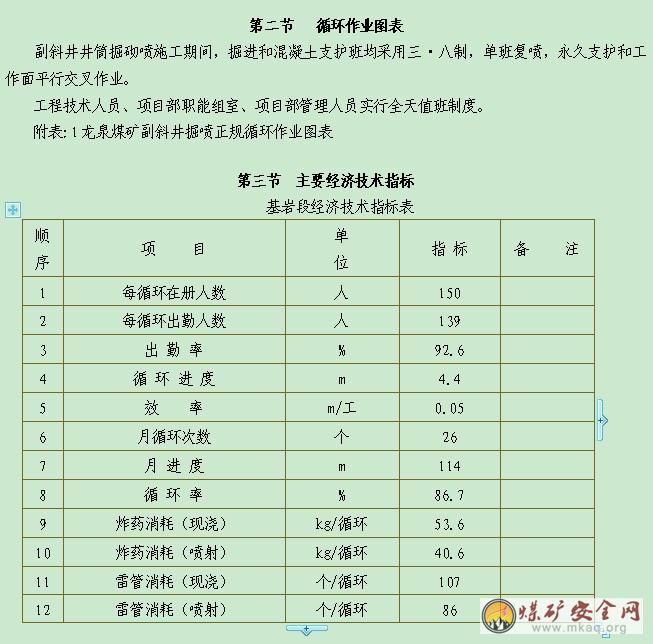

第二節 循環作業圖表················································17
第三節 主要技術經濟指標 ··········································· 17
第六章 生產係統······················································· 17
第一節 通風係統··················································· 17
第二節 壓風係統····················································19
第三節 防塵係統····················································19
第四節 防滅火····················································· 20
第五節安全監測監控係統············································ 20
第六節 供電係統 ···················································21
第七節 運輸係統 ···················································21
第八節 通訊、照明及電視監控係統·····································25
第九節 排水係統 ···················································26
第七章 災害預防及避災路線·············································· 26
第一節 避災原則 ···················································26
第二節 災害處理程序及措施·········································· 27
第三節 避災路線 ···················································28
第八章安全技術措施···················································28
第一節 通用部分 ···················································28
第二節 頂板管理···················································29
第三節 “一通三防”管理············································ 30

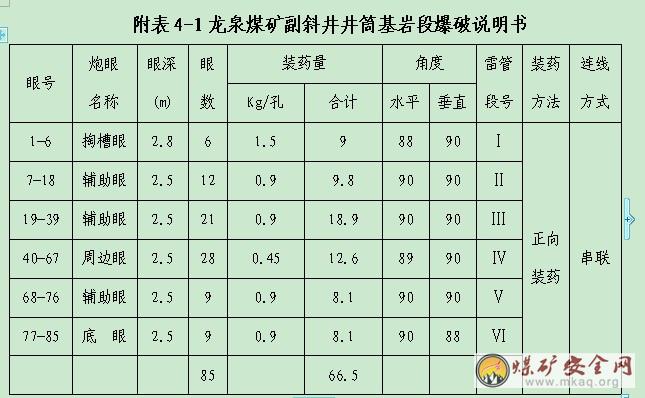

第四節 鑿岩爆破管理················································33
第五節 防治水管理··················································37
第六節 電器設備管理················································37
第七節 運輸管理··················································· 39
第八節 複道安全注意事項············································ 41
第九節 起吊重物安全注意事項·········································43
第十節 挖掘機管理··················································44
第十一節 其它······················································45
附件:施工圖表
根據斜井施工工藝和用風統計表看出,用風量最大時為鑿岩機打眼、風泵排水、噴砼等作業同時進行,用風量最大約36m3/min,現選用5L-40/8型壓風機1台、4L-20/8型壓風機1台,總供風量60 m3/min,滿足施工需要。
三、壓風管路的選擇
根據最大用風量並考慮到其它因素,地麵主管路選用Φ219×6mm無縫鋼管,井筒內選用一趟φ160×11㎜PE鋼絲網骨架聚乙烯複合管做壓風管,采用井壁吊掛形式固定。
第三節 防塵係統
防塵水源來自地麵泵房,用φ57㎜鋼管和一寸膠管接至迎頭。每100米設三通一個。
在迎頭外8~10m內安設爆破噴霧,距迎頭50米設第二道全斷麵水幕,在迎頭的回風流5 0米範圍內設一道全斷麵水幕。采用濕式打眼,放炮使用水炮泥,爆破噴霧、扒裝灑水,衝刷岩幫,淨化風流等綜合防塵措施。
防火的重點是防設備、機械摩擦生熱、電纜的雜散電流和人為火災。距離迎頭30m 範圍內備有2支4Kg幹粉式滅火器、消防水桶、消防鐵鍬和消防砂。控製風流、調節風流控製火勢蔓延。
防火水源來源和防塵管路的來源一致,防塵、防火管路共用。
第五節 安全監測監控係統
一、便攜式甲烷報警儀的配備和使用
1、隊長、技術員下井時必須攜帶便攜式甲烷報警儀,對其分管範圍內的甲烷進行不間斷的監測,如有報警現象(甲烷報警點為1%)必須進行處理。
2、爆破工下井擔任爆破工作時,必須攜帶便攜式甲烷報警儀,在爆破地點每次爆破時由瓦檢員用光學瓦斯檢查儀進行“一炮三檢”工作,並做好記錄。
3、當班的 班組長下井時必須攜帶便攜式甲烷報警儀。
4、機電流動電鉗工下井擔負機電維修工作時,必須攜帶便攜式甲烷報警儀,在檢修工作地點20m範圍內檢查甲烷氣體濃度,有報警現象時,不得通電或檢修。
二、瓦斯探頭配備和使用
1、掘進工作麵瓦斯探頭安設在距迎頭不大於5m的巷道內,其報警濃度為≥1.0% CH4,斷電濃度為≥1.5% CH4,複電濃度為<1.0% CH4,斷電範圍為掘進巷道內全部非本質安全型電器設備。即監控係統與供電迎頭實行風電閉鎖、瓦斯電閉鎖,做到迎頭及巷道內瓦斯濃度超限,立即切斷巷道內的供電電源。
2、瓦斯探頭應布置在巷道上方風筒異側肩窩部位,垂直懸掛,距頂板不得大於300㎜ ,距幫部不得小於200㎜。
3、每次放炮前將甲烷傳感器移到警戒線以外,放炮後及時恢複。
4、瓦斯檢查員必須攜帶便攜式甲烷報警儀。
附圖14:龍泉煤礦副斜井井筒供電係統圖
第七節 運輸係統
一、運輸係統
1、大絞車未形成前采用55KW絞車,1噸“V”型礦車出矸。
2、大絞車形成後布置兩套單鉤提升係統,主提升係統選用JK-2.5/11.5型提升機,配前卸式6 m3箕鬥負責矸石排放,提升副提升為JK-2.5/20型提升機,配GM1.1-6B1噸礦車串車(每鉤4輛)及XRB15-6/6人行車負責材料及人員運輸。
二、提升設備
根據副斜井的設計特征及斜井快速施工的要求確定副斜井正常施工時,一次永久提升采用兩套獨立的單鉤提升係統。其中:主提升為JK-2.5/11.5型絞車,副提升為JK-2.5/20型絞車,兩台絞車的容繩量,提升速度,張力等要求均滿足 01manbetx 和生產要求。
主提升配6m3前傾式箕鬥和非標鋼結構棧橋及帶矸石倉的翻矸架,形成排矸係統; 副提升配MG1.1-6B礦車和XRB15-6/6型人車,負責運送物料和人員。
A.提升機最大靜張力差核算:
FjC=9000㎏
提升機最大提升重量Fj:
6m3箕鬥自重 Q1=3220㎏
矸石重 Q2=6×0.9×1600=8640㎏
0.9--箕鬥裝滿係數
1600—矸石容重 kg/m3
總 重 11860㎏
選用鋼絲繩重 6×7-30-1770型 Q=61000kg。
繩重 Q3=3.16kg/×1101m=3479kg
FJ=(Q1+Q2)(sinα+f1cosα)+Q3(sinα+f2cosα)
式中: α—井筒的傾角、α=220。
F1—車輛運行阻力係數f1=0.01。
f2—鋼絲繩運行阻力係數f2=0.2。
將α、f1、 f2代入上式解得:
FJ=(3220+8640)(sin220+0.01cos220)+3479(sin220+0.2cos220)
=11860×0.384+3479×0.561
=4558+1952=6510 kg
9000 kg>6510kg
滿足要求
B.提升鋼絲繩安全係數校核:
安全係數驗算m=61000÷6510=9.4>7.5
滿足要求
C.電動機功率校核:
P=KB×F×V÷(102×ηc)
=1.2×6510×5.5÷(102×0.85)=495KW
575 KW>495 KW
滿足要求
式中:KB—電機功率儲備係數 KB=1.2
ηc—傳動效率 ηc=0.85
D.提升能力計算
計算公式
AT =3600KM·VJ÷(C·T1)
KM——箕鬥裝滿係數0.85~0.9 取0.85
VJ——箕鬥容積 m3 取6 m3
C——提升不均勻係數1.15~1.25 取1.2
T1——一次提升循環時間 S
T1=2[VMB÷a+(L+LX)÷VMB]+2LX÷VX+θJ
L--提升長度m 1095 m
LX—卸載距離 取7m
VX--卸載曲軌內運行速度 取1m/s
a—運行加速度及減速度 取0.5.m/s2
VMB--提升機最大速度 6.6 m/s
θJ--箕鬥提升裝卸矸時間,掘進時取100~300秒。取200秒
T1=2[VMB÷a+(L+LX)÷VMB]+2LX÷VX+θJ
=2[5.5÷0.5+(1095+7)÷5.5]+2×7÷1+200
=2(11+200)+14+200
=636s
AT =3600KM·VJ÷(C·T1)
=3600×0.85×6÷(1.2×636)
=24 m3/h
主提升係統在不同提升距離時的提升能力見下表:
井筒裏程(m) 200 400 600 800 1000 1100
提升能力(m3/h) 35.3 32.8 28.7 31.8 27.1 24
提升能力滿足施工進度要求。
2、副提升係統的核算
提升機最大靜張力差核算:FjC=6000㎏
A.提升機最大提升重量FK:
(1)提礦車時:
礦車MG1.1-6B、自重 Q1=2×607=1214㎏
矸石 (噴漿料) Q2=2×2000×=4000㎏
總 重 5214㎏
(2)提人車時:
人車自重 Q3=3523㎏
乘車人員 Q4=15×80=1200㎏
總 重 4723㎏
選用鋼絲繩 6×7-26-1770型 Qd=45900kg。
Q5=2.37kg/m×1101m=2609kg
FK=(Q1+Q2)(sinα+f1cosα)+Q5(sinα+f2cosα)
式中:α—井筒的傾角、α=220。
F1—鋼絲繩運行阻力係數f1=0.01。
f2—鋼絲繩運行阻力係數f2=0.2
將α、f1、 f2代入上式解得:
FK=(4000+1214)(0.375+0.01×0.93)+2609(0.375+0.2×0.93)
=5214×0.384+2609×0.561=2002+1464=3466kg
FjC=6000 kg>FK=3466kg
符合要求
FR=(1200+3523)(0.375+0.01×0.93)+2609(0.375+0.2×0.93)
=4723×0.384+2609×0.561=1814+1464=3276kg
FjC=6000 kg>FR=3276kg
符合要求
B.提升鋼絲繩安全係數校核:
選用 6×7-26-1770型鋼絲繩
鋼絲破斷力總和為Qd=45900kg。
安全係數驗算:
提礦車時 m=45900÷3466=13
13>7.5
符合要求
提人時 m=45900÷3276=14
14>9
符合要求
C.電動機功率校核:
P=KB×Q×V÷102×ηc=1.2×3466×3.7÷(102×0.85)=177Kw
式中:KB—電機功率儲備係數 KB=1.2
ηc—傳動效率ηc=0.85
256 Kw>177 Kw
滿足要求
第八節 通迅、照明及電視監控係統
1、通訊、信號
在礦方通訊係統未形成前,施工單位自備小型(20門)程控電話總機或移動電話,以滿足生產調度的需要。
鑿井期間,采用兩套DX-1型通訊、信號聲光裝置,作為主副提升通訊及提升信號裝置。井口與絞車房設直通電話直接聯係。另設一套人車專用信號裝置供人車行駛使用。
2、照明
井口采用1台KSGZ10-4/0.66/133V礦用照明綜合保護裝置供電,井口及井筒內均采用Da250/127-TA隔爆投光燈照明。
3、電視監控係統
在耙裝機後約5m的井筒一側、卸矸架和絞車房各安設一組電視監控裝置,顯示器安裝在絞車房和調度室,以便監控工作麵、箕鬥翻矸和絞車房情況。
第九節 排水係統
井筒最大排水高度約為403米,井筒施工時,根據井筒的湧水情況分段設截水溝和臨時水倉,安裝排水泵,將井筒湧水采用多級排水方式排至地麵。
當工作麵出現湧水時,可在耙鬥裝岩機後設一臨時水箱(容積約1m3),配D46-50×4水泵配合臨時水倉接力排水。當湧水量大於15m3/h必須進行工作麵預注漿。排水管路選用一趟Φ108×4㎜無縫鋼管做排水管路。管路采用井壁吊掛形式固定。
排水設備技術數據一覽表
設備名稱 規 格 型 號 單位 數量 流量(m3/h) 揚程(m) 功率(Kw) 電壓(KV) 備注
排水泵 D46-50×4 台 3 46 200 55 0.66
第七章 災害預防及避災路線
第一節 災害預防
一、防治瓦斯的措施
1、嚴格執行瓦斯檢查 製度,瓦斯檢查員每班至少兩次到迎頭檢查瓦斯,並及時了解工作麵有害氣體狀況,爆破工要做到"一炮三檢"並記錄好, 班組長利用便攜式甲烷檢測報警儀每2小時檢查一次瓦斯濃度,扒裝機司機利用便攜式甲烷檢測報警儀隨時檢測瓦斯濃度,堅決做到瓦斯超限不作業。便攜式甲烷檢測報警儀懸掛在迎頭5m範圍內的地點。
2、掘進工作麵風流中瓦斯濃度達到1%時,必須停止使用扒裝機。掘進工作麵風流中瓦斯濃度達到1.5%時,必須停止工作,撤出人員,切斷電源,進行處理;電動機或開關地點附近20m以內風流中瓦斯濃度達到1.5% 時,必須停止運轉,撤出人員,切斷電源,進行處理。掘進工作麵內,體積大於0.5m3內積聚的瓦斯濃度達到2%時,附近20m範圍內,必須停止工作,撤 出人員,切斷電源進行處理。
3、對發生高冒地點,要及時采取充填或導風措施。防止有害氣體積聚,並將處理結果記入專用記錄本中備查,並將高冒具體位置及處理結果報有關部門。
二、防止火災的措施
1、掘進巷道嚴禁堆積浮煤,積塵要及時清除。
2、施工巷道必須每班至少衝刷一次,充分濕潤暴露煤岩壁。
3、健全完善防火管路係統(與防塵共用),管好用好本工作麵防火管路,裝備及設施。
4、當施工地點發生火災時,現場的區、隊、 班組長應立即組織人員采取一切可能的措施直接滅火,並彙報調度室;如果火勢較大,無法直接滅火時,應依照《災害預防和處理 計劃》中的有關規定,將所有可能受火災威脅地區中的人員按避災路線撤離。電氣設備著火時,應首先切斷其電源;在切斷電源前,隻準使用不導電的滅火器材進行滅火。
5、巷道內防塵管路兼作消防管路,每隔100m設一個三通閥門,水量、水壓滿足要求。
第二節 災害處理程序及措施
一、災害處理程序
1、 02manbetx.com 發生後,現場人員了解和判斷災害的性質、發生地點和發展程度,迅速報告礦調度室。
2、 02manbetx.com 發生後,現場人員應盡量利用現場設備和工具進行處理,製止災害進一步擴大。
3、製止災害無效時,區、班、隊、組長負責組織本區隊、 班組人員沿避災路線安全撤離。
4、 02manbetx.com 發生後,每一位施工人員應保持沉著冷靜,處理 02manbetx.com 和安全撤離。
二、事故搶救措施
1、發生水害事故的搶救措施
(1)施工地點人員迅速向調度室彙報災情,彙報內容包括水害地點、水量大小、發生時間。
(2)調度室接到水害彙報後,立即向值班領導、礦長、總 工程師等有關領導彙報,成立救災指揮部,組織搶險救災,營救遇險人員。
(3)井下發生水害地點的現場跟班區隊長、安監員是水情彙報的第一責任者,應迅速組織人力、物力進行救災,救災失敗時,凡受到災害威脅的所有地區的人員都必須在本班班長的帶領下撤出危險區域。
2、發生火災事故的搶救措施
(1)火災初期,應積極組織人力、物力控製火勢,直接滅火失效時,應采區隔離滅火法控製火區。
(2)迅速查明災情並組織人員撤出災區和受威脅區域,積極組織救護隊搶救遇難人員。如果在撤退過程中遇到爆炸衝擊波與火焰襲來時,應背向衝擊波俯臥在底板。
(3)查明火災地點、範圍和發火原因,並采取防止風流紊亂、火煙侵襲、蔓延等措施,防止火災向有人員的巷道蔓延,同時切斷火區電源。
3、發生瓦斯爆炸、煤塵爆炸事故的搶救措施
(1)迅速組織撤離災區和受威脅區域的人員,搶救遇難人員。
(2)組織礦山救護隊探明事故地點、範圍和氣體成分,發現火源立即撲滅,並切斷電源。
(3)在證實無二次爆炸可能時,應迅速恢複被破壞的巷道和通防設施,恢複正常通風,排除煙霧,清理巷道。
4、發生頂板冒落事故的搶救措施
(1)迅速查出冒頂區範圍和被埋住、堵塞人數及位置,積極組織搶救。
(2)積極恢複冒頂區的正常通風,如短時間內不能恢複,可利用水管、壓風管等設施對被埋壓、堵塞人員輸送新鮮空氣。
(3)在處理事故時,必須始終堅持由外向裏加強支護,防止二次冒頂,必要時可開掘通向遇難人員的專用巷道。
(4)遇有大塊矸石威脅遇難人員時,可使用千斤頂等工具移動石塊,但應盡量避免破壞冒落矸石的堆積狀態。
(5)在處理事故過程中,要及時檢查事故發生地點的有害氣體濃度及風量,防止發生瓦斯爆炸。
第三節 避災路線
若迎頭發生水、火、瓦斯、煤塵等災害時,施工人員應按如下路線進行撤離:工作麵→ 副斜井井筒→地麵。
附:副斜井井筒施工時避災路線示意圖(圖15)
通用部分
(一)、一般要求
(1)施工人員必須牢固樹立“安全第一、預防為主、綜合治理”的思想。項目部要建立健全安全檢查機構,配有專職安檢人員。施工隊、班組有兼職安檢員負責施工中安全檢查監督工作。
(2)嚴格執行《煤礦 01manbetx 》,嚴格按照“施工組織設計”和“施工作業規程”以及“ 01manbetx ”進行施工。堅決反對“三違”,堅持“一工程一措施”、“無措施不能施工”的原則。
(3)建立通風瓦斯檢查機構,配備合格的專職人員,井筒施工揭露煤層前要製定揭煤施工安全 技術措施。
(4)建立安全調度會議 製度,堅持定期召開安全辦公會,解決安全生產中存在的問題,做到不安全不生產,施工隊要堅持班前、班後會,布置 總結安全工作。
(5)必須建立井口 管理 製度,井上下信號工、把鉤工、絞車司機都必須經過安全技術培訓,並考試合格後,持證上崗。
(6)施工現場必須建立健全防火 管理製度,儲存易燃易爆物品的場所,嚴禁帶入火種,施工現場要建立群眾性消防隊伍,必須設有防火設施及滅火器材。
(7)建立健全安全生產責任製,實行業務保安,項目部和隊領導幹部、各專業人員 、各業務部門、各工種工人都要建立安全生產責任製。
(8)井口要建立入井人員檢身製度,配備專人,嚴格檢身;每個入井人員必須佩帶安全帽,嚴禁煙火帶入井內。
附圖15:安全保證體係框圖
(二)、特殊安全 技術措施
1、工作台的高度不低於2m,工作台采用鐵凳子和大板搭設而成,鐵凳子采用2寸鋼管加工,加工截麵形狀為倒V型,剖麵形狀為Π型,寬度不低於2m。搭設工作台時,鐵凳子要安設在實底上,在鐵凳子上方直接放置大板,大板的厚度≥50㎜,長度≥3m,大板兩端露出鐵凳子≥300㎜。大板和鐵凳子之間采用8#鐵絲綁紮,大板之間采用扒釘釘牢。工作台上部工作人員必須係好 保險帶, 保險帶的另一端必須生根牢固。
2、人員上下抬送重物時,要同肩抬運,同起同落。
3、長大物件下放或提升時要封車牢固,不符合要求嚴禁開鉤。
4、支、拆模板要相互照應,站在上部安全地點,嚴禁站在镟胎及摸板下方,防止歪倒傷人。
5、進入風化基岩段放炮施工時,必須采用短掘短砌的方式。
6、采用挖掘機挖掘時,挖掘機司機精力必須高度集中,在挖掘機鏟鬥和破碎錘工作範圍內,不得有施工人員,換鏟鬥或破碎錘時,所有參與人員精力高度集中,和司機口頭信號聯係好,現場必須有人統一指揮。
7、噴漿機在移設前,必須將機前的雜物清理幹淨,將臨時軌道鋪設好,並且現場有專人統一指揮。
頂板管理
1、掘進工作麵嚴禁空頂作業。靠近掘進工作麵10m內的支護,在爆破前必須檢查。
2、施工中必須嚴格執行臨時支護、先支後回、敲幫問頂、順序施工等頂板管理的各項規定。堅持“五前二後”和班中每二十分鍾的敲幫問頂刨迎頭製度。找頂工作必須由兩人進行,工作時施工人員必須站在安全有退路的地點,一人監護一人用長柄工具按“由後向前、先頂後幫、從一側到另一側”的工作順序找掉頂幫及迎頭活矸危岩,確認安全後再進行工作,找頂人員要戴好手套。
找頂工作結束後首先使用前探梁,嚴禁空頂作業。
掘進過程中必須使用前探梁進行臨時支護,放炮後前探梁先跟迎頭,然後再進行其他工作。
3)施工中前探梁不少於三根,且每根前探梁均不少於兩個支點,支點前後用大木楔接頂,接頂要實,有一定初撐力,前探梁采用直徑不小於3吋鋼管加工,長度不少於4m。
4)掘進工作麵沿途支護必須良好,暢通無阻,衛生清潔,時刻檢查沿途支護情況,發現噴層開裂、冒落、頂板下沉、底鼓等安全隱患時,必須停止作業,撤除全部人員,由外向裏按“頂~肩~幫~底”的順序進行處理,否則不得進入迎頭工作。
5)頂幫遇有大塊斷裂煤矸或煤矸離層時,應首先設置臨時支護,保證安全後再順著裂隙、層理慢慢地找下,不得硬刨強挖。
3、當班發現存在或造成的安全隱患,當班要處理完畢,如處理不完,跟班工長要及時彙報項目部值班人員,安排下班處理,且跟班班長要組織全組人員現場把隱患交接清楚,接班後要首先組織處理隱患,確認安全後再進行工作。
4 、冒頂的處理措施
1)先加固好冒落區前後的完好支架,撐杆上齊,頂幫背緊背實。
2)人員站在完好支架下,執行敲幫問頂製度,用長柄工具將冒落區活矸找掉。利用臨時支護抓緊時間架好支架,排好護頂木垛,一直到將冒落最高點將頂托住,背實背緊幫頂,在此期間,要設專人監護幫頂,發現問題,及時處理。
3 )高頂區域,處理前由瓦斯員檢查高頂區域瓦斯濃度,加強通風,防止瓦斯積聚。
4) 處理冒頂時,必須有跟班隊幹現場把關。
5) 處理冒頂時必須站在安全地點,嚴格執行敲幫問頂製度,確認無危險後方可作業。
5、井下所有支護材料必須是經過檢驗合格的材料,經檢驗不合格的支護材料或無合格證的不得下井。
6、距迎頭100m內應存放不少於5架棚的物料。
第三節 “一通三防”管理
一、通風
一)通風及瓦斯防治
1、掘進工作麵發現瓦斯異常,及時通知通防部門進行處理。
2、迎頭施工采用雙電源雙風機供風,風筒距迎頭岩巷≤10m,煤巷≤5m,迎頭風筒不落地。
3、掘進工作麵無論工作,還是交接班都不準停風,因檢修停電停風時,必須撤除全部人員,切斷電源,並在巷道口打上柵欄。在恢複通風前必須由專職瓦檢員檢查瓦斯,當開關附近20m內風流中瓦斯濃度小於0.5%時,方可人工開動局扇進行工作。
4、在工作中發現有害氣體超限,應立即切斷電源,撤除人員,進行處理。並立即向調度室彙報,不排除隱患不能進行工作。
5、在工作中,如發現施工迎頭20m範圍內風流中瓦斯濃度達到1%時,嚴禁裝藥放炮;迎頭及風流中瓦斯濃度達到1.5%時,必須停止工作,撤除人員,切斷電源進行處理。
6、搞好通風管理,任何人不準私自停開風機或將風筒從中途斷開,並且每班設一名風機監管司機,杜絕無 計劃停風。
7、掘進工作麵嚴禁積矸掘進,不準停風放炮。當迎頭積矸高度超過巷道高度的1/3時,必須停止裝藥工作。
8、掘進工作麵的風量必須滿足稀釋有害氣體和人員所需風量的要求,且煤巷掘進巷道風速不得小於0.25m/S、岩巷掘進巷道風速不得小於0.15m/s。
9、當巷道掘進距離地質構造、廢棄巷道、硐室或岩巷初次接近煤層50m前,地測部門要預先提供地質資料,按巷道貫通處理。嚴格執行“有疑必探,先探後掘”的原則,加強瓦斯檢查,掌握瓦斯變化情況,並檢查鑽孔、炮眼、裂隙內瓦斯,發現異常,立即彙報。
10、每班必須檢查掘進巷道內的電器設備及回風區內電器防爆情況,嚴防失爆。
11、通防人員通過監測係統設在掘進巷道的瓦斯傳感器,連續監測瓦斯變化情況,並繪製瓦斯濃度變化曲線。對瓦斯湧出異常情況,應及時 03manbetx 瓦斯來源,並采取處理措施。
12、對瓦斯超限、積聚地點,必須停止工作,切斷電源,撤除人員,並立即查明原因,采取措施,立即予以處理。並彙報礦總 工程師,由通風部門迅速製定措施,進行處理。
13、瓦斯、CO2及其他有害氣體的檢查製度嚴格按照《煤礦 01manbetx 》第138、139條規定執行。
二)瓦斯監測監控係統管理
1、在工作麵距迎頭≤5m處安裝一台KGJ200A(G)智能高低濃度甲烷傳感器T1,在工作麵適宜地點安設一台KJF23B瓦斯報警閉鎖分站,KDW12型電源箱及KDD2欣備用電池箱各一台。在風機切換風筒上安設一台KG5009型風量開關,在工作麵總開關上安設一台KDG7型斷電器。
2、瓦斯傳感器通過分站實現自動檢測、報警、斷電。具體報警濃度,斷電濃度,複電濃度範圍如下:
瓦斯報警濃度:T1≥0.8% 瓦斯斷電濃度:T1≥1.2% 瓦斯複電濃度:T1<0.8%
斷電範圍:T1—副斜井井筒內全部非本質安全型電器設備。
3、瓦斯監測監控 管理製度
1)工作麵工作地點的瓦斯探頭距工作麵≤5m,班長或跟班隊幹負責探頭,線纜及傳感器管理牌的移動,線纜將要用完時,應及時通知隊長,派人到機電隊領取備用線,並由機電工下井懸掛。
2)瓦斯探頭應垂直懸掛在風筒的對幫,探頭進氣孔位置距頂板≤300㎜,距巷道幫≤200㎜,並設置瓦斯傳感器管理牌,使其始終與探頭保持2m的平行距離,並固定在巷幫上。
3、隊組需提供能夠控製工作麵所有非本質安全型電器電源的總開關及專用線,以便在瓦斯超限時能夠實現本規程規定的斷電功能,且總開關負荷側線上不可連接其他地點的設備,以免造成斷電範圍的擴大,造成不必要的影響。
4)瓦斯監測監控裝置在臨時拆除或改動時,必須事先與機電隊聯係,在檢修與監測監控裝置相關聯的電器設備,需要係統裝置停止運行時,須征得機電隊同意,並報告調度室,製定 安全措施後,方可進行,事畢恢複原狀,並向調度室彙報。
5)管理好所使用的監測監控係統設備,確保設備台台完好,運行正常,電纜懸掛上鉤,保持平直,杜絕失爆。
6)放炮時,應采取有效措施保護好監測監控係統的設備,尤其是傳感器。
7)甲烷傳感器應每7天由機電隊監測工負責更換一次。
8)監測監控係統裝置發生故障時,瓦斯檢查員、跟班隊幹要立即向機電隊及調度值班室彙報,機電隊值班員要安排人員及時處理,在井下無法處理時,應在8小時內更換,故障期間工作麵不得施工,瓦斯檢查員要對工作麵風流和回風流每隔30分鍾檢查一次,安全員現場監督。
9)每班瓦斯檢查員向調度彙報時,應同時彙報所轄地點相應的瓦斯傳感器示值,並檢查所轄區域的監測監控係統的分站、線纜、瓦斯傳感器,如發現裝置故障應立即向機電隊及調度人員彙報。
10)每周工作麵進行一次瓦斯電、風電閉鎖及雙風機雙電源自動切換試驗。
11)試驗中如存在問題,致使斷電試驗不成功,試驗人員必須立即會同有關部門查清原因進行處理,處理完畢後,重新進行試驗。在故障處理期間,工作麵不得施工,瓦斯檢查員要對工作麵風流和回風流每隔30分鍾檢查一次,安全員現場監督。
二、綜合防塵
1、迎頭必須具備完整的供水管路,否則不準開工。
2、迎頭掘進必須嚴格執行以下綜合防塵的規定:
搞好濕式打眼:使排出的岩粉呈糊狀,不準幹打眼。
耙裝灑水:必須安裝耙裝灑水裝置,在耙裝過程中要邊耙邊灑水。迎頭後≥50m的地點安淨
化通風的水簾和除塵風機,距回風口20m必須安防塵水簾。巷幫和挖掘機上的積塵每天至少衝刷一遍,機電設備上的積塵每天至少清掃一次。
放炮前後距迎頭30m以內的巷道都要灑水降塵。使用好放炮噴霧,距工作麵20m左右安裝
自動噴霧或風水噴霧器。自動噴霧時間不少於10min,並保證霧化效果好,封鎖全斷麵。
掘進過程中必須使用好水炮泥:
①放炮時使用水炮泥,每個水炮泥容積不小於200ml,現場有裝水炮泥的設施;
②周邊眼:藥卷外裝填100mm的粘土炮泥,然後裝1卷水炮泥,最後用≥300㎜粘土炮泥封口;
③其他炮眼:粘土炮泥外至少使用不少於一卷水炮泥。
④在執行上述綜合防塵措施的同時,還必須加強個體防護,掘進、噴漿時必須戴防塵口罩。
3、掘進迎頭的各種防塵設施,開工前必須一次性安裝合格。
4、工作麵的各種防塵設施要靈敏可靠。堅持正常使用。施工人員要保護好各種防塵設施,如有損壞必須及時進行維修,確保正常使用。
三、防滅火
1、井下必須使用阻燃電纜、風筒,加強機電設備管理,杜絕失爆,防止外因火災的發生。
2、因電器設備造成的火災,必須先切斷電源再進行滅火。
3、嚴格按規定數量和長度,充填炮泥和水炮泥。嚴禁放明炮和放糊炮。
4、嚴禁設備出現跑、冒、滴、漏現象,及時擦淨設備外部表麵的油汙,電工維修用過的廢舊棉紗不準亂丟亂放,要及時裝車上井。
5、所有施工人員必須熟悉施工地點的避災路線,當施工地點發生火災時,要按規定及時彙報礦調度室,並盡力組織滅火,火情威脅生命安全時,按避災路線及時撤離。
6、搞好綜合防塵,嚴格按綜合防塵措施的規定執行,巷道內不得有煤塵及浮煤堆積。
四、防治水
1、迎頭遇有掛紅、掛汗、空氣變冷、發生霧氣、水叫、頂板淋水加大、底鼓、湧水、水色發混有臭味、產生裂隙滲水、頂板岩石壓力聚增破碎、支護變形、溫度驟增驟減突變者,瓦斯超限或其他異狀之一者,必須立即停止作業,采取措施,報告調度室,待查清排除隱患後再進行工作。
2、所有現場施工人員必須熟悉施工地點的避災路線,當施工地點發生透水預兆,情況危機時,必須立即發出警報,按避災路線撤除所有受水威脅地點的人員。
3、施工地點接近強含水層、斷層、老洞、鑽孔、積水點前,必須進行探放水,嚴格執行“有疑必探,先探後掘”的原則。
4、下山掘進施工必須敷設專門的排水管路,現場配備排水泵不得少於一台,並確保完好正常運轉。
第四節 鑿岩爆破管理
一、鑿岩施工
1、迎頭打眼首先看好中腰線,根據毛斷麵尺寸,畫出輪廓線,按光爆圖表標定眼位後再進行打眼。打眼時風水管連接要牢固,並且連接頭之間外加保護連接。鑽眼時,鑽杆下不準有人,嚴禁在殘孔、裂隙中打眼。周邊眼、二圈眼應按照“準、平、直、齊”的要求施工。
2、風鑽操作按“一條線、空心鑽、靠邊站、角度好、水適量”的要領進行。即:操作時鑽身、鑽杆、鑽進方向一條線;鑽杆在眼中心旋轉;人在鑽身一側操作,不準騎在鑽腿上;鑽腿的支撐角度要掌握好,以保證鑽腿有適當的軸推力;風鑽的供水量要適當,以保證打眼排矸順利,但不因供水量過大造成水洗鑽為宜。
3、打眼質量要掌握好“準、平、直、齊”的要點。即:點眼要準確(誤差≤50㎜),眼底要在一個水平麵上(誤差≤50㎜),鑽眼要平直,使爆破後工作麵整齊。周邊眼左右及傾角與掘進方向及坡度誤差≤5°。為達到“準、平、直、齊”的要求,打眼時要預量釺長;掌鑽人要做到心中有數。先按中腰線方向打好一個炮眼,插入炮杆或鑽杆,作為其他炮眼的導向標準。點眼人點眼後,到鑽後掌握方向。
二、 爆破管理
1、掘進工作麵所有爆破人員,包括爆破、送藥、裝藥人員,必須熟悉爆炸材料性能和煤礦 01manbetx 有關規定。
2、井下爆破工作必須由專職爆破工擔任,嚴格執行掘進工作麵作業規程及其爆破說明書。爆破作業必須執行“一炮三檢” 製(裝藥前、爆破前、爆破後檢查瓦斯)和“三人聯鎖放炮”製。
3、不準同時使用不同廠家、不同批次、不同型號的雷管。井下嚴禁放糊炮、明火放炮、不準截雷管腳線。
4、嚴禁一邊打眼一邊裝藥、反向裝藥及一次裝藥分次起爆。裝藥人員由放炮員、跟班工長及老工人組成,每裝完一個炮眼,雷管腳線要扭結短路且懸空,各類、各圈眼要選用同號雷管起爆,裝藥放炮前必須切斷電源,切保持正常通風。
5、爆破作業必須嚴格執行“三遍哨子製”(一響撤人、二響爆破、三響解除)、“三 保險”(拉線、設置警標、吹哨)製度。
6、不得使用過期或嚴重變質的爆炸材料。不能使用的爆炸材料必須交回爆炸材料庫。
7、爆破作業,必須使用煤礦許用炸藥和煤礦許用毫秒延期電雷管,煤礦許用炸藥安全等級不得低於二級,煤礦許用毫秒延期電雷管最後一段的延期時間不得超過130ms。
8、本掘進工作麵有煤塵爆炸危險時必須采用毫秒爆破,嚴禁使用非發爆器起爆。
9、爆破工必須把炸藥、電雷管分開存放在專用的爆炸材料箱內,並加鎖;嚴禁亂扔、亂放。爆炸材料箱必須放在頂板完好、支架完整,避開機械、電器設備,不潮濕的地點。爆破時必須把爆炸材料箱放到警戒線以外的安全地點。
10、從成束的電雷管中抽取單個電雷管時,不得手拉腳線硬拽管體,也不得手拉管體硬拽腳線,
應將成束的電雷管順好,拉住前端腳線將電雷管抽出。抽出單個電雷管後,必須將其腳線扭結短路。
11、裝配起爆藥卷時,必須遵守下列規定:
①必須在頂板完好、支護完整、避開電器設備和導電體的爆破工作地點附近進行。嚴禁坐在爆炸材料箱上裝配起爆藥卷。裝配起爆藥卷數量以當時當地需要數量為限。
②裝配起爆藥卷必須防止電雷管受震動、衝擊,折斷腳線和損壞腳線絕緣層。
③電雷管必須由藥卷的頂部裝入,嚴禁用電雷管代替竹、木棍紮眼。電雷管必須全部插入藥卷內。嚴禁將電雷管斜插在藥卷的中部或捆在藥卷上。
④電雷管插入藥卷後,必須用腳線將藥卷纏住,並將電雷管腳線扭結成短路。
12、裝藥前,首先必須清除炮眼內的岩粉,再用木質或竹質炮棍將藥卷輕輕推入,不得衝撞或搗實。炮眼內的各藥卷必須彼此密接。有水的炮眼,應使用抗水型炸藥。裝藥後,必須把電雷管腳線懸空,嚴禁電雷管腳線、爆破母線與運輸設備、電器設備以及掘進機械等導電體相接觸。
13、炮眼封泥應用水炮泥,水炮泥外剩餘的炮眼部分應用粘土炮泥或用不燃性的、可塑性鬆散材料製成的炮泥封實。嚴禁用煤粉、塊狀材料或其他可燃性材料作炮眼封泥。無封泥、封泥不足或不實的炮眼嚴禁爆破。嚴禁裸露爆破,嚴禁放糊炮,嚴禁非發爆器起爆。
14、炮眼深度和炮眼的封泥長度應符合下列要求:①炮眼深度小於 0.6m時,不得裝藥、爆破;在特殊條件下,如挖底、刷幫、挑頂確需淺眼爆破時,炮眼深度可以小於0.6m,但必須符合下列要求: a、每孔裝藥量不得超過150g;b、炮眼必須封滿炮泥;c、爆破前,必須在爆破地點附近灑水降塵,並檢查瓦斯,濃度超過1%不準爆破;d、檢查並加固爆破地點附近支架;e、爆破時,必須站好崗並有班組長在現場指揮;②炮眼深度為0.6~1m時,封泥長度不得小於炮眼深度的1/2。③炮眼深度超過1m時,封泥長度不得小於0.5m。
15、裝藥前和爆破前有下列情況之一的,嚴禁裝藥、爆破:
①掘進工作麵的控頂距離不符合作業規程的規定,或者支護有損壞。②爆破地點附近20m以內風流中瓦斯濃度達到1.0%。③在爆破地點20m以內,礦車、未清除的煤矸或其他物體堵塞巷道斷麵1/3以上。④炮眼內有瓦斯或異色水湧出時。⑤掘進工作麵風量不足時。⑥迎頭上任何殘孔要求裝藥時。⑦炮眼的位置、方向、深度不對時。⑧炮眼內有雜物沒有吹淨時。⑨互相打透的炮眼未經處理時。
16、爆破前,必須加強對固定機械設備和電纜的保護,並將流動設備移出工作麵。爆破前,班組長必須親自布置專人在警戒線和可能進入爆破地點的所有通路上擔任警戒工作,警戒人員必須在安全地點警戒。警戒線處應設置警戒牌、欄杆或拉繩。
17、爆破母線和連接線應符合下列要求:
①爆破母線采用雙股銅芯母線,長度≥130m。不得有明接頭,放炮使用口哨(一響撤人,二響放炮,三響解除)不得使用口喊,以免聽誤出事,各崗哨在得到放炮員通知後,方可撤回。②爆破母線和連接線、電雷管腳線和連接線、腳線和腳線之間的接頭必須相互扭緊並懸掛,不得與軌道、金屬管、金屬網、鋼絲繩等導電體相接觸。③巷道掘進時,爆破母線應隨用隨掛。不得使用固定爆破母線。④爆破母線與電纜、信號線應分別掛在巷道的兩側。如果必須掛在同一側,爆破母線必須掛在電纜的下方,並應保持0.3m以上的距離。⑤隻準采用絕緣母線單回路爆破,嚴禁用軌道、金屬管、金屬網、水或大地當作回路。⑥爆破前,爆破母線必須扭結成短路。⑦爆破工使用的爆破母線要符合標準要求,不得有接頭,嚴禁采用固定母線爆破。
18、井下爆破必須使用發爆器,嚴禁非發爆器起爆。發爆器必須采用礦用防爆型(礦用增安型)。
19、每次爆破作業前,爆破工必須做電爆網路全電阻檢查(引爆前,把兩條爆破母線用手指壓在
兩個測量端子上,如測量燈亮說明各雷管線聯結良好,否則會出現啞炮,應檢查線路排除故障,測量合格後再起爆)。嚴禁用發爆器打火放電檢測電爆網路是否導通。發爆器必須統一管理、發放。必須定期校驗發爆器的各項性能參數,並進行防爆性能檢查,不符合規定的嚴禁使用。
20、爆破工必須最後離開爆破地點,並必須在安全地點起爆。起爆地點到爆破地點的距離直線不少於120m,並有掩體,曲線75m。
21、發爆器的把手、鑰匙、必須由爆破工隨身攜帶,嚴禁轉交他人。不到爆破通電時,不得將把手或鑰匙插入發爆器。爆破後,必須立即將把手或鑰匙拔出,摘掉母線並扭結成短路。
22、爆破前,腳線的連接工作可由經過專門訓練的班組長協助爆破工進行。爆破母線連接腳線、檢查線路和通電工作,隻準爆破工一人操作。爆破前,班組長必須清點人數,確認無誤後,方準下達起爆命令。爆破工接到起爆命令後,必須先發出爆破警號,至少再等5s,方可起爆。裝藥的炮眼應當班爆破完畢。特殊情況下,當班留有尚未爆破的裝藥的炮眼時,當班爆破工必須在現場向下一班爆破工交待清楚。
23、爆破後等至少30min且工作麵的炮煙被吹散後,才允許爆破工、瓦斯檢查工和班組長巡視爆破地點,檢查通風、瓦斯、煤塵、頂板、支護、拒爆、殘爆等情況。
24、通電以後拒爆時,爆破工必須先取下把手或鑰匙,並將爆破母線從電源上摘下,扭結成短路,再等15min,才可沿線路檢查,找出拒爆原因。
25、處理拒爆、殘爆時,嚴格按《 煤礦安全規程》第342條。必須在班組長指導下進行,並應在當班處理完畢。如果當班未能處理完畢,當班爆破工必須現場向下一班爆破工交待清楚。處理拒爆時,必須遵守下列規定:
①由於連線不良造成的拒爆,可重新連線起爆。②在距拒爆炮眼0.3m以外另打與拒爆炮眼平行的新炮眼,重新裝藥起爆。③嚴禁用鎬刨或從炮眼中取出原放置的起爆藥卷或從起爆藥卷中拉出電雷管。不論有無殘餘炸藥嚴禁將炮眼殘底繼續加深;嚴禁用打眼的方法往外掏藥;嚴禁用壓風吹拒爆(殘爆)炮眼。④處理拒爆的炮眼爆炸後,爆破工必須詳細檢查炸落的煤、矸,收集未爆的電雷管。⑤在拒爆處理完畢以前,嚴禁在該地點進行與處理拒爆無關的工作。
26、爆破後,擔任警戒人員接不到或聽不清撤崗信號,不準私自撤崗。
27、嚴格執行爆炸材料領退製度,領退要有記錄、簽字做到用多少領多少,剩餘部分必須交回爆炸材料庫,嚴禁亂扔亂放。由爆炸材料庫直接向工作地點用人力運送爆炸材料時,應遵守下列規定:①電雷管必須由爆破工親自運送,炸藥應由爆破工或在爆破工監護下由其他人員運送。②爆炸材料必須裝在耐壓和抗撞衝、防震、防靜電的非金屬容器內。電雷管和炸藥嚴禁裝在同一容器內,嚴禁將爆炸材料裝在衣袋內。領到爆炸材料後,應直接送到工作地點,嚴禁中途逗留。
28、每次放炮前後必須對放炮地點20m範圍內巷道進行灑水降塵。
29、每次裝藥爆破前班組長應指定專人到所有通往爆破地點的安全通道站崗,站崗距離直線120m並有掩體,曲線75m。爆破結束吹解放哨後方可撤崗。
附:副斜井井筒放炮站崗警戒圖
1、巷道水溝整齊合格,將迎頭積水排出。
2、迎頭出現掛紅、掛汗、空氣變冷、出現霧氣、水叫、頂板淋水加大、頂板來壓、底板鼓起或產生裂隙出現滲水、水色發渾、有臭味等突水預兆時,必須停止作業,采取措施,立即報告調度室,發出警報,撤除所有受水威脅地點的人員。迎頭遇有上述情況之一者都必須停止作業,撤出人員及時彙報調度室。
3、掘進過程中應保持工作麵至頂部車場排管路暢通,排水設備完好,確保在工作麵湧水量加大時能夠及時排水。排水設備應一台檢修,一台備用,一台正常使用。
4、在接近含水層時,超前30m停頭探含水層,每隔80—100米施工一個鑽機房,當三灰水水量∠100m3、水壓∠0.2Mpa方可施工,大於時必須打放水孔,根據斷層導水性編製相應的防治水措施。堅持有疑必探,先探後掘的施工原則 。
5、發生水災時,按避水路線進行撤離。
第六節 電器設備管理
1、井下不得帶電檢修、搬遷電氣設備、電纜和電線。檢修或搬遷前,必須切斷電源,檢查瓦斯,在其巷道風流中瓦斯濃度低於1.0%時,再用與電源電壓相適應的驗電筆檢查;檢驗無電後,方可進行導體對地放電。控製設備內部按有放電裝置的,不受此限。所有開關的閉鎖裝置必須能可靠地防止擅自送電,防止擅自開蓋操作,開關把手在切斷電源時必須閉鎖,並懸掛“有人工作,不準送電”字樣的警示牌,隻有執行這項工作的人員才有權取下此牌送電。
2、操作井下電氣設備應遵守下列規定:
①非專職人員不得擅自操作電氣設備。
②手持式電氣設備的操作手柄和工作中必須接觸的部分必須有良好的絕緣。
3、容易碰到的、裸露的帶電體及機械外露的轉動和傳動部分必須加裝護罩或遮欄等防護設施。
4、電氣設備不應超過額定值運行,防爆電氣設備入井前,應檢查其“產品合格證”、“防爆合格證”、“煤礦礦用產品安全標誌”及安全性能;檢查合格並簽發合格證後,方準入井。
5、掘進工作麵配電點的位置和空間必須能滿足設備檢修和巷道運輸、礦車通過及其他設備安裝的要求,並用不燃性材料支護。
6、井下電纜的選用應遵守下列規定:
①電纜敷設地點的水平差應與規定的電纜允許水平差相適應。
②電纜應帶有供保護接地用的足夠截麵的導體。
③電纜主線芯的截麵應滿足供電線路負荷的要求。
7、敷設電纜(與手持式或移動式設備連接的電纜除外)應遵守下列規定:
①電纜吊掛必須用電纜鉤。
②巷道中懸掛的電纜應有適當的弛度,並能在意外受力時自由墜落。其懸掛高度應保證電纜在礦車掉道時不受撞擊,在電纜墜落時不落在軌道或輸送機上。
③電纜鉤的懸掛間距不得超過3m。
8、電纜不應懸掛在風管或水管上,不得遭受淋水。電纜上嚴禁懸掛任何物件。電纜與壓風管、供水管在巷道同一側敷設時,必須敷設在管子上方,並保持0.3m以上的距離。
9、電纜的連接應符合下列要求:
①電纜與電氣設備的連接,其芯線必須使用齒形壓線板(卡爪)或線鼻子與電氣設備進行連接。
②不同形電纜之間嚴禁直接連接必須經過符合要求的接線盒、連接器或母線盒進行連接。
③同形橡套電纜之間的連接必須修補連接(包括絕緣、護套以損壞的橡套電纜的修補)必須采用阻燃材料進行硫化熱補或與熱補有同等效能的冷補。在地麵修補的橡套電纜必須經浸水耐壓試驗,合格後方可下井使用。在井下冷補的電纜必須定期升井試驗。
④三台以上的電氣設備必須設置局部接地極,可設置在巷道水溝內或其它就近的潮濕處。設置在水溝內的局部接地極應用麵積不小於0.6m2、厚度不小於3mm的鋼板或具有同等有效麵積的鋼管製成,並平放與水溝深處。設置在其它地點的局部接地極,可用直徑不小於35mm、長度不小於1.5m的鋼管製成,管上應至少鑽有20個直徑不小於5mm的透孔,並垂直全部埋入底板;也可用直徑不小於22mm、長度為1m的2根鋼管製成,每根鋼管上應鑽10個直徑不小於5mm的透孔,兩根鋼管相距不得小於5m,並聯後垂直埋入底板,垂直埋深不得小於0.75m。
10、井下防爆電氣設備的運行、維護和修理,必須符合防爆性能的各項技術要求。防爆性能遭受破壞的電氣設備,必須立即處理或更換,嚴禁繼續使用。
11、井下過流保護的整定值必須與計算值一致,靈敏度不合格的推廣使用相敏保護,各類過流保護要按規定進行電氣試驗,下井前必須進行通流試驗。
12、嚴禁甩掉停用井下各種電氣保護。非專業人員嚴禁操作檢漏繼電器,各硐室內的檢漏繼電器必須加鎖,使用中的檢漏繼電器要按規定進行電容電流的補償調整,嚴格執行日檢和遠方試驗製度。
13、嚴格執行停送電製度,停電必須掛牌,工作前進行驗電、放電,嚴禁帶電作業。
14、使用中的各種電纜必須按規程要求吊掛,嚴禁用鐵絲吊掛。經過維修的電纜必須進行浸水試驗,耐壓合格後方可下井。
15、存在下列問題的電氣設備及小電器不得下井使用:
①防爆結合麵鏽蝕、劃痕超過規定。
②絕緣坐破裂導致接線柱鬆動,接線柱變形或螺紋滑扣。
③導電螺栓、螺母鏽蝕超規定。
④喇叭嘴不配套或斷裂、缺損。
⑤開關本體與外殼不配套,轉蓋與外殼不配套、缺手把或轉動不靈活,開關內腔上方導電螺栓與接線鼻連接不牢。
⑥開關的機械閉鎖失效。
⑦開關內缺電源隔離罩、電源危險牌、防塵罩。
⑧開關底托架斷裂或固定不牢。
⑨沒有經過指定的電氣設備防爆檢查員檢查出具的防爆合格證;隨有合格證但檢驗期超過6個月或沒蓋檢查員編號章。
⑩電機風翅處的護罩與電機外殼固定不牢。
16、電氣設備金屬外殼和鎧裝電纜接線盒的外接地螺栓應齊全、完整合格,不得鏽蝕。
17、機械部分的主要連接部件或受衝擊載荷容易鬆動部位的螺母應使用防鬆螺母(備帽)或其它防鬆裝置。電氣部分緊固用的螺栓、螺母應有防鬆裝置,彈簧墊圈應緊靠螺母安設。
18、同一部件的緊固件(包括平墊、彈簧墊)規格應一致。
19、螺母擰緊後,螺栓螺紋應露出螺母1~3個螺距,不得在螺母下麵加多餘的墊圈或螺母來減少螺栓的伸出長度。
20、電氣設備的隔爆外殼應清潔、完整無損並有清晰的防爆標誌。有下列情況者為失爆:
①外殼有裂紋、開焊、變形長度超過 50 mm,同時凹凸深度超過5mm。
②使用未經部指定的檢驗單位發證的工廠生產的防爆部件(指受壓傳爆關鍵件)。
③防爆殼內外有鏽皮脫落。
④閉鎖裝置不全、變形損壞起不到機械閉鎖作用。
⑤隔爆室(腔)的觀察窗(孔)的透明板鬆動、破裂或使用普通玻璃。
⑥防爆電機接線盒缺內隔爆絕緣座。
⑦改變隔爆外殼原設計安裝形狀,造成電氣間隙或爬電距離不符合規定。
21、電纜引入裝置接線嘴應完整齊全緊固,密封良好。
22、迎頭電氣設備要加強管理和維修,爆破時要撤出20m以外,電煤鑽用完後要放在幹燥的地點,並要盤好電纜。
23、電氣設備必須使用綜合保護開關,風電閉鎖等安全保護裝置,自動停電時,待查明原因,確認無誤後,再人工送電。
24、各低壓操作信號打點器都必須使用防爆按鈕,嚴禁明電操作。
25、各機械設備必須定期按時進行注油檢查維修,以保證設備良好運行。
26、電氣設備與鐵路之間的安全間隙不得小於0.7m。
27、井下照明和信號裝置,應采用具有短路、過載和漏電保護的照明信號綜合保護裝置配電。不得使用明火明電照明。
28、井下所有機電設備必須標有“MA”標誌。
29、井下所有使用的機電設備必須貼完好標誌牌。
第七節 運輸管理
1、各類司機必須由經過培訓考試合格並持合格證上崗的專職人員擔任。
2、運送長大物件時,要用專用材料運輸車輛,捆紮牢靠,並要事先通知絞車司機及井下作業人員,慢速下放。
3、信號工必須嚴守崗位,每當發出提升信號後,信號工必須目接目送礦車安全通過責任段,信號必須由專職信號工發送。
4、斜巷運輸嚴格執行“一坡三擋”:
下行施工在井口變坡點安裝手動阻車器和擋車棍,變坡點以下10m安裝連環擋車欄,在井筒內每隔100m及距工作麵20m位置安裝礦車斷繩脫鉤跑車的防護裝置,防跑車裝置的設置和製作必須符合中煤一建下發的平斜巷提升運輸管理規定。
5、礦車運送物料到位後,裝卸物料時,不得將鉤頭摘除。並在礦車的下滑方向用道木將其固定。
6、副斜井井筒每隔40米施工一個躲避硐。
7、斜巷運輸時,必須做到“行車不行人,行人不行車”。
8、斜巷內掛多盞紅燈,紅燈和絞車閉鎖,車開燈亮,車停燈滅。
9、斜巷提升礦車要采用防跳銷和 保險繩。
10、斜巷提升嚴禁人員蹬鉤。
11、各種阻車器及擋車裝置每次交接班時必須檢查,確保各個阻車器、擋車器靈活可靠。
12、礦車在運輸中掉落的雜物,必須隨時清理回收幹淨,以防物料滾落傷人或損壞設施。
13、斜井井筒內鋪軌時每隔30米設置一組固定道床來固定軌道,以防軌道下滑。
14、絞車司機注意事項
1)嚴格執行安全技術 01manbetx 和保安規程及各種規章製度,確保安全運轉。
2)認真執行交接班製度。
3)嚴守崗位,精力集中,聽清信號,正確操作。
4)要隨時注意設備運轉情況,濕度、聲音、儀表指數等是否正常,如發現異常情況自己不能處理的,要立即向領導報告,以便及時處理。
5)要加強設備維護,按時注油,經常保護車房及設備的清潔衛生。
6)認真填寫運轉日誌。
7)非本室人員未經批準不許進入絞車房,準許進來者要認真進行登記。
15、信號把鉤工注意事項
1)交班人員要向接班人員講清上班中運輸設施使用情況,所發生的故障及處理結果,接班人員不清楚的要詳細詢問。
2)協助組長和安全員對運輸線路進行檢查,保證暢通無阻,確認安全後方可工作。
3)檢查運輸設施的電鈴、信號是否靈活、清晰、完好,阻車器、防跑車裝置是否完好、可靠,各個礦車的連接裝置是否可靠、合格,礦車是否完好,絞車鋼絲繩有無磨損鏽蝕情況,繩頭是否牢固,要符合插接要求。
4)斜巷運輸時,在聽到絞車司機發出信號後,把鉤工及時打開擋車器,躲入安全地點,由信號工再次發出信號,開始放車,過車後(包括提升)及時閉合擋車器。
5)車輛運行至預定位置,信號工發出停車信號,及時閉合擋車器。
6)礦車掉道後,按預先規定的信號與司機聯係,按有關規定處理掉道事故,斜巷掉道後,處理人員要站在掉道車輛的側麵或上方,並要統一指揮,相互配合,確保安全。
7)車輛停穩後方可摘鉤。
16、下山運輸注意事項
1)阻車器,擋車攔處於常閉狀態,礦車通過時打開,通過後關閉。
2)各種擋車裝置要符合規定,並保證安全、可靠,使用正常。行車期間,嚴格執行“行車不行人,行人不行車”的製度,把鉤工有權阻止任何人員通過。
3)巷道必須安設靈活的、有效的地滑子。在變坡點地滑子應加密。間距不大於25米(以鋼絲繩不落地為準)。
4)絞車運輸時必須使用保險繩,其繩徑與提升鋼絲繩同徑,長短與提升數目相適宜,應用新繩製作。
5)巷道內每隔40米設置運行紅燈。斜巷礦車運行時最前方的礦車應掛一盞紅燈,以方便行人知道礦車運行位置。
6)提升期間嚴禁人員跨越鋼絲繩。
7)提升警示裝置應同絞車閉鎖。
8)安全設施必須每班設專人進行檢查,確保靈活、可靠、有效,提升裝置必須每班檢查並做好記錄。
18 、運輸路線要求及規定:
(1)軌道必須按標準鋪設,同一線路必須使用統一軌型,不得有雜拌道。
(2)軌枕間距要符合設計及規程要求,采用木軌枕,要保證鋪設平整,誤差不得超過50㎜,要保證道碴堅實,無懸空現象。
(3)軌道的方向在直線段要保證目視平順,曲線段要保證目視圓順,軌距接頭內錯差及高低差、軌縫、水平高度均應符合標準及規程要求。
(4)道夾板、螺栓、彈簧墊必須與軌道配套,並保證構件齊全,堅固有效。
(5)轉轍器的各種拉杆零件必須保證齊全,連接牢固,靈敏可靠,尖軌要密貼,間縫要符合要求。
第八節 複道安全事項
一、複道的一般規定
1、逐級彙報製度
現場操作人員發現掉道後,必須及時通知跟班班長(項目部值班人員或調度),跟班班長或項目部值班人員應視掉道程度決定是否彙報礦調度室。掉道程度達到下列情況之一的必須彙報礦調度室:
(1)平巷組列礦車掉道超過7輛,複軌影響時間可能超過1小時以上的掉道事故。
(2)特殊運輸車輛掉道:大型設備車、“三超”車輛、急運車輛。
2、現場安全責任製
一般掉道複軌的安全工作由跟班班組長負責。彙報給礦礦調度室的掉道事故,隊組必須指定專人負責現場複軌的安全工作。
3、現場檢查製度
現場安全負責人必須周密檢查掉道現場巷道及所有設備、設施有無再次發生事故的隱患,特別是檢查軌道質量和掉道車輛穩定性是否可靠。
4、複軌方案的製訂
在經過周密檢查後,現場安全負責人應根據掉道情況,製訂切實可行的複軌實施方案。必要時要征求上一級主管的意見。
5、 安全措施的落實
現場安全負責人對複軌有關的每一個環節、步驟都必須製訂並落實相應的 安全措施。包括:穩車、牽拉、抬墊、防歪、防滑、防竄等方麵。
6、穩車作業製度
必須實行“先穩車、後處理”的作業製度。
二、複軌過程中的安全注意事項
1、嚴禁用絞車等機動設備牽引複軌。
2、現場安全負責人在處理事故前,必須布置好現場操作人員的安全退路,並做好安全防護工作。
3、進行複軌前,現場安全負責人必須檢查巷道支護情況,支護不牢或有片幫危險時,必須先處理後方可進行複軌工作。
4、兩個或兩個以上車輛掉道時,必須逐個進行複軌,嚴禁同時複軌。
5、“三超”車輛或重心高、重心偏有傾倒危險的車輛複軌時,必須采取可靠的防止車輛歪斜的措施後方可複軌。
6、采用人力杠杆複軌時,杠杆必須牢固定位,嚴防杠杆轉動或滑脫;一次撬抬高度不得超過150㎜;撬起車輪墊木料時,墊料人不得將頭或身體的任何部位放在兩車之間及沒有采取防歪措施的車輛一側。
7、礦車運輸車輛掉道確須起吊複軌時,必須在製定特殊複軌 安全措施經批準後方可實施。措施中必須明確規定各種巷道起吊生根的方法和要求,必須設專人觀察頂板。使用手拉葫蘆起吊時,起吊重量不得大於手拉葫蘆的額定重量。人員必須站在有安全退路的地方操作手拉葫蘆。錨噴或錨索支護的巷道,不得用支護錨杆或錨索作生根點。特殊地點確須起吊時,必須編製專門措施,經分管負責人批準後方可實施。
三、平巷車輛掉道複軌規定
1、平巷運輸車輛掉道後,現場操作人員必須立即在掉道區域前後40米的地點設置警示標誌和車檔,防止其他車輛闖入作業區域。
2、平巷車輛掉道複軌時,必須把未掉的車輛與掉道車輛摘開並掩好。
3、礦車(材料車)掉道,必須單個礦車進行複軌。采用墊拉上道,使用硬質長方木料牢固地填入掉道車輪下部(嚴禁使用圓木料),。一次高度不到位時可以重複進行,待車輪輪緣高出軌道後,撥正礦車上道,采用翹抬方式上道時,必須使用硬質木料或木楔將另一頭掩牢。用撬杠將掉道的一頭撬起,用木料逐級墊起車輪,待車輪輪緣高出軌道後,撥正車輪使踏麵與軌頂重合,然後撤除墊木放下車體。
5、采用翹抬方式上道時,支撐物必須放置可靠,其翹點必須牢固,按壓撬杠時,人員不得滿把抓杠。
6、特殊運輸車輛掉道複軌時,必須首先檢查車輛裝載重心及封車固定情況,必須采取防止裝載物品滑脫或車輛歪斜的安全措施。
7、雙軌線路出現掉道時,必須兩股線路同時禁止通行。特殊情況確須通過時,必須在滿足安全間隙的前提下,停止複軌工作方可允許另一線路車輛通過。
8、嚴禁用身體的任何部位直接進行複道工作。
四、斜巷車輛掉道複軌規定
1、斜巷車輛掉道時,斜巷車場信號把鉤工應立即關閉斜巷車場的阻車器和擋車欄。
2、斜巷車輛掉道時,必須先由把鉤工進行檢查,並首先用道木在掉道車輛下方支設木馬掩擋後,方可讓把鉤工參加複軌工作。
3、絞車司機在掉道礦車沒得到穩車處理前,不得鬆開絞車製動閘,不得離開司機崗位。複軌過程中必須刹緊製動閘。
4、斜巷車輛掉道複軌前,車場入口處,必須設置醒目的警示標誌,禁止其他人員進入。
5、斜巷車輛掉道複軌前,必須對所有車輛實施可靠的穩車固定,然後才能將掉道車輛和沒有掉道車輛摘開進行上道。
6、斜巷穩車材料應選擇不小於φ18.5㎜的鋼絲繩及相匹配的繩卡或用不小於40T的刮板鏈及相匹配的聯結卡。
7、斜巷穩車的方法
①、用鋼絲繩套或刮板鏈鎖好未掉道的車輛。最下方的車輛掉道,要鎖牢上方車輛;最上方的車輛掉道,先鎖牢下方的車輛。
②、鎖定的方法應采用繞軌道底下和礦車輪軸進行固定。鋼絲繩纏繞不得少於2圈,繩卡不得少於2副。
③、四個車輪掉道時,不得摘掉鉤頭、連接器、保險繩,提升鋼絲繩嚴禁有餘繩。
8、斜巷複軌時,不得摘掉鉤頭、連接器、保險繩,提升鋼絲繩嚴禁有餘繩。
9、斜巷複軌過程中工作人員需要穿越軌道時,必須從礦車的上方通過,嚴禁從礦車的下方通過。
10、複軌完成後,解除礦車的掩鎖必須嚴格由上而下順序進行。
第九節 起吊重物安全注意事項
1、使用手拉葫蘆起吊設備、重物前,必須對手拉葫蘆進行全麵詳細的檢查。檢查各部件是否齊全、靈活、可靠,做到小鏈、棘爪、護罩等齊全完好,發現問題及時處理好後方可使用。嚴禁手拉葫蘆帶病起吊設備、重物,嚴禁使用不能自鎖的手拉葫蘆。
2、起吊設備、重物吊環固定:
①、使用鋼絲繩套起吊,毛栓必須打牢。
②、起吊用的鋼絲繩套及連接構件的強度不小於設備重物的8倍。
3、起吊設備、重物的重量必須符合手拉葫蘆的銘牌規定,嚴禁用手拉葫蘆起吊超銘牌規定的重量。
4、起吊地點的選擇,必須是支護完好安全可靠的地點,必須由隊長或班組長選定。必須保證前後暢通、安全,否則不準安設起吊錨杆。
5、吊裝時,必須由兩人進行,一人檢查、指揮,一人操作,嚴禁一人吊裝。重物下嚴禁有人,操作人員必須站在重物的另一側,防止重物突然掉下砸傷人員。負責指揮、檢查的人員必須密切注視吊裝過程中的安全情況,及時提醒、指揮操作人員,一旦發現險情,立即停止作業,排除險情後再進行吊裝。
6、操作時,手拉倒鏈要用力均勻,應盡量避免衝擊。鬆倒鏈時要小心操作。嚴防倒鏈自鎖失靈,而造成設備重物突然下沉。
7、起吊過程中如發現下列情況之一時,必須立即停止起吊,並放下起吊的設備重物進行處理:
①、起吊時頂板掉杆石、鋼絲繩套斷絲。
②、起重鏈打滑、鬆脫,手鏈棘手打滑。
③、起吊異常沉重、起吊手動葫蘆工作聲音異常。
④、所起的設備、重物不穩定、旋轉、搖擺。
第十節 挖掘機管理
1、司機必須由經過培訓考試合格並持合格證上崗的專職人員擔任,司機必須嚴格正規操作。
2、挖掘機司機在操作前,必須將工作範圍內的巷道支護,安全設備檢查巡視一遍,發現安全隱患及時排除。
3、司機必須經常檢查設備正常情況,發現問題及時處理,挖掘機工作時必須照明正常。
4、挖掘機工作時,在其運行範圍內,不得有人站立停留或做其它工作。
5、放炮時裝碴機應退出工作麵,並用大板和廢舊皮帶保護。
6、挖掘機司機在操作前,必須先檢查挖掘機的操作係統,液壓係統,發現安全隱患及時排除,不得為趕超進尺帶“病”作業。
7、不管是采用破碎錘掘進,還是采用挖鬥裝矸,在調換好破碎錘或挖鬥後,必須先進行試操作。
8、司機在操作過程中,必須將操作室的金屬門關閉嚴實,防止矸石或其它物件飛進操作室內。
9、挖掘機司機在操作過程中,挖鬥及破碎錘和液壓臂之間不得出現負角,防止頂壞配件。
10、挖掘機司機在操作過程中,若出現岩石硬,或有地下不明物,不得強挖硬刨,應分層細心地慢慢挖掘,防止損壞液壓係統。
1、必須牢固樹立安全第一,質量為本的思想,做好自保互保,做到不安全不生產,有隱患及時排除。
2、項目部應製定文明施工、質量標準化的 管理製度。
3、副斜井井筒作為重點工程,項目部應製定創優措施。
4、過斷層、破碎帶、陷落柱、揭露煤層時,編製專項措施。
5、當有設計變更時,及時編製補充施工安全 技術措施。
6、台階要緊跟裝載機後,以利行人。
本規程未盡事項嚴格執行《 煤礦安全規程》,傳達時將相關部分一並傳達。
附件:施工圖表
(1)附圖1:龍泉煤礦副斜井井筒預想地質剖麵圖
(2)附圖2: 龍泉煤礦副斜井井筒平麵圖
(3)附圖3: 龍泉煤礦副斜井井筒剖麵圖
(4)附圖4:龍泉煤礦副斜井井筒1-1斷麵圖
(5)附圖5:龍泉煤礦副斜井井筒2-2斷麵圖
(6)附圖6:龍泉煤礦副斜井井筒3-3斷麵圖
(7)附圖7:龍泉煤礦副斜井井筒表土段躲避硐斷麵圖
(8)附圖8:龍泉煤礦副斜井井筒基岩段躲避硐斷麵圖
(9)附圖9:扇形棚臨時支護示意圖
(10)附圖10:龍泉煤礦副斜井井筒明槽開挖平麵圖
(11)附圖11:龍泉煤礦副斜井井筒明槽開挖剖麵圖
(12)附圖12:龍泉煤礦副斜井井筒明槽開挖段麵圖
(13)附圖13:副斜井井筒基岩段炮眼布置圖
(14)附圖14:龍泉煤礦副斜井井筒供電係統圖
(15)附圖15:安全保證體係框圖
(16)附表1:龍泉煤礦副斜井掘噴正規循環作業圖表
