+590~+674m矸石斜井采用“錨網支護”處理垮漏段安全技術措施

作者:佚名 2011-12-04 20:50 來源:本站原創

+590~+674m矸石斜井在貫通施工前,必須先處理+590m起坡點以上約30-70m段的垮漏區及其它須破碎帶,經現場確認及礦研究,決定改原措施無腿棚臨時支護為臨時錨網(錨杆加網)支護的方式處理該段巷道,以利於貫通施工和以後的砌镟處理、矸井提升。
1.錨杆規格:采用Φ18mm的普通建築螺紋鋼作為錨杆材料,全長1800mm;

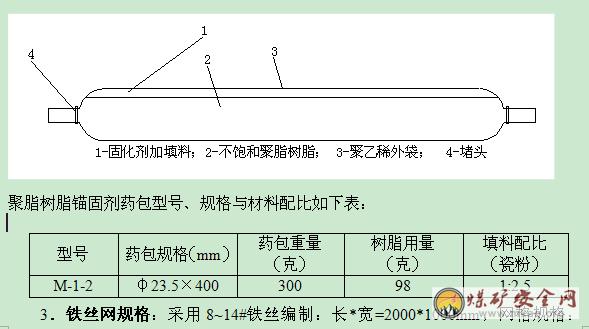

2.錨固材料:選擇端頭錨固鬆香封端不飽和聚脂樹脂錨固劑,其錨固力在穩定岩層內一般可達6~12噸,在井下常溫下,藥包攪拌時間為30秒。其包裝如下圖:50*50mm。
4.錨杆布置方式:錨杆眼垂直於基岩麵布置,深度介於1710~1740mm之間,間距(垂直中線方向)1000mm,沿走向傾斜間距為0.8m,隻對巷道腰線以上進行錨網支護,腰線以下則不施工錨杆眼和進行錨網支護,同時,根據現場頂板壓力及破碎情況可適當調整錨杆間距,以保證頂板安全
5.錨杆眼施工措施
(1)眼子直徑為φ=27 mm ,眼子間距符合設計規定,施工時,在錨杆眼位置先用粉筆或黃泥作好標記,同時在釺杆上作出眼深標記;錨杆眼的方向、角度原則上應與岩石的層理麵垂直,當層理麵不明顯時,錨杆眼方向應與巷道周邊垂直。
(2)在打眼前,必須堅持敲幫問頂工作,必須先用長把工具將幫頂懸矸活石清除,嚴禁在有頂板安全隱患的地方施工錨眼。處理活石時也必須注意安全,人員必須站在所敲點上方操作。
(3)如同時用幾把風錘打眼,相互之間必須注意安全,防止傷人,釺子下方嚴禁有人。
(4)每個眼子施工一次性完成,防止眼子內有“坎”影響裝藥。
(5)有的地方因垮落較高或巷底矸石堆積高度不夠,無法直接打眼,在施工錨杆眼時必須搭設工作台。工作台根據現場情況采用無腿棚掛鉤和厚木板的方式搭設,無腿棚掛鉤插入基岩不得小於500 mm,外露長度不大於150mm,木板厚度不小於50mm,寬度不小於1000mm(可並排搭設幾塊合用),工作台必須牢固,必要時可在工作台木板下墊置大塊矸石或木料加牢。
6.錨杆安裝要求
①安裝前,應先檢查錨杆孔布置形式、孔距、孔深、角度以及錨杆部件是否符合要求,不符合規定的要進行處理及更換;
②正式安裝錨杆時,應先將眼孔內的積水、煤岩粉屑用掏勺或壓風吹掃幹淨,吹掃時,操作人員應站在孔口一側,眼孔正對方向不得有人;
③清除眼內煤岩粉後,將錨杆鋪上錨網、套上托板及螺母,用杆體將樹脂藥包送入眼底,錨杆套入錨杆安裝機具旋轉攪拌30秒±5秒,使樹脂藥包充分混和後固定杆體,在攪拌好停止旋轉後,杆體支護安裝結束,然後輕輕取下攪拌鑽具;
④錨網必須緊貼頂板,搭接位置選在錨杆托板下,具體由生產部技術員現場指導;
⑤安裝錨杆必須按01manbetx 01manbetx 的要求認真操作,托板要緊貼岩(煤)壁麵,並不得有鬆動現象;
⑥杆體固定30分鍾後,可用扭力板手或錨杆測力計進行錨固力抽測,原則上每10根抽測錨固力1~2根,為不對錨杆支護造成破壞,進行拉測時測力不允許超過8T力(確定要進行破壞試驗的除外);
⑦錨杆的外露長度要符合作業01manbetx 的規定,一根錨杆不允許上兩個托板或螺帽;
⑧錨杆安裝後,要定期按規定進行錨固力檢測,對不合格的錨杆必須重新補打;
⑨在錨好後必須經常檢查,對有鬆動及不合格的錨杆必須重新施工,保證錨杆支護達到設計要求。
7、其它措施
①施工前必須先將棚頂用錨杆加網進行臨時支護,在無安全隱患的情況下才能進行出矸等其它後續工作。
②施工中必須隨時檢查上部磧頭流水變化情況,發現水量增大或有異常情況時,必須及時撤人並向礦調彙報。
③其它仍按原發施工技安措施執行。
