××公司14307工作麵運輸巷掘進工作麵作業規程

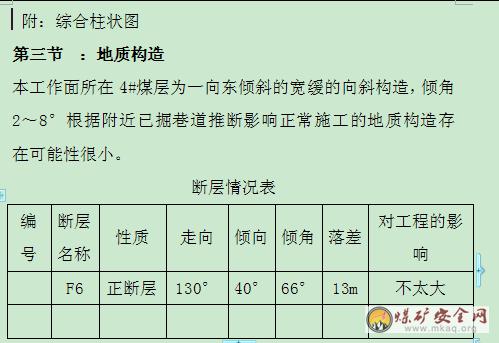

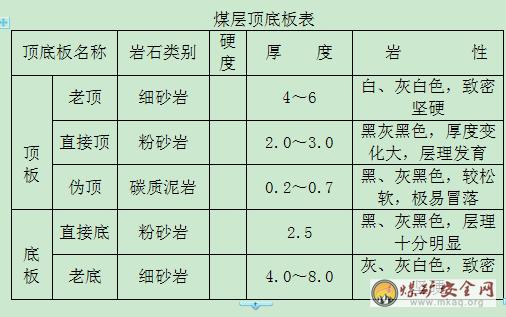

本運輸巷工作麵所在4#煤層為一向東傾斜的寬緩的向斜構造,煤層傾角相對不大,平均5°左右,煤厚比較穩定,平均厚度4.1米左右。工作麵沿4#煤層頂板掘進,直接頂為粉砂岩,厚度為2~3m,老頂為細紗岩,厚度為4~6m,直接底為粉砂岩,厚度2.5m,老底為灰白色細砂岩厚度4.0~8.0左右。
第四節:水文地質
區內水文地質條件簡單,局部頂板裂隙發育地段可能會出現少量淋滴水現象,但在掘進中二采區采空區積水需特別防範,需采取防排水措施,備好排水設備。
第三章 巷道布置及支護說明
第一節:巷道布置
巷道布置:該運輸巷工作麵沿4#煤施工,按技術部門標定的中腰線進行。
第二節:礦壓觀測
頂板離層儀每隔50米設置一處、拉拔試驗每掘進50~60M對幫頂錨杆設置一組(每組3根)進行觀測和試驗,通過對頂板離層及錨固力的觀測和試驗數據記錄,可監測頂板穩定狀況和錨固強度是否達到要求及時采取安全措施和調整支護參數。
:支護設計
一、巷道斷麵形狀及規格:根據礦壓對臨近矩形巷道變形量03manbetx
頂、幫壓力不大對以後生產過程中正常使用不會造成重大影響,因此確定本掘進巷道斷麵形狀為矩形,規格按通風、運輸要求確定為:寬×高(淨)=3.6×3.4m; S淨=12.24㎡。
二、支護形式
(一)、永久支護
支護形式:根據4#煤頂板岩石情況結合錨杆支護的懸吊理論、組合梁理論、壓縮拱理論確定采用錨網梁(索)支護,以提高圍岩強度,進行主動支護。
(二)錨杆參數計算:
1、頂錨杆參數設計
(1)錨杆長度:
頂板兩側錨杆長度的確定原則是:使其錨固端投影伸入兩幫煤幫內0.5m以上,以保證錨杆受力有效傳遞到兩幫煤(岩)體中,從而實現巷道頂部載荷向兩幫轉移,按下列式計算:
L=(L1+L2)/cosβ+L3+L4
式中:L為傾斜錨杆長度;
L1—要求錨固端水平投影伸入煤體內的距離,取600mm;
L2—傾斜錨杆下端到煤壁的水平距離,取100mm;
β—傾斜錨杆與水平麵夾角,取β≥60°;
L3—額定錨固長度,取500mm;
L4—錨杆外露長度,取70mm;
所以L=(600+100)/cos60°+500+70=1970mm,取L=2.0m,為便於井下施工,取中間垂直錨杆長度均為2.0m。
(2)錨杆樹脂藥卷數量:
由n=Lg(R2-r2)/(r2×Ly)
式中:n—每孔需錨固劑數量;
Lg——加長錨固錨固劑填充長度,取1400mm;
Ly—一支錨固劑長度,取600mm;
R—錨孔半徑,取14mm;
r—錨固劑半徑,取11.5mm;
所以n=1400×(142-11.52)/(11.52×600)=1.2卷
考慮錨杆快速安裝工藝要求,選用S2360和Z2360樹脂錨固劑各一卷。
(3)頂錨杆直徑:
根據錨杆支護“三徑”匹配原則,杆體直徑取20mm,杆體為新型高強度左旋螺紋鋼材料,其破斷力為228KN。校合錨杆的錨固力P錨為:
P固=δ′·π·φ空·L錨
式中: φ空 — 錨杆孔直徑,取28mm;
δ′— 錨固劑與孔壁間的粘結強度,取2.0MPa;
L錨— 每錨杆孔內錨固劑數量;
所以P固=δ′·π·φ空·L錨=2000×π×0.028×1.9=334KN
(4)錨杆間排距:
①錨杆間距:
由於巷道頂板為灰色細砂岩或灰黑色粉砂岩,沿頂掘進巷道錨杆支護及巷道規格確定為850 mm。
②錨杆排距:
D=Nn/2K×R×L×L4;
式中:n—頂板每排錨杆數,5根;
N—每根錨杆的錨固力,取錨杆屈服載荷152KN;
k—安全係數,取3;
L—巷寬之半取2.0m;
R—頂板岩層容重,取30KN/m3;
L4—錨孔深度,取2.0m;
所以D=(5×152)/(2×3×30×2.0×2.0)=1.06m
為安全起見和方便生產管理,取D=0.8m。
2、幫錨杆參數設計:
(1)幫錨杆長度:
L=L1+L2+L3
式中:L1—兩幫鬆塌區寬度取0.6m
L2—幫錨杆伸出潛在鬆塌區的額定錨固長度,取0.8m
L3—幫錨杆外露長度,取0.15m
所以L=0.6+0.8+0.15=1.55m考慮煤體的擠壓破壞範圍及相同條件下的經驗,為安全起見,取1.8m。
(2)幫錨杆間距及排距:
錨杆間距D≤(L幫-L3)/2=0.825m
為滿足均勻壓縮帶即“擋固牆層”有一定厚度和強度的要求,則錨杆間距取0.8m,為方便施工,幫錨杆排距,取0.8m,即每幫打5根。
根據以上支護形式選擇和參數計算確定支護材料及使用布置要求如下:頂梁采用∮16mm的圓鋼彎製焊接而成的梯子梁,長3.6m;頂錨杆采用∮20mm長2000mm的左螺旋螺紋鋼錨杆,錨杆間排距為850×800mm;幫錨杆采用∮18mm長1800mm的普通鋼筋錨杆,間排距為800×800mm,幫錨杆為點錨,錨杆托盤采用200×200×80mm的木托盤及等強鐵托板;錨網采用900×3600mm(頂網)、900×3400mm(幫網)的金屬菱形網;錨索為∮15.24mm長7m的鋼絞線,五花布置,間排距為3200×1000mm,錨索托板采用兩塊等強度的鐵托板,小的規格為:180×180×8㎜,大的規格為400×400×10㎜。頂板破碎及頂板壓力增大時要縮小錨索間排距至1600×1000或補打點錨杆進行補強。
樹脂錨固劑采用S2360、Z2360,其中幫錨杆使用Z2360一卷,頂錨杆使用S2360、Z2360各一卷,錨索使用S2360兩卷、Z2360一卷。
:支護工藝
一、支護工藝
支護工藝流程:敲幫問頂——臨時支護——鋪頂網、上頂梁——前移前探梁——聯網、打頂幫錨杆。
1、采用前探梁做為臨時支護。前探梁采用兩根長3.5m(間距1.7m)、直徑2.0吋的鋼管,穿於直徑3.0吋×150的鋼管中(或溜子大鏈)固定在頂錨杆(或頂梁)上,前頭挑起托住頂梁網,後頭用優質木塊和木楔子背緊背牢。前探梁必須跟頭使用。(附:臨時支護示意圖)
2、頂板破碎時,打設超前錨杆作超前臨時支護。
3、放炮通風後,支護前先敲幫問頂打掉浮石、活矸,然後用中線檢查巷道輪廓,符合設計要求後,找出上一排錨杆位置,從正頂處開始按800×850㎜的排間距布置頂錨杆,由外向裏打一錨杆眼,安裝一錨杆,錨杆與巷道輪廓線垂直或角度不小於750(親口處頂錨杆除外)。
4、頂錨杆安裝操作時,裝S2360型(半紅色藥卷朝上)和Z2360樹脂藥卷各1卷,用預先上好托盤、螺母(螺母應放在攪拌銷的上方)的錨杆將藥卷送入錨杆眼內,上好聯接套(攪拌銷卡在聯接套內),升起錨杆機攪拌20~25秒(其中保證快速攪拌10秒)達到要求外露的長度時停鑽,風鑽的風量開到最大位置,等待60秒,藥卷凝固後,退下錨杆機取下攪拌銷再升起錨杆機,上緊螺母。若不凝固要立即停鑽,再等幾秒後上緊螺母,以保證其固化效果。
5、幫錨杆安裝時,先用手鎬(或風鎬)找平煤壁至硬煤,以保證木托板最大麵積緊貼煤壁。將1根Z2360型藥卷用錨杆將其送入眼底,用攪拌安裝器攪拌25~30秒,180秒初凝後卸下攪拌安裝器,再用風動扳手或加長搬手上緊螺母。
6、工作麵控頂距
最大控頂距1.8m,即放一茬炮支護兩排錨杆。當頂板不完整、巷道過斷層、頂板破碎、壓力較大以及煤壁片幫嚴重時,必須放小炮,掘一架支一架錨一架,同時縮小頂幫錨杆間排距。
7、支護設備
選用風動錨杆機,B19鑽杆或∮26×1800小麻花鑽杆配合φ28鑽頭打頂幫錨杆眼。
安全技術措施:
(1)頂錨杆安裝前,必須首先敲幫問頂。敲幫問頂工作要由兩人配合,班組長負責,站在完好支護下,一人觀頂,一人用長柄工具進行,及時找掉頂幫活碴、活煤,排除迎頭安全隱患。
(2)使用前探梁時,應把頂梁放在前探梁的上方,前移前探梁到規定的頂梁位置,用優質木塊、木楔背緊前探梁後麵,使前探梁前部頂緊頂牢頂梁。第一架錨梁架好後,再用同樣的方法架設第二架錨梁。
(3)前探梁使好後,應及時聯網、打錨杆,嚴禁人員站在空頂下或空幫下以及超出迎頭頂梁下作業。
(4)頂錨杆施工時應先打中間錨杆孔,安裝好錨杆,接著打兩邊錨杆孔和其它錨杆孔,並安裝好錨杆,錨杆施工由外向裏逐排進行。
(5)在頂板完整、壓力不大的情況下,幫錨杆距迎頭最大距離不超過5.0m;如頂板破碎、有偽頂或頂、幫壓力較大時,幫錨杆必須跟頭。
(6)頂錨杆、幫錨杆、錨索施工安裝及操作執行《張礦集團煤巷錨杆支護技術規範》有關規定。
(7)聯網及打錨杆時應嚴格按01manbetx
要求的質量安裝,保證聯網及錨杆角度,不得出現失效及不合格錨杆。
(8)錨杆安裝要用快速安裝工藝,擰緊螺母,嚴禁杜絕二次攪拌現象。
(9)巷道片幫不超過300mm,超過之後應補打點錨杆加強支護。
(10)對巷道內的錨杆每隔一定時間要進行巡回檢查,頂、幫失效錨杆及時進行處理,不得使用支護錨杆起吊重物。
二、質量要求
(1)錨杆
①安裝牢固,托盤、梁密貼壁麵,未接觸部位必須用板皮或塘材背緊背牢。
②錨固力:頂錨杆100KN(25MPa),幫錨杆60KN(15 MPa)。預緊力:頂錨杆預緊力矩不小於150Nm,幫錨杆預緊力矩不小於100 Nm。
③螺母必須上滿上緊,緊固有效。
④錨杆方向與頂幫垂直,允許偏差不超過15°。
⑤錨杆頭露出螺母長度不大於50mm,不少於3個絲扣。若因片幫或掉碴造成外露超長時,幫錨杆可再加一個木托板,頂錨杆可增加一個墊球。
⑥錨杆間排距,允許偏差±100mm。
(2)錨索
①錨索方向與頂板垂直,允許偏差2°~3°。
②錨索外露長度不大於300mm。
③錨索托板必須緊貼頂網,初預緊力大於等於40KN(壓力表讀數10 MPa),張拉力大於等於120KN(壓力表讀數30 MPa)。
④錨索間排距,允許偏差±100mm。
(3)聯網
①網與網之間搭接寬度100mm。
②網片之間用16#鉛絲雙道聯接,間距200mm,鉛絲必須擰緊。
(4)巷道方向及高度要求
巷道中線至一幫距離偏差0~+200mm;巷道高度偏差頂底0~+250mm。
附:巷道支護斷麵圖
第四章: 施工工藝
第一節: 施工方法
巷道采用鑽眼爆破法掘進,一次成巷。巷道施工方式為掘進與支護順序作業,跟頭溜子皮帶運輸。
鑽爆工藝流程:鑽眼前準備—鑽眼—檢查瓦斯—裝藥連線—檢查瓦斯—撤人放警戒—爆破—檢查瓦斯及爆破效果—灑水消塵、維護頂板—臨時支護—錨頂—出煤(碴)—錨幫—清理
第二節:鑿煤(岩)方式
利用風動工具人工鑽眼的鑿煤(岩)方式。
要求:
1、鑽眼前,必須詳細檢查迎頭10M範圍內的支護,發現問題及時處理。
2、必須依據中線在工作麵按炮眼布置圖標定眼位。
3、嚴禁鑽眼與裝藥平行作業和嚴禁在殘炮眼內鑽眼,並堅持濕式鑽眼。
第三節:爆破作業
根據所掘巷道的實際情況,按照合理布置炮眼,合理裝藥,不放大炮的原則,采用全斷麵順序爆破;爆破器材為ZMB—100型發爆器,3#煤礦許用安全炸藥,毫秒延期電雷管。

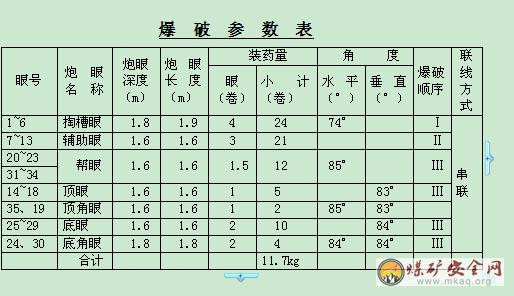

附:炮眼布置圖及爆破說明書
要求:
1、爆破要嚴格執行“一炮三檢”和“三人連鎖放炮”製度。
2、爆破采用先拉槽後刷幫壓頂的方法,正向裝藥,串聯式連線方式,使用毫秒電雷管,不低於三級的煤礦許用安全炸藥,每眼使用2個水炮泥。(附:正向裝藥示意圖)
3、爆破前班長必須派專人在通往爆破點和貫通點的各個路口躲炮距離外安全有掩護的地點設置警戒。每一警戒點擱2人放警戒,設好警戒後,一人負責警戒,另一人返回通知已設好警戒,隻有每個警戒點的警戒員都通知後才可裝藥爆破,爆破後警戒員隻有接到撤除的命令後才能撤警戒。

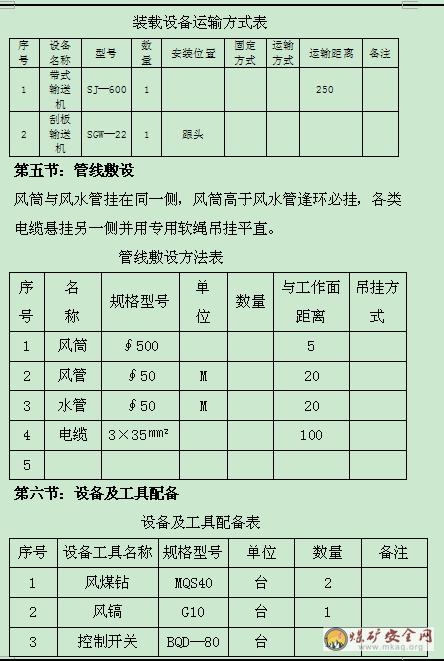

第四節:裝載與運輸
采用人工裝載溜子跟頭皮帶運輸。溜子機頭、機尾及皮帶機尾要打設地錨拴好錨鏈進行固定。
設備檢修製度
(1)跟班電鉗工必須經過專業培訓,由有合格證的人員擔任。
(2)跟班電鉗工要對本班設備進行維修,保證生產順利進行。
(3)大班電鉗工每天抽出一定時間,在不影響生產的情況下,對設備進行檢修,損壞的設備需及時更換或維修。使設備經常處於完好狀態,嚴禁失爆設備。
(4)嚴格執行設備的 “班、日、旬、月”等檢修製度。
第五章 生產係統
第一節:通風
通風方式
采用局部通風機壓入式通風。
風量計算
1、按瓦斯湧出量計算
Q1=100qk=100×0.37×1.5=55.5m³/min
Q1—掘進工作麵實際需要風量m³/min
100—單位瓦斯湧出量,以回風流瓦斯濃度不超過1﹪的換算值,
q—掘進工作麵的瓦斯絕對湧出量m³/min
k—掘進工作麵的瓦斯湧出不均勻的備用風量係數,
應根據實際觀測結果確定,一般可取1.5~2.0
2、按工作麵同時工作的最多人數計算風量
Q2=4N=4×12=48 m³/min
N—工作麵同時工作的最多人數,
3、按局部通風機的實際吸風量計算
Q3= Q局I=200×1=200 m³/min
Q局——掘進工作麵局部通風機的實際吸風量,m³/min
I——掘進工作麵同時通風的局部通風機台數。

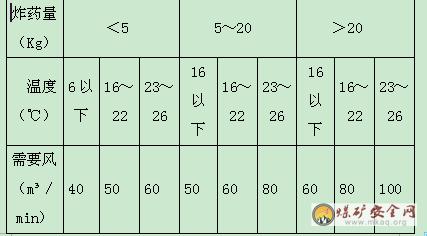

4、按一次最大炸藥使用量計算風量
Q4=25A=25×4.95=123.75 m³/min
A—每次最大炸藥消耗量,A=4.95㎏
5、確定需要的配風量
Q=200 m³/min
通過以上計算,工作麵風量不低於200 m³/min,故選用2×5.5KW對旋風機供風,吸風量160~240 m³/min,平均200 m³/min。
掘進工作麵風量驗算
1、按工作麵最低風速驗算風量
Q1=60SVmin=60×12.24×0.25=183.6m³/min
S——工作麵淨斷麵積,S=12.24㎡
Vmin——工作麵最低風速,Vmin=0.25 m³/min
2、按工作麵最高風速驗算風量
Q2=60Vmax=60×12.24×4=2937.6 m³/min
S——工作麵淨斷麵積,
Vmax——工作麵最高風速,Vmax=4m/s
3、按掘進工作麵溫度和炸藥量驗算
局部通風機選型及安裝地點和要求
根據以上計算,工作麵風量為200 m³/min。選用2×5.5KW對旋局部通風機一台,風筒直徑500㎜.
1、局部通風機安裝地點:局部通風機安裝在進風巷內,距回風口不少於10米的進風處。
2、局部通風機安裝要求:
(1)風機必須吊掛在頂板上或放在風機托架上,距底板不少於300㎜.
(2)風機開關必須上架,風筒距巷道迎頭最大距離(煤巷)不超過5米,岩巷不超過10米。
(3)局部通風機必須掛牌管理專人負責。
(4)風筒吊掛在頂板上,風筒要求逢環必掛,吊掛平直,不出現拐死彎現象,損壞的風筒應及時修補或更換。
(5)風機必須安裝風電和瓦斯電閉鎖,嚴禁設備失爆。
(6)因停電、檢修等原因造成停風時,不能馬上恢複通風時,必須立即撤出人員,將詳情彙報調度室。恢複通風工作必須由通風專業人員進行,施工單位人員聽從指揮,未經瓦斯員同意,任何人禁止進入工作地點。
(7)掘進工作麵瓦斯超限時,瓦斯員及時通知班長,立即將所有人員撤到有新鮮風流的巷道中,並嚴格按《煤礦安全規程》第129、141條規定進行處理,安全後方可施工。
附:工作麵通風係統圖
第二節:壓風係統
運輸大巷壓風機站—141軌道下山—14305回風巷—14307運輸巷工作麵
附:壓風係統示意圖
第三節 :綜合防塵
綜合防塵水源來自地麵儲水池,通過4吋主管道直通井下,然後由2吋分管至工作麵,在各轉載點敷設防塵水幕,采用濕式鑽眼、水炮泥封填、爆破噴霧、衝洗岩幫等綜合防塵措施。
第四節: 防滅火
4#煤具有自燃發火傾向,煤層自燃發火等級為Ⅱ級容易自燃。施工中要求帶式輸送機機頭前後兩側20米範圍內必須用不燃性材料支護,機頭至少備有2個滅火器和1個砂箱。如工作麵或巷道內著火時,根據著火情況,應首先采用直接滅火方法,如用滅火器、用水撲滅等,在直接滅火過程中,一般不得改變火區的風流方向。直接滅火不能有效滅火時,為防止火勢發展應采取封閉隔絕滅火;封閉火區前,必須根據火區的瓦斯、一氧化碳等氣體變化情況,慎重決定通風方法和封閉程序。
第五節: 安全監控
1、為加強工作麵瓦斯管理,必須在工作麵設置瓦斯監控設備,在工作麵距迎頭不大於5米處回風側(風筒對幫)、距回風巷口不超過15米,且距頂板不大於0.2米、距巷幫大於0.3米處各設置1枚瓦斯傳感器,其斷電值為1.5﹪(CH4)。
2、斷電範圍:當工作麵瓦斯超限時,切斷工作麵全部非本安型電器設備電源;當瓦斯濃度達到1﹪以下時,方可人工對連鎖開關送電,嚴禁連鎖開關自動送電,供給監控設備的電源必須取自風機專供開關的電源側。
附:監控設備布置圖
第六節: 供電
附:供電係統示意圖
第七節: 排水
根據地質說明書提供的數據及附近已掘巷道情況煤層水對生產沒有影響,但施工若與小煤窯探透有水,需進行排水。因此在工作麵準備好排水設備備用。
第八節: 運輸
1、運輸係統:工作麵—14305回風巷—141皮帶下山—主斜井煤倉—主斜井—地麵
2、運料係統:地麵—141軌道下山—14305回風巷—14307運輸巷工作麵
第九節:通信和信號
井下工作麵配備礦用本質安全型壁掛話機與地麵聯係,工作麵運輸聯係信號采用127V礦用防爆組合聲光往返電鈴信號裝置。
第六章 勞動組織及主要技術經濟指標

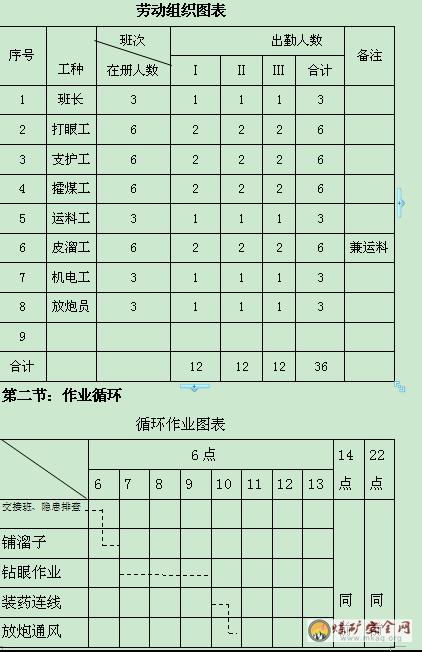

第一節:勞動組織形式
采用三八工作製,出勤率達到80%,每班一個循環的作業方式,循環進尺1.6米,全天完成進尺4.8米。班長各崗位工要現場交接班,內容包括安全生產情況,設備運行情況,材料配件消耗和供需情況,遺留工作和存在問題,以及接班後注意事項等。接班人員必須在交班人員在現場的情況下按照設備與工程質量標準、作業規程規定,對分工負責的設備和工程狀況進行認真細致的檢查,否則後果自負,並在班前、中、末按隱患認定標準進行認真細致的隱患排查治理填表彙報。
第七章安全技術措施
第一節: 一通三防
1、通風
①局部通風機必須由指定專人負責管理,保持正常運行。
②使用局部通風機,無論工作或交接班,都不準停風。因檢修、停電等原因停風時,必須撤出人員,切斷電源進行處理,恢複通風前檢查瓦斯濃度,檢查局部通風機及開關地點附近20米以內風流中瓦斯濃度不超過0.5%,方可人工啟動局部通風機,開啟局部通風機嚴格按《煤礦安全規程》第129條、141條規定執行。
③臨時停工時不得停風,否則必須切斷電源,設置柵欄警標、禁止人員進入並彙報調度室。
④風機實行掛牌管理,牌板吊掛在風機旁的支架上,並與風機平行吊掛。
⑤每月定期檢修局部通風機,嚴格執行檢修停風、停電審批製度,必須保證通風機連續運轉,徹底消滅無計劃停風、停電現象。
⑥工作麵回風流中瓦斯濃度超過1%或二氧化碳濃度超過1.5%時,按《煤礦安全規程》第136條、138條、139條規定執行。
2、防治瓦斯
①堅持做好“一炮三檢”製度,放炮地點附近20米以內風流中的瓦斯濃度達到1%時,嚴禁放炮。
②工作麵回風流中的瓦斯濃度超過1.0%或CO2濃度超過1.5%時,必須停止工作,撤出人員,采取措施進行處理。
③工作麵作業地點風流中瓦斯濃度達到1.0%時,必須停止用電鑽打眼;爆破地點附近20米以內風流中瓦斯濃度達到1.0%時,嚴禁爆破。工作麵及其作業地點風流中、電動機或其開關安設地點附近20米以內風流中的瓦斯濃度達到1.5%時,必須停止工作,切斷電源,撤出人員,進行處理。工作麵及其巷道內,體積大於0.5m³的空間內積聚瓦斯濃度達到2.0%時,附近20米內必須停止工作,切斷電源,撤出人員,進行處理。因瓦斯濃度超過規定被切斷電源的電器設備,必須在瓦斯濃度降到1.0%時,方可通電開動。
④工作麵風流中CO2濃度達到1.5%時,必須停止工作,撤出人員,查明原因,製定措施進行處理。
⑤嚴禁在停風或瓦斯超限的區域內作業。局部通風機因故停止運轉,在恢複通風前,必須首先檢查瓦斯,隻有在停風區域中瓦斯濃度不超過1.0%和CO2濃度不超過1.5%,且符合《煤礦01manbetx
》的有關開啟局部通風機條件時,方可人工開啟局部通風機,恢複正常通風。
⑥貫通巷道掘進工作麵每次裝藥放炮前,掘進工作麵班長必須安排專人和瓦斯員共同到對麵,檢查該工作麵及其回風流中的瓦斯濃度,瓦斯濃度超限時,先停止掘進工作麵的作業,然後處理瓦斯。隻有在兩個工作麵及其回風流中的瓦斯濃度都在1%以下時,方可進行掘進工作和裝藥放炮。每次放炮前,在兩個工作麵都必須設置專人警戒。爆破工作堅持“一炮三檢”製度。每次放炮後,放炮員和掘進工作麵班長必須巡視放炮地點,檢查通風、瓦斯、煤塵、頂板、支護和瞎炮情況。如果發現有異常情況,應立即處理。隻有等雙方工作麵檢查完畢,認為無異常情況、人員退出警戒區域後,才允許進行掘進工作麵的下一次放炮工作。
⑦機電設備要實現“風電閉鎖”,或采掘供電分開。
⑧探眼探透後當眼內無水不要拔出鑽杆通知瓦斯員檢查瓦斯和一氧化碳含量是否符合規程要求,隻有符合要求時方可繼續進行,否則製定專項措施處理後方可進行。
3、防塵
①巷內必須建立完善的防塵灑水管路,安設2吋靜壓水管,並每隔100米安設一道三通閥門。
②巷內安設淨化水幕撲塵簾至少一道,位置距工作麵30-50米處,水幕覆蓋全斷麵,水幕的長度不得小於巷寬的90%,噴頭不少於3個,水幕距頂板不得大於0.3米。
③必須堅持濕式打眼,嚴禁幹打眼。
④煤塵堆積厚度不得超標(即厚度達到2㎜),每周對全巷進行一次煤塵衝洗、清掃工作,連同巷內浮煤定期清運。
⑤司機及巷內工作麵人員佩戴防塵口罩。
⑥刮板輸送機與帶式輸送機的轉載落差均不得超過0.5米,並安設轉載噴霧。
⑦防塵設施、設備指定專人管理,不得隨意拆除。
4、防滅火
①、巷內浮煤定期清掃,煤塵定期衝洗。
②、電氣著火,首先切斷電源,然後進行處理,並向調度室、區值班人員作詳細彙報。
③、井下使用過的棉紗布頭、潤滑油、紙等,必須存放在蓋嚴的鐵桶內,並由專人當班運出。
④、嚴禁帶火種人井。
⑤、用靜壓水管作消防水管。
⑥、嚴禁明火作業,嚴禁電氣失爆。
⑦、在易摩擦、撞擊產生火花的地方灑水降溫。
⑧、其它執行礦有關防滅火措施。
第二節:頂板
1、施工前,必須嚴格執行“敲幫問頂”製度,用長柄工具將工作地點頂幫的活矸、聾煤、馬棚、片幫、傘簷等一切不安全隱患處理掉,確保安全後,方可施工。
2、錨杆、錨索必須按規定角度打眼,不得打穿皮眼或順層麵、裂隙打眼。
3、打錨杆前,必須首先進行敲幫問頂,將活矸、聾煤、零皮等不安全隱患處理掉,在確保安全後方可工作。
4、錨杆打注時,必須按設計進行布眼,其排間距不得超過設計±100mm。
5、錨杆安裝要牢固,托板緊貼頂幫不鬆動。
6、錨杆質量符合設計要求,托板、螺帽墊片齊全完好,杆體、錨固劑規格材質符合設計要求。
7、遇地質構造、頂板破碎區、頂板壓力增大時,必須縮小錨杆支護和錨索支護的排間距,並經常觀察頂底板和錨網支護情況和變化及時彙報,必要時將根據實際情況,采取其它有效的支護形式,進行套木棚子或礦工鋼棚子支護。
8、巷內鬆動錨杆必須及時緊固,無法緊固或失效錨杆要及時重新補打。
9、打注樹脂錨杆必須嚴格按01manbetx
規定執行。
10、打注錨杆時,必須在前探梁掩護下由外往裏逐一進行,打一根、注一根、安裝一根,前一個沒有完工,下一個不得開工,任何人不得在空頂下作業。
11、下列情況應立即停止打眼進行處理:
(1)、頂板壓力大,臨時支護未跟上時。
(2)、巷道有掛紅、掛汗、空氣變冷、發生霧氣、水叫、淋水增大、頂板來壓、底板鼓起或產生裂隙發生湧水、水色發渾、有臭味等透水征兆時。
(3)、電鑽溫度超過規定和漏電時。
(4)、眼內有瓦斯湧出,有響聲,瓦斯超限時。
(5)、打眼無水時。
(6)、嚴禁打眼和裝藥平行作業。
12、打注錨杆必須符合《煤礦01manbetx
》第四十四條規定。
13、巷道開口前按技術部門下達的三岔口吊梁加強支護要求提前支護。(附:三岔口加強支護圖)
第三節: 爆破
(1)打眼前照好中線,根據迎頭照好的中線點和炮眼布置圖標出炮眼的位置,以保證巷道的方向。
(2)巷道開口時需少裝藥、放小炮,放震動炮,保護好巷口及附近的固定設備、電纜、管路等,放炮要嚴格執行“一炮三檢”和“三人聯鎖放炮”製度。
(3)打眼前必須先進行敲幫問頂,並落實專人負責,認真找掉頂幫的活矸(煤)、危石等危險物,確認無危險後方可進行打眼工作。
(4)打眼期間,必需設一名有經驗的老工人或班組長負責觀察頂板、支護等安全情況,發現異常,立即停止工作,進行處理,確認無危險後,方可進入工作麵施工。
(5)放炮員必須經過專門培訓,合格後持證上崗。炸藥和雷管必須分別放在專用箱內並加鎖保存;嚴禁亂扔、亂放。爆炸材料箱必須放在頂板完好,支護良好,避開機械、電氣設備的地點。爆破時必須把爆炸材料箱放到警戒線以外的安全地點。
(6)從成束的電雷管中抽取單個電雷管時,不得手拉腳線硬拽管體,也不得手拉管體硬拽腳線,應將成束的電雷管順好,拉住前端腳線將電雷管抽出。抽出單個電雷管後,必須將其腳線扭結成短路。
(7)裝配起爆藥卷時,必須遵守《煤礦01manbetx
》第326條規定。
(8)裝藥前,首先必須清除炮眼內的煤粉或岩粉,再用木質炮棍將藥卷輕輕推入,不得衝撞或搗實。炮眼內的各藥卷必須彼此密接。裝藥後,必須把電雷管腳線懸空,嚴禁電雷管腳線、爆破母線與運輸設備、電氣設備以及采掘機械等導電體相接觸。
(9)裝藥前和爆破前有《煤礦01manbetx
》第331條規定情況之一的嚴禁裝藥、放炮。
(10)爆破母線與電纜、電線、信號線應分別掛在巷道的兩側。如果必須掛在同一側,爆破母線必須掛在電纜的下方,並應保持0.3m以上的距離。爆破前,爆破母線必須扭結成短路。
(11)放炮前,人員、設備、火藥、工具等必須全部撤到安全警戒線以外的安全地點,固定設備要有進行專門保護。
(12)放炮前,要檢查放炮器材的完好情況,防止腳線,母線脫皮裸露短接產生火花,引起02manbetx.com
。
(13)放炮工作隻能由放炮員擔任,放炮鑰匙由放炮員隨身攜帶。
(14)通電後,若炮不響時,放炮員首先取下放炮器鑰匙,摘掉放炮母線並短接,最少等15min以上,方可沿線查找原因。
(15)嚴禁用鎬刨或從炮眼中取出原放置的起爆藥卷或從起爆藥卷中拉出電雷管。不論有無殘餘炸藥嚴禁將炮眼、殘眼繼續加深;嚴禁用打眼的方法往外掏藥;嚴禁用壓風吹拒爆(殘爆)炮眼。
(16)處理拒爆、殘爆炮眼時,必須在班組長的指導下嚴格按規程要求進行,並應在當班處理完畢。如果當班未能處理完畢,當班爆破工必須在現場向下一班爆破工交代清楚
(17)由於連線不良造成的拒爆,可重新按規定連線起爆。(18)在距拒爆炮眼0.3米以外打與拒爆炮眼平行新炮眼,重新裝藥起爆。
(19)炮眼必須用水泡泥和炮土封實,嚴禁用其它物料代替。
(20)放炮前,班長必須派人到距迎頭75米以外並拐彎的地方及附近所有通道設崗截人,待放完炮後,方可通知設崗人員撤離,站崗人員在沒有得到撤崗命令時不得隨意撤崗。
(21)躲炮距離,直巷不少於75米,拐彎後不少於50米。所有工作人員必須撤到警戒線以外頂板完好、支護完整、有掩身的安全地點躲炮,警戒線處應設置警戒牌或拉繩。放炮前,放炮員應發出放炮警號。
(22)放炮完後,隻有待炮煙全部吹散後,班組長和放炮員先檢查頂板,瓦斯、瞎炮、殘炮等情況,確認無危險後,方可進入工作麵工作。
第四節: 防治水
根據附近已掘巷道及地測水文預報本工作麵煤層水份對施工不會造成影響,但小煤窯老空積水不詳會帶來影響,因此在掘進過程中必須執行以下措施:
1、探放水要嚴格執行《煤礦安全規程》第285~294條之規定。
2、嚴格執行“有疑必探,先探後掘”的原則。
3、掘進期間若有水從鑽孔流出,不準將鑽杆拔出,用木楔將鑽杆與鑽眼背緊,若煤壁掛紅、掛汗、空氣變冷出現霧氣、頂板來壓淋頭水加大或裂隙出現滲水、水色發渾有臭味等征兆時必須立即停止工作,撤出人員,彙報調度室和區隊。
4、探掘時按探5掘2進行,即探5米掘2米至少留有3米安全煤柱,班班進行,探眼位置、方向及要求按技術部門通知及時傳達落實。
第五節:機電及運輸
工作麵所有設備要上架並排列有序,線路懸掛符合要求;漏電保護每天試驗一次,各類連鎖班班檢驗,發現問題及時處理;隔爆電器設備要完好,杜絕雞爪子、羊尾巴、明接頭、破口和失爆;嚴禁帶電作業,嚴格執行“誰停電,誰送電”的原則。按規定加裝接地保護。
皮帶、刮板輸送機使用規定:
①溜子運輸要搞好文明生產,溜子兩邊浮煤清至與溜子底平麵平,溜子挖好回頭煤坑,機頭、機尾打好地錨用溜子大鏈拴牢,防止機頭機尾翹起傷人。停機時,必須切斷電源,開關手柄打零位。
②溜子鋪設平直,刮板要求齊全,運轉良好可靠。
③溜子司機必須經過培訓,合格後持證上崗。
④巷道內物料要碼放整齊,不同材料要分類碼放,不得亂扔亂放,並掛好材料牌。
⑤溜子緊鏈時,必須使用緊鏈器,掛鏈人員與開溜子人員配合好,其他人員要躲開機頭機尾附近。運輸過程中若發現有異常聲音時,應立即停機檢查,處理好後方可開機。
⑥嚴禁蹬踩運行的輸送機或倒轉運送材料。
第六節:其他
1、中線保護製度
①巷道開工前,由技術科測量組給出中線,施工中每30米返一次線,特殊情況應及時返線。
②中線不合時,應及時與測量組聯係校線,測量組及時給予校正,施工地區所有人員應保護好中線。
2、交接班製度
①交接班必須現場執行,
②交接班時,必須把本班遺留問題、安全隱患及其它注意事項向下一班交代清楚。
③交接班時,由本班班長驗收上一班施工質量及各種安全設施,若上一班出現質量、安全問題不能處理時,接班後,必須先處理好上一班遺留的問題,而後方可進行其他工作。

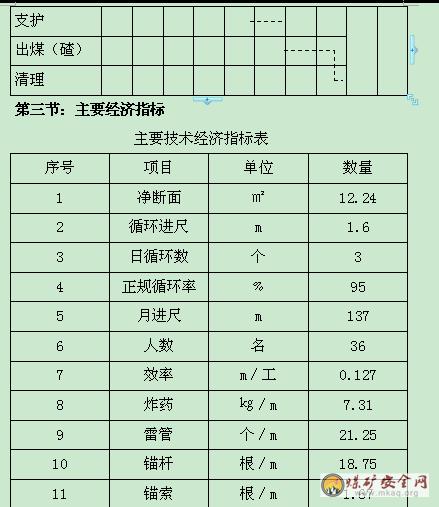

3、質量保證製度
①交接班時,下一班班長對上一班施工質量進行驗收,沒有達到規程要求的,要對上一班有關人員按規定進行處罰,驗收員要嚴把質量關,並對工程質量進行逐項檢查,不合格要及時返工處理。
②所有工作人員必須熟悉本規程,熟悉巷道質量要求標準。
③班長和其他管理人員要加強質量意識,強化質量管理,下井一定要把本班質量搞好。
④巷道每掘進50~60米做一次頂幫錨杆拉力試驗,每一測點頂錨杆作三根,幫錨杆每幫各作三根。
⑤巷道每掘進50米或開口交叉點安裝一個頂板離層指示儀。
要求每個離層監測點設立台帳50米內每天觀察一次,以後每旬觀察一次,若頂板變化異常或受動壓影響時要經常監測,監測點損壞要及時更換。
當淺部離層10~20㎜時,應適當減小錨杆間排距,並補打錨杆;
當深部離層30~50㎜時,應加打錨索進行補強;
當深部離層50~70㎜時,應停止迎頭作業,並采取加套棚子進行加強支護。
4、貫通專項安全技術措施:
①技術部門要提前下達書麵通知書通知有關部門,施工單位則在相透前10米打探眼進行探掘,並通知瓦斯員監測有害氣體含量,符合安全規定時方可進行下一步工作。
②貫通後視頂幫情況及控頂麵積大小及時打好護幫、護身點柱進行審幫問頂及支護工作。
③貫通前5米,並用長鑽杆一次探透。嚴格按放小炮、震動炮進行,一次拉炮不超過6個,每眼裝藥量不超過1.5個藥卷。
④貫通嚴格按特殊工藝製定四項措施進行。
5、探掘施工時其它要求:
①施工單位在施工中要經常與技術部門聯係按技術部門確定方案正確施工,技術部門則要經常深入現場給予指導。
②施工人員對現場情況的變化要及時彙報區值班室與相關部門聯係確定。
第八章 災害應急措施及避災路線
一、特殊情況下的防範措施:
1、進入新工作麵地點之前,必須熟悉該工作麵的通風係統及避災路線。
2、下井人員必須攜帶自救器,並會正確使用。
3、遇有火災、瓦斯、煤塵爆炸或巷道內散發有害氣體02manbetx.com
時,要立即佩戴自救器,一律向進風方向組織撤人,並及時彙報調度室。
4、工作麵迎頭或巷幫有透水預兆時,或遇水害02manbetx.com
時,要立即組織人員向附近巷道高處撤退,迅速撤出02manbetx.com
地點。
二、避災路線
附:避災路線圖
1、遇瓦斯、火災事故
工作麵——14305回風巷——141軌道下山——運輸大巷——付立井
2、避水路線
工作麵——14305回風巷——141皮帶上山——運輸大巷——付立井
