四3-12050采麵工作麵安裝安全技術措施

作者:佚名 2011-12-14 21:42 來源:本站原創

四3-12050采麵工作麵安裝安全技術措施


施 工 單 位: 安 裝 隊
采 麵 編 號: 四3-12050采麵
措 施 內 容: 采麵安裝安全技術措施
隊 長:
措 施 編 製: 曲 淼
編 製 日 期: 2010 年12月24 日


四3-12050切眼設備安裝安全技術措施
根據張村礦采麵接替計劃工作安排,四3-12050工作麵切眼現已具備安裝條件,由我隊負責該工作麵整套設備的安裝工作,為確保安裝工作安全順利進行,特編製本安全技術措施,所有參與施工人員必須認真學習並簽字,沒有學習和簽字的人員禁止參加作業。
工程目的:安全安裝四3-12050切眼整套綜采設備,能夠達到順利生產。
措施的主要內容
一、采麵概況
二、設備配置
三、施工組織安排
四、安裝前的準備工作
五、設備運輸專項措施
六、處理掉道車安全技術措施
七、轉載機安裝措施
八、采麵刮板輸送機的卸車與安裝
九、液壓支架的運輸及安裝
十、采煤機安裝措施
十一、安裝質量標準
十二、一通三防安全技術措施
十三、其它安全技術措施
十四、避災路線

一、采麵概況
該采麵位於四煤首采東西翼,北鄰四3-12070(尚未掘進),南鄰四3-12030采麵(尚未掘進)東至異常區,西鄰四煤軌道上山。該采麵切眼長度143m,預計安裝96架。
二、設備配置
設備配置如下:
液壓支架:ZY4000-14/30 95架
刮板輸送機:SGZ630/264 一部
刮板轉載機:SGW-40T 一部
采煤機:MG150/380-WD 一台
乳化液泵站:GRB315/31.5 兩泵一箱
三、施工組織安排
1、勞動組織為三八製作業。
2、安裝順序為:
機巷絞車→皮帶機尾承載段→轉載機→刮板輸送機下機頭及中間槽→液壓支架→采煤機→采煤機以上中間槽及上機頭→鋪設高壓電纜→進設備列車→接火試運轉。
3、工期安排:以礦定工期為準,由施工單位隊長全麵負責,統一安排。
四、安裝前的準備工作
一、安裝前的準備工作
1、由施工單位隊長組織有關人員到工作麵熟悉作業環境及避災路線,並認真檢查切眼規格、頂板支護質量、設備設施完好情況,發現問題及時處理。
2、對井下需安裝的大型設備包括采煤機、運輸機、轉載機等必須嚴格按標準在地麵組裝好,進行試運轉,合格後方準拆缷裝車入井。
3、設備拆缷入井前,必須編好入井次序及方向,依次裝車,對易損部件要妥善保管,易丟失的小件要集中裝車入井,並建立入井記錄。
4、臨時泵站使用DW-80型液壓泵供液,泵站到切眼內鋪設一趟供液管路,用於安裝期間維護頂板、調整支架等。
5、安裝前,切眼內必須保證正常供水、供電、通迅暢通,同時風巷及切眼內作業點、下機頭及上機頭平台處安設聲光信號係統,要求信號清晰,靈敏可靠。
6、切眼內軌道靠老塘側鋪設,用於運輸轉載機、運輸機、支架等設備,安裝期間運輸機槽子超前支架6米,可根據現場情況做調整。

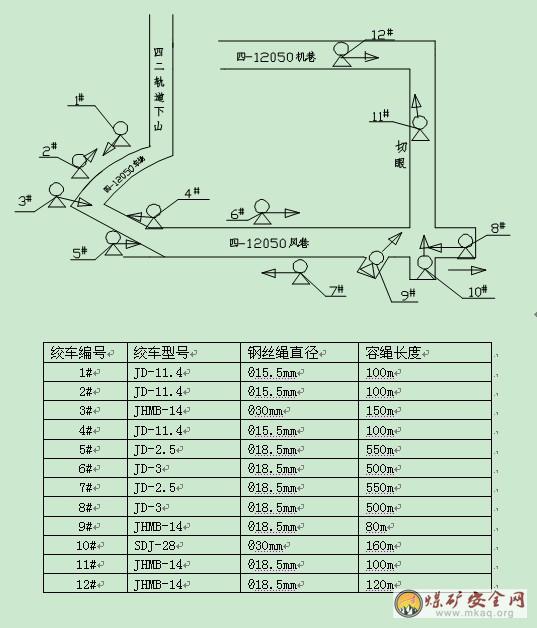

7、各種絞車布置如下圖所示:

8、各部絞車必須達到完好標準,確保壓柱、戧柱齊全牢固可靠,地錨無鬆動,鋼絲繩、繩卡、鉤頭、護繩環符合絞車完好標準要求;切眼內每隔50米設一處紅燈信號,紅燈亮表示絞車運行,紅燈滅表示絞車停運。
9、切眼口平台臨時停車點安設不少於3道卡軌器,銷子使用直徑≥24mm的鋼筋,要求卡軌器靈活可靠,無損傷;在切眼口曲線段距道550mm處,使用單體柱打一排密集柱,間距500mm一根,單體柱迎山有力,並拴防倒繩,防止支架過彎道時倒架。
10、加強頂板管理,切眼內頂板破碎、壓力大地段必須及時補打抬棚進行臨時支護,確保安裝安全。
11、安裝前必須認真檢查運輸路線軌道鋪設是否符合設計要求,運輸第一架為試運行,不符合要求地段必須處理完好後,方準進行運輸。
五、設備運輸專項措施
1、要求安裝小組組織相關人員依照安裝需要依次編號下設備,要求設備入井方向有利於井下安裝,施工單位安排專人在設備接收地點認真驗收,並仔細檢查刹車情況,發現刹車鋼絲繩斷股、繩卡鬆動、支架底座螺絲鬆動等異常情況,必須及時處理,確保安全、牢固、可靠後,方可摘換鉤頭向風巷運輸。
2、各部絞車司機開車前要進行全麵檢查並認真填寫檢查記錄,確保絞車運轉正常,嚴禁帶病運轉:(1)小絞車開關、手把、製動裝置、按鈕靈活可靠。(2)壓戧柱齊全緊固,地錨可靠牢固。(3)聲光信號齊全,打點器安設位置適當。(4)聯車要用專用銷子並與保險銷連鎖。(5)各種擋車設施要齊全,位置要合理,牢固,臨時停車地點必須設置牢固的臨時擋車器或阻車器,(6)設備車要刹實、刹牢,不偏重心。(7)絞車鋼絲繩、保險繩、鉤頭要完好,如有斷絲超限、斷股、扭傷、壓傷等現象必須及時更換。
(8)安裝期間,切眼上口SDJ-28型雙速絞車嚴禁使用高速運行。
3、每班運輸前必須由班組長及以上人員檢查切眼內軌道質量,並及時清淨道麵,絞車運轉時繩道及三角區內嚴禁有人;切眼及風巷運輸時,嚴格執行“開車不行人”、“行人不開車”製度
4、運輸路線上要配齊足夠的阻車器、羊角檔、檔車杠,嚴格執行“一坡三擋”製度,防止發生跑車02manbetx.com 。切眼上口要由專人負責下支架、槽子摘掛鉤頭指揮及安全工作。
5、絞車司機必須持證上崗,嚴格按技術01manbetx 01manbetx 操作,精力集中,聽準信號,開停車及時,隨時注意絞車運轉情況,發現問題及時處理,嚴禁放飛車或不帶電下車,嚴格按規定掛車,平板車每次隻準掛一輛、礦車一次掛兩輛,平板車礦車嚴禁連接在一起,並專用銷子連接,不準用其它物品代替,開車時人員躲到安全地點,車輛兩側及前方嚴禁站人。
6、設專人摘掛鉤頭,用好保險繩,並設專人檢查聯車是否符合措施要求,並做好記錄。
7、臨時停車處均要設臨時擋車器,掩好車輪、戧好車體,斜坡停車時,必須閉合絞車製動閘。
8、設備車進入上切眼口平台換繩時,必須使用好卡軌器,以防跑車。
9、各部絞車司機及把鉤工要專人專崗,穩開穩放,
10、切眼內下車前,把鉤工要認真檢查刹車,車銷、保險銷(B型銷)及保險繩的聯鎖情況,銷子不聯鎖禁止下車,保險銷嚴禁用鐵絲代替,刹車不牢固禁止下車;下放設備車時,設備車前方及兩側不準站人。
11、設備車過上切眼口彎道時,要由班長及跟班幹部親自現場指揮,絞車司機聽準信號,及時開停,嚴防掉道。
12、設備車進入風巷車場後,利用風巷內各部對拉絞車運輸,使設備車進入切眼平台處,車體停穩擋好後,去掉6號絞車鉤頭繩,設備車上掛好三環鏈,將9號、10號絞車鉤頭使用50T卸扣分別聯在三環鏈的2環、3環上,卸扣橫絲上滿,並正確使用絞車保險繩,然後緊9號絞車鬆10號絞車,待9號絞車全部承載後停車刹住絞車製動閘,摘掉 8號絞車鉤頭並去掉設備車前的卡軌器;由9號、10號絞車相互配合使設備車通過上機頭彎道進入切眼直道,10號絞車停車製動閘刹緊,待設備車停穩後, 9號絞車繼續鬆繩並摘掉鉤頭,由10號絞車將設備車運到安裝處,
13、絞車運行期間,繩道及三角區內嚴禁站人,使用平輪導向時,看平輪人員也要躲到安全地點,遠方監視,絞車拉力過大時,要立即傳信號停車檢查處理。
14、絞車處於工作狀態時,嚴禁絞車司機擅自離開絞車或雙手離開製動閘、離合閘,嚴禁用手或腳直接撥動鋼絲繩或一手操作一手拐繩。
15、所有絞車禁止出現咬繩、爬繩、死彎等現象,否則嚴禁使用。
16、切眼內運輸設備時,蹭倒的點柱必須及時補上並拴好防倒繩。
17、下放的設備車到達安裝位置停穩後,方準開始卸車。
六、處理掉道車安全技術措施
1、處理掉道車輛工作必須由班組長以上人員負責指揮,絞車繩要繃緊刹牢。
2、用導鏈處理掉道時,所用導鏈必須達到完好標準,能力要符合需要,將導鏈掛在頂板完好且迎山有力的棚梁上、牢固可靠位置,專人觀山,專人指揮,專人拉導鏈,拉導鏈人員站在安全地點,起吊時要相互配合,重心偏向側及有坡度地段下方側嚴禁有人,嚴防設備車擺動、下滑傷人。
3、懸掛導鏈位置的頂板必須牢固可靠,須打抬棚加強支護時要及時補打抬棚,防止拉翻棚子造成冒頂02manbetx.com
4、用單體柱處理掉道車時,必須使用遠程供液且由有經驗的人員進行遠程操作;緩慢送油,當掉道車輪超過道麵後,用撬杠或導鏈將車處理上道後緩慢放油。
5、清理掉道車周圍雜物,檢查、整修軌道,待人員躲至安全地點後,方可傳信號恢複正常運輸。
七、轉載機安裝措施
1、機巷安裝轉載機前應將機巷內的浮貨、雜物清理幹淨,保證底板平整,道路暢通,確保有效安裝空間。
2、安裝轉載機前,必須將機巷12號絞車穩正壓實,保證信號、壓戧柱齊全,絞車運轉正常。
3、轉載機設備車到卸車點後10號絞車停穩,製動閘刹緊,用40T鏈條、鏈環穿絲戴帽將平板車前後輪固定在軌道上,然後用5T導鏈或12號絞車起吊卸車,卸車後各部件按照轉載機結構順序,利用12號絞車拉至安裝位置擺成一條直線,準備安裝。
4、使用5T導鏈或12號絞車起吊前要認真檢查起吊點附近棚子、頂板、壁幫、鉤頭等情況,確認安全後方可作業;起吊點下方或繩道內不準站人,拉導鏈人員應站的安全位置操作,起吊大件下方及重心偏斜側不準有人,起吊時要設專人觀山。
5、根據轉載機的長度,將轉載機機頭位置選擇適當,安裝機尾,把機尾用導鏈拉到位,與運輸機搭接合適;然後依次向外對接落地槽、懸空段、機頭小車的車架和橫梁連接好,然後把小車安裝在可伸縮皮帶機機尾的軌道上,然後按要求將機頭部穩固地按在行走小車上,對機頭、電機、減速機,需多台導鏈配合作業,作業時要配合好,並指定專人指揮,各台導鏈懸掛位置必須牢固可靠。
6、鋪設槽子時,將槽子兩幫幫槽內的浮煤、雜物清理幹淨,避免穿鏈時工作難度大。
7、安裝懸空段時,要先用木垛將槽子墊好後,方可用導鏈起吊對接。
8、鋪設轉載機底鏈時刮板要上齊,專人把關驗收,鏈子嚴禁出現扭環、扭鏈現象,溜槽、擋煤板對接後,擰緊連接螺栓,按標準間距加齊刮板,調整鏈條鬆緊適當,拆除橋身木垛等。
9、利用12號絞車拖運大件時,鉤頭拴牢防止脫鉤,如需導向時,必須用強度滿足要求的平輪,並將平輪用40T鏈條、鏈環穿絲戴帽固定在頂板完好且有力的棚梁上。
10、看平輪人員也要躲到安全地點,遠方監視,絞車拉力過大時要立即停車,檢查處理。
11、卸車時,要確保配合協調,設備下方側、傾斜側不準站人。
12、安裝轉載機時 ,必須由機電工、班長現場組織,保證安裝質量,嚴防底槽內留有異物及煤矸。
13、安裝轉載機時必須確保質量,槽子要鋪直、鋪平,對接嚴密,鏈子拉直、理順,各種螺絲上齊上緊;轉載機與皮帶機尾承載段搭接長度不少於500mm;並且中心在同一直線上。
14、最後對接轉載機鏈子時,采用緊鏈器緊鏈,用手扳動緊鏈器手柄,是轉載機鏈子拉緊到合適位置後,上鏈環固定螺絲。
15、試車前將溜槽內雜物清理幹淨,人員撤到安全地點,先試送電,無異常後,方可正式送電,先點動開車一圈,確認無異常後方可正常開啟運轉。
八、采麵刮板輸送機的卸車與安裝
安裝前首先固定好運輸機機頭,機頭位置由礦派人現場指定。機頭鏈輪中心對應在轉載機中心上,偏差不大於100mm;然後依次向上安裝運輸機下機頭二節及中部槽,安裝時將一根長度不小於160m的Φ12.5mm鋼絲繩穿入底槽,以便穿鏈使用。
1、參加安裝的人員應熟知刮板輸送機的結構、工作原理、安裝程序及注意事項,同時準備好安裝的工具。
2、工作麵刮板輸送機安裝順序:下機頭架、過渡槽、中部槽(下機頭電機減速器)、過渡槽、上機頭架及電機減速器。
3、設備運輸按運輸專項措施有關規定執行。
4、切眼內處理掉道車嚴格按處理掉道車安全技術措施執行。
5、設備車在切眼內下放至安裝位置後,缷車前要固定好車體,用5T導鏈或11號絞車起吊卸車時,起吊點要選在頂板完整、牢固可靠處,要有專人觀山,專人指揮,起吊卸車時,設備車下方及兩側不準有人,人員應全部撤離到卸車位置外的安全地點。
7、設備車卸車前應在設備車的下方打不少於2根單體柱,單體柱支設必須符合要求,並拴好防倒繩,防止槽子卸車時下滑造成02manbetx.com
8、卸車時所用平輪、鏈子、鏈環要完好,螺絲要上滿扣,人員遠離繩道及三角區。
9、安裝時要將底板浮貨、雜物清理幹淨,保證底板平整。
10、安裝機頭時,由隊長親自指揮,要與轉載機搭接合理,定好位置後,在選定下機頭下方打上2~3根單體柱,防止安裝時機頭下滑,機頭安裝完好後及時打上牢固的壓柱,防止位移。
11、機頭架安裝好後,對接過渡槽及中部槽(鋪設中部槽時,每隔10節槽打兩根防滑壓柱,防止下滑;輸送機每8節槽設一塊天窗槽,以便運輸機拉倒煤噎死處理)。由於運輸機為中雙鏈,鋪底鏈時,按設計要求,鏈條要成對鋪設,不能有扭繞,雙鏈長短要一致,可每隔10米左右在底鏈上安一塊刮板,同時要將底槽內的煤矸等雜物清理幹淨,中部槽對好確認無問題後,及時安上擋煤板、齒軌等,要求各類定位銷安設齊全到位,連接螺絲擰緊上牢,達到設計要求;然後用10號絞車配合12號絞車穿鏈,穿鏈時12號絞車通過導向平輪與底槽Φ12.5mm鋼絲繩連接,上機頭用10號絞車牽住底鏈後並緊鏈,由10號絞車鬆,12號絞車拉兩部絞車配合作業,其目的是防止鏈子下滑;該段鏈子穿到位後,用兩根纖子靠機尾架穿入底鏈鏈環內,然後摘掉10號絞車繩頭接鏈,接鏈後掛10號絞車鉤頭緊鏈去掉纖子,再由兩部絞車配合穿鏈,如此往複進行穿鏈;穿鏈結束後,將上、下機頭鏈子繞過機頭鏈輪翻轉到上槽固定牢固,鋪設上鏈,加齊上鏈刮板,利用點車的方法按標準加齊底鏈刮板,並及時調整鏈子的鬆緊,使其達到要求(啟動時鏈輪下餘不超過3個環為準)準備試運轉。
12、安裝刮板輸送機需拆除切眼內的點柱或木垛時,先拆除木垛,待運輸機安裝後,木垛及時續打。
13、工作麵刮板輸送機的安裝必須保證質量,槽子鋪平、鋪直,鏈子拉直、理順,嚴禁出現錯環、扭環現象,各種銷子、螺絲上齊、上緊。
14、對接運輸機鏈子使用絞車緊鏈時,絞車鉤頭、鏈子以及鋸齒環要理順連接好,防止鏈子鈕環,用單體柱緊鏈時,所打單體柱必須拴防倒繩,防止柱子滑倒傷人。
15、試運轉前,必須先清除溜槽內的雜物,待檢查無誤後,人員撤到安全地點方可先試送電,再送電,然後點車,無異常後方可開啟,點車時要注意機頭、尾電機是否轉向一致,否則要立即調整。
16、試車時點動開車,輸送機內、機頭正前方不準有人,以防試運轉時傷人,發現問題及時處理。
17、試運轉結束後,將開關打至零位,以防誤動作傷人。
18、其它嚴格執行刮板轉載機安裝中的有關規定。
九、液壓支架的運輸及安裝
(一)運架措施
1、下車前切眼軌道上的浮煤及時清理,機尾彎道處靠煤牆側打一排密集柱,密集柱沿軌道方向過彎道,柱距500mm一根,防止支架車掉道或翻車,並檢查彎道處的擋車器是否完好、紅燈信號及喊話器是否暢通。安裝好的運輸機要緊靠煤牆,安架空間(位置)已準備得當,並將11號絞車穩固的安設在距離軌道600mm處,離支架15—20米處以便調架使用,絞車隨著支架安裝向機尾方向移動。
2、支架車進入機尾平台停穩後,使阻車器擋好支架車,去掉6號絞車鉤頭繩,支架車上掛好三環鏈,將9號、10號絞車鉤頭分別使用50T卸扣分別聯在三環鏈的2環、3環上,卸扣橫絲上滿,並正確使用各部絞車保險繩,然後緊9號絞車鬆10號絞車,待9號絞車全部承載後停車刹住絞車製動閘,摘掉 8號絞車鉤頭並去掉支架車前的卡軌器;由9號、10號絞車相互配合使支架車通過上機頭彎道進入切眼直道,10號絞車停車製動閘刹緊,待支架車停穩後,9號絞車繼續鬆繩並摘掉鉤頭,由10號絞車將支架車運到安裝地點。
3、切眼下架時,人員要躲離繩道進入煤牆側安全地點,切眼下口嚴禁站人或待安支架以下第7架以下的架箱內;行車發現擦頂擠腿時,必須停車處理;改切眼內中柱時,必須先支後改,嚴防掉頂。
4、當支架掉道處理時,必須及時停車,用5T導鏈進行處理導鏈掛在支撐有力的錨杆,起吊時,支架車傾斜側下方側不準站人,並有專人觀山。
5、切眼內為斜巷運輸,絞車司機密切配合,穩拉穩放,切眼上平台安排班組長以上人員負責指揮、驗查、摘換鉤頭安全工作。
6、液壓支架自下而上逐架安裝,安裝後必須達到完好標準。
7、卸車後掉道車及時處理上道,回掉的道木、道軌、及時裝車刹好運走,確保安裝支架點10m範圍內無雜物、保證退路暢通。
8、其他嚴格按照運輸專項措施中的有關內容執行。
(二)安架措施
1、安裝第1架時,先在第1架下方沿走向方向打一排單體柱,所用支柱必須完好,支柱成一條直線,迎山有力,並拴好防倒繩。同時在單體柱的下方打上2~3個聯鎖木垛,木垛位置要緊貼機巷下幫並接頂牢固,以防支架歪倒。待第一架前梁抵住單體支柱後,然後開始卸支架底座螺絲,再用絞車配合平輪等導向開始抹架,將支架緩慢向煤壁轉向90°直到指定位置。安裝第二架時第二架支架車前梁戧住已安好的支架後,將車停穩,10號絞車刹緊製動閘;然後用11號絞車繩通過平輪導向將鉤頭掛在支架側護板或前梁上,確定人員撤離繩道及三角區站到安全地點後,由11號絞車緊繩,支架平穩的與車體分離,準備調架安裝,以次順序之機尾。
2、卸車時10號絞車繩必須保持鬆弛後,方可卸車,卸車時按先下後上、先老塘後煤牆側的順序拆除固定支架底座螺絲。
3、支架調向時懸掛平輪位置要牢固、可靠,所用鏈子、鏈環螺絲上滿扣,人員全部撤離到安全位置。
4、安裝支架時不得將鉤頭直接拴在支架立柱上,防止損壞立柱,當支架入位後及時接通供液管路,將支架升起,並準備下一架安裝空間支護。
5、安裝第93、94、95架時,支架前梁朝後進車,當車進入上平台後,卡軌器上齊並摘換鉤頭,將6號絞車鉤頭掛好並刹住製動閘,拆除支架底座螺絲後,使用8號絞車配合9號絞車卸車,卸車後,由9號絞車配合10號絞車向安裝位置牽引,使支架入位,9號絞車繩通過導向平輪將鉤頭拴在支架四連杆向下拉,10號絞車鉤頭掛在支架側護板上鬆繩,防止倒架,。
6、安裝95架時,先把支架車拉到位置,把8號絞車回收,由9號絞車配合10號絞車,卸車安裝。
7、升起的支架要平齊,不允許出現台階,嚴防咬架,歪架,架間距符合規定。
8、支架拉到安架位置後支架推溜千斤頂伸出後能夠與工作麵運輸機連接,各種銷子安裝齊全。
9、利用11號絞車調架時,絞車壓戧柱要齊全,絞車放置要平穩,絞車司機也要精力集中,聽準信號,及時開停,調架時繩道、三角區內嚴禁站人,如果絞車負荷過大,應立即停車查明原因,嚴禁生拉硬拽。
10、安裝支架工作須由班長或工長以上人員統一指揮,全麵負責,安裝第一組支架時,必須由隊長現場指揮,位置符合要求,支架傾斜方向及正下方嚴禁有人,單體柱調架時,嚴禁鐵對鐵,防止柱子滑落傷人。
11、支架要安裝均勻,排列整齊,做到“三垂直”(垂直於頂板,垂直於底板,垂直於運輸機)。
十、 采煤機安裝措施
(一)安裝前的準備工作
安裝采煤機應在運輸機安裝過後在采煤機機窩位置口開始安裝采煤機,其順序依次為1、下截割部(左滾筒和左搖臂);2、電控箱;3、上截割部;(右滾筒和右搖臂)分別裝車入井,入井前作好標記。
(二)安裝措施
1、采煤機的安裝必須由機電班長以上幹部現場指揮負責安裝質量。
2、煤機部件依次運到上切眼平台,按照順序依次進行排列:下截割部(包括滾筒、搖臂),電控箱,上截割部(包括滾筒、搖臂)。
3、該煤機靠高強度液壓螺栓聯接,機身兩端采用銷軸連接左右搖臂截割部,所以安裝時機體下部必須用方木墊牢,穿過液壓螺栓,最後將機身各部連成一個整體。
4、安裝主要部件的同時可鋪設電纜、水管、安電纜卡等附件。
5、利用導鏈起吊大件時,將導鏈固定在支架頂梁下方牢固可靠的位置。
6、拴掛煤機大件用40T鏈條、鏈環串絲戴帽拴掛,安裝好機身及時用40T鏈條、鏈環串絲戴帽將其固定在齒軌上。
7、安裝滾筒時,要在下機頭側打上戧柱,防止下滑,起吊大件時,大件的下方側及傾斜側嚴禁站人,同時嚴防大件擺動下滑。
8、安裝煤機時,要妥善保護好各種液壓管路、小件、電纜、小線,防止進入雜物或損壞變形。
9、采煤機安裝順序及注意事項如下:
運輸順序:下滾筒→下搖臂→下截割部→電控箱→上截割部→上搖臂→上滾筒(運至安裝位置並固定牢固)
安裝順序:下截割部→電控箱→上截割部→下搖臂→下滾筒→上搖臂→上滾筒。
(1)在采煤機安裝段先維護好頂板,嚴防頂板02manbetx.com 發生。
(2)注意好該段液壓情況,關閉工作地點附近液壓截止閥、關閉護幫板截止閥,並停止運輸機運轉。
(3)安裝采煤機首先將左滾筒與左搖臂和電控箱先下至安裝地點,靠煤壁側打兩根單體柱,以防下滑,造成事故。
(4)將電控箱與左牽引傳動箱對接,並用螺栓將這兩大部分連接在一起;緊固好後,下麵用道木支牢固,再用掛在支架頂梁上的5T導鏈將右截割部起吊進行組裝對接;拉導鏈人員要站在重物重心上側脫鉤甩不住的安全地點,最後安裝左、右搖臂及左、右滾筒。
(5)采煤機組裝完後,清除機身下麵的道木,安裝采煤機護板等其它輔助裝置;
(6)給采煤機正確注入油脂,鋪設電纜、水管,上好電纜夾;
(7)在設備列車安裝好後給采煤機通電,檢查各電機轉向,確認無誤後進行試運轉;
(8)在試生產前安齊滾筒截齒。
(三)試運轉措施
1、采煤機安裝好後及時清理現場,加好各類油脂,人員撤到安全地點後,點動煤機,無異常後,掛離合器點車,無異常後開啟,檢查滾筒的轉向是否正常,各種保護按鈕及離合器手把是否靈活,各部位連接是否牢固,各部位運轉聲音是否正常,噴霧是否正常,無問題後方可試調高及牽引。
2、試車時,運輸機必須停止運轉。
十一、安裝質量標準
1、采麵支架排成一條直線,垂直運輸機,支架接頂嚴密,垂直頂底板。
2、相鄰支架間要平齊,不允許出現台階,嚴防咬架,歪架,架間距符合規定;支架不漏液、不串液、不卸載,初撐力不低於規定值的80% 。
3、工作麵運輸機要達到平、直,各部件螺栓、銷子齊全、緊固,推移千斤頂聯接對位。
4、支架各片閥朝向與動作必須統一且符合要求。
5、運輸機機頭與轉載機搭接合理,確保生產時不拉回頭煤。
十二、一通三防安全技術措施
1、保護好各種通訊設施及通風設施;
2、機風兩巷的物料碼放整齊,不得超過巷道斷麵的1/3,嚴防因斷麵小而影響通風或造成風速超限。
3、采麵必須設置瓦斯自動報警儀或安全監測係統,並設專職瓦斯檢查員檢查瓦斯。
4、工作麵安裝期間班長及班長以上人員要攜帶便攜儀,每班都必須有一個瓦斯便攜儀正確吊掛采麵的上隅角,距巷道側幫不小於200mm,距頂板不大於300mm。
5、采麵必須有完善的隔爆設施及防塵管路係統,並保證設施完好可靠,堅持作業地點每天必須灑水降塵一次,保持濕潤。
6、采麵安裝期間,由專人定期灑水衝塵,杜絕煤塵超限。
7、安裝期間,各工作地點電話及喊話係統必須暢通,並保證電話響必須有人接,確保安裝期間安全。
8、其它嚴格按《煤礦安全01manbetx 》及審批意見中的有關規定執行。
十三、其它安全技術措施
1、安裝期間,隊跟班幹部必須現場跟班到位,跟班人員及各工種必須現場交接班,對本班各施工點存在的安全隱患及注意事項,必須向下一班交待清楚;跟班幹部要靠前指揮,負責安裝質量及安全,每班施工前由班長負責排查各工作地點安全情況,發現問題立即處理,否則不準作業。
2、安裝過程中班組長以上幹部要佩戴便攜儀,監測瓦斯,瓦斯超限時,必須停止作業,及時彙報,采取相關措施進行處理。
3、加強機電設備的檢查與檢修,保證完好,杜絕失爆,嚴格執行停送電製度,嚴禁電氣帶電檢修、搬遷電氣設備。
4、專職檢修工負責所有設備的維護工作,使所有設備運轉正常,保護齊全,不帶病運轉。
5、安裝期間每班接班時,首先要檢查設備的完好情況,切眼內的頂板支護情況,有問題必須先處理,嚴格執行現場安全巡回檢查製度,發現問題必須及時處理。
6、跟班工長為工程現場安全第一責任者,采取動態巡查,發現問題立即處理,確保安全施工,杜絕“三違”行為。
7、杜絕火源。抬、運、裝、卸設備時應避免相互摩擦、碰撞,以防產生火花。
8、運輸機、采煤機、轉載機試運轉前,必須按規定添加各種油脂。
9、切眼上口絞車前方均采用鋼笆網設置防護欄,防止鋼絲繩斷傷人。
10、支架入位升緊後,閉幫板及時閉幫並關閉支架總截止閥,並把各手把打到零位。
11、采麵卸車時,輕的部件或小件可以用人工抬,抬卸時要統一行動,輕抬輕放,用導鏈起吊時,導鏈固定在牢固的棚梁上,同時加固導鏈吊掛點的棚梁或頂板的支護,起吊大件必須有專人指揮,專人觀山。
12、安裝轉載機電機、減速機,對運輸機機頭、機尾電機、減速機,安設轉載機機頭等大件時需多台導鏈配合作業,要有專人指揮,統一號令,並由班長以上幹部現場指揮,負責安全與質量。
13、采麵刮板輸送機穿底鏈時,上、下機頭兩部絞車司機必須集中精力,開車前必須統一信號,司機聽準信號,開停及時,嚴防誤操作。
14、切眼內運輸使用絞車時,絞車司機必須集中精力,注意絞車繩的鬆緊程度,開車前必須統一信號,司機聽準信號,開停及時。
15、油槍、油管的連接必須使用合格的“U型”卡,不得用鐵絲代替,風巷至切眼供液管必須全部靠幫吊掛,每班接班必須進行檢查,查出問題及時處理。
16、安裝用的工具必須由專人看管並現場交接班。
17、各部絞車摘鉤頭時,必須使銷子能自然脫落,否則,嚴禁進行摘鉤。
18、每班接班必須先對切眼軌道進行檢查,查出問題待處理完好後,方準進行運輸。
19、人員在切眼上機頭側工作時,要對各種小件或大件物要看好,防止小件或大件物沿切眼下滑,造成意外。
20、人員在切眼下機頭側工作時,要有專人觀山,並在施工地點以上15m處設置防護網,防護網必須敷設全斷麵並且固定牢固,防止機尾側有煤塊、矸、大件物或小件物等下滑傷人;發現上方有意外時,要馬上傳信號通知人員躲離。
21、切眼內所有大件設備必須采取可靠的措施栓掛牢固;下方若有施工人員,必須在施工地點上方設置可靠的防護設施,防止大件設備下滑造成事故。
22、運輸機安裝過程中,由於鏈子及刮板沒有及時安齊,運輸機溜槽比較光滑,因此安裝運輸機時,每隔30米在運輸機溜槽上至少用兩根圓木打上戧柱,配合鋼笆網進行防護,防止煤矸及其它物品下滑傷人。
23、40T鏈子、鏈環隻準用於吊掛平輪,嚴禁用於運輸期間聯車。
24、切眼40T槽子回收裝槽子時,切眼坡度大,車輛到位後,絞車製動閘必須刹緊,用礦車裝槽子時,槽子不能超出礦車,裝車時人員站在車輛上方安全地點裝車,嚴禁站在車輛下方裝車。
25、用平板車裝槽子時,平板車下方拴一個道木,道木栓緊,裝槽子時將槽子抵住道木,防止槽子下滑,裝槽子的車不能超寬、超高、並用鋼絲繩刹緊,刹牢固。
26、人員抬運時要統一,雙手抓住槽子上槽抓緊、抓牢、防止裝車時擠到手,裝槽子時人員注意安全。
27、其它嚴格按照《煤礦安全01manbetx 》及會審意見中的有關規定執行。
十四、避災路線

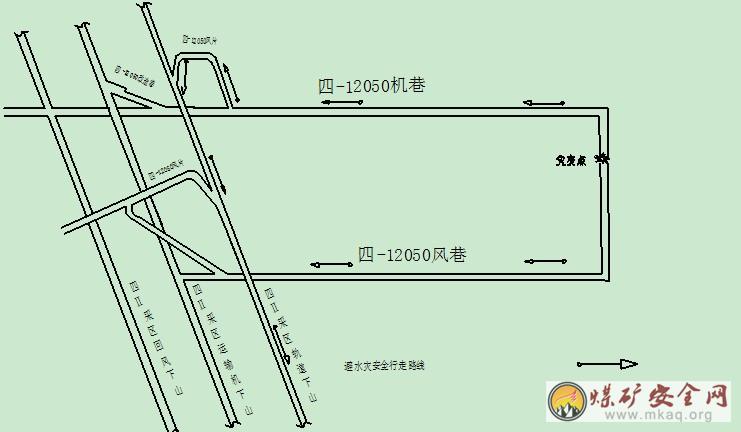

1、避水災路線:
(1)出水點以下人員 工作麵→四-12050機巷→四-12050機巷片盤→四二采區軌道下山→-250m井底車場→四五煤軌道上山→四五煤平台→-20m井底車場→副斜井→地麵。
(2)出水點以上人員 工作麵→四-12050風巷→四-12050風巷片盤→四二采區軌道下山→-250m井底車場→四五煤軌道上山→四五煤平台→-20m井底車場→副斜井→地麵。

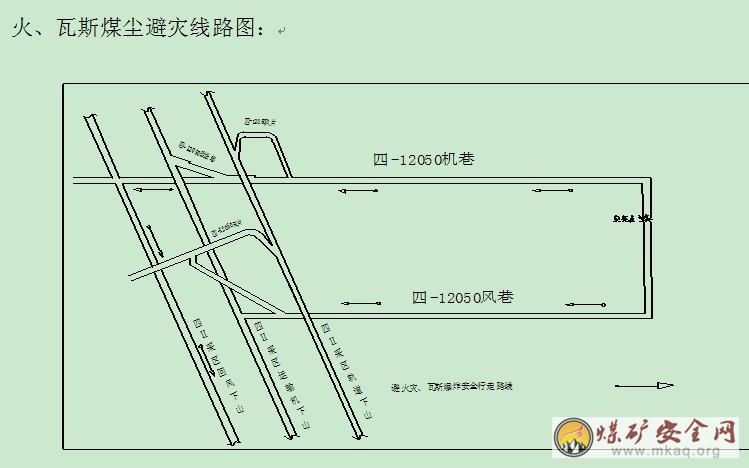

2、避瓦斯、煤塵、火災路線:
(1)工作麵→四-12050機巷→四-12050機巷外段→四二采區回風下山→四-11080機巷外段→主斜井→地麵。
(2)以上人員佩戴自救器四-12050風巷→四二采區回風下山→四-11080機巷外段→主斜井→地麵。
水災避災線路圖:
