大發煤業采麵軌道巷掘進施工組織設計
1.1前言……………………………………………………………1
1.2編製依據………………………………………………………2
第二章 工程概況及地質概況…………………………………6
2.1工程概況………………………………………………………6
2.2地層地質及水文地質情況……………………………………6
2.3巷道工程概況…………………………………………………18
2.4輔助工程………………………………………………………18
第三章 巷道施工方案及支護…………………………………19
3.1施工方案的選擇………………………………………………19
3.2支護設計………………………………………………………20
3.3支護工藝及施工順序…………………………………………21
第四章 巷道施工工藝……………………………………………22
4.1作業方式………………………………………………………22
4.2爆破作業………………………………………………………23
4.3施工質量及技術要求…………………………………………24
4.4裝運要求………………………………………………………24
4.5管線布置………………………………………………………24
4.6設備及工具配備………………………………………………24
4.7裝岩、排矸……………………………………………………25
4.8臨時支護………………………………………………………25
4.9永久支護………………………………………………………25
第五章 巷道施工生產輔助係統…………………………………27
5.1排矸運輸提升係統……………………………………………27
5.2壓風係統………………………………………………………28
5.3通風係統………………………………………………………28
5.4供電係統………………………………………………………30
5.5供水係統………………………………………………………31
5.6照明、通訊與信號係統………………………………………31
5.7砼拌係統………………………………………………………32
第六章 巷道正規循環作業與勞動組織………………………32
6.1勞動組織………………………………………………………32
6.2正規循環作業…………………………………………………32

6.3主要技術經濟指標……………………………………………33
第七章 巷道綜合進度計劃及進度保證措施…………………34
7.1綜合進度計劃…………………………………………………34
7.2工期保證措施…………………………………………………35
第八章 工程質量目標及質量管理體係………………………36
8.1 質量目標……………………………………………………36

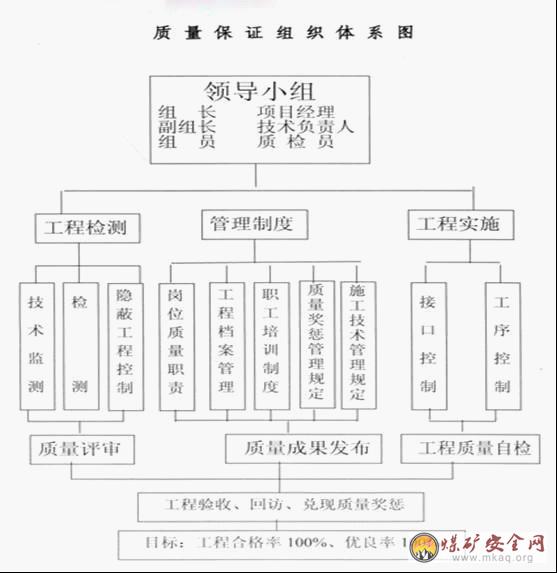

8.2質量保證體係…………………………………………………36
8.3質量保證管理職責……………………………………………37
8.4質量保證措施…………………………………………………41
第九章安全技術措施…………………………………………42
9.1 通用部分………………………………………………………42
9.2 掘進部分………………………………………………………42
9.3 一通三防部分…………………………………………………46
9.4機運部分………………………………………………………47
9.5頂板管理部分…………………………………………………53
第十章 環境保護文明施工……………………………………54
10.1環境保護………………………………………………………55
10.2環境目標………………………………………………………55
10.3控製措施………………………………………………………55
10.4文明施工措施…………………………………………………56
10.5消防措施………………………………………………………57
第一章 編製依據
1.1前言
鄰水縣大發煤業有限公司行政區劃屬鄰水縣涼山鄉管轄,位於鄰水縣縣城145°方向,直線距離27km。礦山工業廣場往西有約8km的碎石公路連接豐禾鎮,經豐禾鎮北可達大竹縣城,東至長壽縣,南到麼灘鎮,西通鄰水縣,交通方便。
鄰水縣大發煤業有限公司屬於四川省人民政府辦公廳川辦函〔2007〕28號文“四川省人民政府辦公廳關於廣安市煤炭資源整合方案的複函”中的整合主體礦井,被整合礦井為鄰水縣城門洞煤礦,大發煤業有限公司原生產許可證生產能力為30kt/a,原采礦許可證號5100000420505。礦井原為斜井開拓方式。
整合工程經四川省經濟委員會以川經煤炭函[2008]1346號文和四川煤礦安全監察局川煤監函[2009]26號文分別批準了“大發煤礦整合工程初步設計” 和“大發煤礦整合工程初步設計安全專篇”,設計生產規模60kt/a。
礦井於2010年3月辦理了開工令,開始施工建設。2010年12月, 因礦井地質資料不準確,原設計的首采區已是采空區。因正炭煤層煤厚增厚等原因,礦方要求修改原設計,並經四川省經濟委員會以川經信煤炭函[2011]323號文和四川煤礦安全監察局川煤監函[2011]121號文分別批準了“大發煤礦整合工程初步設計部分內容調整” 和“大發煤礦整合工程初步設計部分內容調整的安全專篇”,
根據以上文件精神,我礦於2010年十二月對擴建區域啟動了開工建設。
根據四川省地質礦產勘查開發局化探隊2008年4月提交的《四川省鄰水縣蘭家溝井田大發煤礦資源/儲量核實報告》的證明,截止2007年底,新設礦區範圍內正連煤層累計查明資源/儲量1991kt,其中其中:動用儲量8萬噸,保有資源/儲量116.9萬噸(其中:批複的申請劃定礦區範圍預留開采深度標高內(0-330m)保有資源/儲量 53.5萬噸;預留開采深度標高外(-180-0m)保有資源/儲量 63.4萬噸),按回采率85% ,預可采資源儲量99.4萬噸,備用係數取1.2計算,本次整合擴能生產規模為6.0萬噸/年,礦山服務年限為13.8年。礦井為斜井開拓,中央並列式通風方式。
所以為了加快礦井開拓,保證礦井生產部署,加快礦井早日投入生產的時間,經公司董事會研究決定對±0m水平南軌道巷=進行施工。為了有計劃,有組織的統籌安排該項目的施工,特編製本施工組織設計。
1.2 編製依據
⑴.地質資料及批準文件
1、川辦函[2007]28號《四川省人民政府辦公廳關於廣安市煤炭資源整合方案的複函》;
2、川煤整合函〔2009〕15號《四川省煤炭資源整合辦公室關於廣安市煤炭礦業權設置調整方案的複函》;
3、四川省地質礦產勘查開發局化探隊2008年4月提交的《四川省鄰水縣蘭家溝井田大發煤礦資源/儲量核實報告》;
⑵.主管部門審批及核準文件
1、川經煤炭函[2008]1346號:四川省經濟委員會《鄰水縣大發煤業有限公司整合工程初步設計(代可行性研究報告)的批複》;
2、川煤監審批[2009]26號:四川省煤礦安全監察局《鄰水縣大發煤業有限公司大發煤礦擴建工程初步設計的批複》;
3、川煤監審批〔2010〕642號:四川煤礦安全監察局《鄰水縣大發煤業有限公司擴建工程初步設計安全專篇的批複》;
4、廣經[2009]64號:廣安市經濟委員會。《鄰水縣大發煤業有限公司整合工程報送開工備案資料的批複》;
5、鄰煤函 [2009]45號:鄰水縣煤炭局《鄰水縣煤礦安全生產監督管理辦公室關於同意大發煤礦資源整合擴建工程開工建設的函》。
⑶、相關01manbetx
規範及法律法規
1、《煤礦01manbetx
01manbetx
》(2010);
2、《煤炭工業小型礦井設計規範》(GB 50399-2006);
3、《中華人民共和國煤炭法》;
4、《中華人民共和國安全生產法》;
5、《礦山安全法》;
6、《礦井通風安全裝備標準》;
7、《礦井通風安全監測裝備使用管理規定》;
8、《建築物、水體、鐵路及主要井巷煤柱留設與壓煤開采01manbetx
》,煤行管字[2000]第81號;
9、《礦山電力設計01manbetx
》;
10、《煤礦井下消防、灑水設計規範》(2004年版);
11、《煤礦防治水規定》;
12、國務院446號文《國務院關於預防煤礦生產安全02manbetx.com
的特別規定》;
13、國家發改委、國土資源部、建設部、國家安全總局、國家煤監局發改能源[2006]1039號文“關於加強煤礦建設項目管理的通知”;
14、中華人民共和國國家安全生產行業標準《煤礦井工開采通風技術條件》(AQ1028-2006);
15、安監總煤調[2008]70號“關於預防暴雨洪水引發02manbetx.com
02manbetx.com
災難的指導意見”;
16、《煤礦建設項目安全設施設計審查和竣工驗收規範》(AQ1055-2008);
17、川安監[2009]160號文件:四川省安監局、四川省煤監局“關於礦山企業加強防雷電災害的緊急通知”;
18、煤安監監察〔2006〕54號“關於嚴格審查瓦斯災害嚴重的煤礦建設項目安全設施設計的通知”
19、川煤監〔2006〕98號“轉發國家煤礦安全監察局《關於嚴格審查瓦斯災害嚴重的煤礦建設項目安全設施設計的通知》”;
20、川安辦〔2009〕46號《四川安委會辦公室關於切實加強煤礦建設項目“三同時”管理的通知》;
21、安監總煤監[2009]146號“關於進一步加強煤礦建設項目安全工作的通知”;
22、四川省煤炭設計研究院提供的設計圖紙;
23、國家關於工程建設現行的有關法律、法規及行業的有關規定;
24、施工及驗收規範、規程及標準
(1)《煤礦井巷工程質量檢驗評定標準》MT5009-94
(2)《建築工程施工質量驗收》GB50300-2001
(3)《建築地基基礎工程質量驗收規範》GB50202-2002
(4)《砌體工程施工質量驗收規範》GBJ50203-2002;
(5)《混凝土結構工程施工質量驗收規範》GB50204-2002
(6)《鋼筋焊接及驗收規程》JGJ10-84
(7)《地下防水工程質量驗收規範》GB50208-2002
(8)《工程測量規範》GB50026-93
(9)《建築電氣工程施工質量驗收規範》GB50303-2002
(10)《井巷工程施工及驗收規範》GBJ213-90
第二章 工程概況及地質概況
2.1工程概況
根據四川省煤炭設計研究院編製的《鄰水縣大發煤業有限公司大發煤礦擴建工程初步設計》和《鄰水縣大發煤業有限公司大發煤礦擴建工程初步設計安全專篇》來看,擴建工程中3111采麵軌道巷總長度379m。
2.2地層地質及水文地質概況
2.2.1自然條件
1、地形地貌
礦區位於四川盆地東北部的川東平行嶺穀區,由於受地形的走向與區內構造的影響,鄰水縣內形成山地與丘陵平行相間的“三山兩槽”地貌。為“川”字型特殊地貌,礦區位於明月山西翼。
礦山及其周邊地形屬構造剝蝕低山,為單斜侵蝕低山、丘陵地貌,地形陡緩相間,山脈走向與構造線方向基本一致,呈北東25°~28°方向展布。地勢總體為南東高、北西低,區內最高點位於礦區南東角(3號拐點),海拔高程+538m,最低點位於礦區北西緣大洪河流溝穀,海拔高程+290m,相對高差248m。按山嶽類型劃分屬低山、丘陵地貌。區內森林茂盛,密灌較多,植被覆蓋率達80%以上,自然生態環境保存尚好。
2、氣象條件
礦區所在區域屬亞熱溫潤氣候,雨量充沛,據鄰水縣氣象站資料統計,區內多年平均氣溫17.1℃,最高年平均氣溫17.6℃,最低年平均氣溫16.4℃,多年平均相對濕度為82%,平均降雨量1323.02mm,年最大降雨量為1551.4mm,年最小降雨量為905.3mm。降雨量多集中於5月~9月,冬季雨量十分偏少,年內降雨量分配不均,其蒸發量分配也不均,具明顯的季節性;礦區多東北風,少西南風,風速一般0.1~0.3m/s,冬春之交霧偏多。
根據中國地震烈度區劃圖(中圖地震局,1990),本區所處區域屬地震烈度區劃Ⅵ度區,設計基本地震加速度值為0.05g。區內未發生過大的地震災害,多為<4級的小震。

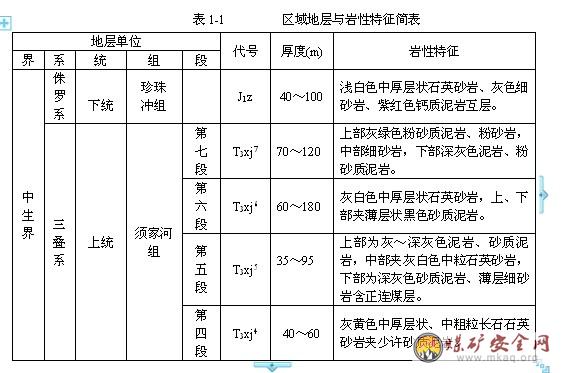

2.2.2地層
礦區位於華鎣山複式背斜寶頂背斜北西翼,區內地層屬揚子地層區四川盆地分區,出露地層由老到新有三疊係上統須家河組(T3xj)、侏羅係下統珍珠衝組(J1z)。各地層特征詳見表1-1,由老至新簡述如下:
1、上統須家河組(T3xj)
該組為一套沼澤、淺湖環境沉積。根據岩性組合特征,可進一步細分為七個岩性段。礦區及其附近見出露須家河組第七段至第四段,現由新到老分述如下:
(1)須家河組第四段(T3xj4):
灰黃色中厚層狀、中粗粒長石石英砂岩,地貌上常形成陡岩,不含煤。分布在礦區南東部,該段厚度40~60m。
(2)須家河組第五段(T3xj5)
上部以灰色泥岩、砂質泥岩為主,夾少量粉砂岩和細砂岩;中部以灰白色長石石英砂岩為主,夾少量砂質泥岩和泥質頁岩;下部以深灰色泥岩和砂質泥岩為主,夾薄層細砂岩,含正連煤層。該段厚度60~75m。
(3)須家河組第六段(T3xj6)
灰白色中厚層狀細砂岩夾長石石英砂岩、粉砂岩、砂質泥岩,頂、底部各含礫石層一層,並含少量菱鐵礦結核。該段厚度65~160m。
(4)須家河組第七段(T3xj7)
上部為灰綠色粉砂質泥岩、粉砂岩,中部細砂岩,下部深灰色泥岩、粉砂質泥岩。厚度約110m。
2、侏羅係下統珍珠衝組(J1z)
灰白色中厚層狀石英砂岩、灰色細砂岩、紫紅色鈣質泥岩不等厚互層,砂岩中含泥礫,底部為淺綠色粉砂岩。該段厚度大於40m。
2.2.3構造
礦區所處區域構造位置屬新華夏係四川沉降帶川東褶皺束華鎣山複式背斜之明月峽背斜西翼,總體顯示為一傾向北西的單斜構造。岩層產狀為:傾向290~315°、傾角18~35°,岩層平均傾角28°~31°。
礦井內在+193m水平巷向南600m,節理張裂隙發育,產狀為253°∠50°,198°∠56°,形成連通礦區含水層之間的導水構造。礦區範圍內無大的斷層,亦無明顯褶皺,為此本區地質構造複雜程度為簡單類型。
2.2.4煤層及煤質
大發煤礦(整合城門洞煤礦)開采的煤層為正連炭煤層,該煤層賦存於三疊係上統須家河組第五段(T3xj 5)的中部 。正連煤層結構簡單,屬單一結構煤層。煤層直接頂板為灰黑色含炭質泥岩、砂質泥岩,間接頂板為細砂岩;直接底板岩性為灰色薄層狀砂岩。礦區內煤層厚度0.42~0.65m,平均厚度0.56m。
正連炭煤層以上未發現有其它煤層,以下未進行勘探,故未核實。
煤 質
1、煤炭的物質組分
正連煤層為黑色、玻璃光澤,層理為條帶狀結構,似層狀構造,中部不含或局部含很薄一層泥質矸石,上部煤質堅硬,下部煤質較軟易碎。煤岩組分為:鏡煤組和暗煤組,絲炭透鏡體少見,主要以亮煤為主,半暗煤為輔。視密度平均為1.40t/m3。
2、煤炭的化學成分
根據煤炭科學研究總院重慶研究院03manbetx
化驗報告(2008年4月17日)、正連煤層煤質03manbetx
結果見表1-3。

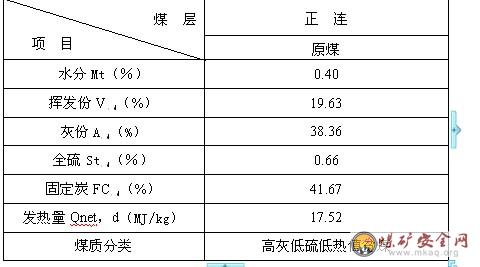

表1-3 大發煤礦正連煤層煤質03manbetx
結果表
3、煤質及用途
經野外調查、資料收集,礦井開采的正連煤層的宏觀煤炭特征及煤質已基本查清(見表1-3)。根據中華人民共和國國家標準《中國煤炭分類》(GB5751--86)及表1-303manbetx
項目,同時參考鄰水縣工業學會1996年提交的《鄰水縣涼山鄉大發煤礦普查地質及可行性論證報告》,焦渣特征5,膨脹、粘結性慢,礦區所采正煤層的煤質類型為高灰低硫低熱值貧煤,主要用於工業動力用煤。
4、煤層頂、底板情況
正連煤層為單一結構,直接頂板為灰黑色含炭質泥岩、砂質泥岩,厚度0.20~0.50m,此層岩石極不穩定,易形成垮塌,間接頂板為細砂岩;直接底板岩性為灰色薄層狀砂岩,局部地方具底鼓現象。
2.2.5水文地質

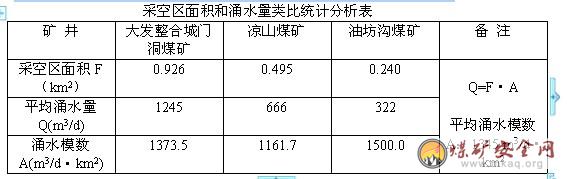

(一)礦區水文地質條件
1、地表水
礦區地表水主要接收大氣降水,大氣降水較為豐富,年降水量大於1000mm。大部分降水呈片流形式迅速排入支溝,彙入大洪河水庫。本區氣候潮濕多雨,空氣相對濕度一般在80%以上,地麵蒸發小於大氣降水。小雨和梅雨出現頻率高,除特殊幹旱年份外,地下水都能得到一定補給。
2、地下水
礦區煤係地層為三疊係上統須家河組第五段,岩層傾向北西,傾角25°~28°。大洪河水庫支流大致從礦區中部通過,地下潛水最低侵蝕基準麵為300m,而礦區開采煤層標高+450m~-180m大部分位於現代河床侵蝕基準麵之下,所以要提防采煤活動造成地表水體對礦井的潛在威脅。
礦區範圍內三疊係上統須家河組第四段、第五段、第六段、第七段,侏羅係下統珍珠衝組中的長石石英砂岩、細砂岩和第四係殘坡積層構成含水層,大氣降水通過孔隙、裂隙和基岩側麵補給地下水,砂岩富水性較強,其中的孔隙、裂隙構造為地下水的運移和儲聚提供了良好的場所,為礦井主要充水岩層。
三疊係上統須家河組第四段、第五段、第六段、第七段和侏羅係下統珍珠衝組中的灰綠色泥岩、砂質泥岩,由於岩石致密,結構完整,柔塑性大,裂隙不發育,透水性差,為相對隔水層。可造成砂岩含水層之間在無導水構造的情況下,幾乎無水力聯係,使地下水普遍具有層間承壓特性。
本區采煤曆史較長,在原礦區範圍內正連煤層大部分已采完,在不同岩段都有大小不一的老窯分布,可能存在一定規模的老窯水,存在老窯突水的可能性,因此在礦山開采過程中應密切注意坑內湧水水量變化,顏色氣味等異常情況,一旦確定為老窯透水應及時采取有效措施。
3、礦山開采後水文地質條件變化
礦區範圍內隔、含水層呈疊層狀分布,由於地質構造簡單,地下水穿層徑流的可能性小,地下水多沿層間裂隙徑流,至區外排泄於河床內。礦井的直接與間接充水可能對煤層的開采構成影響,並改變地下水的補、徑、排條件,形成礦區範圍內及周圍地下水的疏幹現象。
據本次調查和礦井的排水記錄,礦坑充水的主要因素為裂隙水,包括層間裂隙、節理,主井硐及沿脈井巷,局部有浸流狀地下水浸出,目前礦井記錄的正常湧水量(5~9月)400~500m3/d,枯水期最小湧水量約300m3/d,豐水期最大湧水量約1000m3/d。通過同處明月峽背斜西翼3個煤礦的采空區麵積和湧水量水文地質類比法統計分析,發現礦井的湧水量和采空區的麵積(包括老窯采空區)大體呈正比關係,見下表。由下表看出:隨著采空區麵積的增大,大發整合城門洞煤礦的礦坑湧水量是不斷增大的,故采空區(包括老窯采空區)的湧水量對煤的開采影響較大。
綜上所述:雖然目前礦山開采對地表水的疏幹影響不大,對地下水水質基本無影響,地質構造簡單,但采空區(包括老窯采空區)麵積較大,而大洪河水庫支流大致從礦區中部通過,對礦井構成潛在威脅,故礦山水文地質條件複雜程度中等。
(二)工程地質條件
1、工程地質條件現狀評價
礦區內分布的地層主要為三疊係上統須家河組第五段、第六段、第七段和侏羅係下統珍珠衝組,珍珠衝組、須家河組第六段岩性組合以長石石英砂岩為主,須家河組第五段、第七段岩性組合主要為炭質泥岩、頁岩和煤層,按照岩性工程地質特征分為兩個工程地質岩組。
一是以長石石英砂岩為主的堅硬工程地質岩組,砂岩幹抗壓強度為766.9~1085.9kg/cm2,濕抗壓強度為526~581kg/cm2,彈性模數為3.77~10.0 kg/cm2,泊桑比0.03~0.1。故岩石較堅硬,抗壓剪強度較高,力學性能好,抗風化能力強,不易變形破壞,部分地段節理裂隙較發育,穩定性較好。
二是以炭質泥岩、頁岩和煤層為主的軟質工程地質岩組,頁岩幹抗壓強度為152~315kg/cm2,濕抗壓強度為227~498kg/cm2。故岩石硬度小,抗壓強度低,力學性能差,易變形。
礦區開采煤層為正連,煤層直接頂板為灰黑色含炭質泥岩、砂質泥岩,頂板泥岩塑性較好,硬度小,易垮落,完整性差,采礦時應加強支護或剝離。直接底板岩性為灰色薄層狀砂岩,層理明顯,可塑性差,現尚穩定,巷道局部偶具輕微底鼓現象,底板條件尚好。
2、工程地質條件預測評價
在開采過程中,隨著開采深度的加深,采空區的增大,岩層原有的內部應力平衡被破壞,岩層局部地段節理裂隙較發育,岩層相對破碎,易形成垮塌,在采掘過程中,應按規定留足保安煤柱,作好巷道支護,避免冒頂、片幫02manbetx.com
發生。
(三)環境地質條件及開采後的變化
1、礦區環境地質現狀評價
根據四川省地質環境分區,該礦區所處地質環境屬四川盆地地質環境區之南充~自貢地質環境條件中等亞區。地質災害分區屬四川盆地地質災害區之華鎣山低山滑坡崩塌強烈發育亞區。
根據中國地震烈度區劃圖(中圖地震局,1990),本區所處區域屬地震烈度區劃Ⅵ度區,設計基本地震加速度值為0.05g。區內未發生過大的地震災害,多為<4級的小震。
礦區屬低山丘陵地貌,總體地勢南東高北西低,地形切割中等,溝穀總體走向為南東~北西,地形坡度一般為25-28°,多為順向斜坡,區內最高海拔538m,最低海拔 290m,植被發育良好。岩石屬塊狀、堅硬層狀岩類,岩石結構麵不發育,風化、岩溶不發育,節理、裂隙不發育,斷裂不發育,從整體看,斜坡穩定性屬基本穩定。礦區及其周圍未曾發生過大的自然滑坡和大規模崩塌和泥石流等地質災害,風化殘坡積厚度較小,不曾出現大量水土流失,故礦區地表地質環境狀況良好。
該礦山開采方式為地下開采,暗斜井開拓,井巷圍岩基本穩定,煤層傾角一般28°~31°,在礦井采高距地表垂距>80m的地段,不會出現因采空而造成地麵塌陷、沉降、滑坡等地質災害。但本礦區局部有采空區上界距地表<80m的地段。該地段開采時應加強支護和回填,以免發生地麵塌陷等不良地質現象。
礦井排水由水泵抽排至主井口自然流出,排入溝內,因礦井排水量增加的同時,易導致礦區範圍內及周邊地區地下水疏幹現象,應加強防治。礦井生產原煤直接銷售,不經洗選,故礦井水對地表水體汙染較輕,生活汙水對地表水有一定汙染。
礦井開采產生的固體廢石廢渣,除部分用於充填采空區外,大部分運出井外隨意堆放,目前礦山井口廢石堆積體暫時穩定,對礦山環境影響較小,但隨著堆積體的增大周邊應修建擋渣牆或運至磚廠變廢為寶。
礦區範圍內居民點較密,礦井抽排的煤層氣(瓦斯)對大氣起溫室效應,礦井煤塵對人體呼吸係統造成傷害,煤炭通過汽車外運時煤灰、煤塵會影響公路沿線環境,故煤礦直接排放廢氣粉塵會影響大氣環境。
綜上所述,本礦目前存在的主要地質環境問題為矸石不合理堆放,水土汙染、危岩墜石及地表水疏幹,因其規模不大,危害和影響程度較小,對當地村民的生產生活影響程度較輕,礦山地質環境條件良好。 2、礦區環境地質預測評價
礦山開采產生的矸石多數回填采空區,但仍有一定量矸石運出地表,堆積於大洪河支流北西側斜坡上,隨著礦山開采的繼續,矸石堆將進一步擴大,由於矸石堆周圍均無攔護設施,矸石結構鬆散,其穩定性極低,在瀑雨和不斷加載的前提下,矸石堆可能失穩形成滑坡,對大洪河下遊構成影響,應加強綠化。
為減小對水土的汙染,在井口前緣修建沉砂池,避免礦山流出的礦坑水對地表水土的汙染程度進一步增大,故將礦坑水和對矸滲透水沉澱後再行排放。
根據本次調查礦井瓦斯濃度相對較低,說明礦山目前通風效果良好,但隨著開采強度增大,瓦斯湧出量將相應增大,且本區裂隙較發育,瓦斯湧出量可能急劇增大。因此,礦山在今後的采礦活動中應不斷完善通風係統,配備合理的通風設施,加強瓦斯監測工作,發現瓦斯濃度超標必須立即停止生產,查明原因排出故障,待瓦斯濃度降低後才能恢複生產,避免發生瓦斯02manbetx.com
。
因本區采煤曆史較長,礦區內有老窯存在,不排除老窯積水的可能,故礦山在采礦過程中應密切注意礦坑水變化情況,一旦發現湧水異常、岩石“冒汗”、水色水味異常等老窯透水跡象,應立即停止生產,查明水源,並采取適當的疏排措施處置後才可進行生產。
2.2.6、其它開采技術條件
一、瓦斯
根據廣安市經濟委員會、廣安市安全生產監督管理局《關於公布2007年度礦井瓦斯等級鑒定結果的通知》(廣經 [2007]250號),大發煤礦2007年度三旬中最大一天CH4的湧出量0.65 m3/t.d,CO2的湧出量0.57 m3/t.d;相對瓦斯(CH4)湧出量為8.91 m3/t.d,相對CO2湧出量為7.82 m3/t.d,上年度礦井瓦斯(CH4) 絕對湧出量為0.69 m3/min,瓦斯(CH4)相對湧出量為8.36 m3/t.d。根據《煤礦01manbetx
》規定的礦井瓦斯等級劃分條件,以礦井的絕對瓦斯湧出量和相對瓦斯湧出量作為確定礦井瓦斯等級的依據,確定大發煤礦2007年度為低瓦斯礦井。
調查得知:兩年內礦井絕對瓦斯湧出量和相對瓦斯湧出量無大的變化,煤炭產量和瓦斯湧出量都基本穩定。
二、煤塵及煤的自燃傾向特征
根據煤炭科學研究總院重慶研究院煤炭自燃傾向性等級鑒定報告(2008年4月11日),礦山開采的正連煤層煤質含硫、磷較低,無爆炸性,自燃傾向性為不易自燃,自燃傾向性等級為Ⅲ級。
在生產過程中也應注意維護好通風設備,強化管理監測。加強通風和進行噴淋水,防止瓦斯、煤塵爆炸和煤層的自燃。
三、礦山地熱
根據礦山開采資料,該礦采用明斜井開拓,會產生地熱梯度增溫現象。礦井內恒溫帶深度一般為110—140m,恒溫帶溫度17.2℃,與本地多年平均溫度十分接近。地溫梯度值(℃/100m)最大為1.38,最小僅1.21,平均1.32。地溫梯度小於3℃/100m,屬於地溫正常區。礦井+75米的溫度為24℃,未超過《煤礦01manbetx
》規定的26℃,故井下開采不會受熱害影響。
2.3工程概況
2.3.1工程量
根據四川省煤炭設計研究院設計的圖紙來看,3111采麵軌道巷上淨寬2.0m,下淨寬2.7m,淨高2.0m,巷道總長度379m,擔負一采區運輸任務,為礦井的通風巷道兼安全出口。
2.3.2巷道支護形式:
該軌道巷布置在半煤岩層中,采用金屬梯形棚支護。
2.3.3巷道斷麵

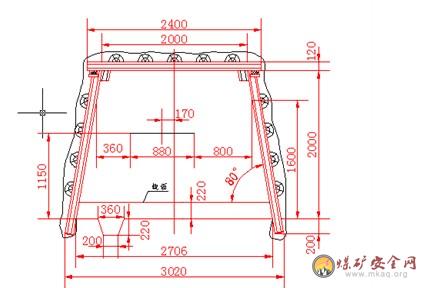

軌道巷上淨寬2000mm,下淨寬2700mm,淨高2000mm,上毛寬2400mm,下毛寬3020mm,毛高2320mm,巷道淨斷麵4.7m2,毛斷麵5.7m2。水溝淨斷麵上寬×下寬×深=360×200×220mm,毛斷麵400×400mm。
2.4 輔助工程
供電、通訊、供排水、設備運輸等各項輔助工程,
1.供電:該工作麵掘進施工中的電源來±0m水平中央變電所。
2.通訊:在±0m水平南軌道巷掘進工作麵及±0m水平車場摘掛鉤處分別安設礦用本安型通訊電話,通過調度室程控交換機與礦內調度電話聯係。
3.供排水:+100m水倉→二號主暗斜井→±0m水平井底車場→3111采麵軌道巷掘進工作麵。
掘進工作麵的生產用水→掘進巷道水溝→±0m水平井底水倉→排水管路→+327m主斜井→地表。
4.運輸:軌道巷在施工中矸石及煤采用人工出矸,使用一台 1噸U型礦車進行運矸,矸石車人工推至車場後經二號主暗斜井、一號主暗斜井、主斜井提升至地麵。
材料運輸與矸石運輸方向相反。
第三章 施工方案及支護
3.1 施工方案的選擇
根據巷道工程技術特征和現有地質、水文資料,確定采用鑽眼光麵爆破法組織施工。
施工方案為:采用7655D型氣腿式鑿岩機鑿岩、打眼,人工裝岩,1噸U型礦車運輸煤、矸及物料。按中腰線掘進。FBD-2-№5/5.5×2型對旋軸流式局部通風機配Ø400mm抗靜電、阻燃風筒通風。
3.2 支護設計
3.2.1 支護形式
巷道采用金屬梯形棚支護,:
3.3支護工藝及施工順序:
工藝流程:打支架角窩→穿金屬板鞋→架棚→背幫接頂
3.3.1 作業形式
采用一班一個小循環的作業方式。
3.3.2 水溝澆灌
水溝毛斷麵在巷道掘進時,同時掘成,水溝距掘進頭相距不超過40m。在澆注過程中為保證施工質量,邊澆注邊用HE6-50型振動器搗實,水溝嚴格按設計要求施工。
第四章 巷道施工工藝
4.1 作業方式
采用鑽眼爆破法進行施工,全斷麵一次掘進,光麵爆破。選用7655D型氣腿式鑿岩機鑿岩。
4.1.1鑽爆工藝流程:
鑽眼前準備→鑽眼→檢查瓦斯→裝藥聯線→檢查瓦斯→撤人放警戒→爆破→檢查瓦斯及爆破效果→灑水消塵、維護頂板→出矸→臨時支護→永久支護。
4.1.2、鑽爆工序要求:
(1)鑽眼前,必須詳細檢查工作麵10m範圍內的支護,發現問題及時處理。
(2)必須依據中腰線在工作麵按炮眼布置標定眼位。
(3)嚴禁鑽眼與裝藥平行作業和嚴禁在殘眼內鑽眼,並堅持濕式鑽眼。
(4)爆破要嚴格執行“一炮三檢”和爆破“三人連鎖”製度。
(5)爆破采用先拉槽後刷幫壓頂的方法,正向裝藥,串聯式聯線方式,使用煤礦許用毫秒延期電雷管,不低於三級的煤礦許用乳化炸藥,每眼使用2個水炮泥。
(6)爆破前跟班人員必須派專人在所有通往爆破地點的各個通道口站崗,爆破撤人距離以外安全有掩護的地點設置警戒。隻有每個警戒點的警戒員都通知後才可裝藥爆破,爆破後警戒員隻有接到撤除警戒的命令後才能撤警戒。
4.2爆破作業
掏槽方式為楔形掏槽法,周邊眼與設計輪廓線距離為150mm
4.2.1爆破器材:
使用3號煤礦抗水乳化炸藥,藥卷規格為Ø32×200mm,重量200g/卷,1—5段毫秒延期電雷管引爆,MFB—100型隔爆電容式啟爆器。
4.2.2裝藥結構
全部炮眼采用正向連續柱狀裝藥,裝藥時要小心將藥卷用炮棍送到眼底,不得裝錯雷管的段號,不得弄斷雷管腳線,有水時使用防水套,以免受潮拒爆。
4.2.3起爆方式
爆破網絡采用大串聯全斷麵一次起爆。

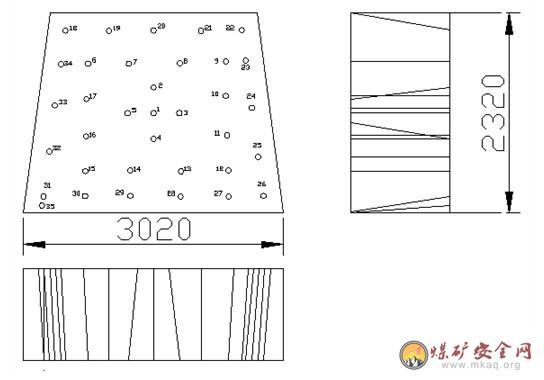

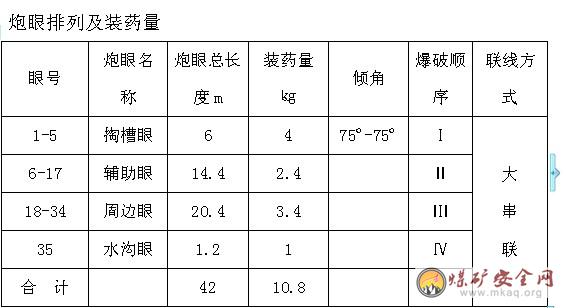

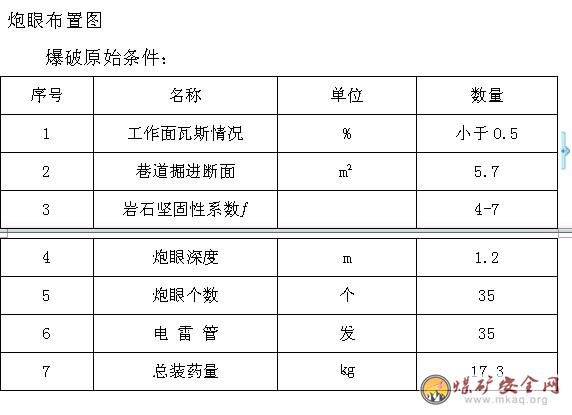

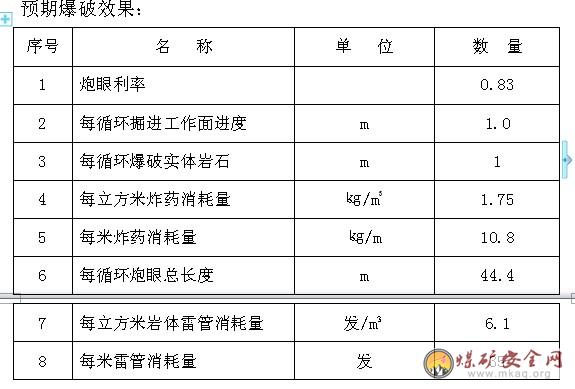

4.2.4炮眼布置圖、爆破原條件及爆破說明書(見附圖)
4.3施工質量技術要求
4.3.1打眼前必須由施工人員畫好掘進中、腰線,並找出巷道周邊輪廓,標出炮眼位置,嚴格按炮眼布置圖和爆破說明書進行打眼、裝藥、爆破。
4.3.2 施工必須按要求掘進,嚴進丟底拉幫。
4.4 裝運要求
每掘40m移一次耙鬥裝岩機,釘臨時軌道 ,移機後耙鬥裝岩機距工作麵距離為20~25m。耙鬥裝岩機要上好卡軌器,並在耙矸機安裝的頂底板處共打四個繩楔,用繩頭崁入岩石0.4m以上,再用φ21.5mm的鋼絲繩將耙矸機兜起穩住。
4.5 管線布置
巷道施工時要敷設一趟靜壓水管,一趟壓風管,一趟電纜。
風、水管路接頭要嚴密不得有漏風、漏水現象。風水管距工作麵20m範圍內使用1寸膠管,施工過程中要按設計要求預埋好吊掛永久管線的預埋件。
4.6 設備及工具配備
設備及工具配備情況
設備名稱 型 號 數 量 用 途 備 注
氣腿式鑿岩機 YT-28 3 鑽眼
4.7裝岩、排矸
本巷道掘進過程中采用人工出矸,用1噸U型礦車裝岩。
4.8臨時支護
臨時支護使用直徑不低於160mm的木支柱進行支護
4.9永久支護
該巷全段采用金屬梯形棚進行支護。
第五章 巷道施工生產輔係統
5.1 排矸運輸提升係統:
該巷道掘進配一噸U型礦車擔負運輸任務,矸石經二級暗斜井、一級暗斜井、主斜井提升至地麵。軌道巷內鋪設15㎏/m,軌道軌距600mm。
5.2 壓風係統:
風源來自地麵空壓機房DGLC—55A螺杆式空壓機,通過3英寸壓風管路輸送至工作麵,經1寸風管輸入鑿岩機。壓風機風壓為0.8Mpa,工作麵風壓不小於0.4Mpa。
壓風係統:地麵空壓機房DGLC—55A螺杆式空壓機→3111采麵軌道巷掘進工作麵。
5.3通風係統
5.3.1風量計算
(1)、按瓦斯湧出量計算
Q掘= 100×q掘×Kd
式中:Q掘 ——掘進工作麵需風量,m³/min
Q掘 ——掘進工作麵絕對瓦斯湧出量,m³/min
Kd ——掘進工作麵因瓦斯湧不均勻的備用風量係數,取:1.8
Q掘=100 ×0.12 × 1.8=21.6 m³/min
(2)、按炸藥使用量計算
Q掘=(Aj × b)/(t × c)
式中:Q掘 ——掘進工作麵需風量,m³/min
Aj-- 掘進工作一次爆破所用的最大炸藥量,kg;取10.8kg
b--每公斤炸藥爆破後生成的CO量,取0.1 m³/kg
t--通風時間,取勝30min
c--爆破經通風後,允許工人進入工作麵的CO濃度取0.02%
Q掘= (10.8 × 0.1)/(20 × 0.02%)=180m³/min ,取115m³/min
(3)、按局部通風機吸入量計算
Q掘=Q f×I×Kf
式中:Q f - -掘進麵局部通風機額定風量,m³/min ,FBD-2-№5/5.5×2型。
I - -掘進麵同時雲轉的局部通風機台數,台;
Kf - -為防止局部通風機吸循環風的風量備用係數,取1.2。
Q掘=140×1×1.2=168 m³/min,取138m³/min
(4)、按工作人員數量計算
Q掘=4 × nj
式中:nj-–掘進工作麵同時工作的最多人數。
Q掘=4 × 7=28 m³/min
2.2.5、按風速驗算
根據《煤礦01manbetx
》規定,煤巷、半煤巷掘進麵風量應滿足:
15 × Sc≤Q采 ≤240×Sc
Sc—掘進工作麵巷道過風斷麵,㎡,取4.3㎡
64.5≤Q采≤1032
根據上述計算得知,按炸藥使用量計算風量最大,故單個掘進工作麵風量取180 m³/min。
根據以上計算,決定掘進工作麵按180 m³/min進行配風。掘進工作麵局部通風采用機械壓入式通風。用FBD-2-№5/5.5×2型局部通風機配φ400mm膠質柔性抗靜電阻燃風筒。局扇安設在±0m水平南軌道巷進風流中,風筒出口距掘進磧頭不大於5米。
5.4 供電係統

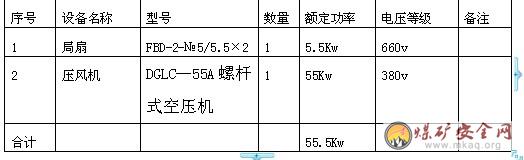

5.4.1 用電負荷統計 巷道施工用電統計表
5.5 供水係統
5.5.1施工供水
防塵水源:+100m水平水倉→二級主暗斜井→±0m水平井底車場→3111采麵軌道巷掘進工作麵。
防塵水管為2寸鍍鋅鋼管,並且每100m安設一個三通閘閥,在進風流中安設一組淨化噴霧,同時在距掘進工作麵50m和20m處各安設一組常開的防塵噴霧裝置和放炮噴霧灑水裝置。且在距風流彙合口15—20m處安設一組淨塵噴霧裝置以及保證各種機具正常供水。
5.6照明、通訊與信號係統
5.6.1照明
地麵各機房、配電所、值班室等室內照明采用熒光燈,道路、排矸場所使用節能水銀燈,巷道內各硐室、車場安設新型DK-250/127礦用照明燈。
5.6.2通信
在值班室設置KJT3-60型60門程控電話交換機,每個工作麵設置一台抗噪聲防爆電話機,通過交換機與地麵各重要場所及調度室進行聯係。礦調度室安裝兩門程控外線電話對外聯係。
5.6.3信號
井下提升機房、各裝載轉載點,均設置各自獨立的光信號係統。
第六章 巷道正規循環作業與勞動組織
6.1、勞動組織
6.1.1、勞動工作製
成立工程項目部,設項目經理一人,副經理三人,下設兩個工程隊,一個機運隊及管理服務係統,其中施工隊采用“三八”作業工作製,其組織機構形式具體見附圖。
6.1.2、勞動力安排
管理人員13人,每個施工隊10人,共計43人,管理隊員全部用具有一定任職資格和中、初級以上工程技術人員擔任,負責日常管理工作,特殊工種必須持證上崗。工作麵人員配備及勞動組織表。
6.2、正規循環作業
為確保正規循環作業的完成,工作麵施工作業根據勞動組織的人員配備,合理安排工序。工序和工序之間盡量做到交叉進行,平行作業,以充分利用工作時間,提高工時利用率。
第七章 綜合進度計劃及進度保證措施
7.1 綜合進度計劃
7.1.1 施工進度安排
根據設計施工時間要求和現場實際情況,結合我礦施工力量和技術裝備水平,對工程進度進行綜合安排,巷道單進指標80m/月。
7.1.2 施工工期
3111采麵軌道巷總工期6個月,各段工期為:
進場準備期:10天
施工準備期:20天。
施工期:6個月。
收尾期: 10天
7.2 工期保證措施
7.2.1技術措施
(1)工程開工前,進行圖紙會審,精心編製施工技術安全措施,認真做好技術交底工作,嚴格按照設計要求施工。
(2)按照工期進度的要求,做好人員、設備、物資的準備工作,確保各項工程如期完成。
(3)精心組織、科學管理,積極合理地采用和推廣國內外先進的技術和先進的施工經驗。
(4)施工人員進點後,抓緊大臨工程的施工和設備安裝,在確保安全生產的前提下,科學的組織立體交叉作業,縮短施工準備期。
7.2.2 組織措施
(1)健全項目部管理製度,配備懂工程管理,懂技術管理的項目經理和一支技術力量強、職工素質好、作風過硬的施工隊伍,組成一個能吃苦耐勞、善打硬仗的戰鬥集體。
(2)認真貫徹執行上級的施工安全、計劃、物資、技術等各項管理規章製度,使各項管理工作規範化、製度化。
(3)加強調度工作,統一指揮生產。
(4)開展多種形式的勞動競賽,充分調動職工的積極性和主動性。
7.2.3 經濟措施
實行班組核算計件製,打破工資標準,把工作內容、數量和具體要求,層層落實到人,把個人的經濟收入直接與進度、質量、安全掛鉤,實行浮動工資製,充分體現多勞多得、按勞分配的原則。
第八章 工程質量目標及質量管理體係
8.1質量目標:
工程質量優良。分項工程一次檢驗合格率100%,優良率100%,分部、單位工程質量優良。
8.2 質量保證體係
為了確保±0m水平井筒工程施工質量,在施工全過程中項目經理部將恪守“工程優質、服務一流”的質量方針,努力實現“優質服務、信守合同、工程全優”的質量目標。在從事與質量有關的各項工作與活動時,應做到“有人負責、有章可循、有據可查”,同時接受監理公司和業主的監督和檢查。項目經理部通過對要完成的任務作透徹的分析,確定所要求的技術,選擇和培訓合適的人員,使用適用的設備和程序,創造良好的工作環境,明確承擔任務者的個人責任等來達到預期的質量。
8.2.1 質量保證組織機構
項目部質量保證組織體係圖
質量保證管理職責
8.3質量保證措施管理職責
8.3.1項目部總經理質量保證管理職責
(1)貫徹執行國家的安全法規、法令、條例及上級主管部門
的各項指令;
(2)執行公司的質量方針,對質量政策和目標的保質和實施負責;
(3)負責項目部組織機構的建立,健全並保證其有效運轉;
(4)對現場施工負組織、協調、管理責任,對實現施工質量要求負具體領導責任;
(5)確定並提供充分且適宜的基本資源(包括人力資源和專業技能,施工機具,檢驗、測量和實驗設備,計算機軟件等);
(6)每半年組織一次針對質保體係的管理部門檢查工作,對質保體係的狀況和適用性進行審查並決定是否修訂,對不適用的程序和文件采取糾正措施,直至問題得到解決;
(7)負責項目部所簽合同的管理,定期檢查合同落實情況。
8.3.2總工程質量管理職責
(1)負責工程施工中的技術管理工作;
(2)組織編製單位施工組織設計,負責審批項目部的施工措施、質量計劃;
(3)負責施工中糾正和預防措施的實施;
(4)負責施工中措施工程、隱蔽工程的管理工作。
8.3.3 項目經理部生產副經理質量管理職責
(1)在項目經理的領導下,管理項目部施工生產工作;
(2)審批並組織實施年、季、月施工進度計劃;
(3)主持生產調度會,管理、協調施工生產活動。
8.3.4 項目經理部經營副經理質量管理職責
(1)分管領導項目部勞資工作,確保合格的勞動力資源;
(2)分管領導項目部物資供應工作;
(3)分管領導項目部合同管理工作,跟蹤管理合同履行情況;
(4)分管領導項目部後勤工作。
8.3.5 質保部質量管理職責
(1)參與質量計劃的編製和審查,對其運行情況進行檢查;
(2)負責不合格項目審查處理工作,並對糾正、預防措施的執行情況和效果進行跟蹤檢查;
(3)定期向項目經理報告質量趨勢和質量活動運作情況;
(4)負責工程質量的檢查管理工作,編製內部質量監查計劃,實施質保監查;
(5)製定質保人員培訓計劃,包括培訓時間、培訓內容和考核要求等,負責對項目部全體職工的質量培訓;
(6)有對向上級管理部門報告質量情況,並提出解決質量問題的辦法;
(7)參與重要物項的驗收和工程的中間及竣工驗收;
(8)對供方的資格和能力進行評價和選擇,對供方的質保能力進行審查,評審其質保文件,並編製評審報告,同時對采購中的物項和服務進行監督和驗收;
(9)做好質保文件的收集、記錄、整理、歸檔、保管工作。
8.3.6 工程技術科質量管理職責
(1)在總工程師領導下,負責編製施工組織設計和質量計劃;
(2)組織對設計圖紙、加工圖紙以及業主提供的技術資料會審,並向施工隊做技術交底;
(3)負責編製施工現場調查報告、工程開工報告,對特殊施工方案並組織研究和論證,並製定施工程序;
(4)參與物資和設備采購工作,以及對物資供方的調查和重要物項的驗收;
(5)參與工程的中間及竣工驗收,負責對竣工資料的收集和整理工作;
(6)負責現場施工變更管理,負責編製設計修改、材料代用等技術變更文件並監督其實施情況;
(7)負責對施工中隱蔽工程、措施工程的實施工作。
8.3.7 計劃科質量管理職責
(1)負責編製年、季、月、 施工計劃;
(2)負責對施工工程預、決算的管理;
(3)負責對合同的管理和評審工作;
(4)負責上報工程項目預算的執行情況和工程計劃報表。
8.3.8 供應科質量管理職責
(1)負責編製物資采購計劃、采購文件和采購合同;
(2)負責對所采購物項的交貨進度進行控製,監督供方按合同要求保質、保量、按期交貨;
(3)負責采購物項的標識、複驗以及對不合格物項的標識和處置,負責物項的貯存、保管、發放供應等,對采購物項的質量負責。
(4)負責物資供應方麵的外部接口。
8.3.9施工隊質量管理職責
(1)按照施工計劃、施工技術文件完成規定的施工任務;
(2)編製施工作業措施、安全措施等施工文件;
(3)負責對分項工程的檢驗和評定;
(4)負責組織施工隊內的安全、技術培訓;
(5)負責對不合格工程的處理和糾正、預防措施的製定。
8.4 質量保證措施
8.4.1 保證巷道中心導向準確的措施
(1)巷道中線按照巷道開口的設計坐標、高程和方位角利用甲方提供的資料進行標定,巷道中線按要求實地測定;
(2)在巷道開口標設巷道中線位置,以確保中線的穩定性;
(3)打眼前,應按巷道中線進行校正。
8.4.2 混凝土
質量保證措施
(1)原材料的控製:砂子、石子、水泥必須有合格證和強度實驗報告,受潮結塊和過期的水泥禁止使用。對泥土雜質含量超過規定的粗骨料進行衝洗。每批料到場後都要做配比試驗,適時調整配比。測定砂石的含水量,及時調整水灰比;
(2)對電子自動計量配料係統應定期校對,嚴格控製混凝土的水灰比,外加劑、水要選用較精確的容器量取,誤差不得超過±0.5%;
(3)冬季施工,采用熱水攪拌措施,保證砼入模溫度≥15℃;
(4)混凝土的攪拌時間不低於1.5分鍾,保證攪拌均勻,要經常檢查混凝土的塌落度,發現有較大變化時,要找出原因並及時調整、混凝土入模後要用振搗器進行振搗,分層厚度為300mm左右,振搗要適度,嚴禁過振和漏振;
(5)為確保接茬密度,攪拌接茬混凝土時,加入高效減水劑,以增加混凝土的流動性,從而保證接薦的密實;
(6)實行專職質檢員對支模質量井下跟班檢查驗收製度。支模尺寸不符合標準不砌築,從施工過程控製上保證巷道成型質量。
8.4.3 施工記錄及檢測
(1)對原材料質量及混凝土強度,根據規範要求進行檢測或送當地質量檢驗測中心,進行檢驗,確保工程質量優良;
(2)施工中必須建立完整的記錄資料確保工程可追溯性。
第九章安全技術措施
9.1 通用部分
9.1.1 各工種必須堅決貫徹執行《煤礦安全規程》、《煤礦安全技術操作》規程、《煤礦井巷工程質量標準》和國家有關安全的法規。
9.1.2 各工種必須認真執行工種崗位責任製,嚴格現場交接班製度,按章作業,搞好工程質量,用好管好中腰線。
9.1.3 迎頭遇有下列情況之一者,必須停止作業及時彙報:
(1)迎頭遇有出汗、掛紅、水哨、惡臭、淋水交混或增大等情況之一者。
(2)井壁岩石壓力增大、破碎、支護變形、底鼓者。
(3)溫度驟增、驟減者。
9.2 掘進部分
9.2.1 進入工作地點前,首先要通風,然後站在安全地點,由外向裏敲幫問頂,首先將懸矸危岩摘除後,方可工作。
9.2.2 打眼前必須敲幫問頂,處理浮矸,並使釺頭落到實岩上,打眼時鑿岩機先輕運轉,鑽進一定深度後,再全速運轉。
9.2.3 嚴禁在殘眼內繼續鑽眼。
9.2.4 推進鑿岩機不要用力過猛,更不能施加橫向力,以免斷釺傷人。
9.2.5 應注意經常擰緊膠管與鑿岩機的接頭,防止風管鬆脫傷人。
9.2.6 停水時,必須立即停止鑽眼。
9.2.7 鑽完整個工作麵的炮眼,應立即將鑿岩機及其風水管撤至安全地點。
9.2.8 嚴格執行“一炮三檢”、“三人聯鎖”放炮製度。
9.2.9 放炮工作必須由持有合格證的專職或兼職放炮員擔作。
9.2.10 放炮員必須在上班後領取適量的炸藥和雷管,並在安全地點分別加鎖保管,在打眼結束前30分鍾,必須檢查好母線,並在安全地點分名別類作好炮頭、泡泥以備裝炮,下班前必須將剩餘的炸藥雷管清點後交回藥庫,方可下班。
9.2.11 裝藥時,要細心將藥卷裝到眼底,不得擦破藥卷,不得拉斷腳線,放炮必須使用水炮泥,炮泥封堵量按以下規定執行:
(1)炮眼深度小於600mm時,不得裝藥、爆破;在特殊條件下,如挖底、刷幫、挑頂確需淺眼爆破時,必須製定安全措施,炮眼深度可以小於600mm,但必須封滿炮泥;
(2)炮眼深度為600―1000mm時,封泥長度不得小於炮眼深度的1/2;
(3)炮眼深度超過1000mm時,封泥長度不得小於500mm;
(4)炮眼深度超過2500mm,封泥長度不得小於1000mm;
(5)光麵爆破時,周邊炮眼應用炮泥封實,且封泥長度不得小於1000mm;
(6)工作麵2個或2個以上自由麵時,在岩層中最小抵抗線不得小於300mm。淺眼裝藥爆破大岩塊,最小抵抗線和封泥長度不得小於300mm。
9.2.12 炮眼遇有下列情況之一者,不得裝藥放炮;
(1)迎頭上的任何殘眼;
(2)炮眼位置、方向、深度不對者;
(3)炮眼內的雜物沒有吹淨者;
(4)炮眼內有顯著瓦斯湧出或異色水溢出者;
(5)互相打透的炮眼。
9.2.13 放炮前必須將所有人員、設備撤走,放炮員必須在有掩護的安全地點進行放炮。
9.2.14 放炮前,放炮員警戒牌交給班組長,班組長必須親自布置專人在有掩護的安全地點進行警戒。警戒線處應設置警戒牌、攔繩或拉線等標誌,崗哨的設置及撤消必須由同一人安排,所有崗哨必須在接到派崗人的信號後方可撤崗。
9.2.15 放炮母線和連接線必須懸掛好,不得與導電體接觸(如鋼管、鋼絲繩等),不準和電纜、信號線、電話等帶電體靠近,放炮母線隨用隨掛;放炮前,迎頭需切斷一切電源,放炮鑰匙或把手放炮員必須隨身攜帶。
9.2.16 放炮時如果通電不爆,至少要等15分鍾可沿線檢查,找出原因進行處理。
9.2.17 放炮後應先將放炮母線從放炮器接線柱上拆下,並將母線端頭扭結在一起,等工作麵炮煙散盡後,放炮員、跟班作業人員、瓦斯檢查員首先進入工作麵,檢查認為安全後,方可讓其他人員進工作麵。
9.2.18 發現瞎炮及時處理。如果是連線不良造成的瞎炮,可重新連續給電放炮。如果是炸藥或雷管問題所致,必須在距瞎炮300mm外鑽一與瞎炮平行的炮眼,重新裝藥放炮來處理。嚴禁手拉或掏挖瞎炮。
9.2.19 嚴格執行專人管理巷道壁,發現異常及時處理。
9.2.20 架棚時必須找盡頂板活石懸矸,且接頂要嚴實。
9.3 一通三防部分
1、掘進工作方麵開工前必須提前提出開工計劃,並通知通風工,做好掘進工作麵的準備工作。
2、局部通風機必須指定人員實行掛牌管理,壓入式局部通風機和啟動裝置安裝指定地點,全風壓供給該處的風量必須大於局部通風機的吸風量,最低風速不得於0.15m/s。壓入式局部通風機實行雙風機雙電源自動切換。
3、必須使用抗靜電阻燃風筒,吊掛牢靠,逢環必掛,使用反壓邊接頭,嚴密無反接頭,風筒口掘進工作麵的距離不得大於8m。
4、每次噴完漿後,必須將風筒、管路上的混凝土衝刷幹淨,不得留有水泥幹巴。
5、局部通風機必須按規定及時清掃粉塵,電器設備必須保持完好防爆。局部通風機、風電閉鎖的開關不得隨意挪用。
6、堅持濕式打眼,杜絕幹打眼,爆破使用水炮泥。
7、嚴格執行“一炮三檢”製度,掘進工作麵放炮地點20m範圍內瓦斯濃度超過1.0%時,嚴禁爆破。
8、放炮時必須采取措施保護好風筒,炮煙沒吹淨時不得進入工作麵,防止炮煙熏人。
9、嚴格瓦斯檢查製度,瓦斯檢查工必須嚴格遵守巡回檢查製度、班組長簽字製度,當工作麵瓦斯濃度達到1.0%或二氧化碳濃度超過1.5%時,必須停止工作,撤出人員,進行處理。
10、瓦斯檢查牌板距工作麵的距離不得超過50m。
11、迎頭風量不足、防塵設施和隔爆設施不健全,不得施工。
9.4 機電運輸部分
9.4.1 機電
1、巷道內所有電鈴、電纜、開關上架並排列有序,線路懸掛符合要求。
2、絞車及車場的電鈴要掛在車場有人員躲避的安全地點。
3、漏電保護每天試驗一次,各類聯鎖必須班班檢驗,發現問題及時處理。
4、井下隔爆電器設備要完好,杜絕雞爪子、羊尾巴、明接頭、破口和失爆。
5、嚴禁帶電檢修,搬遷電氣設備、電纜。
6、機電設備檢修時,必有切斷電源閉鎖開關並掛停電牌。
7、檢修好後需送電時,送電人員確認無人在電器線路上工作時方可送電。
8、嚴格執行“停送電”製度。嚴格執行“機電維護操作規定”中有關規定。
9.4.2運輸
1、人力推車的安全技術措施:
(1)人力推車必須對運行線路進行全麵檢查,發現路障,要及時清理後,方可推車;
(2)每人隻能推一個車,嚴禁放飛車;
(3)兩車同向推進時,其推車距離不得少於30m;
(4)推車進入耙鬥裝岩機時,嚴禁將頭側偏,不要將手放在車沿及車角上。
2、絞車運輸
絞車司機每天認真搞好製動裝置的檢查、維護、修理工作。
(1)檢查製動裝置的動作是否靈活,傳動係統的杠杆是否缺油,所有螺絲是否鬆動,拉杆是否有彎曲變形裂紋,若發現異常則應及時處理。
(2)檢查閘輪(或製動盤)或閘瓦表麵是否有油汙,若有油漬必須擦幹淨。
(3)檢查活塞行程是否有衝擊缸底現象。
(4)用塞尺檢測閘瓦的磨損情況,閘瓦和閘輪的最大間隙應不大於2mm。
(5)每班的絞車司機必須檢查深度指示器性能是否完好。
(6)每班絞車司機必須檢查過卷開關的動作是否靈活,機構是否牢固可靠。
(7)每班絞車司機必須檢查過速保護裝置是否能安全製動。
(8)每班絞車司機必須檢查阻車器,擋車欄的動作是否安全可靠,若有問題及時修理。
(9)信號、把鉤工在行車前,必須作好信號工作。信號不到位、絞車司機不得隨意啟動絞車。
(10)耙矸機司機必須經過專門培訓,考試合格後方可持證上崗。
(11)司機必須執行現場交接班製度,認真填寫交接班日誌,對機器的運轉情況和存在的問題,要向交接班司機交接清楚。
(12)開工前的準備工作要在班長和司機的領導下進行,嚴格執行檢查製度,發現問題及時處理,嚴禁帶病作業。
(13)發現危急情況,必須使用緊急停止開關,切斷電源,待查明事故原因、排除故障後,才準繼續開機。
(14)司機必須持證上崗。
(15)加強巷道運輸管理,嚴格執行“行人不行車,行車不行人,行車必須撤人放警戒”規定。
(16)運輸發生落道時,上道前要打好掩木,嚴禁絞車牽引上道。
(17)牽引材料時,若發生拉不動現象,嚴禁強行硬拉。
(18) 絞車運行時,上坡必須掛好大鉤、保險繩、車尾巴;下坡必須掛好大鉤、保險繩。礦車進入車場後,先上擋車器後摘鉤;下坡時或出車場時,先掛好鉤後去擋車器;車過後,及時將擋車器關好;上、下車場按信號指揮放車。
(19)開車時,嚴禁用腳蹬繩、蹬變向輪或用手撥繩。
(20)斜坡一坡三擋必須處於常閉狀態,隻有車輛正常通過時方可打開。
(21)絞車信號采用聲光信號,規定為“一停、二上、三下放”。
(22)斜巷運輸必須根據斜坡長度和坡度、絞車提升能力、鋼絲繩規格等校核所提礦車數量,嚴格按規定執行,嚴禁超掛車輛。各部絞車必須掛牌板注明車型、繩徑、掛車數、坡度等主要參數。
(23)車場必須設置躲避硐,規格為(寬×高×深)大小於2.0m×2.0m×2.5m。車輛運行前摘掛鉤工必須撤除車輛運行範圍內所有人員,並有專人放好警戒。
(24)大型貨載指長度4m及以上,或寬度1.2m及以上,或高度1.25m及以上的貨載;重型貨載指重量為5t及以上的貨載。
(25)運輸大、重型貨載必須有專人現場指揮。
(26)礦車的載重按車的載重量裝載,不得超載。
(27)必須有專人檢查裝車情況。不符合裝車要求,不得進入車場。貨載車輛停放在車場時,每輛車都必須用十字掩木打掩,不得用石子等代替。
(28)絞車牽引力、鋼絲繩強度必須滿足《煤礦安全規程》要示,同時絞車必須有可靠的製動閘。
(29)大、重型貨載必須保證捆綁牢固可靠、支墊平穩、重心適中,否則不得打電話運輸。
(30)重型設備運輸必須裝在平板車上,且寬度不得超過1.6m,高度不得超過1.8m(軌麵起)。必須用雙股小股鋼絲繩或φ6―8mm盤條捆綁牢固。否則不得掛鉤上下。
(31)長型材料(如軌道、鋼管)等運輸,必須裝在材料車內,並必須捆綁牢固,否則不得掛鉤。
9.4.3 所有機電設備,防爆性能必須良好,並有合格的接地裝置、絕緣保護,機械部分要有可靠的定位銷、保護罩、安全閘等,電氣部分要有可靠的過流保護,電氣和機械要有閉鎖裝置,互相聯係方麵的信號必須完好、靈敏、安全、可靠,電纜絕緣良好,無破皮漏電,以確保機電設備安全運轉。
9.4.4 各類司機必須是有合格證的專職或兼職專業人員擔任,並按有關01manbetx
進行工作。
9.4.5 各特殊工種必須持證上崗。
9.4.6非負責設備運行的人員,禁止操作設備;非負責或值班電氣人員不得進行電氣作業,操作電氣設備的人員必須有可靠的絕緣保護,檢修電氣設備時,要停電、閉鎖並掛“有人工作,嚴禁送電”停電牌,嚴格停送電製度。
9.5頂板管理
9.5.1開工前"必須嚴格執行安全檢查製度和嚴格的"敲幫問頂"製度,用長柄工具在安全地點將頂幫的懸矸活石等一切不安全隱患處理掉。確保安全後,方可開工。
9.6 下列情況應立即停止打眼進行處理:
(1)頂板壓力大,臨時支護未跟上時。
(2)巷道有掛紅、掛汗、空氣變冷、發生霧氣。水叫、淋水增大、頂板來壓、底板鼓起或產生裂隙發生湧水、水色發渾、有臭味等透水征兆時。
(3)眼內有瓦斯湧出,有響聲,瓦斯超限時。
(4)打眼無水時。
9.7 風鑽打眼必須嚴格按 《01manbetx
》第二百二十三條至第二百三十條規定執行。
9.8 嚴禁打眼和裝藥平行作業。
第十章 環境保護與文明施工
在礦井的建設中,我單位注重環境衛生、文明施工,加強對環境的保護,力求在快速、優質施工的同時,不破壞周圍環境,做好生態保護。
10.1環境保護
10.1.1環境方針:建築與綠色共生、發展和生態和諧。10.2環境目標: 1.保持環境管理體係有效運行,並為社會各界認可。 2.各類重大環境因素控製在標準規定範圍內,並力求更好。 3.逐步降低自然資源消耗,維護生態環境。 4.杜絕火災、爆炸、有毒有害物質泄漏等汙染事故。10.3控製措施:
10.3.1節約用電
1.采用經濟可行的節電設備,用節能對旋風機替代老式局部通風機。 2.合理選擇用電設備,避免出現功耗浪費現象。 3.根據生產負荷參數,合理調整用電設備的運行時間,避開用電高峰期做到削峰填穀。 4.加強節電意識教育,提高全體員工節電意識。 5.在主要電器設施開關處設置節電標語或警示語。 6.加強每天巡檢,杜絕長明燈和無許可證用電現象,冬季嚴禁使用電爐取暖。10.3.2固廢物存放: 1.嚴格執行《施工固體廢棄物管理程序》,對固廢物分類存放,減少對環境汙染,充分利用資料。 2.在施工現場擺放若幹個鐵皮桶或砌幾個水泥池,供固體廢棄物殘料、石棉繩、機械包裝材料及邊角料等分類存放。 3.在施工過程中應加強固廢物的綜合利用,產生的矸石定點存放,廢玻璃器皿、廢塑料製品單獨存放。 4.在施工地點和項目部院內分別設置廢舊金屬堆場,並進行有效管理。10.3.3施工現場的噪聲排放 1.局部通風機、鑿岩機安裝消音罩,壓風機增加消音設備,減少噪聲汙染。 2.積極引進新型低噪音施工機具。 3.加強設備保養,杜絕故障噪聲。 4.進入噪聲區工作人員配備防護耳罩(耳塞)。 5.合理控製爆破裝藥量以減少爆破噪聲。10.3.4汙水排放 1.指定工具、工作服清洗地點,使用無磷洗衣粉和清潔劑。 2.施工過程中減少汙水排放,有汙水排放時,在施工現場挖臨時汙水沉澱池,經沉澱達標後方可排放。 3.食堂廢水設隔油池,汙水排放到指定的汙水管道。 4.澡堂廢水排放到指定的排汙管道。 5.定期對食堂、公廁進行消毒。
10.4文明施工措施
(1)認真貫徹執行本公司關於文明施工的有關規定,促進企業科學化、規範化、標準化管理,使施工現場的環境衛生得到良好的改善,施工現場出入口應標有企業名稱或企業標識。主要出入口明顯處應設置工程概況牌,大門內應有施工現場總平麵布置圖和安全生產、消防保衛、環境保護、文明施工等製度版。
(2)工業廣場要平整、清潔、衛生。場區的大臨工程和設施,做到布局合理,規劃整齊,標識鮮明。場區內各種材料設備要分類存放,擺放有序,要有鮮明標識,並有利於運輸和保管的技術要求。
(3)采用合理的通風方式,及時排除炮煙。工作麵采用濕式鑿岩。出碴時灑水衝洗岩堆,降低粉塵濃度,工作人員佩帶防塵口罩,搞好個人防護。
(4)各種施工用管線、電纜必須懸掛整齊,材料、工器具擺放有序,並做到“風、水、電、氣、油”五不漏。
10.5消防措施
(1)施工現場要有明顯的防火標誌,倉庫、車庫、油庫、木工棚、職工生活區、井口房等地方要配備足夠的消防器材和充足的水源。
(2)施工場區範圍內設置消火栓,以便消防使用。
(3)在職工中廣泛宣傳防火知識,提高職工的防火意識,確保無火災事故的發生。
(4)保衛、安全及消防部門要及時檢查,並指定整改措施,完善消防安全製度。
