韋家溝煤礦避難硐室隔離門施工方法
韋家溝煤礦避難硐室隔離門施工方法
韋家溝煤礦李磊
摘 要:文章介紹了韋礦-320m避難硐室隔離門的施工方法及隔離門的維護和保養,其經驗可供類似工程施工時借鑒。
關鍵詞:避難硐室;隔離門;施工方法;維護保養
避難硐室隔離門結構概況
韋家溝煤礦避難硐室采用向外開啟的兩道門結構。外側第一道門為防護密閉門(簡稱:外門),主要功能是抵抗1MPa的衝擊波和阻擋有毒有害氣體;第二道門為密閉門(簡稱:內門),主要功能是抵抗0.3MPa的衝擊波和阻擋有毒有害氣體。兩道門之間為過渡室,密閉門之內為避險生存室。

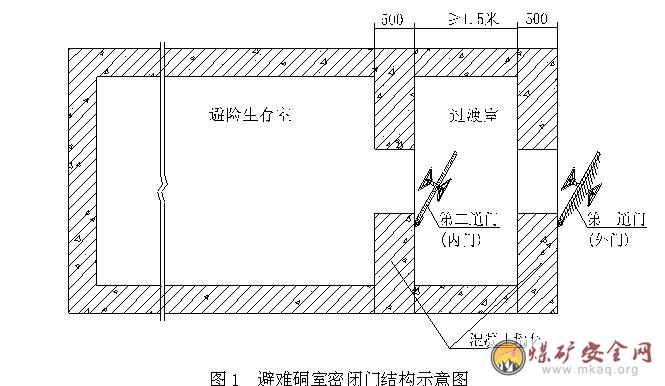

本防護密閉門為順時針方向開啟(“正”門),兩道門框牆的厚度均為700mm;其兩道門框牆的間距不小於3.0米。結構如圖1所示:
避難硐室用防護密閉門安裝時,應依照安裝方法,安裝後應鉛直平整,門框與牆體結合牢固,門扇開啟靈活,並保證兩道門的密封性能。
二、安裝方法
安裝工具:小線、木楔、錘子、扳手、鉗子、螺絲刀、手拉葫蘆(3噸)、拖線板、線墜、水平尺、鋼尺等;
1、門的運輸
外門和內門運輸到安裝地點時采用3噸手拉葫蘆,通過吊裝從專用運輸工具上卸下。運輸中要防止破壞成品或碰撞傷人,到位卸下後,門下方應墊厚度不小於100mm的砧木,並放置平穩。門應處於關閉鎖緊狀態。
2、門的固定
安裝時首應先確定兩道門的安裝位置;在安裝位置的頂部施工兩根錨杆並臨時固定好葫蘆,用葫蘆通過吊裝孔將內門框(與門扇一起)提起到安裝位置,檢測其門框的水平和垂直,位置調整準確後,用木方或磚塊將門墊穩卡牢,進行臨時固定。
安裝時先進行內門的安裝施工,內門框牆體施工建設完成,檢查內門開啟無誤後,再進行外門的安裝施工。
3、門框牆施工方法
內外門框牆厚度要求都為700mm,牆體整體澆築。采用磚胎膜,厚度為120mm,中間夾層用鋼筋混凝土澆築。
1) 門框牆鋼筋配置按照《GJBT-997鋼筋混凝土門框牆》進行施工:
門框牆中間鋼筋混凝土澆築層均采用HRB335鋼筋和C30混凝土振搗成型。
門框牆受力鋼筋不小於φ12,長度不小於150mm;間隔距離不大於250mm;受力鋼筋最小配筋率為0.25%;
門框四周錨鉤伸入模板中間,與不小於φ16的鋼筋捆紮牢固後澆築混凝土。
門洞四角均配置3-φ16的斜向45º鋼筋,其長度不小於1100mm;
門框牆中心線兩側鋼筋應對稱布置。
2) 門框與門框牆應澆鑄成一整體,澆鑄混凝土前要將固定錨鉤檢查、校正、與牆體內鋼筋捆紮固定、可靠。門框牆混凝土澆築主要注意事項為:
開工前嚴格按照C30混凝土的配合比進行配合,保證混凝土具有良好的密實性、耐久性,達到設計要求的抗壓、抗滲指標;
鋼筋混凝土四周與岩體接實,保證足夠的強度和氣密性。
門框牆混凝土均應左、右側對稱澆築,保證兩側灌注高度差不超過0.5m,防止單側混凝土擠壓跑模或變形。
鋼筋混凝土施工,注意留好拱和牆、施工縫等處的接頭筋,保證混凝土的整體性和連續性。
振搗時,要盡量振搗到每個拱、牆部位的角落,防止過搗或漏搗現象出現,保證混凝土密實,表麵光滑,無蜂窩麻麵。
3) 門框牆下方澆築到門高3/4處,取下門硐頂棚臨時的吊環或撤除吊掛支架,讓門處於微開狀態,檢查門開啟是否靈活、可靠。如門開啟可靠,讓門處於關閉並鎖死狀態,然後再進行頂部的澆築。封頂處混凝土由裏往外倒退逐漸澆築,以確保拱頂混凝土澆築密實。
4)在門硐頂棚中心線上應相應預埋吊裝環一個備用。
5)外牆進行抹灰處理。
6)按照安裝內門的步驟和方法進行外門的安裝施工。

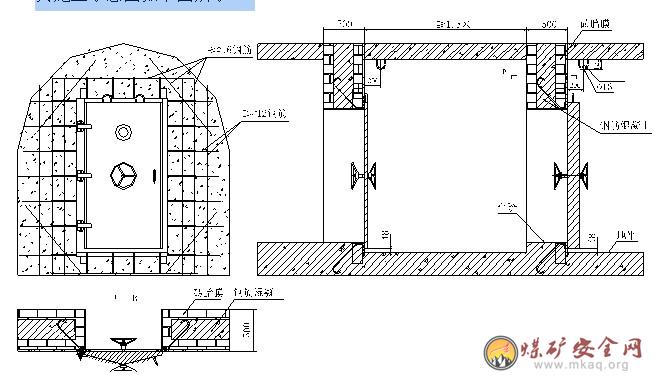

其施工示意圖如下圖所示:
三、維護保養
(1)凡有防鏽料脫落或碰掉處均應隨時補塗。
(2)密封橡膠條如有損傷或脫膠應及時更換或粘接,密封條更換期為2年左右。
(3)門樞轉動部分如有鏽蝕應擦洗幹淨並應重新塗油。
(4)安裝使用後,至少半年保養檢修一次。
(5)密封膠條應經常塗滑石粉,防止老化。
四、結束語
建立煤礦避難硐室,對於緊急情況的幸存者來說,就是一個通向求生道路的中轉加油站,而避難硐室隔離門的是避難硐室的咽喉之地,所以避難硐室隔離門安裝的好壞直接決定了避難硐室避災能力。
