暗斜井井筒擴修安全技術措施
生產技術科
2011年10月3日
暗斜井井筒擴修
一、概況

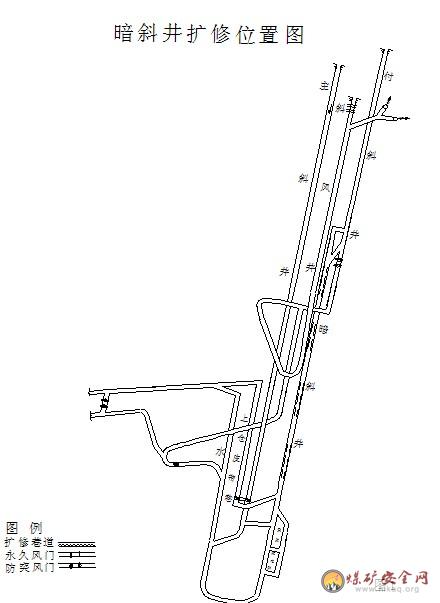

由於受礦壓及諸多因素影響, 致使暗斜井平台以下工字鋼支護巷道變形嚴重。為滿足井下通風、運輸、行人之需要,經公司領導共同研究決定,對變形嚴重的巷道進行整修,總工程量120m。為保證施工安全,特製定安全技術措施。(具體位置見圖1)
二、施工準備
1、施工前,先將施工處所需的材料(編織網、椽子、千椽板、工字鋼、坑木)準備好方可施工。
2、通風隊負責將影響擴修的管路保護好,不得影響施工。
三、施工方案
1、工藝流程為:敲幫問頂→推移前探梁上“U”型鋼梁→擴幫站腿→打幫→清理巷道。
2、施工方法:
(1)施工順序:自上而下。
(2)擴修時,從+35平台朝下打號處開始,采用29#U型鋼擴修,要求棚子按原坡度進行架設,對空幫空頂采用編織袋裝煤填嚴填實。要求擴修後高度不能低於2.9m,下寬不小於3.3m,幫頂較活時,可用千椽板進行超前護頂,采取小拿小取的方法進行施工。

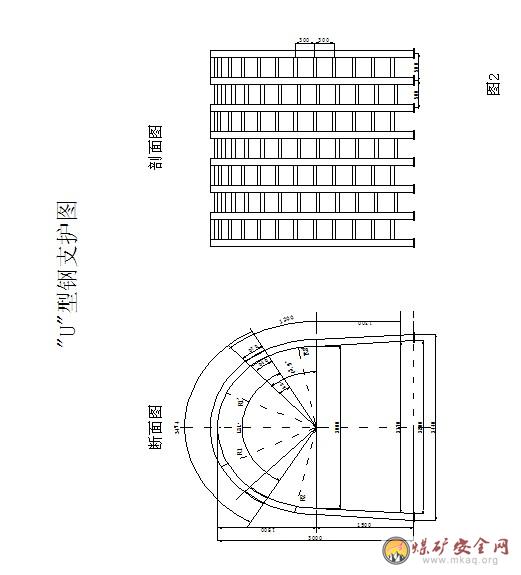

⑵施工質量標準:棚距(中-中)0.5m,編織網搭接寬度為100mm,連網長度為100mm,每棚5根拉杆(頂梁中心一根,卡纜處各一根,兩幫距柱窩0.7米處各一根),腿梁搭接長度為300-350mm,卡纜間距為150-200mm,幫頂打嚴背實,椽子間距300mm,每棚24根,並按二抬一標準進行打設。(見圖二)
3、臨時支護的構成及使用方法:采用4對吊環掛在永久棚梁上作為金屬前探梁(長3米槽鋼)的懸掛點,用手鎬掘出永久棚梁位置,把前探梁伸入空頂區,按支護要求架設棚梁,背緊背牢前探梁,用塑料網、椽子打頂,即形成臨時支護。在臨時支護下完成刷幫、站腿、背幫等掘進工藝過程。
1、擴修時,必須保證施工地點的壓風管路隨時暢通無阻,並不得任意停止供氣。
2、在維修過程中,對巷道內鋪設的排水、防塵、輸壓管路以及電纜設備嚴加保護,維修地點的電纜和各種信號線必須落地20m,並用舊風筒包紮好,並用破溜槽和其他管路一起保護起來,維修時不得損壞上述設施。
3、施工時,臨時點柱必須站在實底上,並打緊打牢,所有支柱必須有防倒措施。
4、施工時,必須先架新棚後拆老棚,並要求所架棚子頂實幫實,支護迎山有力。
5、施工前,必須對施工地點以上巷道自上而下進行徹底的清理,活矸、煤或其它對施工存有隱患的物體,必須清到礦車內並及時運到平地。
6、施工時,暗斜井提升工作必須停止運行,嚴格執行“開車不行人,行人不開車”製度。如確需行車時,信號工必須及時通知施工人員撤至安全地點進行躲避。
7、嚴格執行敲幫問頂製度,必須設專人觀察工作麵周圍支護的受壓情況,發現不安因素及時處理,確保安全後方可進行工作。操作人員必須在有掩護措施的情況下作業。
8、施工時必須自上而下依次進行,上段未徹底結束前,不得繼續往下進行。
9、維修人員到達維修地點,必須先檢查上循環的支護質量,如有不合格品,待處理後,方可繼續進行工作。
10、施工地點以下不超過5m處,必須設置臨時擋欄,以防物料或人員下滑。
11、施工期間,嚴禁任何人以任何理由在施工地點以下井筒內通行或逗留。如需通過必須征得施工人員同意。
12、暗斜井開口附近的U型鋼支架加固的原砌镟巷道支架與周邊牆拱必須接觸牢靠,空間較大時,可用坑木背幫、接頂,並用塑料網瞞嚴瞞實。
13、施工期間,下落的碴塊、雜物等必須及時裝入礦車運至地麵,同時作業地點下方不超過5m的地點必須設置可靠的臨時擋攔,並打嚴打實不能出現漏洞,但不得影響通風。
14、擴修地點必須懸掛一部靈敏可靠的便攜式瓦斯報警儀,且時刻處於完好工作狀態。
15、跟班安全員對當班的工程質量和安全檢查不得小於3次,若發現不合格品及時返工。
16、跟班瓦斯檢查員應盡職盡責,每班檢查瓦斯濃度不得少於3次,如發現有超限,必須及時查明原因進行處理。
17、施工過程中,凡遇“礦井災害征兆”時,嚴格按照年度《礦井災害預防和處理計劃》執行,嚴禁違章作業和違章指揮。

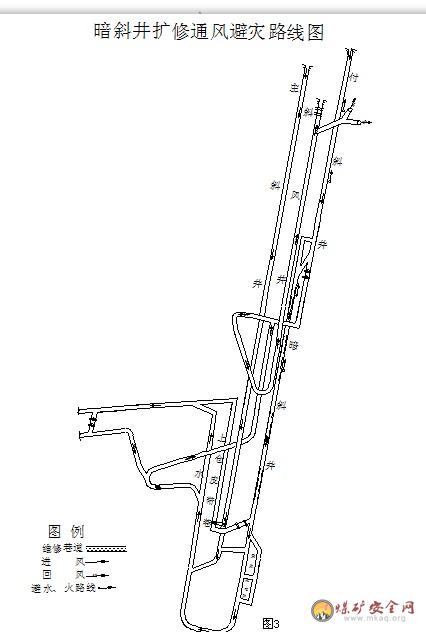

四、避災路線:(詳見圖3)
若發生火災、煤塵、瓦斯爆炸或水災02manbetx.com 時:
擴修工作麵→暗斜井→+35m水平車場→副斜井→地麵
總之,本著“水往低處流,人往高處走”為原則,進行撤退升井。
本01manbetx 未盡事宜,嚴格按照《煤礦安全01manbetx 》和製定的有關01manbetx 進行施工。
生產技術科
2011年10月3日
