采煤工作麵上出口回架安全技術措施
一、 概況

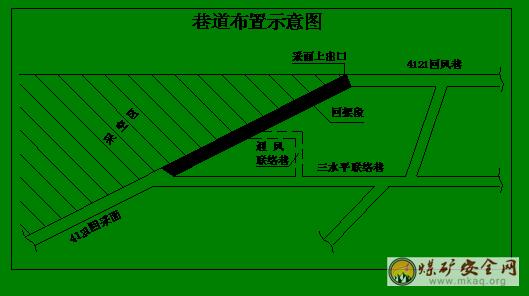

該麵切割眼上出口遇斷層,支架下放困難,又影響煤質,經礦部研究決定:從三水平聯絡巷口處砍斷,下麵的支架仍然由南往北繼續回采,對切斷的支架立即由下往上回收,總工程量12米(圖中陰影部分為回架段)。為確保回收安全,特報本措施。
二、技術要求
1、施工準備工作:施工前將所需的材料準備到位,確保工作的順利進行。
2、回架前,先將三水平聯絡巷口的支架架設好,並打上木點柱進行加固,確保牢固、可靠安全。
3、回架前,先將回風聯絡巷貫通,解決回架時的通風困難。
4、回架前,先用園木將所要準備回的支架全部打點柱進行加固,確保後路的安全暢通。
5、回架前,先挖地溝確保巷道的高度,回架時巷道高度不得底於1米。
三、安全措施
1、必須執行先檢查後工作的原則。每次開工前,必須對施工地點安全情況進行一次全麵檢查,發現問題及時處理,確認安全後,方可進行作業。
2、嚴格執行敲幫問頂製度,每次進入施工地點作業前用手鎬將活石找掉,同時施工過程中也要隨時進行敲幫問頂製度,確保安全後,方可進行下一步的作業。
3、每班必須設專人觀察頂板,對作業地點及其周圍的狀況進行觀察,發現險情及時撤出。
4、施工期間,必須加強後路的檢查維護,發現問題及時處理,確保後路安全暢通。
5、回架過程中,不得將回出來的支架存放在回架斜巷上,隻能回一架搬到指定位置後,方可進行第二架的回拆工作。
6、回架時,隻能回一架拆一架的點柱,嚴禁大拆大回。
7、回架一次隻能鬆2架掩架夾板螺絲,然後使用手搖回柱器進行回拆,其架尾應塞爛料或打支柱防止竄矸。
7、回架時,鋼絲繩也要跟著回撤,鋼絲繩露出采空區不得超過2米。
8、回架迎頭隻能有2人以下在作業,嚴禁多人作業。
9、應由下往上逐架回拆,要求回架作業地點必須懸掛便攜式瓦斯檢測儀來監控瓦斯情況。
10、回拆出的掩架應用尼龍繩捆綁往上拉,然後堆放整齊。
11、回架的過程中,可采用手搖回柱器進行作業,作業過程中運行方向嚴禁站人或行人,並由專人統一指揮。
12、若回架後老塘未下頂,作業人員嚴禁進入老塘內作業。
13、回掩架過程中,不得進行與該工作無關的工作。
14、回架工作必須持續進行,嚴禁間斷進行施工。
15、回架時,4121采麵嚴禁有人作業,並在采麵的上、下出口設置榨欄禁止人員進入。
16、施工通風聯絡巷時,必須采用專用風機供風,確保施工迎頭有足夠的新鮮風流。
17、施工通風聯絡巷時,必須搭設牢固、可靠的工作台,確保施工的安全。
18、施工通風聯絡巷時,嚴禁放炮,隻能用手鎬或風鎬作業。
19、施工通風聯絡巷時,必須派專職瓦檢員檢查瓦斯,隻有當瓦斯濃度在0.8%以下時,方可作業。
20、通風聯絡巷貫通後,加強對貫通點的支護,確保安全、可靠。
