煤礦建設井巷工程預算內容
煤礦建設井巷工程預算內容
需要計算以下工程量:
一、直接費:分為以下定額直接費、其他直接費、現場經費三部分。
1、定額直接費:依據斷麵、岩性、坡度、支護類型、施工方式(普掘或綜掘)等參數套用《井巷定額》計算出人工、機械、材料累加後得出一個預算單價;
預算單價×工程量=定額直接費A。
2、其他直接費B 包括以下5項
(1)材料二次搬運費
(2)生產工具用具使用費
(3)檢驗試驗費
(4)工程定位複測、工程點交樁、場地清理費
(5)特殊工種培訓費
3、現場經費C
(1)臨建費
(2)現場管理費
(3)遠地施工增加費
二、輔助費:根據施工圖直接套用定額。有很大的出入,和湧水量,取暖期、瓦斯含量等有很大的關係。
三、取費
(直接費+輔助費)*((直接費+輔助費)*取費)=預算書價格
四、井巷工程預算應從以下幾點考慮:
1、岩石硬度係數。
2、巷道長度、斷麵、坡度。
3、支護類型和支護材料
4、人工費、材料價格與預算之間的差別。
5、輔助費中還要考慮運輸長度、礦井湧水量、瓦斯湧出量。
6、施工難度大時,取費時應考慮到措施費、管理費和安全費提高。
7、施工地點的高度,取暖期。
五、礦山井巷工程施工圖預算費用構成如下:
(一)、直接費:由直接工程費和措施費組成
1、直接工程費:在工程施工中直接消耗的構成工程實體或有助於工程實體形式的各種費用,是按照有關部門頒發的預算定額直接套用工程量而計算的費用,包括人工費、材料費、機械使用費和輔助車間服務費。
定額直接費=事物工程量*預算單價(單位估算價)
A、人工費:基本工資;補貼(井下津貼、夜班費、物價、流動施工、燃氣、交通、住房補貼等);輔助工資(加班、額外工作日、培訓工時、探親假哺乳期、病假及產婚傷假等);福利費;勞保費(用品、修理、服裝、防寒降溫、保健費等);
B、材料費:原材料、輔助材料、構配件、零配件、半成品和有助於工程實體形成的周轉材料的攤銷(或租賃)。包括材料原價(或供應價);運雜費;運輸損耗費;采購及保管(或倉儲)費;檢驗、試驗費。
C、施工機械使用費:設備折舊費、大修費、經常修理費、安裝、拆卸費、場外運輸費、燃料動力費、運輸機械養路費、車船使用稅及保險費;駕駛員工資。
D、輔助車間廢物費:為直接工作施工地點服務的其它係統。提升、排水、通風、運輸、照明、機電、機修、供電、灑水防塵、供風、供水、供熱係統等。
E、措施費:發生在工程施工前和施工過程中非工程實體項目的費用。包括:二次搬運費(因施工場地狹小等特殊情況而發生的二次或多次搬運造成的);生產工具用具使用費;夜間施工增加費;工程定位複測、工程點交、場地清理費;特殊工種培訓費;冬雨季施工增加費;環境保護費;文明施工費;安全施工費(為安全措施所需要的費用);臨時設施費(為施工所需的生活和生產用的臨時建築物,構築物等地搭設、維修、拆除費用);
(二)、間接費:規費(工程排汙費、定額測定費、社會保障費《養老保險費、醫療保險費、失業保險費》、住房公積金、意外傷害保險);企業管理費(管理人員工資、差旅交通費、辦公費、固定資產使用費《房屋、設備、儀器等折舊及維修費用》、工具用具使用費、工會經費、職工教育經費、勞動保險費《指企業支付離退休職工的勞保統籌基金、價格補貼、醫藥費,異地安家補助費、職工退職金,六個月以上病假人員工資,傷葬補助費,撫恤金和離退休幹部各項費用);財產保險費;財務費《短期貸款利息、彙兌淨損失、調劑外彙手續費、金融機構手續費,以及為籌集資金發生的其它費用》;稅金;其它(技術轉讓費,技術開發費、業務招待費、排汙費、綠化費、廣告費、公證費、法律顧問費、審計費、谘詢費等)。
(三)、利潤:價格=不變費用+可變費用+剩餘價值(利潤)
(四)、稅金:

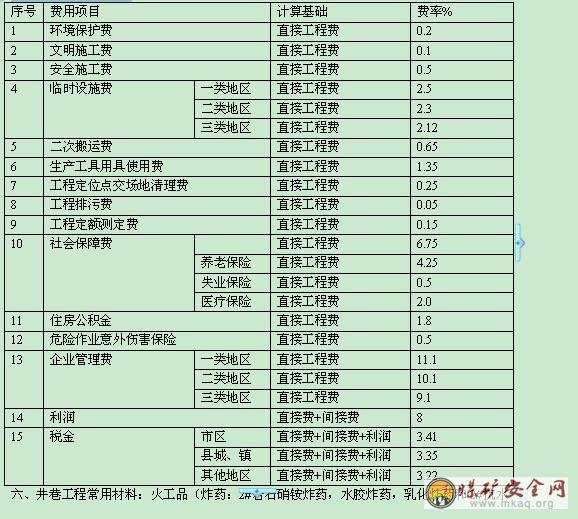

礦山井巷工程費率表
