鑫運煤業膠帶大巷過斷層施工安全技術措施
編寫單位 溫州建峰鑫運煤業項目部
編 寫 人 段瑞士
總工程師田 民
施工負責人 王家君
編製日期:二0一二年四月十日
會 審 記 錄
(施工單位)
會審及簽字
生產科: 年 月 日
通風科: 年 月 日
機電科: 年 月 日
技術科: 年 月 日
安全科: 年 月 日
調度室: 年 月 日
施工隊長: 年 月 日
總工程師: 年 月 日
項目經理: 年 月 日
會審意見:
會 審 記 錄
(監理單位)
會審及簽字
專業監理工程師: 年 月 日
總監理工程師: 年 月 日
會審意見:
會 審 記 錄
(建設單位)
會審及簽字
防治水科: 年 月 日
通風科: 年 月 日
機電科: 年 月 日
技術科: 年 月 日
安全科: 年 月 日
安指中心: 年 月 日
總工程師: 年 月 日
安全礦長: 年 月 日
礦 長: 年 月 日
會審意見:
現我項目部膠帶巷掘進工作麵遇一傾向正斷層,頂板破碎,根據煤倉及回風溜煤眼揭露的該斷層的岩層情況判斷,本斷層平距約有15米,為貫徹執行 “安全第一,預防為主”的國家安全生產方針,確保礦井安全生產,現特編製本巷道過斷層安全技術措施,請認真組織學習並嚴格遵守執行。
一、組織機構
項目部成立了領導小組,負責對過斷層所有事務的指揮領導。
組 長:由項目經理王家君擔任。
副組長:由安全副經理陳爾旭、生產副經理張忠生、工程質量負責人賴寶麗和總工程師田民擔任。
成 員:鄭維強(機電科長)、丁蔚(調度室主任)、高懷慶(安監科科長)、張光雄(本掘進隊隊長)等組成。
二、主要負責人職責
組長
是整個領導小組的總指揮,全麵負責組織協調本項目部的人、財、物等各方麵的關係。
副組長
安全副經理:是整個工作的安全指揮者,負責全部現場工作的安全和相關的方案和技術措施的安全審查。
生產副經理:是領導小組的現場指揮者,負責現場組織協調指揮,隨時解決現場出現的問題。
工程質量負責人:是施工現場工程質量把關者,負責現場組織協調人員施工,隨時解決現場出現的工程質量問題。
技術負責人:是經理的技術助手,在經理的領導下組織製定有關的方案和技術措施並督促執行。
三、技術措施
如遇頂板破碎,錨杆、錨索支護已不能很好發揮安全效能時,須采用:

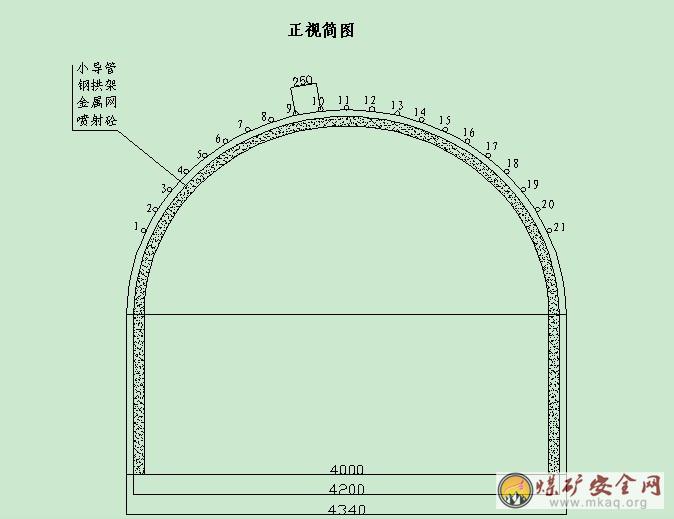

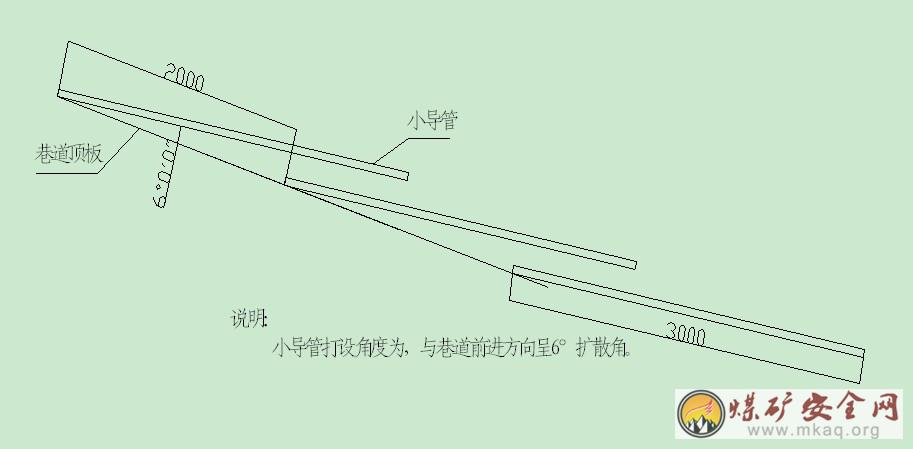

1、使用超前小導管支護工藝施工,采用Φ48mm即1.5寸鋼管,長3米對工作麵頂板作半圓形超前支護,超前支護的密度為0.25米,每環21根;每2米打注一排,留一米重疊接茬,鑿岩采用一字型Φ50mm鑽頭。後附圖
2、使用三根長4米的三寸鋼管作為前探梁臨時支護。
3、采用18#槽鋼金屬支架加密支護,支架間距1m,視情況可縮小到0.8m,甚至0.5m。嚴禁工作麵空頂作業,隨掘進支護到工作麵(即初噴封閉完畢)。
4、必須對頂及兩幫進行背邦背頂,保證充填飽滿、結實,嚴禁空幫空頂。
5、放炮必須采用放小炮的形式(少藥、多眼、多次放炮),減少對巷道支護及圍岩的振動影響。
6、密切關注頂板及支護變化,先對其進行加固處理後,在安全的條件下再進行其它作業。
四、安全技術措施
1. 每班作業人員入井前,必須召開班前會,強調當班工作職責、任務、安全工作等。
2. 堅持交接班製度,實行上不清下不接,上下班必須作好工作麵現場交接班。
3. 嚴格執行敲幫問頂製度。
開工前,安全管理人員或班組長必須對工作麵安全情況進行全麵檢查,危岩必須清理幹淨後,方準人員進入作業,敲邦問頂工作需隨時進行。
4. 嚴禁單獨一人作業,作業時必須至少有一人專門觀察安全。
瓦檢員必須嚴格按瓦斯管理製度進行瓦斯管理,認真填寫瓦斯檢查班報手冊、瓦斯日報和瓦斯公布牌,認真做好瓦斯檢查“三對口”,嚴禁空班漏檢,虛檢、假檢。要隨時注意工作地點的瓦斯變化情況,如有瓦斯異常,必須及時采取措施處理,不能立即處理的要及時報告礦(項目部)領導,嚴禁微風、無風、循環風作業和瓦斯超限作業,防止瓦斯積聚,嚴禁在停風或瓦斯超限的區域內作業。。
5. 機電設備管理:膠帶大巷局部通風機、風筒、瓦斯傳感器由當班瓦檢員負責管理;起動器、風電閉鎖、綜保、由當班電工負責管理。負責管理巷道內懸掛的電纜、及爬矸機電纜線取下並埋設掩護好,防止放炮或處理危岩損壞電纜線和各種設備。
6. 頂板管理:帶班人員必須嚴格執行敲幫問頂製度。堅持先排險後支護,先支護後作業的原則,巷道打眼放炮後,及時使用長柄(不小於2.0m)工具排除危幫危頂,浮矸、活矸,要防止在排除危岩過程中岩石意外傷人。要加強跟班作業,督促工人加強對頂板的支護力度。工作地點必須架設好臨時支護,使作業人員在有完好支架的掩護下工作。嚴格永久支護的工程質量管理,工程質量和支護材料規格必須符合規定,工作地點要備有滿足工作需要的支護材料。安全員隨時檢查頂板的安全情況,督促職工搞好自身安全。做到安全作業。由每班的班長負責工程質量管理和支護質量管理。
經打眼放炮形成的新巷道必須及時進行臨時支護,臨時支護采用金屬前探梁支護。工作麵作業點配備的臨時支護材料不得少於4組。
10、放炮管理:
嚴格執行“一炮三檢”和“三人聯鎖”製。
放炮必須由放炮員親自操作。放炮地點必須在新鮮進風流中,放炮線長度:彎巷不低於75m、直線巷道不得少於100m,放炮前必須做好撤人和警戒的設置工作,由班組長清點現場撤離人員,並安排人員在能夠通往工作地點的岔道口設置崗哨,放炮前必須發出放炮警號,放炮警號不得少於三聲(用哨音或大喊三聲)後再等10秒鍾才能放炮。放炮後,等炮煙散盡,並等15分鍾後,由安全員、放炮員、瓦檢員、班組長一同到掘進工作地點檢查頂板、通風瓦斯和支護等安全情況,排除危岩活矸,進行臨時支護,確認安全後方能允許工人到工作地點作業。警戒點必須由班組長親自撤崗,否則不得撤除崗哨、不得向放炮地點行進,以防止拒爆。爆破時,爆破母線、線路的檢查和通電工作隻能由放炮員一個人操作。放炮後放炮員必須立即把放炮器的鑰匙從放炮器上取下來,並把放炮母線扭成短路,並管理好放炮器的鑰匙,嚴禁把放炮器鑰匙交給他人。遇到殘爆、拒爆時,嚴禁立即到爆破現場,必須等段時間(使用瞬發電雷管至少5分鍾,延期電雷管至少15分鍾)。因連線不良造成的拒爆,可重新連線進行起爆。處理瞎炮時,必須在距離瞎炮眼至少0.3m以外另外打與瞎炮眼平行的新炮眼,重新裝藥起爆。嚴禁從炮眼中取出原放置的炸藥,或從起爆藥卷中拉出雷管,嚴禁用壓風吹瞎炮眼;嚴禁用手鎬、鋼釺等工具刨瞎炮。嚴禁在該區域從事與處理瞎炮無關的工作,當班的瞎炮必須當班處理完。禁止把瞎炮留下一班處理。
11、在作業地點必須安裝電話,便於在作業過程中及時調配物資、設備、人員等,防止因此而造成延誤生產等事件的發生。
12、堅持實行工程質量驗收製,每班末對掘進、支護、材料儲備等工作進行驗收,以工程質量確保安全。
13、經理與技術負責人組織相關人員學習貫徹執行,並作好記錄。
14、未盡事宜嚴格按《煤礦安全01manbetx 》、《膠帶大巷作業01manbetx 》、和本礦有關規章製度執行。
溫州建峰鑫運項目部
2012-4-10
