回風巷起底及澆築地坪作業措施
回風巷起底及澆築地坪作業措施
編寫單位:鑫運煤礦溫州建峰項目部
編 寫 人:段瑞士
總工程師:田 民
施工負責人:王家君
二0一二年四月一日
作業01manbetx 學習和記錄
負責人: 傳達人: 班次:
貫徹時間聽傳達人貫徹時間聽傳達人
年月日簽 字工 種年月日簽 字工 種
第一章 工程概況
山西黃土坡鑫運煤業有限公司經礦井兼並重組整合後,原礦井回風巷利用並延深,現對回風巷起底並硬化,鋪底強度C20,特編製此安全技術措施。

第二章 巷道平麵圖和斷麵圖
水溝在巷道前進方向右側,淨寬×淨深為:300×200 mm,澆築壁厚100 mm。底板鋪底厚度150 mm,與鋪底一次性施工,每100米/個橫截水溝,自上而下與巷道夾角呈75°。
第三章 施工方式及程序
一、施工方式及程序
1.施工方式
采用風鎬振動軟化底板,用鎬刨清理矸石人工裝入手推車配合絞車運至地麵。
2.施工程序
交接班――班組長、瓦斯員、安檢員檢查通風頂底板壓力、有害氣體情況――看巷高――風鎬起底――出矸石。
3.施工順序:從上往下逐段起底,坡度-9~-18°。
二、質量標準
1.巷道起底原則保證巷道淨高,嚴格按照設計尺寸施工。

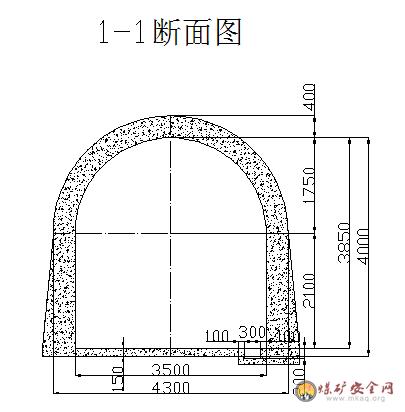

2.1-1斷麵巷頂至毛地板4000mm。

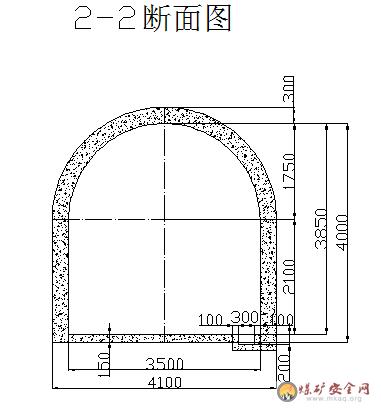

3.2-2斷麵巷頂至毛地板4000mm。

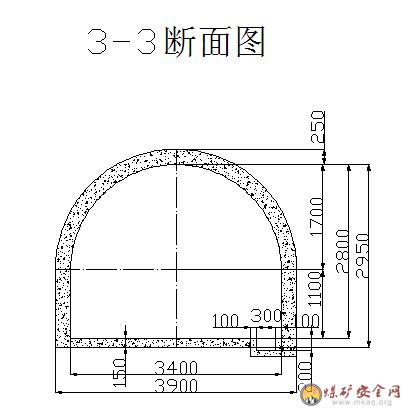

4.3-3斷麵巷頂至毛地板2950mm。

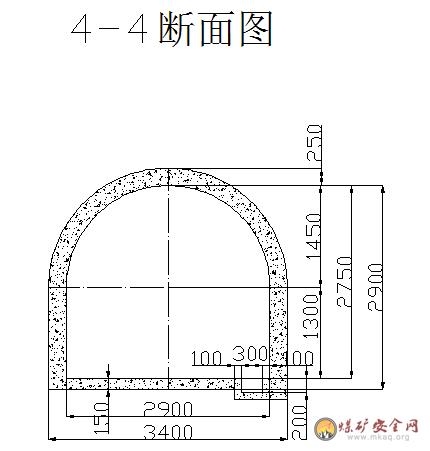

5.4-4斷麵巷頂至毛地板2900mm。
第四章 生產係統
一、運輸係統:起底矸石裝入手推車運至下端回風大巷(南北方向),配合絞車運至地麵矸石廠,必須做到行人不行車,行車不行人的製度。
二、供電係統:自地麵10KV臨時變電所,低壓(380V或660V)向作業點供電。
三、供風係統:巷道起底使用2-3台風動工具,通過空氣壓縮機經二寸鋼管送到工作地點,進行岩體鬆動。
四、供水:采用2寸水管由地麵向工作麵供水。
第五章 勞動組織
采用“三八”製勞動組織形式,嚴格執行交接班製度。
一、施工準備
1、施工前,由跟班隊長負責組織,由技術科負責傳達批準的《施工措施》。傳達後進行考試、簽字,成績合格方可下井作業。不合格的人員必須補考,補考合格後再下井作業。輪休或請假的人員上崗前必須進行學習,並考試合格。
3、施工前,地測科必須提前標定好施工中線、腰線,施工單位嚴格按線施工。
4、施工前,必須對施工地點10m範圍內的巷道支護進行檢查加固,並將各種管路、電纜落地用舊皮帶、板梁掩護好。
二、運輸管理
一、絞車運輸安全注意事項:
1、絞車司機必須經過培訓考試合格持證上崗。
2、絞車聯係信號必須靈敏可靠、音響清晰,開車前,司機精力要集中,接信號無誤後方可開車。每台絞車必須由司機、上、下把鉤工三人操作,下放車輛時,坡底不打回鈴司機不得開車。絞車處必須有足夠的操作空間,操作按鈕要上架,司機站在護身板後側進行操作,嚴禁站在絞車滾筒前側(出繩側)或絞車側麵進行操作,嚴禁在絞車滾筒護身板側出繩拉車;絞車盤繩時,嚴禁用手撥或腳蹬進行盤繩。
3、絞車必須按規定掛車,嚴禁絞車司機兼做摘掛鉤工作。
4、掛車工打點前,要先檢查勾頭連接裝置,防脫裝置是否可靠,無問題後方可進入信號室打點行車。
5、絞車司機應隨時檢查:閘把、閘皮、鋼絲繩、繩頭、護繩、繩卡、回頭輪是否齊全,合格有效,發現問題後,應認真檢查處理。
6、絞車操作側必須設有合格的護身板,護身板與絞車底座固定的3條螺栓必須上齊上緊、牢固可靠。所使用的鋼絲繩及護繩繩徑不得小於15.5mm,護繩要插有不小於2.5個撚距的繩套,主、護繩要用四副繩卡(兩正兩反)交叉打設牢固。
7、嚴格執行“行車不行人”製度,嚴禁蹬鉤頭,若有人上、下時,應提前與把鉤工聯係,並打停車信號。
8、巷道的安全間隙必須符合《煤礦安全01manbetx 》的要求,設備安置及物料堆放要留有不小於0.5m的安全間隙。
9、把鉤工必須持證上崗,嚴禁超掛車,嚴禁車不停穩就摘勾。在將所有的連接裝置和安全設施檢查一遍確認無誤後方可發出開車信號。車輛運行前,必須先把坡上所有人員全部撤到坡上或坡底,禁止人員通行。隻有當車輛進入停車點停穩後,同時檢查確認所有的安全設施都正常使用後方可進行摘勾。嚴禁站在巷道中,嚴禁頭部和身體超出兩車之間進行操作。
三、其它
1、下井人員必須參加班前會,認真聽取隊、班長的工作安排、安全強調、質量技術要求、生產任務等內容,否則不準入井。
2、工作人員抬拿重物時,一定相互搭配好,注意砸到腳、手,防止發生意外02manbetx.com 。
3、若作業現場施工情況發生變化,與本01manbetx 不相符時,另製定補充措施。
第七章 避災路線
若工作麵發生水、火、瓦斯爆炸、煤塵爆炸、頂板等災害時,施工人員應按如下路線進行撤離並熟知:
工作麵→回風井→地麵。
第八章 其它
