習水縣加益煤礦井下安全避險“六大係統”建設規劃和方案
二0一一年九月
習水縣加益煤礦
井下安全避險“六大係統”建設規劃和方案
前 言
根據《國家安全監管總局 國家煤礦安監局關於建設完善煤礦井下安全避險“六大係統”的通知》的通知,和相關上級文件精神。為全麵提升我加益煤礦安全健康能力,經礦委會組織有關人員認真學習領會通知精神,結合礦井的實際情況,通過討論研究。特製定該建設規劃和方案。
一、簡介
加益煤礦習水縣東皇鎮白坭村,井田麵積1.4299km2,被批準開采2-12#煤層。現開采2#煤層,設計開采能力15萬噸/年,現正處於技術改造中。
根據掌握的資料,井田水文地質屬簡單類型,瓦斯等級屬高瓦斯煤層,根據2008年5月中國礦業大學(北京)提交的《習水縣加益煤業有限公司C2、C3、C8、C12煤層煤與瓦斯突出危險性鑒定》及貴州省能源局文件(黔能源發[2010]305號)關於對遵義市工業和能源委員會《關於請求〈習水縣加益煤礦煤層煤與瓦斯突出危險性鑒定報告〉進行審批的報告》的批複:C2煤層在開采+1218m水平以上時不具有突出危險性,屬非突出危險煤層;C3煤層在開采+1215m水平以上時不具有突出危險性,屬非突出危險煤層;C8煤層在開采+1225m水平以上時不具有突出危險性,屬非突出危險煤層;C12煤層在開采+1219m水平以上時不具有突出危險性,屬非突出危險煤層。但必須加強瓦斯管理,防止瓦斯積聚和瓦斯超限。
C8 、C12煤層經鑒定煤塵不具有爆炸性。C2、C3有煤塵爆炸性;C12煤層具有自然發火傾向性,C2、C3、C8煤層無自然發火傾向性。
六大係統現狀
已經安全監安裝測監控係統型號KJ-83N;
人員考勤定位係統設計型號KJ-251A(未安裝);
消防防塵設計主管路為直徑100鋼管(未安裝,現為PVC管);
地麵購置有QTD-90H型螺杆空氣壓縮機3台。
通信係統設計為DDK-1(25門)通訊交換機1台;,現在使用為16門型
安全避險配備有AZ-60自救器40台。
二、成立“六大係統”建設規劃和方案實施領導組
組 長: 任佳胤
副組長: 黃建華、陳新學、王先才、餘波、湯詳遂
成 員: 全礦管理人員
具體分工:
(一)檢測監控係統;人員定位係統。 餘波負責
(二)井下緊急避險係統: 王先才負責
(三)壓風自救係統;供水施救係統;通信聯絡係統。 機電班長趙九武責
三、建設完善安全避險“六大係統”的目標要求
(一)、建設完善礦井檢測監控係統。嚴格按照《煤礦安全監控係統及檢測儀器使用管理規範》(AQ1029—2007)的要求,完善安全監控係統,實現對煤礦井下瓦斯、一氧化碳濃度、溫度、風速等的動態監控,為安全管理提供決策依據。強化係統設備維護,定期進行調試、校正,及時升級、拓展係統功能和監控範圍,確保設備性能完好,係統靈敏可靠。健全完善規章製度和02manbetx.com 應急預案,落實值班、帶班人員責任,監測監控係統中心堅持24小時值班製度,當係統發出報警、斷電、饋電異常信息時,迅速采取斷電、撤人、通知作業等應急處置措施,充分發揮其安全避險的預警作用。
(二)、建設完善井下人員定位係統。嚴格按照《煤礦井下作業人員管理係統使用規範》(AQ1048—2007)的要求,建設完善井下人員定位係統,並做好係統的維護和升級改造工作,保障係統安全可靠運行。所有入井人員必須攜帶識別卡(或具有定位功能的無線通訊設備),確保能夠實時掌握井下各個作業區域人員的動態分布及變化情況。進一步完善製度,發揮人員定位係統在定員管理和應急救援中的作用。
(三)、建設完善井下緊急避險係統。嚴格按照《煤礦安全01manbetx 》的要求,為入井人員配備額定防護時間不低於30分鍾的自救器。從采掘工作麵步行,在自救器所能提供額定防護時間內不能安全撤到地麵的,必須在距離采掘工作麵範圍內建設避險硐室或救生艙。
(四)、建設完善壓風自救係統。在按照《煤礦安全01manbetx 》要求建立壓風係統的基礎上,按照所有采掘作業地點在災變期間能夠提供壓風供氣的要求,進一步完善壓風自救係統,設置供氣閥門。井下壓風管路要采取保護措施,防治災變破壞。
(五)、建設完善礦井供水施救係統。建設完善的防塵供水係統,嚴格按照《煤礦01manbetx 01manbetx 》要求設置三通及閥門,在采掘作業地點和人員較集中地地點設置供水閥門。加強供水管路的維護,不得出現跑、冒、滴、漏現象。
(六)、建設完善通信聯絡係統。嚴格按照《煤礦01manbetx 01manbetx 》的要求,在主副井口、井底車場、井下變電所、水泵房等主要機電硐室和采掘工作麵安設符合規定的電話。井下避險硐室(救生艙)、水泵房、變電所設直通礦調度室的電話。積極推廣使用井下無線通訊係統、井下廣播係統。發現險情時及時通知井下人員撤離到安全地點。
四、建設完善“六大係統”規劃和方案
我礦“六大係統”計劃今年完成建設,共計投入218.69萬元。其中安全監測監控係統,投入38.575萬元;人員定位係統,投入約37.415萬元;壓風自救係統,投入47.5萬元;供水施救係統,投入46.8萬元;通訊係統,投入26.4萬元,緊急避險係統22萬元。
(一)、安全監測監控係統

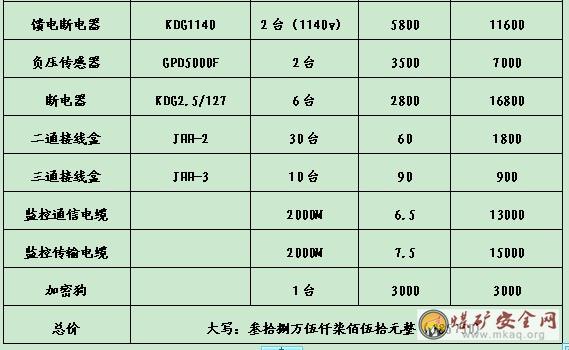

對原有KJ-83N係統進行升級改造,將井下8口分站更新為16口分站,更新各種傳感器及相關設備,增加相關設備。計劃資金38萬元。完成時間:2010年10月30日。
更新改造計劃表:

人員定位係統為KJ251A。10月30日前完成。共計投入約37.415萬元。
(三)壓風自救係統
地麵配置有QTD-90H型螺杆空氣壓縮機3台,主管路敷設為φ108鋼管及配套設備,具體路線為
主管路: 1000m
支線管路: 500m
共計約1500米。
井巷掘進開始後,掘進工作麵自掘進麵回風口開始,每50m設置一組壓風自救袋,每組自救袋數量為5個,並保持距迎頭25~40m的距離;岩巷掘進工作麵距迎頭100~130m安裝一組(15個)壓風自救裝置,向外每隔100m安裝一組(5個)壓風自救裝置;放炮撤人地點要安裝一組壓風自救裝置(5個袋)。
10201回采工作麵回風巷在距采麵上安全出口以外25~40m範圍內設置一組自救袋,自救袋個數為50個;向外有人固定作業地點安裝一組(5個)壓風自救裝置;進風巷在距采麵下安全出口以外50~100m範圍內設置一組自救袋,自救袋個數為50個。
工程計劃時間為2011.10 -2011.11.10,共計投入約47.5萬元。
(四)供水施救係統(灑水係統)
地麵新建靜壓水池300m³。主管路為φ100鋼管由主平硐入井,支線管路為φ50管路。具體路線為:
主管路:1000m
支線管路:1000m
共計約2000米,計劃工期為2011.10-2011.11.20,共計投入約46.8萬元。
(五)通訊係統
我礦井下通訊聯絡係統已基本建成,但電話門數不足,線路老化,有待完善,計劃購置安裝數字程控交換機1台,敷設通訊電纜2200m(具有防水、防腐、防塵功能)。井下主要通訊網絡為:
地麵調度室至采掘工作麵、主要機電硐室、井下變電所、主要泵房、主通風機房、避災硐室(場所)、爆破時撤離人員集中地點等,保障有可靠的通信聯絡係統。
計劃工期為2011.10.30前,共計投入約26.4萬元。
(六)緊急避險係統
我礦計劃於2011年10月起在井下按照專篇要求建設五個避災硐室(長約4米,寬2米,高2米),10月30日全部完成。另在獨頭巷道掘進時,每掘進500m設置一個避災硐室或救生艙。
規劃要求:
避災硐室或救生艙,能有效防止有毒有害氣體和井下湧水進入,並配備滿足當班作業人員1周所需要的飲水、食品,配備充足的自救器、有毒有害氣體檢測儀器、急救藥品和照明設備,以及直通地麵調度室的電話,安裝供風、供水管路並設置閥門。
