E2805進風聯絡巷局扇撤除安全技術措施
一、撤除地點:E2805進風聯絡巷
二、撤除原因:優化通風係統
三、撤除時間: 2010 年7月
四、組織措施:
1、施工單位:通風隊密閉班。
2、施工負責人:周富國。
3、施工人員:4名密閉工。
1、E170大巷風門完工前,機電一隊電工撤除該局扇電源。
2、在機電一隊撤火後,通風隊立即回收該局扇。
3、必須用大平板車裝運局扇並用
12.5鋼絲繩封車。
4、搬運局扇的過程中必須嚴格執行相關的運輸規定。運輸前,由當班負責人檢查運輸沿途軌道,磨盤工檢查擋車欄、阻車器,絞車司機檢查鋼繩、絞車、信把工檢查信號等安全設施是否齊全完好,不完好不得強行運輸。
5、人力推車必須按《煤礦安全01manbetx 》規定執行:
⑴1人1次隻準推1輛車,嚴禁在礦車兩側推車。同向推車的距離,在軌道坡度小於或等於5‰時,不得小於10m,坡度大於5‰小於7‰時,不得小於30m。
⑵推車時必須時刻注意前方,在開始推車、停車、掉道、發現前方有人或有障礙物,以及接近道岔、彎道、巷道口、風門、硐室出口時,推車人必須及時發出警號。
⑶嚴禁放飛車。坡度大於7‰時,嚴禁人力推車。
⑷人力推車時車輛前後必須掛紅燈。
6、斜坡、斜坡巷運輸,嚴格執行“行車不行人,行人不行車”(磨盤工負責落實)、“口手示意法”等相關規定,鋼繩兩邊不得有人。信號要明確,必須在回鈴後,方可運輸。
7、絞車司機及磨盤工必須持證上崗。

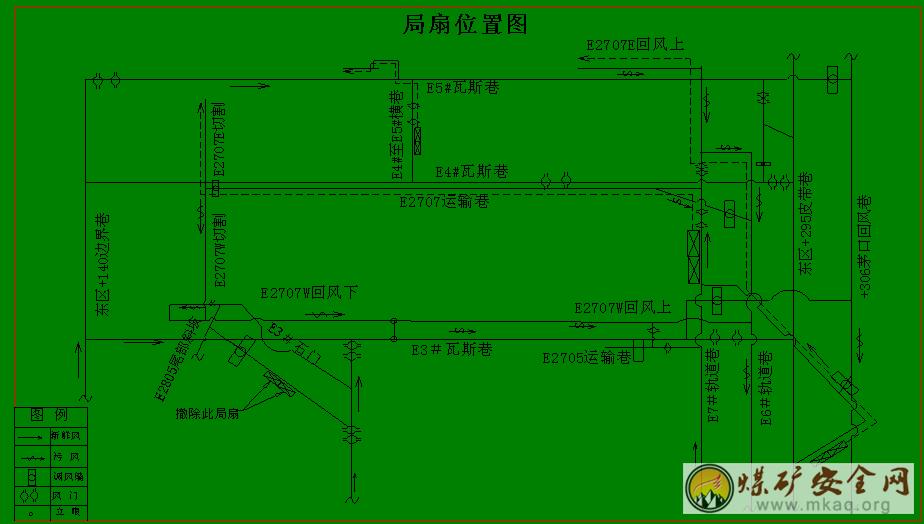

附圖一:E2707E切割局扇位置圖
