封閉W2602采空區密閉建造安全技術措施
一.建造地點:A密閉,在W6#軌道巷以西275米處的W2602回風巷;
B密閉,W2602運輸巷以北2米處的W2602切割巷。
二.建造原因:封閉采空區
三.建造時間:待定

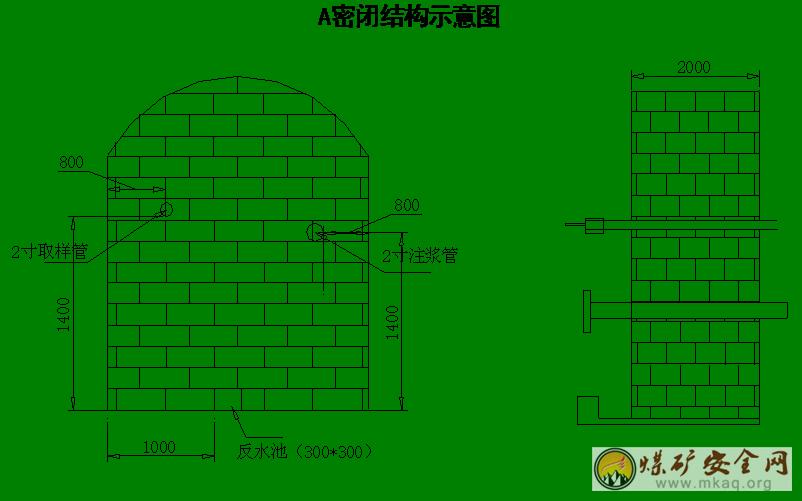

1、設施類型及名稱:A、B密閉牆體厚度2000mm永久密閉。
2、設施建造材料:木料、料石、標號400號水泥、河沙、礦井生產用水(不得含有油脂等雜物)。水:水泥:河沙=0.3∶1∶3。
3、施工A密閉時先將巷道底板及兩幫的鬆矸掏到硬底幫,當密閉牆體施工至距頂板0.5米高時將頂板的鬆矸掏到硬頂後再繼續施工密閉牆體。施工密閉處所有的管軌纜必須斷開,管軌纜距密閉牆體外邊沿3米以上。
4、牆體由下向上依次施工,在密閉牆體底部設反水池(其大小300 mm×300mm當牆體施工至1.4米高度時,在密閉牆體中部安設兩根2寸管子分別作為取樣管、注漿管。當牆體施工至頂部時,必須加木楔子使其牆體與其巷頂牢固接觸。
6、牆體料石縫間要灌滿水泥砂漿,不準有空縫、重縫。
7、牆體砌築完後,用水泥砂漿勾鼓縫,在牆體與巷道兩幫和頂接觸處抹裙邊0.1m。
8、密閉牆建造完工後,為確保其強度,保證通風係統穩定可靠,要求養護7天以上,采掘才允許施工。
9、施工順序:同時施工A、B,同時封閉。
五、組織措施:
1、設施建造單位:A密閉,通風隊密閉班;B密閉,采煤二隊。
2、設施建造負責人:A密閉,熊鷹;B密閉,陳穎勝。
3、設施建造人:A密閉,6名密閉工;B密閉,采煤二隊員工。
六、安全措施:
1、施工前,必須由建造負責人先檢查設施建造地點的安全隱患、清除浮矸、懸矸,必須執行敲幫部頂製度。加強自主保安和互助保安工作,做到安全隱患未處理不施工。
2、施工過程中,必須在施工地點懸掛便攜式瓦斯檢查儀,監視施工地點的瓦斯情況。當瓦斯濃度達1%時必須停止作業,並將人員撤到安全地點後向通調、礦調彙報。
3、在運輸材料時,必須嚴格遵守煤電公司及礦有關運輸規定及01manbetx 01manbetx 規定。
4、施工前,由隊值班隊幹向員工貫徹學習並簽字,同時作好記錄。
七、附圖
設施建造位置關係示意圖
