W2#中部斜坡密閉建造安全技術措施

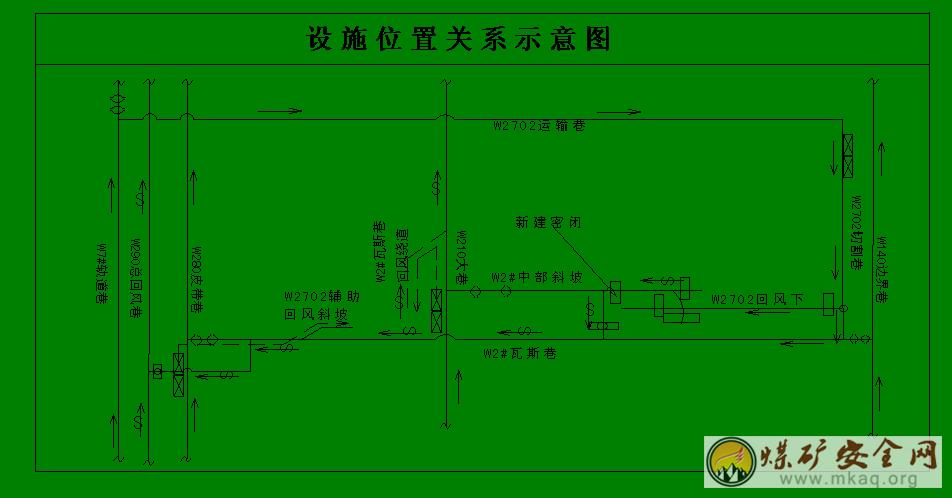

一、建造地點:W2#中部斜坡(距離W2#中部斜坡橫巷小於5米)
二、建造原因:封閉巷道
三、建造時間: 2010 年3月
1、設施類型及名稱:牆體厚度1000mm料石密閉。
2、密閉建造材料:料石、標號400號水泥、鑽屑、礦井生產用水(不得含有油脂等雜物)
3、施工密閉前必須用風鎬將施工密閉牆處巷道兩幫的鬆矸掏到硬幫硬底。煤巷幫槽深度為見實煤後0.5m,頂槽深度為見石煤後0.3m,底槽深度為見煤後0.2m,掏槽寬度大於牆厚0.3m。岩巷必須把鬆矸掏盡,掏到硬幫硬底見硬岩體。

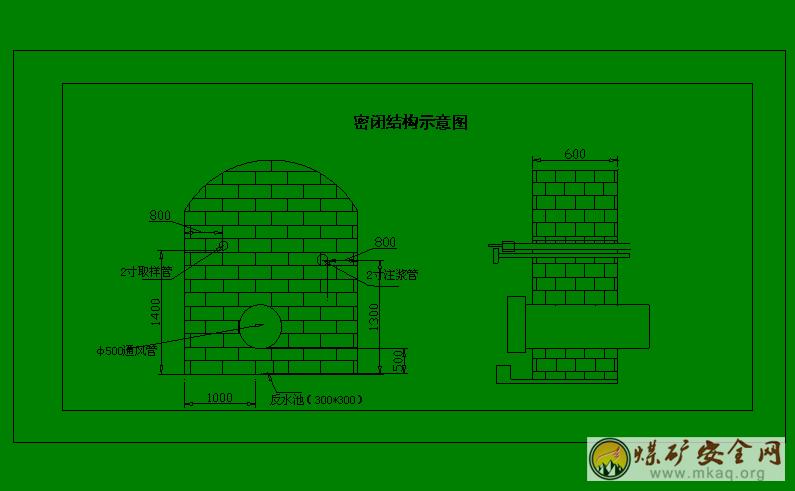

4、牆體由下向上依次施工,在密閉牆體底部設反水池(其大小300 mm×300mm當牆體施工至500mm高時,在牆體中部安設一根φ500mm的通風管(帶法蘭盤),當牆體施工至1.4米高度時,在密閉牆體中部安設兩根2寸管子分別作為取樣管、注漿管(必須上堵板)。當牆體施工至距頂部500mm時除去頂部鬆矸直至見硬頂。
5、當牆體施工至頂部時,必須加木楔子使其牆體與其巷頂牢固接觸。
6、牆體水泥砂漿袋縫間要灌滿水泥砂漿,不準有空縫、重縫。
7、牆體砌築完後,用水泥砂漿勾鼓縫,在牆體與巷道兩幫和頂接觸處抹裙邊0.1m。
五、組織措施:
1、設施建造單位:通風隊。
2、設施建造負責人:周富國。
3、設施建造人:6名密閉工。
1、各類材料運輸必須嚴格執行相關的運輸規定。運輸前,由當班負責人檢查運輸沿途軌道,磨盤工檢查擋車欄、阻車器,絞車司機檢查鋼繩、絞車、信把工檢查信號待等安全設施是否齊全完好,不完好不得強行運輸。
2、人力推車必須按《煤礦安全01manbetx 》規定執行:
⑴1人1次隻準推1輛車,嚴禁在礦車兩側推車。同向推車的距離,在軌道坡度小於或等於5‰時,不得小於10m,坡度大於5‰小於7‰時,不得小於30m。
⑵推車時必須時刻注意前方,在開始推車、停車、掉道、發現前方有人或有障礙物,以及接近道岔、彎道、巷道口、風門、硐室出口時,推車人必須及時發出警號。
⑶嚴禁放飛車。坡度大於7‰時,嚴禁人力推車。
⑷人力推車時車輛必須掛紅燈。
3、斜坡、斜坡巷運輸,嚴格執行“行車不行人,行人不行車”(磨盤工負責落實)、“口手示意法”等相關規定,鋼繩兩邊不得有人。信號要明確,必須在回鈴後,方可運輸。
4、絞車司機及磨盤工必須持證上崗。
5、施工前,必須由建造負責人熊鷹先檢查設施建造地點的安全隱患、清除浮矸、懸矸,必須執行敲幫部頂製度,用負壓風稀釋瓦斯使其降在1%以下。加強自主保安和互助保安工作,做到安全隱患未處理不施工。
6、施工過程中,必須在施工地點懸掛便攜式瓦斯檢查儀,監視施工地點的瓦斯情況。當瓦斯濃度達1%時必須停止作業,並將人員撤到安全地點後向通調、礦調彙報。
7、當牆體施工2米高時,人員需站在跳板上施工時,上跳板前,必須先檢查跳板以上區域瓦斯,嚴禁瓦斯超限作業,人員必須攜帶好保險帶和保險繩,以防人員摔倒。同時跳板下方嚴禁有人。
8、每層跳板上人員不得超過3人,料石存放不得超過6塊,每層跳板上的每塊料石必須平放穩固,料石與料石不得重放。
9、傳遞材料與工具的人員不得正對跳板下方。
10、傳遞材料與工具隻能層層傳遞,嚴禁跨層傳遞。
11、施工前,值班隊幹向員工貫徹學習並簽字,同時作好記錄。
