尹家衝煤礦瓦斯防治能力評估申請報告

作者:佚名 2012-05-30 21:27 來源:本站原創

  目 錄

  第一章煤礦企業概況 1

  一、企業基本情況 1

  二、企業從事煤炭開采及安全生產情況 1

  1、從事煤炭生產年限情況 1

  2、煤炭安全生產情況 2

  三、企業組織架構 2

  1、企業組織架構 2

  2、煤炭生產經營情況 3

  3、評估範圍內其它分公司、子公司及其它高瓦斯和煤與瓦斯突出礦井 3

  四、管理人員從業經曆 4

  1、煤礦企業相關管理人員工作經曆 4

  2、所屬高突礦井相關人員工作經曆 4

  第二章 機構和人員 6

  一、企業人員概況 6

  二、企業瓦斯防治機構 6

  三、礦井瓦斯防治機構 11

  四、瓦斯防治專業隊伍 11

  一)專業隊伍 12

  二)專業隊伍培訓 16

  三)特種作業人員持證上崗 16

  第三章 係統設施 18

  一、礦井生產係統 18

  1、礦井開采條件 18

  2、礦井開拓方式 23

  3、生產布局 24

  4、采煤方法 25

  5、回采工藝 25

  6、采掘工作麵個數 25

  二、礦井通風係統 26

  1、通風係統、通風阻力、核定通風能力 26

  (1)通風係統 26

  (2)通風阻力 26

  (3)核定通風能力 28

  2、采區分區通風、采煤工作麵獨立通風、專用回風巷設置 29

  三、礦井抽采係統 30

  四、礦井安全監控係統 30

  五、淘汰禁止使用的設備及工藝 31

  第四章 瓦斯防治管理32

  一、瓦斯等級管理32

  1、礦井按規定進行瓦斯等級鑒定及煤層突出危險性鑒定情況 32

  2、瓦斯等級鑒定結果及實際執行的瓦斯管理等級 32

  二、瓦斯防治規劃 32

  三、年度瓦斯防治目標 33

  四、崗位責任製 33

  (一)公司董事長安全生產責任製 33

  (二)總工程師崗位責任製 34

  (三) 礦長崗位責任製 36

  五、瓦斯分級管理 37

  六、瓦斯防治工作考核 38

  1、煤礦企業對所屬高突礦井年度瓦斯防治目標考核獎罰和問責規定 38

  2、上年度瓦斯防治目標完成情況及考核獎罰問責情況 38

  七、02manbetx.com 追查處理 39

  1、瓦斯02manbetx.com 和瓦斯超限追查處理製度中分級追查和問責的規定 39

  2、上年度以來瓦斯02manbetx.com 和瓦斯超限情況及追查處理和問責情況如下: 39

  第五章 防治方案 40

  一、瓦斯防治方案 40

  (一)高瓦斯礦井應抽采區域瓦斯防治方案製定情況 40

  (二)煤與瓦斯突出礦井及區域(煤層)瓦斯防治方案製定情況 46

  二、煤與瓦斯突出礦井區域性防突治理技術方案 46

  三、瓦斯防治基礎資料 46

  四、區域性防突措施48

  1、礦井煤層賦存特征表 49

  2、保護層開采礦井的煤層開采順序、保護層選擇、被保護層區域性防突措施情況 49

  3、不具備保護層開采條件礦井采取的區域性防突措施51

  五、瓦斯先抽後采 51

  六、瓦斯防治效果評價53

  第六章 資金保障 54

  一、煤炭生產安全費用提取與使用 54

  二、瓦斯防治資金投入 54

  附表

  附表1:煤礦企業安全生產情況一覽表

  附表2:煤礦企業礦業基本情況一覽表

  附表3:煤礦企業瓦斯防治技術人員配備一覽表

  附表4:專業化作業人員與特種作業人員一覽表

  附表5:礦井生產布局一覽表

  附表6:礦井通風係統一覽表

  附表7:礦井抽采係統一覽表

  附表8:礦井安全監控係統一覽表

  附表9:煤礦企業本年度瓦斯防治目標一覽表

  附表10:煤礦企業上年度瓦斯防治目標完成情況一覽表

  附表11:煤炭生產安全費用提取使用及瓦斯防治資金一覽表

  附件

  附件一:證明煤礦企業煤炭生產年限5年或高瓦斯、煤與瓦斯突出礦井煤炭生產年限3年的瓦斯等級鑒定批複文件。

  附件二:煤礦企業瓦斯防治規劃審批文件複印件

  附件三:煤礦企業下達的瓦斯防治年度目標文件複印件

  附件四:威寧縣東風鎮尹家衝煤礦崗位責任製彙編

  附件五:政府部門批準煤礦企業煤炭生產安全費用提取標準的文件

第一章 煤礦企業概況

  一、企業基本情況

  威寧縣東風鎮尹家衝煤礦企業性質為私營企業,從事煤炭生產年限七年,2007年度東風鎮尹家衝煤礦與東風鎮沙溝煤礦進行整合,從2005年至今沒有發生過重傷以上安全02manbetx.com ,2009年建井, 2010年完善各安全生產係統,2011年由於政策的原因停工。企業注冊地在貴州省工商行政管理局,隸屬於威寧縣工業經濟貿易和能源局管轄,注冊資本500萬,資本總額1.2億,企業經營範圍為原煤的開采及銷售;2011年度由於貴州省煤炭產業政策調整的原因一直處於停工狀態,沒有收入和利潤。

  二、企業從事煤炭開采及安全生產情況

  1、從事煤炭生產年限情況

  威寧縣尹家衝煤礦於2007年8月24日換發營業執照,證書編號:520000000011965,從事煤炭開采,煤礦企業所屬礦井1個,即威寧縣尹家衝煤礦,2005年至2010年經鑒定該礦井均為高瓦斯礦井,至評估時有7年高瓦斯的煤炭生產年限。

  根據貴州省安全生產監督管理局、貴州煤礦安全監察局、貴州省煤炭管理局文件《關於加強煤礦建設項目煤與瓦斯突出防治工作的意見》(黔安監管辦字[2007]345號),威寧縣尹家衝煤礦屬非煤與瓦斯突出礦區和突出危險礦區區域。

  附件一:證明煤礦企業煤炭生產年限5年或高瓦斯、煤與瓦斯突出礦井煤炭生產年限3年的瓦斯等級鑒定批複文件。

  2、煤炭安全生產情況

  該礦近三年(2009年~2011年)煤礦未發生任何02manbetx.com ,死亡人數為零,煤炭百萬噸死亡率為零,也未發生過任何瓦斯事故,死亡人數為零,未發生煤與瓦斯突出事故,瓦斯超限次數為零。

  (附表1:煤礦企業安全生產情況一覽表)。

  三、企業組織架構

  1、企業組織架構

  2、煤炭生產經營情況

  威寧縣東風鎮尹家衝煤礦企業性質為私營企業,企業注冊地在貴州省工商行政管理局,隸屬於威寧縣工業經濟貿易和能源局管轄,注冊資本500萬,資本總額1.2億,企業經營範圍為原煤的開采及銷售;2011年度由於貴州省煤炭產業政策調整的原因一直處於停工狀態,沒有收入和利潤。

  3、評估範圍內其它分公司、子公司及其它高瓦斯和煤與瓦斯突出礦井

  評估範圍內無其它分公司、子公司及其它高瓦斯和煤與瓦斯突出礦井,隻有東風鎮尹家衝煤礦,該礦2005年首次鑒定為高瓦斯礦井,2005年至2010年經鑒定該礦井均為高瓦斯礦井。根據貴州省安全生產監督管理局、貴州煤礦安全監察局、貴州省煤炭管理局文件《關於加強煤礦建設項目煤與瓦斯突出防治工作的意見》(黔安監管辦字[2007]345號),威寧縣尹家衝煤礦屬非煤與瓦斯突出礦區和突出危險礦區區域,應按高瓦斯礦井管理。

  (附表2:煤礦企業礦業基本情況一覽表)。

  四、管理人員從業經曆

  1、煤礦企業相關管理人員工作經曆

  董事長趙海兼總經理,2005年至2012年在貴州省威寧縣東風鎮尹家衝煤礦任董事長工作。

  總工程師唐太文,1988年至1992年在湘潭礦業學院采礦專業學習;1992年至2001年在廣西那龍礦務局任總工工作;2002年至2004年在貴州省安順市西秀區大水井煤礦任總工工作;2005年至2012年在貴州省威寧縣東風鎮尹家衝煤礦任總工程師工作。

  通風副總工程師黃榮,2006年至2012年在貴州省威寧縣東風鎮尹家衝煤礦任通風副總工程師工作。

  地測副總工程師馮寶和:2005年至2012年在貴州省威寧縣東風鎮尹家衝煤礦任地測副總工程師工作。

  2、所屬高突礦井相關人員工作經曆

  礦長楊金波: 1988年在通化礦務局任隊長;2004年至2008年任貴州省修文縣丁家寨煤礦礦長;2008年在仁懷市梯子岩煤礦任礦長;2010年在貴州省興仁縣興民煤礦任礦長;2011年至今在貴州省威寧縣東風鎮尹家衝煤礦任礦長工作。

  總工程師唐太文,1988年至1992年在湘潭礦業學院采礦專業學習;1992年至2001年在廣西那龍礦務局任總工工作;2002年至2004年在貴州省安順市西秀區大水井煤礦任總工工作;2005年至2012年在貴州省威寧縣東風鎮尹家衝煤礦任總工程師工作。

  第二章 機構和人員

  一、企業人員概況

  煤礦企業在冊人員數量為200名,工程技術人員數量20名,工程技術人員占在冊人員數量的10%;煤礦主體專業技術人員數量為8名,其中工程師5名,助理工程師3名。

  二、企業瓦斯防治機構

  企業負責通風、抽采、防突、地質測量、安全監控工作的職能部門職責劃分和專業技術人員配備情況如下:

  本礦成立瓦斯防治管理領導小組:

  組 長:唐太文(總工程師)

  副組長:楊金波(礦 長)、黃榮(通風副總)、劉傑(抽采副總)、覃騰儒(防突工程師)、馮寶和(地測工程師)、劉峰(安全監控工程師)

  成 員:鄒代令(安全礦長)、張廣軍(生產礦長)、楊誌強(機電礦長)、地測科、抽采科、防突科、安全監控科、通風隊、防突隊、生產技術科、後勤科、財務處

  領導小組下設辦公室,辦公室設在防突科,覃騰儒任辦公室主任。

  (一)工程師

  對瓦斯防治工作負技術責任,負責組織編製、審批、防治突出工作規劃、計劃措施,每月至少組織一次瓦斯防治檢查,落實措施的執行情況。

  (二)礦長

  主持召開瓦斯防治領導小組會議,定期檢查瓦斯防治工作情況,解決瓦斯防治工作所需的人、財、物,保證瓦斯防治工作的實施。

  (三)副礦長

  負責落實所分管範圍的瓦斯防治工作。

  (四)分管工程師

  對分管範圍內瓦斯防治工作負技術責任。

  (五)地測科、抽采科

  1、負責收集地質資料、03manbetx 地質與瓦斯關係,及時提出預報,每月月底前將下月突出區掘進及回采地區地質預報送總工程師及有關業務科室。

  2、認真03manbetx 地質鑽孔、抽放鑽孔資料,發現問題及時通知生產、開拓、通風部門。

  (六)生產技術科

  1、負責采掘工作麵瓦斯防治措施的落實。

  2、會同地測科、防突科共同03manbetx 采掘工作麵地質(鑽孔)資料。

  (七)開拓科

  1、負責岩巷掘進防誤揭煤及石門揭煤瓦斯防治措施的落實,保證岩巷掘進地質鑽孔20m超前距。

  2、會同地測科、防突科共同03manbetx 地質(鑽孔)資料。

  (八)防突科

  1、負責編製礦井年度、季度、月的防治突出措施計劃

  2、負責礦井突出危險區及突出威脅區防突措施的製定。

  3、組織安檢科、調度室、生產科、機運科、通風區和施工單位進行突出工作麵開工驗收工作。

  4、負責各類防突措施鑽孔(超前鑽孔、卸壓鑽孔、高壓注水)的現場驗收,並下達防突掘進通知單。

  5、組織有關部門每月至少檢查一次防治突出措施的實施情況,對防突措施落實情況及時進行通報,並將檢查結果向礦長和總工程師彙報。

  6、負責收集礦井各種突出資料。

  7、會同檢查科檢查防突機構成員及單位防突崗位責任製落實情況。

  8、會同生產科、開拓科、地測科分析采掘工作麵地質鑽孔資料。

  (九)礦調度室、安全監控科

  1、認真做好煤與瓦斯突出危險采掘工作麵彙報記錄。

  2、突出地區發生異常情況時,必須立即向值班礦領導、總工程師、通風副總等礦領導彙報。

  (十)安檢科

  1、必須在突出危險采掘工作麵每班固定安排一名責任心強,業務技術素質較高的專職安全檢查員,負責監督檢查整個生產過程防突措施執行情況;發現瓦斯變化、響煤炮等明顯突出征兆,會同瓦斯檢查員立即將人員全部撤離至安全地點,認真檢查並填寫防突煤巷工作麵“六項專項彙報”記錄。

  2、各類防突措施鑽孔(超前鑽孔、卸壓鑽孔、高壓注水)施工結束後,會同防突科人員現場驗收並簽字。

  3、預測預報及效果檢驗時,現場監督通風區預測員進行測定並簽字。

  4、嚴格掌握施工進度,確保防突措施5m超前距及預測鑽孔2m超前距。

  5、負責煤巷掘進工作麵邊掘邊抽鑽孔的驗收,落實邊掘邊抽鑽孔始終超前工作麵10m以上。

  6、科值班人員認真填寫防突煤巷工作麵“六項專項彙報”記錄。

  (十一)通風區

  1、負責區域風量調配,防突設施的構築及瓦斯湧出分析;確保突出區通風係統穩定,有足夠的風量。

  2、必須在突出危險頭麵固定配備一名責任心強,業務技術素質較高的專職瓦斯檢查員,負責監督檢查整個生產過程防突措施執行情況;發現瓦斯變化、響煤炮等明顯征兆,會同安全檢查員立即將人員全部撤離至安全地點,認真檢查並填寫防突煤巷工作麵“六項專項彙報”記錄。

  3、負責采掘頭麵突出危險性預測預報及各類防突措施(超前鑽孔、卸壓鑽孔、高壓注水)施工結束後的效果檢驗。

  4、預測預報及效果檢驗時,瓦斯檢查員現場協助預測員進行測定並簽字。

  5、嚴格掌握施工進度,確保5m防突措施超前距及2m預測鑽孔超前距。

  6、加強對預測工的培訓,做好預測預報、效果檢驗等儀器儀表的維修,確保儀器靈敏可靠。

  7、認真填寫“煤與瓦斯突出危險頭麵日報”,送總工審閱。

  (十二)防突隊

  1、負責突出危險掘進工作麵的邊掘邊抽鑽孔施工。

  2、認真做好抽放鑽孔的各種記錄,收集打鑽資料。

  3、抽放鑽孔施工結束後,將抽放鑽孔參數單送地測科、防突科。

  (十三)采煤隊

  1、負責回采工作麵高壓注水及淺孔抽放等防突措施的實施執行。

  2、采煤隊技術員認真做好注水記錄。

  (十四)岩巷隊

  1、嚴格掌握施工進度,確保地質鑽孔20m超前距。

  2、掘進工作麵岩性發生變化時,及時通知地測科、開拓科。

  3、協助鑽探隊施工地質鑽孔,提供風、水、電等打鑽條件。

  (十五)煤巷隊

  1、負責煤巷工作麵“四位一體”防突措施的實施執行。

  2、負責將現場施工鑽孔、停電撤人、站崗及壓風自救管理,責任落實到人。

  3、工作麵條件發生變化,及時通知地測科、生產科、防突科。

  4、嚴格掌握施工進度,確保防突措施5m超前距和預測鑽孔2m超前距。

  5、工作麵必須吊掛“突出避災線路圖”、“超前鑽孔、卸壓鑽孔、高壓注水管理牌”、“預測預報管理牌”等防突管理牌版。

  6、煤巷隊值班人員負責及時填寫防突日報,報送防突科科長、總工程師審批,同時認真檢查並填寫防突煤巷工作麵“六項專項彙報”記錄。

  (附表3:煤礦企業瓦斯防治技術人員配備一覽表)。

  三、礦井瓦斯防治機構

  礦井負責通風、抽采、防突、地質測量、安全監控工作的職能部門職責劃分和專業技術人員配備情況如下:

  本礦成立瓦斯防治管理領導小組:

  組 長:唐太文(總工程師)

  副組長:楊金波(礦 長)、黃榮(通風副總)、劉傑(抽采副總)、覃騰儒(防突工程師)、馮寶和(地測工程師)、劉峰(安全監控工程師)

  成 員:鄒代令(安全礦長)、張廣軍(生產礦長)、楊誌強(機電礦長)、地測科、抽采科、防突科、安全監控科、通風隊、防突隊、生產技術科、後勤科、財務處

  領導小組下設辦公室,辦公室設在防突科,覃騰儒任辦公室主任。其中,礦井負責通風、抽采、防突、地質測量、安全監控工作的職能部門職責劃分與煤礦企業瓦斯防治機構職責劃分相同。

  四、瓦斯防治專業隊伍

  一)專業隊伍

  所屬高突礦井通風、瓦檢、安全監控、抽采打鑽、防突專業隊伍組建及人員配備情況如下:

  (一)礦成立通風瓦檢專業隊伍

  組 長:黃榮(通風副總工程師)、楊金波(礦長)

  副組長:張廣軍、唐太文、鄒代令、劉傑、覃騰儒、楊誌強

  成 員:鄧萬祥、周訓平、高旗富、呂宗付、文紅軍、黃華

  (二)礦設立通風瓦檢辦公室

  礦設立“防治通風瓦檢辦公室”,辦公室設在通防部,受礦井防治通風瓦檢小組領導。

  辦公室主任:黃榮

  通風隊:做好通風、瓦斯檢查,對通風密閉定期檢查,發現隱患及時上報和整改,作好彙報和檢查記錄。

  安全科:對煤礦瓦斯防治措施的落實情況實施監督檢查,對瓦斯隱患進行監督檢查和排除處理,完善礦井瓦斯監測係統及人員管理係統,保證礦井上下通訊暢通及人員出入井檢身登記等。

  調度室:對礦井所需的人、財、物及井下瓦斯進行調度和協調。

  (三)瓦斯防治辦公室職責

  辦公室在礦領導小組的領導下由辦公室主任負責開展工作,主要負責礦井瓦斯防治的日常管理、資料收集、隱患排除和治理,組織礦井通風瓦斯隱患檢查,分析礦井瓦斯事故及提出處理措施。製定相應的搶險應急預案、年度瓦斯防治計劃和瓦斯防治規劃,建立健全瓦斯防治相關管理製度和崗位責任製、瓦斯防治技術管理製度、瓦斯預測預報製度和瓦斯隱患排查製度、鑽孔施工驗收製度和聽話瓦斯報表製度並組織實施。對礦井瓦斯防治設施、設備進行日常監管和檢查。

  (四)礦成立瓦斯監控專業隊伍

  組 長:劉峰(安全監控副總工程師)、楊金波(礦長)

  副組長:張廣軍、唐太文、鄒代令、劉傑、覃騰儒

  成 員:彭光新、孟龍、趙蘭、毛可朋、李於兵、王小平、毛宗兵、郭白記、雷生富、周發群

  (五)礦設立安全監控領導辦公室

  礦設立“安全監控辦公室”,辦公室設在通防部,受礦井安全監控小組領導。

  辦公室主任:劉峰

  (六)領導小組職責

  組長、副組長職責:製定安全監控規章製度。礦長是本礦安全生產的第一責任者,是安全監控領導小組組長,負責本礦安全監控組織實施,確保煤礦安全監控需人力、物力和財力的投入。副組長協助組長開展具體工作,總工程師是煤礦安全監控工作的技術負責人,負責收集相關安全監控資料,安全礦長負責對煤礦瓦斯防治措施的落實情況實施監督檢查,機電礦長負責監控監控係統方麵設備、設施的堅持、保養及維護工作,副礦長負責礦井防瓦斯事故發生的一切善後工作。

  (七)礦成立抽采專業隊伍

  組 長:劉傑(抽采副總工程師)、楊金波(礦長)

  副組長:張廣軍 唐太文 覃騰儒

  成 員:龍進舉 杜遠朝 陳健 費新華 汪開喜 郭白記 雷生富 周發群 毛仕發 朱江 朱遠 曹新國

  (八)礦設立抽采打鑽領導辦公室

  礦設立“抽采打鑽辦公室”,辦公室設在通防部,受礦井抽采打鑽小組領導。

  辦公室主任:劉傑

  副主任: 張廣軍 唐太文 覃騰儒

  (九)領導小組職責

  組長、副組長職責:製定抽采打鑽規章製度。礦長是本礦安全生產的第一責任者,是抽采打鑽領導小組組長,負責本礦抽采打鑽組織實施,確保煤礦安全監控需人力、物力和財力的投入。副組長協助組長開展具體工作,抽采副總工程師是煤礦安全監控抽采打鑽工作的技術負責人,負責收集相關抽采打鑽資料,安全礦長負責對煤礦防突打鑽措施的落實情況實施監督檢查,機電礦長負責防突打鑽方麵設備、設施的堅持保養及維護工作

  (十)礦成立防突專業隊伍

  組 長:覃騰儒(防突副總工程師)、唐太文(總工程師)

  副組長:楊金波(礦 長)、黃榮(通風副總)

  成 員:鄒代令(安全礦長)、張廣軍(生產礦長)、馮寶和(地測工程師)、楊誌強(機電礦長)、劉峰(安全監控工程師)地測科、抽采科、防突科、防突隊、通風隊、防突隊、

  領導小組下設辦公室,辦公室設在防突科,覃騰儒任辦公室主任

  (十一)防突機構責任製

  1、工程師:對瓦斯防治工作負技術責任,負責組織編製、審批、防治突出工作規劃、計劃和措施,每月至少組織一次瓦斯防治檢查,落實措施的執行情況。

  2、礦長:主持召開瓦斯防治領導小組會議,定期檢查瓦斯防治工作情況,解決瓦斯防治工作所需的人、財、物,保證瓦斯防治工作的實施。

  3、副礦長:負責落實所分管範圍的瓦斯防治工作。

  4、分管工程師:對分管範圍內瓦斯防治工作負技術責任。

  5、地測科、抽采科

  ①負責收集地質資料、分析地質與瓦斯關係,及時提出預報,每月月底前將下月突出區掘進及回采地區地質預報送總工程師及有關業務科室。

  ②認真分析地質鑽孔、抽放鑽孔資料,發現問題及時通知生產、開拓、通風部門。

  6、防突科:

  ①負責編製礦井年度、季度、月的防治突出措施計劃。

  ②負責礦井突出危險區及突出威脅區防突措施的製定。

  ③組織安檢科、調度室、生產科、機運科、通風區和施工單位進行突出工作麵開工驗收工作。

  ④負責各類防突措施鑽孔(超前鑽孔、卸壓鑽孔、高壓注水)的現場驗收,並下達防突掘進通知單。

  ⑤組織有關部門每月至少檢查一次防治突出措施的實施情況,對防突措施落實情況及時進行通報,並將檢查結果向礦長和總工程師彙報。

  ⑥負責收集礦井各種突出資料。

  ⑦會同檢查科檢查防突機構成員及單位防突崗位責任製落實情況。

  ⑧會同生產科、開拓科、地測科分析采掘工作麵地質鑽孔資料。

  7、防突隊:

  ①負責突出危險掘進工作麵的邊掘邊抽鑽孔施工。

  ②認真做好抽放鑽孔的各種記錄,收集打鑽資料。

  ③抽放鑽孔施工結束後,將抽放鑽孔參數單送地測科、防突科。

  二)專業隊伍培訓

  礦井專業隊伍職工上崗前業務培訓和複訓情況:尹家衝煤礦所有職工都是通過上崗前業務培訓,都是持證上崗。

  三)特種作業人員持證上崗

  礦井安全監測監控、瓦斯檢查、瓦斯抽采、防突等特種作業人員的持證上崗情況:尹家衝煤礦所有特種作業人員(包括瓦斯檢查工、防突作業工、安全監測監控工、司鑽抽采工、安全檢查工)都是持證上崗,保證人手一證,無證不上崗,所有特種作業人員專業性強、安全意識強。

  (附表4:專業化作業人員與特種作業人員一覽表)。

  第三章 係統設施

  一、礦井生產係統

  礦井的開采條件、開拓方式、生產布局、采煤方法、回采工藝、采掘工作麵個數介紹如下:

  1、礦井開采條件

  a、水文地質

  (1)地表水

  礦區所處地形起伏大,為構造侵蝕、溶蝕、剝蝕低中山地貌。直溝小河通過礦界內,但直溝小河水流量受大氣降水影響,季節性小溝發育,屬季節性溪溝,流量受大氣控製明顯。礦區最低侵蝕基準麵為3號拐點附近,海拔高程為1718m,而開采煤層最低標高為1700m,低於當地最低侵蝕基準麵,煤礦開采後,地表水補給地下水,將增加煤礦礦坑湧水量。

  (2)地下水類型

  地下水類型碳酸鹽岩岩溶裂隙水水、基岩裂隙水、孔隙水。

  (3)含水岩組及其含水特征

  礦區地層按岩性來分,自上而下有以下含水岩組及隔水岩組:

  ①第四係(Q):主要為坡積、殘積、衝積物,岩性以砂質粘土、粘土、亞粘土為主,為孔隙水。該帶透水性好,地下水易於排泄,動態變化大,大部分是季節性泉水,富水性弱。

  ②飛仙關組(T1f):本組岩性以泥岩、灰岩、泥質灰岩為主,為碳酸鹽岩岩溶裂隙水和基岩裂隙水。灰岩地段含水性強,泥岩含水性弱,其泥岩與灰岩交替沉積,使各含水層之間無水力聯係。

  ③上二疊統龍潭組(P3l):岩性為灰色碎屑岩夾數層薄層灰岩組成,含基岩裂隙水,為相對隔水層。富水性弱。

  ④峨嵋山玄武岩(P3β):頂部為凝灰岩,泉水出露很少,流量亦很微弱,淺部含微弱裂隙水,深部不含水為一良好的隔水層。該組含水性弱。

  碳酸鹽岩岩溶水的含水岩組為飛仙關組(T1f);基岩裂隙水的含水岩組為龍潭組(P3l)和玄武岩(P3β),龍潭組、玄武岩組富水性弱,為相對隔水層;孔隙水的含水岩組為第四係的殘坡積物,含水性弱。

  (4)地下水的補給、徑流、排泄條件

  地下水主要補給來源為大氣降水,由於礦區內岩層節理裂隙發育,大氣降水通過基岩裂隙補給地下水,然後經短途徑流後,

  通過井泉向低處泄流的方式向南麵排出。

  (5)構造裂隙水

  礦區內斷層弱發育,斷層淺部因風化可能透水性稍好些外,深部含水性和透水性都很弱,因此在現有水文地質條件下各含水層通過斷層帶相互補給的可能性不大。

  (6)礦坑充水因素分析

  該礦是以大氣降水為主的裂隙充水礦床,主要為頂板中所含裂隙水向巷道內滲漏,其次為老窯積水及采空區積水等。礦區目前尚未開展深部水文地質調查,據業主提供資料:礦山開采正常湧水量為20 m3/h,最大湧水量為80m3/h。礦區的水文地質條件中等,煤係地層本身含水弱。礦山開采過程中的實際測量,煤層開采時有滴水、淋水現象,對礦床開采影響不大,但在今後開采生產中應加強對采空區積水的監測,確保生產安全。

  大氣降水是礦床充水的主要因素。一般沿基岩裂隙滲入礦井,裂隙發育地段礦井充水會有所增大;地表水對地下水具有一定的補給作用,岩層滲透性好,含水性較弱。地表水與地下水之間可能發生聯係,易引起礦床充水。在掘進過程中,要注意發生突水現象,應引起高度重視,特別是在靠近采空區時及上二疊統峨眉山玄武岩組基岩裂隙水,必須加強探放水工作,堅持“有疑必探,先探後掘”,必要時修築防水牆,特別是礦區在今後的采礦生產過程中應加強水文地質勘查工作,做好防水和排水工作,確保安全生產。礦區的水文地質條件屬中等類型。

  (7)湧水量

  根據貴州省煤礦設計研究院於2007年10月提交的《貴州省威寧縣東風鎮尹家衝煤礦資源/儲量核實報告》以及我隊工程人員到現場踏勘了解,礦井湧水量受季節影響較大,礦井正常湧水量約為20m³/h,最大湧水量約80m³/h。為了提高礦井開采的安全係數,礦井開采設計水泵選擇參數按正常湧水量:QB=30m³/h;礦井最大湧水量:Qmax=90m³/h進行計算。礦井在進行正常生產時必須進行湧水量的實測,根據實際湧水量采用相應的排水設備。

  b、煤層頂、底板岩性

  頂板:本礦煤層頂板多為粉砂岩及泥岩,粉砂岩頂板穩定性好,泥岩穩定性差。礦井開采時應注意頂板支護管理,防止頂板冒落和片幫。

  底板:多為泥岩及粉砂岩、泥岩,遇水易膨脹,產生底鼓,礦井開采時應及時清除底板積水,防止底板底鼓。

  儲量核實報告中未采樣測試煤層頂、底板物理、機械性質,僅據觀察坑道、小窯並訪問當地老窯民工得知,區內煤層頂板多為粉砂岩,一般較穩固;底板則多為粘土岩,遇水後常易產生膨脹、底鼓現象,在開采過程中應引起注意。

  c、瓦斯、煤塵爆炸性、煤的自燃性及地溫

  ①瓦斯

  根據貴州省煤炭管理局文件、貴州省能源局文件:

  《對畢節地區煤礦2005年度礦井瓦斯等級鑒定報告的批複(第一批)》(黔煤行管字[2005]253號);

  《對畢節地區煤礦2006年度礦井瓦斯等級鑒定報告的批複》(黔煤行管字[2007]54號);

  《對畢節地區煤礦2007年度礦井瓦斯等級鑒定報告的批複》黔煤生產字[2007]512號;

  《對畢節地區煤礦2008年度礦井瓦斯等級鑒定報告的批複》(黔煤生產字[2008]1547號);

  《關於畢節地區煤炭局<關於請求審批2009年度礦井瓦斯等級鑒定報告的報告>的批複》(黔能源發[2009]281號);

  《關於畢節地區工業和能源委員會<關於請求審批2010年度礦井瓦斯等級鑒定報告的報告>的批複》(黔能源發[2010]699號)。

  礦井近5年來的瓦斯等級鑒定結果見表3-1-1。

  ②煤塵爆炸

  根據貴州省六枝工礦(集團)恒達勘察設計有限公司實驗室對尹家衝煤礦7號、8號,11號煤層進行的煤塵爆炸性鑒定報告,本礦7號、8號,11號煤層均有煤塵爆炸性。礦井應加強灑水防塵及通風工作,確保生產人員的身體健康。

  ③煤的自燃傾向

  根據貴州省六枝工礦(集團)恒達勘察設計有限公司實驗室對尹家衝煤礦7號、8號,11號煤層進行的煤炭自燃傾向等級鑒定報告,本礦7號、8號,11號煤層自燃傾向分類為三類:即不易自燃。為了提高安全係數,在生產過程中必須加強通風管理,防止采空區,老巷長期漏風,防止巷道長期處於微風狀態,防止煤層自然發火。

  ④地溫

  本井田屬地溫正常區,無熱害影響。

  2、礦井開拓方式

  開拓方式為斜井開拓,設置三條井筒:即主斜井、副斜井和回風井。

  (1)主斜井

  本礦用一條主斜井擔負煤炭運輸、進風等任務,主斜井(x=2967336.655,y=35457785.255,z=+1821,a=225°,β=22°)長247m,在標高為+1728m落平;掘進斷麵5.7m²,淨斷麵5.5m²,采用半圓拱形斷麵,錨噴支護,表土段為砌镟支護;井筒內采用皮帶運輸。

  (2)副斜井

  副斜井用作行人、運料、排矸、排水、和安全出口之用,副斜井(x=2967286.134,y=35457797.507,z=+1818,a=223°,β=25°),共長214m,在標高為+1724m落平;掘進斷麵5.7m²,淨斷麵5.5m²,采用半圓拱形斷麵,錨噴支護,表土段為砌镟支護。安設單軌,礦車運輸。

  (3)回風井

  回風井(包括回風平硐、回風暗斜井)用作回風和安全出口之用,回風平硐(x=2967735.775,y=35457863.839,z=+1844.5,a=314°,β=-3‰°),共長42m,回風暗斜井共長260m,在標高為+1740m落平;掘進斷麵5.7m²,淨斷麵5.5m²,采用半圓拱形斷麵,錨噴支護,表土段為砌镟支護。

  3、生產布局

  主斜井設在+1821m標高,以225º的方位角按22º的傾角掘進,掘進247m揭11號煤層後落平;然後以294º的方位角沿11號煤層掘運輸大巷190m(現已形成),承擔全礦井的運輸任務;副井設在+1818m標高,以223º的方位角按25º的傾角掘進,掘進214m在+1724m落平,接著掘井底車場39m,然後以225º的方位角沿11號煤層掘材料大巷166m(現已形成),承擔全礦井的運料、行人等工作;回風井(包括回風平硐、回風暗斜井)設在+1844.5m標高,以314º的方位角按-3‰º的傾角掘進,掘進42m,然後以314º的方位角按24°傾角掘進260m,回風井承擔一盤區的回風任務;通過聯絡巷與回風大巷(布置在7號煤層中,現已形成)連通。

  本礦井劃分為兩個水平(+1728m、+1690m),三個盤區進行開采,開采煤層為7號、8號、11號煤層,一盤區運輸大巷、材料大巷布置在11號煤層中,回風大巷布置在7號煤層中;後期二盤區、三盤區運輸大巷、材料大巷、回風大巷布置在11號煤層底板距11號煤層垂距22m的岩層中。

  設計三層煤層聯合布置,傾斜長壁後退式回采,通過斜巷聯係各煤層,10701運輸巷與運輸大巷之間設置煤倉,實現煤的轉載。首采工作麵(10701工作麵)布置在井田北翼方向,接替工作麵10702工作麵布置在井田的南翼,工作麵長為65m。

  主斜井及運輸大巷鋪設膠帶輸送機運煤,副斜井設計選用絞車提升,用作提升矸石、材料和設備之用;10701工作麵運輸巷采用調度絞車牽引礦車運輸。

  4、采煤方法

  本井田內主采煤層為3層,煤層編號分別為7號、8號、11號煤層,為近水平薄及中厚煤層,7號煤層與8號煤層間距15m,8號煤層與11號煤層間距6m,采煤方法選用傾斜長壁後退式回采,炮采落煤,機械排水、運輸,全部跨落法管理頂板,掘進采用鑽爆法施工。

  5、回采工藝

  采用炮采工藝。

  6、采掘工作麵個數

  該井田劃分為三個盤區,先開采一盤區所有煤層,再開采二盤區所有煤層,最後開采三盤區所有煤層。用1個回采工作麵和2個掘進工作麵達產。首采工作麵(10701工作麵)布置在井田北翼方向,接替工作麵10702工作麵布置在井田的南翼,工作麵長為65m。

  (詳見附表5:礦井生產布局一覽表)。

  二、礦井通風係統

  1、通風係統、通風阻力、核定通風能力

  (1)通風係統

  煤礦通風方式為分列式,機械抽出式通風方法,主斜井和副斜井進風,專用回風斜井回風。風井現安裝主扇FBCDZNo15-55kw×2兩台;局部通風機采用2×55KW對旋風機,采用雙風機雙電源,實現了三專二閉鎖;井下通風設施按設計施工。礦井采用主斜井、副斜井進風,回風斜井作專用回風,隻有1條回風井為全礦服務。

  首采工作麵為10701回采工作麵,其通風線路為:

  新鮮風流從主斜井、副斜井→運輸大巷、材料大巷→輔助運輸斜巷→工作麵運輸巷→回采工作麵→工作麵回風巷→回風大巷→回風聯絡巷→回風井→引風道→地麵。

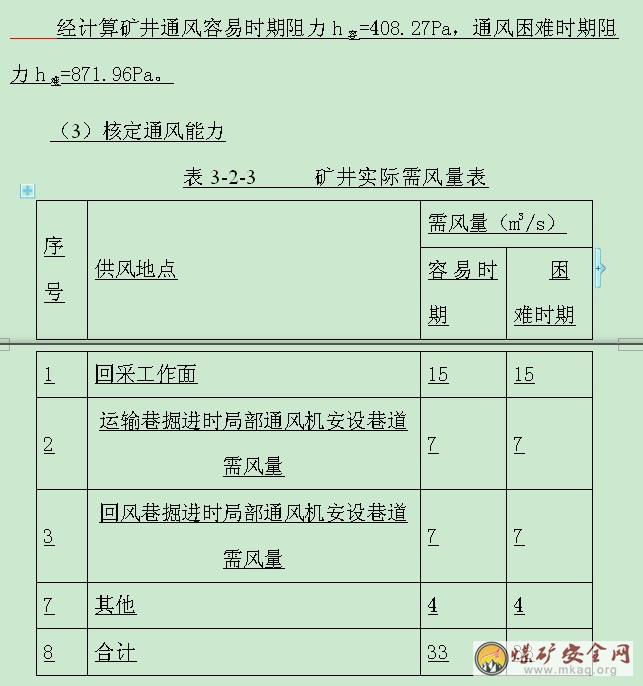

  (2)通風阻力

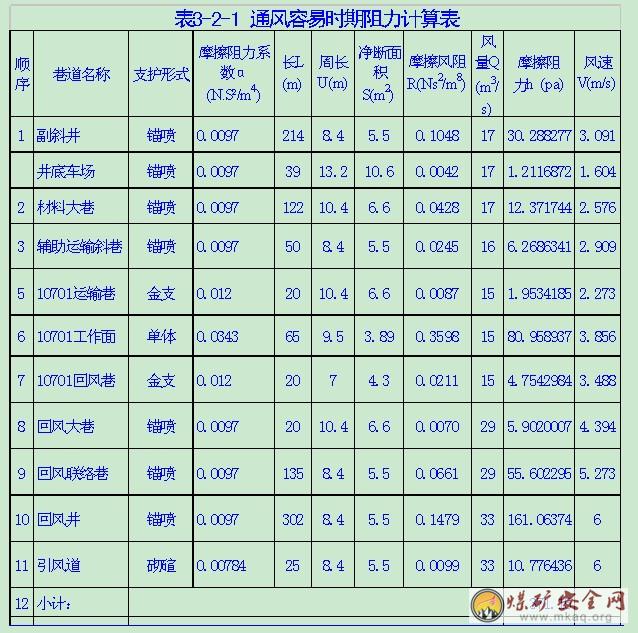

  根據《煤礦工業小型企業設計規定》的規定,計算礦井通風容易時期和通風困難時期的通風阻力。其阻力計算詳見表3-2-1、3-2-2。

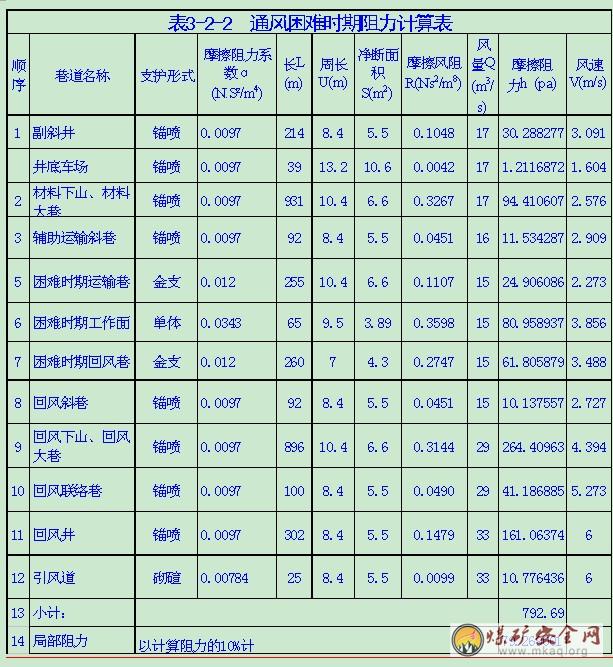

  通風容易時期是開采一盤區第一個條帶北翼的7號煤層中,即10701工作麵,通風困難時期是開采三盤區最後一個條帶北翼的7號煤層,具體阻力計算詳見通風阻力計算表。

  經上述方法計算後,總風量確定為Q易=33m³/s,Q難=33m³/s

  (詳見附表6:礦井通風係統一覽表)

  2、采區分區通風、采煤工作麵獨立通風、專用回風巷設置

  (一)井下通風設施布置

  1、主要進、回風巷之間的每個聯絡巷中,砌築永久性風牆;需要使用的聯絡巷及風井安全出口,按設計安設兩道連鎖的正向風門和兩道反向風門。

  2、采空區及時封閉。隨采煤工作麵的推進,逐個封閉通至采空區的聯通巷道。工作麵開采結束後,在所有與采區相通的巷道中設置密閉牆,全部封閉采空區。

  3、控製風流的風門、風牆、風橋、風窗等設施可靠。不須在傾斜運輸巷中設置風門的一律不設,如果必須設置風門,安設自動門或設專人管理,並有防止礦車或風門碰撞人員以及礦車碰壞風門的安全措施

  4、礦井采用分列式通風方式,機械抽出式通風。

  5、掘進工作麵選用FBD№5.6/2×11型局部通風機配阻燃、抗靜電膠質風筒壓入式通風。

  (二)確保風流穩定

  1、在各通風網路上,按設計和需要安設風門、調節風窗和密閉等通風構築物,並隨生產的進度進行及時調節補充,風門間盡可能設置閉鎖裝置。確保各用風地點的風量,風速符合《煤礦01manbetx 01manbetx 》的規定,確保風流穩定。

  2、及時清除巷道的雜物和障礙,盡量避免在主要進回風巷道內停放礦車,堆放材料及其它物品,確保風流暢通。

  3、掘進工作麵、絞車硐室均為獨立通風。

  (上述數據是根據開采方案設計中的數據予以摘錄)

  三、礦井抽采係統

  礦井抽采係統、抽采係統能力情況如下:我礦建立了高低負壓瓦斯抽放係統(2BEA-303型水環式真空泵2台低負壓抽放(90kw),額定抽采能力60M3/min; 2BEC-353型水環式真空泵2台高負壓抽放(110kw)),額定抽采能力70M3/min,入井幹管直徑300mm;同時還配備瓦斯監測監控係統(KJ90),完善了人員定位係統。並製定了瓦斯等有害氣體檢查及管理製度,配備專職瓦斯檢查員10人,嚴格執行采掘工作麵“一炮三檢”和“三人連鎖放炮”製度,杜絕了瓦斯超限作業及瓦斯事故。

  (詳見附表7:礦井抽采係統一覽表)。

  四、礦井安全監控係統

  礦井安全監控係統裝備及聯網情況如下:礦井安設了KJ90型礦井綜合監控監測裝置,對全礦的瓦斯、風速、風量、CO、溫度、重要采掘運輸設備等安全與生產參數實行24小時實時監控。礦井監控係統型號KJ190,備份主機型號KJ190,電源8h不間斷,甲烷傳感器數量16個,一氧化碳傳感器數量6個,已與煤炭行業管理部門或煤礦安全監管部門聯網,實時上傳數據。

  (詳見附表8:礦井安全監控係統一覽表)。

  五、淘汰禁止使用的設備及工藝

  在規定期限內淘汰禁止使用的非防爆運輸機車、非阻燃抗靜電風筒、前進式等采煤方法、ZH15隔絕式化學氧自救器、一氧化碳過濾式自救器等設備和工藝情況。

  尹家衝煤礦已經淘汰上述禁止使用的設備及工藝。

  該礦現選用SGD420/30A型可彎曲刮板輸送機運煤,DW18-300/100型單體液壓支柱配合HDJA-1200交接頂梁支護工作麵頂板。

  第四章 瓦斯防治管理

  一、瓦斯等級管理

  1、礦井按規定進行瓦斯等級鑒定及煤層突出危險性鑒定情況

  由礦井近5年來進行的瓦斯等級礦鑒定結果,礦井為高瓦斯礦井。按照(黔安監管辦字[2007]345號)文件,威寧縣尹家衝煤礦屬非煤與瓦斯突出礦區和突出危險礦區區域,應按高瓦斯礦井管理。

  2、瓦斯等級鑒定結果及實際執行的瓦斯管理等級

  由礦井近4年來進行的瓦斯等級礦井絕對瓦斯湧出量最大值為6.75m3/min,相對瓦斯湧出量為97.2m³/t,原尹家衝煤礦和沙溝煤礦均為高瓦斯礦井。

  礦井實際執行的瓦斯管理等級為高瓦斯礦井管理。

  二、瓦斯防治規劃

  煤礦編製了《威寧縣東風鎮尹家衝煤礦瓦斯防治三年規劃》,已經礦技術科會審,並形成了會審意見。企業當前執行的瓦斯防治規劃期限為3年。

  主要目標:防治瓦斯超限,實現本質安全型礦井。尹家衝煤礦通過建立“通風可靠、抽采達標、監控有效、管理到位”的煤礦瓦斯治理工作體係,根據采區巷道布置情況,采區瓦斯治理措施,從而杜絕瓦斯超限,達到瓦斯治理標準礦井建設要求,實現本質安全型礦井。

  保障措施:為了確保未來三年尹家衝煤礦瓦斯防治規劃的順利實施,完成好瓦斯治理的遠景規劃,特成立瓦斯治理領導小組,具體對規劃進行監督與落實,並保證瓦斯治理資金投入。

  資金計劃:

  (附件二:煤礦企業瓦斯防治規劃審批文件複印件)。

  三、年度瓦斯防治目標

  1、企業及所屬從事煤炭生產的分公司、全資和控股子公司本年度瓦斯防治目標與產量計劃、瓦斯防治資金預算安排。

  尹家衝煤礦本年度計劃生產原煤1萬t,瓦斯抽采量100萬m3,瓦斯抽采率40%,瓦斯超限控製次數為0次,瓦斯抽采專用巷1000m,瓦斯防治資金預算為40元/t,按生產原煤1萬t計算,預計瓦斯防治資金400000元。

  2、本年度瓦斯防治目標(原煤產量、瓦斯抽采量、抽采率、瓦斯超限控製次數、抽采專用巷、保護層開采麵積、產量計劃、礦井通風能力、抽采能力情況

  尹家衝煤礦本年度計劃生產原煤1萬t,瓦斯抽采量100萬m3,瓦斯抽采率40%,瓦斯超限控製次數為0次,瓦斯抽采專用巷1000m,保護層開采麵積950m3,礦井通風能力可靠,抽采能力均已達到要求。

  (詳見附件三:煤礦企業下達的瓦斯防治年度目標文件複印件)。

  四、崗位責任製

  煤礦企業製定了董事長、總工程師、礦長及其它副礦長、副總工程師等所有在崗職工崗位責任製。

  (一)公司董事長安全生產責任製

  1、嚴格遵守並認真貫徹執行國家的有關法律法規和政策,是企業安全生產第一責任人,對企業的安全生產全麵負責,在計劃、布置、檢查、總結、評比企業生產時,同時計劃、布置、檢查、總結、評比安全生產工作。

  2、建立健全企業的安全生產責任製。

  3、組織製定和完善企業的安全生產規章製度和01manbetx 01manbetx

  4、保證本單位安全投入的有效實施。

  5、督促檢查本單位的安全生產工作,及時消除生產事故隱患。

  6、組織製定並實施本單位的安全生產事故應急救援預案

  7、負責健全安全生產管理機構,充實安全生產管理人員,考核同級副職和所屬正職的安全生產責任製的落實情況。

  8、主持安全生產會議,分析、研究和解決安全生產中的重大問題。

  9、發生安全生產事故後,要及時如實向安監部門報告,並迅速趕到現場,采取有效措施,組織搶救。

  10、負責組織輕傷、重傷事故的調查處理。

  11、煤礦年度和特殊時期的安全工作計劃

  (二)總工程師崗位責任製

  1、認真貫徹執行黨的安全生產方針和國家有關法律法規,是本公司安全技術管理工作的第一責任者。對“一通三防”和防治水安全工作負管理責任。積極參與本公司安全生產管理製度、措施和方法的製定工作,使礦井安全生產管理更加科學化、製度化、規範化、法治化。

  2、負責礦井生產建設設計和技術工作,礦井建設工程的設計文件,必須符合礦山01manbetx 01manbetx 和行業技術規範。

  3、組織編製和組織審批年度安全技術措施計劃,審批礦井災害預防處理計劃,並督促檢查落實。負責建立健全技術管理製度,並監督實施。

  4、每月主持召開一次礦井重大事故隱患排查分析會,檢查本月排查事故隱患的整改情況,對下月排查的事故隱患進行類別與等級確認;研究落實整改措施、資金及時間,明確責任者,及時上報。

  5、具體負責生產設計和生產係統的優化工作,改造生產係統,改善生產環境,增大安全係數,促進安全生產。

  6、加強現場管理,檢查各類施工是否達到設計要求,對達不到設計要求的督促整改,同時進行現場技術指導;製止違章指揮和違章作業現象。

  7、負責組織製定瓦斯、煤塵、防治水、防滅火、頂板、機電、運輸事故的應急預案。全麵抓好“一通三防”和礦井突水機理的研究與管理工作,提出預防措施,提高礦井的抗災能力。

  8、負責事故的技術分析工作,從技術角度分析事故原因,分清責任、製定防範措施,杜絕類似事故的發生。

  9、具體抓好質量標準化建設的巷道、采區的設計工作和施工中的技術指導工作,使布局更加科學合理。

  10、負責安全技術措施的審批和安全技措工程項目的落實工作。

  11、抓好爆破器材和井下放炮管理工作,具體負責爆破材料的選型,負責審查爆破器材、井下放炮有關規定和安全技術措施;負責放炮員及有關人員的培訓、複訓工作。

  12、抓好新技術、新工藝、新設備的研究工作,並積極推廣應用新技術、新工藝,增加技術含量,提高礦井防災抗災能力,促進礦井安全生產的健康發展。

  (三) 礦長崗位責任製

  1、全麵負責礦井的安全生產,是煤礦安全生產的第一責任者。

  2、認真貫徹落實黨的安全生產方針、國家有關煤炭生產法律法規及上級安全生產指示、規定,研究製定本煤礦的安全生產管理製度和年度安全工作目標,使企業安全生產工作科學化、製度化、規範化、法治化。

  3、抓好煤礦領導班子安全生產方麵的學習工作,使班子成員牢固樹立“安全第一”和安全就是效益的思想,用黨的安全生產方針和國家法律法規指導各項工作,推動煤礦安全生產的健康發展。

  4、全麵負責安全生產責任製的落實情況,抓好分管領導安全生產責任的落實,形成層次化管理,堵塞安全管理漏洞,促進安全生產。

  5、加強對安全生產的管理工作,主持召開安全生產辦公會,聽取各專業及部門隱患排查、安全管理和質量標準化工作的情況彙報;檢查上次安全辦公會議確定事項的落實情況,分析存在問題,研究製定解決的措施和辦法。召集和主持董事會會議,審議公司安全重大事項、安全機構設置和副科級以上安全管理人員的配備、考核、獎懲、任免。

  6、推進技術創新,全麵負責組織或布署礦井生產設計及生產係統的優化工作,改善生產環境,促進安全生產。

  7、全麵負責安全和質量標準化建設工作,每月組織一次由生產副經理、分管副經理、安監處長、總工程師、分管安全生產的副總及有關部門管理人員參加的安全和質量標準化檢查,發現問題,及時落實整改。

  8、負責主持研究煤礦年度災害預防計劃,保證安全技措資金及時到位,提高裝備水平,提高礦井的防災抗災能力,創造安全生產的良好環境。

  9、全麵負責員工的安全教育和培訓,按照上級要求,抓好新工人、轉崗工人、區隊長、班組長和特種作業人員的培訓工作,提高員工的安全意識和自主保安能力。

  10、全麵負責礦井各類事故的搶救工作,分析事故原因,分清責任,確定處理意見;吸取教訓,製定防範措施,防止類似事故發生。

  11、積極深入現場,檢查指導礦井的安全生產工作,查找存在問題,落實部門責任,消除各種隱患。

  12、定期向員工代表大會報告安全生產工作,發揮代表大會的監督作用。

  (詳見附件四:煤礦企業董事長、總經理、總工程師和礦長瓦斯防治崗位責任製)。

  五、瓦斯分級管理

  該礦井於2012年1月1日由礦技術科編製了《威寧縣東風鎮尹家衝煤礦瓦斯防治方案》,該方案於2012年 1月在礦技術科進行了集體會審,參加會審人員有:礦長、技術負責人、技術副礦長、安全副礦長、生產副礦長、機電副礦長、掘進技術員。通過集體會審,討論研究,同意本方案所編寫的一切內容,要求在現場施工中嚴格執行,並提出如下審批意見:

  ①施工過程中如果情況發生變化必須及時編寫專項措施。

  ②若現場條件發生特殊變化時,要及時編寫補充措施,並認真傳達執行。

  六、瓦斯防治工作考核

  1、煤礦企業對所屬高突礦井年度瓦斯防治目標考核獎罰和問責規定

  瓦斯防治工作是礦井“一通三防”工作的重中之重,而瓦斯檢查工作又是瓦斯防治工作的中心點,為了加強我礦的瓦斯檢查工作,杜絕瓦斯檢查工作中出現的各種不良現象,結合我礦實際情況,嚴格執行2012年1月由礦通風科編製的《威寧縣東風鎮尹家衝煤礦瓦斯防治工作檢查考核製度及考核辦法》,該方案經通過礦各級領導部門檢查審閱並修改完善。

  2、上年度瓦斯防治目標完成情況及考核獎罰問責情況

  礦井2011年瓦斯突出次數為0次,瓦斯超限次數為0次,由於政策原因,礦井於2011年6月停工停產,因此,2011年較好的完成了瓦斯防治工作的要求。尹家衝煤礦已於2010年12月由礦通風科編製《威寧縣東風鎮尹家衝煤礦瓦斯防治工作檢查考核製度及考核辦法》。

  執行情況說明:2011年1-6月我礦嚴格按照瓦斯防治工作的要求,認真開展瓦斯治理,獎勵5000元,罰款1000元。

  但沒有煤礦企業應對礦井瓦斯抽采量、抽采率、抽采鑽孔量、瓦斯防治工程、瓦斯利用量、保護層開采麵積等各項指標完成的詳細情況進行說明,應進一步完善。

  七、事故追查處理

  1、瓦斯事故和瓦斯超限追查處理製度中分級追查和問責的規定

  礦井已正式下發“威寧縣東風鎮尹家衝煤礦文件:關於印發《威寧縣東風鎮尹家衝煤礦瓦斯超限追查處理規定》的通知”(礦發[2012]13號),並嚴格按照該文件執行。

  2、上年度以來瓦斯事故和瓦斯超限情況及追查處理和問責情況如下:

  2011年1-6月我礦沒有發生瓦斯事故和瓦斯超限情況。

  第五章 防治方案

  一、瓦斯防治方案

  (一)高瓦斯礦井應抽采區域瓦斯防治方案製定情況

  已編製《威寧縣東風鎮尹家衝煤礦瓦斯防治方案》,其中對高瓦斯礦井應抽采區域瓦斯防治方麵做了詳細說明,該方案經礦技術科組織了集體會審,形成了會審意見。

  抽采瓦斯方法

  1、選擇抽采方法的原則

  礦井瓦斯抽采的類型和方法,可按下列因素考慮確定:

  1) 為了提高瓦斯抽采率,宜選用多種抽采方法相結合的綜合抽采方式。

  2) 當礦井采掘工作遇到的瓦斯主要來自開采層本身,隻有抽采開采層本身的瓦斯才能解決問題時,應采用開采層抽采。

  3)煤層群條件下首采層開采時,來自鄰近層的瓦斯占有很大比例威協工作麵安全生產,應采用鄰近層抽采。

  4)工作麵後方采空區瓦斯湧出大,危害工作麵安全生產或老采空區瓦斯積聚存量大,向鄰近的回采工作麵湧出瓦斯量多以及增大采區和礦井總排瓦斯量,應采取采空區瓦斯抽采。

  5)對於瓦斯含量大的煤層,在煤巷掘進時,難以用加大風量稀釋瓦斯,可在掘進工作開始前對煤層進行大麵積預抽的方法加以解決。

  6)對於煤層透氣性較低,采用預抽方法不易直接抽出瓦斯,掘進時瓦斯湧出不很大而回采時有大量瓦斯湧出的煤層,可采用采用鬆動爆破措施人為卸壓後抽采瓦斯的方法。

  7)若煤層賦存較淺(一般600m以內),煤層較厚,或煤層層數較多,煤層瓦斯含量較高,地麵施工鑽孔條件較好,可采用地麵鑽孔抽采。

  8)若圍岩瓦斯湧出量大,以及溶洞、裂縫帶儲存有高壓瓦斯並噴出時,應采取鑽岩瓦斯抽采措施。

  2、瓦斯抽采方法

  1)回采工作麵瓦斯來源及湧出構成

  回采工作麵瓦斯來源主要煤層釋壓、落煤解釋瓦斯、采空區浮煤解釋瓦斯和鄰近層湧入瓦斯。

  2)瓦斯抽采方法

  M7、M8、M11煤層未鑒定區域按有突出危險性進行管理,綜合考慮采用鄰近層抽采和本煤層抽采相結合的方法。

  一盤區考慮進行瓦斯抽采,在生產過程中加強對瓦斯含量、瓦斯壓力、瓦斯放散初速度、堅固性係數、初始釋放瓦斯膨脹能的測定,發現異常現象後必須立即停止生產,建立瓦斯抽采係統進行瓦斯抽采,抽采達標後方可開采。

  二、三盤區在布置在M11煤層底板岩層中的運輸大巷、軌道大巷開口施工煤層底板專用抽采巷,向M7M8、M11煤層打穿層長鑽孔,揭穿煤層,施行煤層瓦斯預抽,且開采M7時,可在工作麵上下順槽布置穿層鑽孔預抽M8、M11煤層瓦斯,同時在本煤層開采時采取在運輸巷順層布置鑽孔預抽本煤層瓦斯,掘進工作麵布置鑽孔先抽後掘,工作麵後方采空區留管抽采的抽采法。

  3、抽采巷道選擇

  一盤區:暫不布置抽采巷道;

  二、三盤區:需在M11煤層底板岩層中的皮帶大巷、軌道大巷開口施工煤層底板專用抽采巷,同時工作麵上下順槽也作為瓦斯抽采巷道;

  4、鑽場布置、鑽孔參數確定

  1) 底板穿層抽采瓦斯

  在二、三盤采區開采時,在布置在底板岩層中的皮帶大巷、軌道大巷開口施工煤層底板專用抽采巷,向煤層打向上穿層長鑽孔,揭穿煤層,施行煤層瓦斯預抽,當采煤工作麵推進後,形成采空區後,還可施行卸壓抽采;

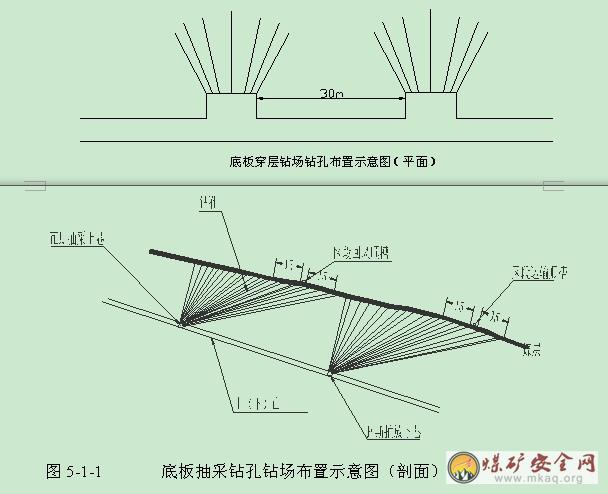

  鑽場布置間隔30m,施工網格鑽孔。鑽孔使用鑽機施工,配備能力TXU-150型鑽機1~2台,並配備水泥沙漿封孔泵1台。底板穿層鑽孔布置鑽場示意圖如圖5-1-1:

  圖5-1-3 順層鑽孔預抽煤巷條帶煤層瓦斯區域瓦斯鑽孔布置示意圖

  4) 采煤工作麵預抽

  本礦在開采時,為降低煤層開采時的瓦斯湧出量,可在巷道向煤層打順層鑽孔進行煤層瓦斯預抽。

  回采麵瓦斯抽采主要是在采麵 進風巷沿煤層走向順層鑽孔,其施工長度選擇主要由工作麵長度決定。由於本礦井條件,選擇走向鑽孔抽采,鑽孔施工長度定為90m,孔間距5 m。

  鑽孔使用鑽機施工。配備能力TXU-150型鑽機1~2台,並配備水泥沙漿封孔泵1台。回采工作麵先抽後示意圖見圖5-1-4。

  封孔工藝及鑽孔與管路連接與掘進工作麵鑽孔相同,鑽孔內抽采管選用長8m直徑25mm的鐵管,為防止堵塞,抽采管頂端鑽10個直徑10mm小孔,最好用雙層鐵篩網包紮好。用聚氨酯封孔,封孔長度6--8m以上。

  注:鑽孔傾角同煤層傾角

  5)采空區留管抽采

  本礦對采空區采取留管抽采,具體是指采煤工作麵在回采前,提前在回風巷安設瓦斯管路至采麵上隅角附近,並由裏向外每間隔25-30m安裝一個三通,以便工作麵上隅角推進到三通位置時安裝條形抽采咀,當工作麵上隅角推進到三通位置時,便打開三通堵板,利用抽采咀抽采工作麵上隅角和采空區的瓦斯。針對目前本煤礦井下實際情況,當采煤工作麵構成通風係統準備回采之前,將瓦斯管路經采麵回風巷鋪設到采麵上隅角附近,並由裏向外每間隔30m安裝一個三通,當工作麵上隅角推進到三通位置時,便打開三通堵板安裝條形抽采咀,利用抽采咀抽采工作麵上隅角和采空區的瓦斯。

  此種抽采方法在回采工作麵瓦斯湧出量不大,但該回采工作麵上隅角瓦斯又經常超限時使用,能夠取得較好的效果,其布置方式如圖5-1-5:

  (二)煤與瓦斯突出礦井及區域(煤層)瓦斯防治方案製定情況

  已按要求編製了《威寧縣東風鎮尹家衝煤礦防治煤與瓦斯突出專項設計》,由礦主管部門審批,並修改完善。

  二、煤與瓦斯突出礦井區域性防突治理技術方案

  已編製《威寧縣東風鎮尹家衝煤礦礦井綜合防突措施設計》,該方案在礦技術科組織會審,並形成了會審意見,但方案未上報煤炭行業管理部門和煤礦安全監管部門備案。

  三、瓦斯防治基礎資料

  1、礦井水文地質類型劃分報告、地質勘探報告、瓦斯地質圖編製和按規定修編情況

  以上報告均按規定進行了編製。

  (應提供上述報告,備查)

  2、瓦斯參數按規定測定、考察及收集整理情況

  ①主要通風機有計劃停止運轉前,必須斷開進入井下巷道內的水管、軌道、電纜等一切導電體,並在井口設置全斷麵柵欄。需要排放瓦斯時,必須製定排放瓦斯措施,報企業主要領導和技術負責人審批。

  ②井下中央變(配)電所,在恢複送電前應由瓦斯檢查員全麵檢查送電區域,隻有瓦斯濃度在0.5%以下時,方可送電。

  ③局扇因故停止運轉,不論停風時間長短,在恢複通風前,必須首先檢查停風區內的瓦斯和二氧化碳濃度,瓦斯檢查員檢查瓦斯必須由班組長或安全檢查工配合進行。由外向裏邊走邊檢查,瓦斯濃度達到3%時,按原路返回。

  ④當停風區內瓦斯濃度不超過1%(含1%)和二氧化碳濃度不超過1.5%(含1.5%)時,可由瓦斯檢查員直接進行排放,但局扇及其開關附近10m以內風流中的瓦斯濃度不得超過0.5%。

  ⑤停風區內瓦斯濃度超過1%或二氧化碳濃度超過1.5%,最高瓦斯或二氧化碳濃度不超過3%時,瓦斯檢查員必須請示主管領導,由領導提出安全措施,指定專人,控製風流排放瓦斯。

  ⑥停風區內瓦斯或二氧化碳濃度超過3%時,瓦斯檢查員必須向礦調度室彙報,由通風部門製定排放瓦斯安全措施,報礦技術負責人批準,並指派專人進行排放。

  ⑦采掘工作麵及其它巷道出現體積大於0.5m3,濃度達到2%的局部瓦斯積聚時,由瓦斯檢查員立即處理。不能立即處理的瓦斯積聚要彙報礦分管領導,由分管領導提出排放瓦斯措施,指定專人進行排放。附近20m內必須停止工作,撤出人員,切斷電源。

  ⑧排放瓦斯時,應堅持低濃度排放原則,采用控製風量等方法使排放出的風流同全風壓風流混合後的瓦斯濃度不超過1.5%,排放風流中瓦斯濃度嚴禁超過2%;在排放瓦斯之前,凡是排放瓦斯流經區域必須切斷電源、撤出人員、設置警戒。

  ⑨排放瓦斯堅持低濃度排放原則,必須執行由外向裏逐段排放,或采用其它手段控製風流中的瓦斯濃度,嚴禁一風吹。

  ⑩排放密閉區內的瓦斯,瓦斯濃度超過3%時,由礦提出專門的安全措施,經礦技術負責人審查批準後,由礦分管領導現場指揮,礦山救護隊協助排放。

  ⑾排放瓦斯工作要由外向裏依次進行,1個采區內嚴禁2個瓦斯超限地點同時排放瓦斯。排除串聯通風區域的瓦斯時,必須嚴格遵 守排放次序,首先從進風方向第1台局部通風機處開始排放,隻有第1台局部通風機送風的巷道內排放瓦斯結束後,且串聯風流中的瓦斯濃度降到0.5%以下時,下1台局部通風機方可送電進行瓦斯排放。

  礦井瓦斯均按要求建立了瓦斯日報台賬,並存檔備案。

  四、區域性防突措施

  2、保護層開采礦井的煤層開采順序、保護層選擇、被保護層區域性防突措施情況

  a、選擇抽采方法的原則

  礦井瓦斯抽采的類型和方法,可按下列因素考慮確定:

  1) 為了提高瓦斯抽采率,宜選用多種抽采方法相結合的綜合抽采方式。

  2) 當礦井采掘工作遇到的瓦斯主要來自開采層本身,隻有抽采開采層本身的瓦斯才能解決問題時,應采用開采層抽采。

  3)煤層群條件下首采層開采時,來自鄰近層的瓦斯占有很大比例威協工作麵安全生產,應采用鄰近層抽采。

  4)工作麵後方采空區瓦斯湧出大,危害工作麵安全生產或老采空區瓦斯積聚存量大,向鄰近的回采工作麵湧出瓦斯量多以及增大采區和礦井總排瓦斯量,應采取采空區瓦斯抽采。

  5)對於瓦斯含量大的煤層,在煤巷掘進時,難以用加大風量稀釋瓦斯,可在掘進工作開始前對煤層進行大麵積預抽的方法加以解決。

  6)對於煤層透氣性較低,采用預抽方法不易直接抽出瓦斯,掘進時瓦斯湧出不很大而回采時有大量瓦斯湧出的煤層,可采用采用鬆動爆破措施人為卸壓後抽采瓦斯的方法。

  7)若煤層賦存較淺(一般600m以內),煤層較厚,或煤層層數較多,煤層瓦斯含量較高,地麵施工鑽孔條件較好,可采用地麵鑽孔抽采。

  8)若圍岩瓦斯湧出量大,以及溶洞、裂縫帶儲存有高壓瓦斯並噴出時,應采取鑽岩瓦斯抽采措施。

  b、瓦斯抽采方法

  1)回采工作麵瓦斯來源及湧出構成

  回采工作麵瓦斯來源主要煤層釋壓、落煤解釋瓦斯、采空區浮煤解釋瓦斯和鄰近層湧入瓦斯。

  2)瓦斯抽采方法

  M7、M8、M11煤層未鑒定區域按有突出危險性進行管理,綜合考慮采用鄰近層抽采和本煤層抽采相結合的方法。

  一盤區考慮進行瓦斯抽采,在生產過程中加強對瓦斯含量、瓦斯壓力、瓦斯放散初速度、堅固性係數、初始釋放瓦斯膨脹能的測定,發現異常現象後必須立即停止生產,建立瓦斯抽采係統進行瓦斯抽采,抽采達標後方可開采。

  二、三盤區在布置在M11煤層底板岩層中的運輸大巷、軌道大巷開口施工煤層底板專用抽采巷,向M7、M8、M11煤層打穿層長鑽孔,揭穿煤層,施行煤層瓦斯預抽,且開采M7時,可在工作麵上下順槽布置穿層鑽孔預抽M8、M11煤層瓦斯,同時在本煤層開采時采取在運輸巷順層布置鑽孔預抽本煤層瓦斯,掘進工作麵布置鑽孔先抽後掘,工作麵後方采空區留管抽采的抽采法。

  c、抽采巷道選擇

  一盤區:暫不布置抽采巷道;

  二、三盤區:需在M11煤層底板岩層中的皮帶大巷、軌道大巷開口施工煤層底板專用抽采巷,同時工作麵上下順槽也作為瓦斯抽采巷道;

  3、不具備保護層開采條件礦井采取的區域性防突措施

  本礦在開采時,為降低煤層開采時的瓦斯湧出量,可在巷道向煤層打順層鑽孔進行煤層瓦斯預抽。

  不具備保護層開采條件礦井采取的區域應在回采麵瓦斯抽采,主要是在采麵進風巷沿煤層走向順層鑽孔,其施工長度選擇主要由工作麵長度決定。由於本礦井條件,選擇走向鑽孔抽采,鑽孔施工長度定為90m,孔間距5 m。

  鑽孔使用鑽機施工。配備能力TXU-150型鑽機1~2台,並配備水泥沙漿封孔泵1台。

  封孔工藝及鑽孔與管路連接與掘進工作麵鑽孔相同,鑽孔內抽采管選用長8m直徑25mm的鐵管,為防止堵塞,抽采管頂端鑽10個直徑10mm小孔,最好用雙層鐵篩網包紮好。用聚氨酯封孔,封孔長度6--8m以上。

  五、瓦斯先抽後采

  瓦斯抽放方法必須符合“先抽後掘,先抽後采”原則。

  依據黔府辦發【2008】83文《關於力強煤礦瓦斯治理和綜合利用工作的實施意見》規定,新盤區投產前,必須完成抽采鑽孔,抽采巷道和 有關設備安裝等瓦斯治理工程,具備瓦斯治理的各項功能和條件,否則不準投產。

  礦井抽放瓦斯目的是為了消突和降低瓦斯湧出量,為礦井的開采提供安全生產環境。因此,根據礦井的瓦斯湧出情況、礦井開拓、開采及抽放瓦斯的目的和抽放方法選擇的原則,確定礦井抽放瓦斯的方法為開采層瓦斯抽放、鄰近層瓦斯抽放和采空區抽放。

  掘進工作麵抽放瓦斯的方法有邊掘邊抽和先抽後掘瓦斯抽放兩種方式。該礦設計采用先抽後掘的抽放方式。采用先抽後掘時, 抽放鑽孔布置方式如下圖所示(圖5-5-1)。

  六、瓦斯防治效果評價

  1、瓦斯防治效果評價製度製定及分級評價規定

  已編製《貴州威寧尹家衝煤礦瓦斯防治效果評價製度》。

  2、上年度以來區域性防突和瓦斯預抽效果評價執行情況

  礦井未對瓦斯防治規劃執行效果、方案執行效果、區域性防突效果或瓦斯抽采效果進行評價。

  第六章 資金保障

  一、煤炭生產安全費用提取與使用

  煤礦企業近三年煤炭生產安全費用提取標準及實際提取使用情況

  尹家衝煤礦煤炭生產提取標準按40元/噸提取,2009年至2011年共提取安全生產費用2503675.72元。其中,2009年生產原煤實際噸位29719.43噸,提取安全費用1188777.72元;2010年生產原煤實際噸位22090.26噸,提取安全費用883610.40元;2011年生產原煤實際噸位10782.19噸,提取安全費用431287.60元;

  (詳見附件五:政府部門批準煤礦企業生產安全費用提取標準的文件)

  二、瓦斯防治資金投入

  (一)煤礦企業應按有關規定足額提取煤炭生產安全費用。

  威寧縣東風鎮尹家衝煤礦屬整合再建礦井,礦井2009年元月至2011年12月共生產原煤62591.88萬噸,安全生產費用每噸按40元提取,提取安全生產費用總計2503675.72元。煤礦按規定設立了瓦斯治理專項基金,專戶存儲,專款專用。

  (二)煤礦企業應保障瓦斯防治資金投入。

  瓦斯治理工程:安裝兩台2BEA-353型水環式真空泵,已投入使用,2009年-2011年抽放鑽孔4956米,安裝了瓦斯監控係統,礦井主扇風機采用15#/2×55kw2台,采用雙回路供電。

  (三)煤礦企業以及所屬礦井安全資金投入保障情況

  煤礦企業應保障瓦斯防治資金投入情況,根據煤礦安全費用財務報表,2009年至2011年共提取安全生產費用2503675.72元,其中用於瓦斯防治費用1382154.44元,煤礦提取的煤炭安全生產費用用於瓦斯防治的比例為55.2%。

  (詳見附表11:煤炭生產安全費用提取使用及瓦斯防治資金一覽表)。

  (附件六:近三年企業煤炭生產安全費用實際提取、使用和瓦斯防治資金投入的財務報表)

  注:根據“《編製提綱》第二章 四、瓦斯防治專業隊伍中3、特種作業人員持證上崗”的要求,應提供“所屬高突礦井安全監測監控、瓦斯檢查、安全檢查、瓦斯抽放、防突等特種作業人員的持證上崗情況”。
