您好!歡迎來到狗万manbet官网 !

習水縣XX煤礦隱患整改方案

作者:佚名 2012-06-11 09:21 來源:本站原創

  習水縣XX煤礦隱患整改方案

  習水縣盛發煤礦

  二0一一年 十一月十日

安全生產隱患整改方案

  習水縣盛發煤礦受國家產業政策的影響,於2011年6月10日停工,目前由於產業政策的調整,習水縣安監局2011年105號文,同意我礦恢複技改建設工作,由於我礦停工達5 個多月,於2011年11月5日我礦組織了有礦級管理人員及安全員、瓦檢員共11人參加的安全檢查,為了更好地整改安全隱患,我礦特編製本隱患整改方案。

  一、 成立隱患整改領導小組:

  組 長:羅太俊

  副組長:楊玉輝

  成 員:李雲開 塗利維 趙沿河 楊玉龍 陳良昌

  陳良貴 王中友 段係彬 陳良俊 王艾幫

  隱患整改領導小組全權負責安全隱患整改工作,下設辦公室,由技術負責人負責日常資料整理工作。

  二、 指導思想

  在隱患整改過程中,堅持“安全第一,預防為主,綜合治理”的安全生產方針,堅持以人為本的安全管理理念,做到先安全後整改,不冒險蠻幹和違章作業,保證安全、按時按量、保質保量完成隱患整改任務。

  三、 隱患整改領導小組成員分工:

  羅太俊,負責隱患整改中資金投入及設備設施的購買工作。

  楊玉輝,負責井下隱患整改的全麵指揮和調度。

  李雲開,負責隱患整改過程中的安全技術措施的編製和技術指導。

  塗利維,負責整改工作的計劃安排並督促各維修點安全地按時完成隱患整改任務。

  趙沿河、楊玉龍,負責隱患整改過程中的安全督察及質量管理,依法查處違章行為。

  陳良昌、陳良貴、王中友,負責當班現場隱患整改的指揮,督促各維修點安全地按時完成隱患整改工作。

  段係彬、陳良俊、王艾幫,負責隱患整改過程中的瓦斯檢查工作,協助當班安全員指揮現場的隱患整改工作的正常進行。

  四、 存在的主要問題:

  (一) 主井口地麵

  1. 配電房及檢身房房頂漏水。

  2. 地麵工業廣場雜草叢生,雜物多,工業廣場衛生差。

  3. 主井口排水溝不暢通,積水嚴重。

  4. 文檔管理不規範,基礎資料不齊。

  (二) 井巷

  1. 主平硐局部地段積水嚴重。

  2. 主平硐人行側局部地段巷道底部寬度不足,且壓風管路設在人行側。

  3. 主平硐壓風管路安設在巷道平麵上,不符合《煤礦安全01manbetx 》的規定。

  4. 主平硐有110米水溝不規範。

  5. 主平硐靠運輸平巷段90米未進行錨噴支護

  6. 運輸平巷及石門250米有80米工字鋼支護,有變形現象,浮煤、浮矸較多,未及時清理;有170米為石門祼體巷道,未進行錨噴支護。

  7. 運輸平巷210米底鼓嚴重,支架嚴重變形,巷道斷麵不足。

  8. 2#上山下段60米浮矸較多,底鼓較嚴重,巷道高度不夠。

  9. 2#上山下段坡度大於250未安設人行梯步,未設置扶手。

  10. 2#上山上段70米為木支護,高、寬不夠,斷麵不足。

  11. 1#上山37米為木支護,高度、寬度不夠,斷麵不足。

  12. 回風平巷全長164米,2#上山上口附近12米有兩處已發生冒頂,通風阻力大,通風、行人困難,142米局部支架變形嚴重。

  13. 井下(回風上山上部)消防池使用C12煤層中的水,含硫較高,不符合要求,也不經濟。

  14. 風井240米高度不符合《安全專篇》要求,且未進行錨噴支護。

  15. 副井240米為祼體岩巷,未進行錨噴支護。

  16. 風井口人行風門變形嚴重,漏風,且風門連鎖不可靠。

  (三) 瓦斯災害防治

  1.光學瓦檢器未及時調校。

  2.便攜式瓦斯報警儀數量不足

  (四) 監測監控及人員定位係統

  1. 監控係統不能正常使用。

  2. 瓦斯傳感器未及時調校。

  (五) 防滅火

  井下各機電設備安置點無滅火器。

  (六) 粉塵防治

  1. 井下各巷道防塵設施不可靠,粉塵堆積嚴重。

  2. 礦井無粉塵測定儀器,進行粉塵濃度測定。

  3.風井口未構築消防水池。

  (七)供電

  1.地麵班前會議室:使用向井下供電電源照明,不符合《煤礦安全01manbetx 》有關規定。

  2.主井地麵配電房內,配電櫃安設不符合要求,停送電操作均不安全。

  3.風機房構築不符合要求,值班房和配電房混在一起。且無配電櫃,未安設電流表和電壓表,無水柱計,主扇風機采用防爆開關啟動,反風裝置不可靠。

  五、隱患整改時限、整改負責人、資金、整改措施預案的落實。

  (一)主井口地麵

  1. 配電房及檢身房房頂漏水。

  整改時限:本整改方案批準後一日內。

  整改負責人:楊玉輝

  整改資金:160元

  整改措施:配電房及檢身房為磚瓦結構,采用人工檢蓋的方法處理房屋漏水問題。

  2. 地麵工業廣場雜草叢生,雜物多,工業廣場衛生差。

  整改時限:本整改方案批準後一日內。

  整改負責人:楊玉輝

  整改資金:320元

  整改措施:采用人工扒除雜草及人工搬運雜物的方法處理雜草及雜物,使工業廣場環境更為衛生。

  3. 主井口排水溝不暢通,積水嚴重。

  整改時限:本整改方案批準後一日內。

  整改負責人:楊玉輝

  整改資金: 80元

  整改措施:采用人工清除排水溝內雜物的方法處理主井口排水溝內積水的問題。

  4. 文檔管理不規範,基礎資料不齊。

  整改時限:本整改方案批準後十日內。

  整改負責人:李雲開

  整改措施:嚴格按照檔案管理的有關規定整理礦內原有文檔資料及圖表,歸類進行存放,並收集齊礦內基礎資料。

  (二) 井巷

  1. 主平硐局部地段積水嚴重。

  整改時限:本整改方案批準後一日內

  整改負責人:塗利維

  整改資金:400元

  整改措施:人工清理主平硐水溝內的雜物,並用礦車將清理的雜物運出井外,堆放在矸石山上,並將道麵上的積水排入水溝,經排水溝排到地麵。

  2.主平硐人行側局部地段巷道底部寬度不足,且壓風管路設在人行側。

  整改時限:本整改方案批準後5日內。

  整改負責人:趙沿河

  整改資金:4000元

  整改措施:用十字鎬、鋼釺、二錘等工具人工鬆動巷道底部的矸石及錨噴餘下的混凝土,並裝入礦車,運至矸石山堆放,保證巷道底部的寬度及平整度符合要求,並將壓風管移到水溝側安設。

  3.主平硐壓風管路安設在巷道平麵上,不符合《煤礦安全01manbetx 》的規定。

  整改時限:本整改方案批準後10日內。

  整改負責人:楊玉龍

  整改資金: 2500元(包括材料)

  整改措施:用鑿岩機每隔1.5米鑽一深度為30cm距離地麵30cm的眼子(全長420米,共280個眼子),用等粗的木棒(木棒長50cm)塞入,之後將壓風管道安設在木棒上,並用8#元絲紮牢。

  4.主平硐有110米水溝不規範。

  整改時限:本整改方案批準後15日內

  整改負責人:塗利維

  整改資金:4000元(包括材料)

  整改措施:利用石粉、水泥為材料人工澆築成高寬均為30cm的水溝,澆築厚度為10cm,水溝溝沿低於鋼軌底麵1cm,其坡度為5‰。

  5. 主平硐靠運輸平巷段90米未進行錨噴支護

  整改時限: 本整改方案批準後20日內

  整改負責人:趙沿河

  整改資金:58500元(包括水泥、石粉、錨固劑及錨杆等材料及人工勞酬)

  整改措施:用錨杆鑽機按0.7m×0.8m的規格打好鑽孔,並安設好錨杆,之後按1:2的比例配製好水泥、石粉原料,用噴漿機進行噴霧。平整度要求,任取一點在縱橫2米範圍內誤差不得超過5cm.

  6. 運輸平巷及石門250米有80米工字鋼支護,有變形現象,浮煤、浮矸較多,未及時清理;有170米為石門祼體巷道,未進行錨噴支護。

  整改時限:本整改方案批準後1.5個月內

  整改負責人:楊玉輝

  整改資金:

  (1) 工字鋼支護段(80米)3000元

  (2)石門祼體巷道(170米)110500元(包括水泥、石粉、錨固劑及錨杆等材料及人工勞酬)。

  整改措施:

  (1) 工字鋼支護段(80米):浮煤浮矸采用人工清入礦車,運出井外堆放在矸石山的方法予以解決;支架變形處理的方法應根據變形的特點進行處理,若是支架腿變形,用摩擦金屬支柱支撐好頂梁,刹住巷幫,撤出幫上的排材及幫後的矸石,取出柱腿,重新按照上淨寬2米,下淨寬3米,從軌麵起淨高不少於2米的規格進行架設,同時要求支架必須架設在堅硬的底板岩石上,當巷底較為鬆軟時,應用長不少於50cm、寬不少於16cm的新鮮木墩進行穿鞋;若時支架梁變形,應使用鐵釺(鐵釺長度不得少於2.5米,鐵釺之間的間距不得大於20cm)進行刹刁,在控製住上部岩石,並用金屬摩擦支柱控製好兩幫的支架腿後,再撤出支架頂梁上部刹刁鐵釺下部的矸石及背頂的背板,之後再撤出變形支架頂梁,換上好的頂梁後,進行背幫接頂,支架架設的方位與原巷道走向一致,還要求支架必須進行封幫接頂嚴實,不得空幫空頂,其充填物為不燃性矸石。

  (2)石門祼體巷道(170米):用錨杆鑽機按0.7m×0.8m的規格打好鑽孔,並安設好錨杆,之後按1:1.25—1.3的比例配製好水泥、石粉原料,用噴漿機進行噴霧。平整度要求,任取一點在縱橫2米範圍內誤差不得超過5cm。

  7.運輸平巷210米地鼓嚴重,支架嚴重變形,巷道斷麵不足。

  整改時限:本整改方案批準後60日內

  整改負責人:塗利維

  整改資金:矸碴每車40元和(每米平均2礦車),支架整改每架80元(約有100架需整改),撤道釘道每米20元,臥底進尺每米100元,共預計需整改資金49900元。

  整改措施:

  (1) 底鼓的處理措施,撤掉鋼軌,用手鎬或風鎬挖去多餘的矸碴之後,重新釘好鋼軌,其軌道必須保證兩條鋼軌在同一水平麵上,鋼軌接頭平麵必須平整,其高差和左右誤差不得大於2mm;連接鋼軌的軌枕間距不得大於80cm。鋼軌接頭處采用雙枕木,且鋼軌接頭必須用軌夾板固定。

  (2) 變形支架的處理措施:若是支架腿變形,用摩擦金屬支柱支撐好頂梁,刹住巷幫,撤出幫上的排材及幫後的矸石,取出柱腿,重新按照上淨寬2米,下淨寬3米,從軌麵起淨高不少於2米的規格進行架設,同時要求支架必須架設在堅硬的底板岩石上,當巷底較為鬆軟時,應用長不少於50cm、寬不少於16cm的新鮮木墩進行穿鞋;若時支架梁變形,應使用鐵釺(鐵釺長度不得少於2.5米,鐵釺之間的間距不得大於20cm)進行刹刁,在控製住上部岩石,並用金屬摩擦支柱控製好兩幫的支架腿後,再撤出支架頂梁上部刹刁鐵釺下部的矸石及背頂的背板,之後再撤出變形支架頂梁,換上好的頂梁後,進行背幫接頂,支架架設的方位與原巷道走向一致,還要求支架必須進行封幫接頂嚴實,不得空幫空頂,其充填物為不燃性矸石。

  8.2#上山下段60米浮矸較多,底鼓較嚴重,巷道高度不夠。

  整改時限:本方案批準後1月內

  整改負責人:趙沿河

  整改資金:2500元

  整改措施:用手鎬等工具,挖出底鼓矸石,清理幹淨浮矸,並裝入礦車,運出井外,保證巷道的高度。

  9.2#上山下段30米,坡度大於250未安設人行梯步,未設置扶手。

  整改時限:本方案批準後1個月內。

  整改負責人:趙沿河

  整改資金:6000元(包括製作梯步的坑木,扶手用的材料在內)

  整改措施:用材徑不小於14cm的新鮮坑木在巷道中每隔30cm架設一步梯,用直徑為5cm的竹子安設扶手。

  10.2#上山上段70米為木支護,高、寬不夠,斷麵不足。

  整改時限:本方案批準後1.5月內

  整改負責人:楊玉龍

  整改資金:支架100架,每架支架用11#工字鋼7.4米(205kg),共需11#工字鋼20.5噸,每噸工字鋼按5000元(含運費)計算,工字鋼費用為10.25萬元,每架支架製作費為15元(含焊條等費用),支架製作費為1500元。擴巷每米按200元計算,每米擴巷出矸碴按4礦車計算(每車45元),支架架設每架按120元計算(包括運費).共計投入14.26萬元。

  整改措施:

  (1) 整改順序:待回風平巷冒頂處處理完畢後可從上而下的進行更換支架工作。

  (2) 支架類型及方式:以11#工字為支護材料,製作上淨寬1.5米下爭寬2.5米淨高2米的梯形棚子支護,支架采用竹板背幫,支架間距0.7米。

  (3) 支架設質量要求:

  1) 支架必須打在堅硬的底板岩石中,不得打在浮煤浮矸上,當巷底較為鬆軟時,應用長不少於50cm、寬不少於16cm的新鮮木墩進行穿鞋。

  2) 每一支架必須打好撐木(扣襯),並打緊打牢。

  3) 支架架設方位與原巷道走向一致。

  (4) 支架架設時的安全注意事項:

  1) 支架架設前,一定要認真檢查原木支架頂梁情況;

  2) 在進行此段整改前或每班作前,一定要認真檢查下部的支架情況,發現變形支架,必須進行整改,保證下部溜矸及通風路線暢通。

  3) 用摩擦金屬支柱加固木支架頂梁,每棵頂梁支撐兩棵摩擦金屬支柱。其加固長度在作業點前後方均不得小於10米,並保證下部巷道暢通。

  4) 支架架設時,不得破壞巷道頂部,新支架的頂梁位於原木支架頂梁的下方,不足斷麵,在支架架設後用臥底的辦法取以解決。

  5) 支架架設時,應先架設新的支架,待新的支架支護好拚進行牢固的背幫接頂後方可撤出原有木支架的腿子,不可先撤出舊支架的腿子後架設新的支架,即堅持先支後回的支護原則。

  6) 在下放煤矸時,必須將大塊煤矸打細打碎,已防大塊煤矸打壞下部支架,發生冒頂,堵塞溜矸及通風路線。

  7) 在此段巷道進行維修整改時,維修點以下不得行人,以防竄矸傷人。

  8) 當遇停電停風或主扇故障停風時,必須立即停止作業,將人員撤到安全地點直至撤到地麵,當來電或解出主扇故障,恢複全風壓通風30min以瓦檢員檢查瓦斯濃度,且瓦斯濃度在《煤礦安全01manbetx 》規定濃度以下時方可恢複維修整改,不得無風微風作業。

  9) 加強作業點的瓦斯檢查,不得瓦斯超限作業。

  11. 1#上山37米為木支護,高度、寬度不夠,斷麵不足。

  整改時限:本方案批準後1個月內。

  整改負責人:楊玉龍

  整改資金:支架53架,每架支架用11#工字鋼7.4米(205kg),共需11#工字鋼20.5噸,每噸工字鋼按5000元(含運費)計算,工字鋼費用為5.5萬元,每架支架製作費為15元(含焊條等費用),支架製作費為800元。擴巷每米按200元計算,每米擴巷出矸碴按4礦車計算(每車45元),支架架設每架按100元計算(包括運費).共計投入75160元。

  整改措施:

  (1)整改順序:待回風平巷冒頂處處理完畢後可從上而下的進行更換支架工作。

  (2)支架類型及方式:以11#工字為支護材料,製作上淨寬1.5米下爭寬2.5米淨高2米的梯形棚子支護,支架采用竹板背幫,支架間距0.7米。

  (3)支架設質量要求:

  1)支架必須打在堅硬的底板岩石中,不得打在浮煤浮矸上,當巷底較為鬆軟時,應用長不少於50cm、寬不少於16cm的新鮮木墩進行穿鞋。

  2) 每一支架必須打好撐木(扣襯),並打緊打牢。

  3) 支架架設方位與原巷道走向一致。

  (4)支架架設時的安全注意事項:

  1) 支架架設前,一定要認真檢查原木支架頂梁情況;

  2)在進行此段整改前或每班作前,一定要認真檢查下部的支架情況,發現變形支架,必須進行整改,保證下部溜矸及通風路線暢通。

  3)用摩擦金屬支柱加固木支架頂梁,每棵頂梁支撐兩棵摩擦金屬支柱。其加固長度在作業點前後方均不得小於10米,並保證下部巷道暢通。

  4)支架架設時,不得破壞巷道頂部,新支架的頂梁位於原木支架頂梁的下方,不足斷麵,在支架架設後用臥底的辦法取以解決。

  5)支架架設時,應先架設新的支架,待新的支架支護好拚進行牢固的背幫接頂後方可撤出原有木支架的腿子,不可先撤出舊支架的腿子後架設新的支架,即堅持先支後回的支護原則。

  6)在下放煤矸時,必須將大塊煤矸打細打碎,已防大塊煤矸打壞下部支架,發生冒頂,堵塞溜矸及通風路線。

  7)在此段巷道進行維修整改時,維修點以下不得行人,以防竄矸傷人。

  8)當遇停電停風或主扇故障停風時,必須立即停止作業,將人員撤到安全地點直至撤到地麵,當來電或解出主扇故障,恢複全風壓通風30min以瓦檢員檢查瓦斯濃度,且瓦斯濃度在《煤礦01manbetx 》規定濃度以下時方可恢複維修整改,不得無風微風作業。

  9)加強作業點的瓦斯檢查,不得瓦斯超限作業。

  12.回風平巷全長164米,2#上山上口附近12米有兩處已發生冒頂,通風阻力大,通風、行人困難,142米局部支架變形嚴重。

  整改時限:本整改方案批準後20天內

  整改負責人:趙沿河

  整改資金:

  (1)2#上山上口附近12米有兩處已發生冒頂,共倒支架6架,冒落矸石約30礦車,恢複支架按120元一架計算,計720元;運矸石按50元一車計算,計1500元;每一冒頂處接頂按500元計算,計1000元,其餘支架11要整改,按150元一架(包括背幫接頂支架架設及運矸在內)計算,計1650元,共計4780元。

  (2)其餘142米,有的支加頂梁變形,有的支架腿變形,按有三分之一計算,共計有48米,70架支架,每架支架整改按出碴2車計算,每車按50元計算,支架整改按90元計算(包括背幫接),共計13300元。

  合計整改資金18080元。

  整改措施:

  (1) 整改順序:先整改2#上山上口附近12米段(冒頂段),之後再整改,回風側152米的一段,每一段的整改順序為,從回風側向進風側進行整改。

  (2)架設質量要求:

  1)支架必須打在堅硬的底板岩石中,不得打在浮煤浮矸上,當巷底較為鬆軟時,應用長不少於50cm、寬不少於16cm的新鮮木墩進行穿鞋。

  2) 支架間距:0.7m

  3) 支架架設方位與原巷道走向一致。

  4) 支架必須背幫接頂,在進行背幫接頂後用不燃性矸石充填嚴實,決不允許空幫空頂。

  5)當班的浮煤浮矸必須清理幹淨,當班未用完的支護及背幫材料必須規範堆放在巷道較寬的地方,不得亂丟亂放。

  (3)支架架設的安全注意事項:

  1)變形支架整改前必須加固維修點前後方10米範圍內的支架(用金屬摩擦支柱作加固材料,每架支架頂梁加固兩棵金屬摩擦支柱,加固支柱排距須滿足運輸材料及裝運矸碴礦車運行的需要)。

  2)在進行冒頂段巷道整改時必須正確使用前探梁支架,且前探梁支架隨維修點前進而前移,人員必須在前探梁的掩護下作業。

  3)維修所用材料必須規範堆放,雜物及矸碴必須清理幹淨,確保安全退路暢通。

  4)支架整改時,一定要先支後回,即新的支架支護好後,才能撤出原來的變形支架,且支一架撤一架,不得支幾架後再撤。在撤舊支架時,必須有專人觀察頂板變化及壓力變化情況。

  13.井下(回風上山上部)消防池使用C12煤層中的水,含硫較高,不符合要求,也不經濟。

  整改時限:本方案批準後15日內

  整改負責人:楊玉輝

  整改資金: 20000元

  整改措施: 目前安設水管及水泵從主井口附近水池中抽水入防塵水池,用作防塵供水水源。待今後風井修好消防池後,從消防池中安設管道到防塵水池,用消防池中的水作防塵供水水源。

  14.風井240米高度不符合《安全專篇》要求,且未進行錨噴支護。

  整改時限:本整改方案批準後兩月內。

  整改負責人:楊玉輝

  整改資金:

  (1) 臥底80cm,每米550元(包括炸材費用及打眼、除碴等人工工資),計13.2萬元。

  (2) 噴漿(素噴)每米520元(包括水泥、石粉等材料費及人工工資),計12.48萬元。

  整改措施:

  (1) 臥底時的安全技術措施:

  1) 施工順序:從下而上進行。

  2) 施工方法:鑽眼爆破法

  3) 使用炸材:炸藥為三號煤礦許用炸藥,雷管為瞬發電雷管。

  4) 每一循環炮眼個數4個,炮眼深度1.8m,每眼裝藥450g,起爆方法為串聯一次啟爆。

  5) 循環進尺1.8m.。每班兩個循環。一日六個循環,日總進尺1.8m。

  6) 放炮操作地點,初期設在距離放炮地點不少於150米的主平硐中。後期設在距離放炮地點不少於150米的副井中的躲身硐中。

  7) 放炮警界:初期分別在主平硐、距離井底100米的副井中,1#上山口,2#上山口,回風平巷口設置警界,當施工70米後,分別在主平硐與運輸平交岔口1#上山口的運輸平巷中,回風石門,風井口設置警界。

  8) 安全注意事項:

  a. 嚴格執行“一炮三檢”及“三人連鎖”放炮製度,未經瓦檢員檢查瓦斯濃不得進行放炮作業。

  b. 放炮警界未設置好,不得進行放炮作業,未確認無殘拒爆,不得撤出警界。

  c. 嚴禁使用變質炸藥。

  d. 不得無風作業,不得瓦斯超限作業(瓦斯濃度不得超過0.75%)。

  e. 放炮後,一定要認真檢查頂幫,及時清理作業點及沿途鬆動的岩塊,嚴格執行敲幫問頂製度

  f. 當班的矸碴當班必須清理完畢。

  (2)噴漿時的安全技術措施

  1) 噴射混凝土材料及要求

  A.材料

  ①水泥

  噴射混凝土用水泥標號一般不低於325號,過期、受潮結塊或混合的水泥不得使用.

  ②砂子

  采用中砂和粗中砂。砂的粒徑為0.3-3.0㎜,含水率在5%左右為宜(以手捏成團出漿,鬆手後砂漿不散為宜).

  ③水

  水質要求與普通混凝土相同,不能使用汙水和酸性水,水質要潔淨,不含雜質.

  ④速凝劑

  采用紅星一型(雞西速凝劑廠)摻量應為水泥質量的2.5%--4%;最好通過試驗來確定最佳的摻量,使混凝土在3-5min內初凝,10min內終凝.

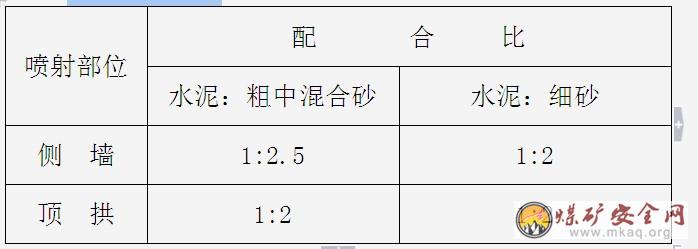

  B、配合比:

  1) 噴射混凝土施工工藝

  A.施工準備工作

  噴射混凝土之前,應檢查巷道規格是否符合設計要;用高壓風、水衝洗岩麵,並處理活石,埋設控製噴層厚度的標樁;認真檢查噴射機具,風、水管路,並準備好防塵設施;

  B.施工工藝流程

  采用幹式噴射法支護時,將砂石過篩,按配合比和水泥一同送入攪拌機攪拌,然後運至待噴地點,經上料機送入噴射機,再經輸料管、異徑葫蘆管到噴嘴處與水混合,並以高速噴向岩麵。需要加速凝劑時,可以與水泥一同加入攪拌機內攪拌。

  C.施工工藝參數

  ①工作風壓:0.1MPa

  ②水壓:比風壓大0.1MPa

  ③水灰比:0.4--0.5之間

  ④一次噴射厚度

  不應小於骨料最大粒徑的兩倍,根據實際情況噴射厚度可適當加大(鋼筋網到岩麵間噴厚不小於30㎜,外保護層噴厚不小於200㎜,網間壓接(綁紮)牢固,連接壓茬好);

  成型巷道表麵平整度質量標準:任選1㎡,用1m靠尺量不得小於或等於50--100㎜。

  ⑤ 分層噴射間隔時間:10--15min.

  C.噴射作業

  ①劃分噴射作業區段

  6m為一個基本段,在基本段內再分2m長三段。

  ②噴射機操作

  嚴格按01manbetx 規定操作,特別要調整好風壓,減少回彈量。

  噴射機開停順序:開動時,先開風後開水,最後再送電給料;停止時,先停止給料,待料噴完後再停電,最後關水停風。

  ③噴頭操作

  噴頭操作要先開水後開風,及時調整水灰比、噴槍與受噴麵的夾角與間距;噴射順序應是先牆後拱,自上而下呈螺旋狀軌跡線,軌跡直徑100--200㎜

  3)噴射混凝土護圍岩滲漏水的處理

  岩幫僅有少量滲水、滴水的情況采用壓風吹水法處理;當遇有小裂隙水,可用快凝水泥沙漿封堵後,再噴射混凝土;當遇到成股湧水或大麵積集中出水地點,打眼安設導水管把水導出。導水管可用快凝水泥淨漿或錨杆固定。

  4)安全注意事項:

  ①在進行噴漿時,噴漿機前方20m內不得有人員作業或休息,以防噴射混凝土時,噴出的混凝土傷人。

  ②噴漿時,噴手必須集中精力,防治噴槍擺動傷人傷已。

  ③噴漿工作結束前必須將噴槍內的餘料噴完,並用水衝洗幹淨。

  15.副井240米為祼體岩巷,未進行錨噴支護。

  整改時限:本整改方案批準後兩月內。

  整改負責人:趙沿河

  整改資金:

  噴漿(素噴)每米520元(包括水泥、石粉等材料費及人工工資),計12.48萬元。

  整改措施:

  (1) 噴漿順序:從副井口向下進行噴漿作業。

  (2) 質量要求:

  1) 任取一點,在縱橫2米內誤差不得大於5cm。

  2) 噴漿混凝土厚度不得小於10cm。

  (3) 安全注意事項:

  1) 在進行噴漿時,噴漿機前方20m內不得有人員作業或休息,以防噴射混凝土時,噴出的混凝土傷人。

  2) 噴漿時,噴手必須集中精力,防治噴槍擺動傷人傷已。

  3) 噴漿工作結束前必須將噴槍內的餘料噴完,並用水衝洗幹淨。

  4) 噴射機操作

  噴射機開停順序:開動時,先開風後開水,最後再送電給料;停止時,先停止給料,待料噴完後再停電,最後關水停風。

  5) 噴頭操作

  噴頭操作要先開水後開風,及時調整水灰比、噴槍與受噴麵的夾角與間距;噴射順序應是先牆後拱,自上而下呈螺旋狀軌跡線,軌跡直徑100--200㎜。

  16.風井口人行風門變形嚴重,漏風,且風門連鎖不可靠。

  整改時限:本整改方案批準後10日內

  整改負責人:塗利維

  整改資金:1500元(包括購買鐵皮、連鎖繩及人工工資)

  整改措施:用鐵皮釘在木質風門上,周邊及橡膠皮釘好後重新上好連鎖繩。

  (三)瓦斯災害防治

  1.光學瓦檢器未及時調校。

  整改時限:2011年11月13日內

  整改負責人:羅太俊

  整改資金:1000元

  整改措施:送習水技監局校檢

  1. 便攜式瓦斯報警儀數量不足

  整改時限:2011年11月20日內

  整改負責人:羅太俊

  整改資金: 3000元

  整改措施:購買4台便攜式瓦斯報警儀

  (二) 監測監控及人員定位係統

  1. 監控係統不能正常使用。

  整改時限:2011年11月12日內

  整改負責人:楊玉輝

  整改資金:700元

  整改措施:請瓦斯監控係統維護中心維修地麵主機,電工入檢查維修井下監控線路。

  2.瓦斯傳感器未及時調校。

  整改時限:2011年11月17日

  整改負責人:羅太俊

  整改資金:2000元

  整改措施:將瓦斯、風速、負壓、溫度傳感器送習水縣技監局校檢。

  (五) 防滅火

  井下各機電設備安置點無滅火器。

  整改時限:2011年11月20日

  整改負責人:羅太俊

  整改資金:7000元

  整改措施:暫購10台滅火器安放在井下機電設備處

  (六) 粉塵防治

  1. 井下各巷道防塵設施不可靠,粉塵堆積嚴重。

  整改時限:2011年12月31日

  整改負責人:楊玉輝 李雲開

  整改資金: 暫定8萬元

  整改措施:購買防塵水管、噴頭安裝到各作業點及各裝車點。

  1. 礦井無粉塵測定儀器,進行粉塵濃度測定。

  整改時限:2012年1月

  整改負責人:羅太俊 李雲開

  整改資金: 4萬元

  整改措施:購買粉塵測定儀,對井下各作業點、裝煤矸點及回風巷總回風巷粉塵濃度進行測定

  2. 風井口未構築消防水池。

  整改時限:2012年1月

  整改負責人:羅太俊、楊玉輝、李雲開

  整改資金: 7萬元

  整改措施:在風井口選擇適當地點構築容積不小於250m3的消防池。

  (七)供電

  1.地麵班前會議室:使用向井下供電電源照明,不符合《煤礦01manbetx 》有關規定。

  整改時限:2011年11月12日

  整改負責人:範其珊

  整改資金:50元

  整改措施:將班前會議室的照明接在地麵供電線路上

  1. 主井地麵配電房內,配電櫃安設不符合要求,停送電操作均不安全。

  整改時限:2011年11月11日

  整改負責人:範其珊

  整改資金:1000元(包括配電櫃到離合器的電纜)

  整改措施:斷開外線電源,將配電櫃向外移動1米,並清出配電房內的雜物。

  3.風機房構築不符合要求,值班房和配電房混在一起。且無配電櫃,未安設電流表和電壓表,無水柱計,主扇風機采用防爆開關啟動,反風裝置不可靠。

  整改時限:2012年1月

  整改負責人:羅太俊 楊玉輝 李雲開 範其珊

  整改資金:15萬元

  整改措施:在風井口附近適當地點新建風井值班房及配電房,購置並安裝配電櫃、電流表、電壓表及水柱計及溫度計。

  本整改方案共需投入資金1235550 元,不可預見費按10%計算,業主在考慮資金時,應準備150萬元為要。

  習水縣盛發煤礦

  2011年11月7

万博全网站

備案號:蘇ICP備12034812號-2

公安備案號:32031102000832

Powered By煤礦安全生產網徐州網狐網絡科技有限公司

使用手機軟件掃描微信二維碼

關注我們可獲取更多熱點資訊

感謝網狐天下友情技術支持

Baidu
map
