幹塘溝三井建設方案及工作計劃

作者:佚名 2012-06-11 22:41 來源:本站原創

  幹塘溝三井建設方案及工作計劃

  一、 現狀:

  鹽源縣幹塘溝礦區分為三個井田,按照總體規劃分別建設三個礦井,一井田建設幹塘溝煤礦,二井田建設幹塘溝二井,三井田建設幹塘溝三井。

  整個幹塘溝礦區為一個向斜構造,向斜呈東西走向,東端為幹塘溝礦區一井田,中部為幹塘溝礦區二井田,最西端為幹塘溝礦區三井田。在向斜軸部有一條山溝,即為幹塘溝。

  一井田現為幹塘煤礦一井,為獨立擴能礦井,現已進入試生產和投產驗收階段,幹塘溝煤礦一井位於鹽源至瀘沽湖公路左側麵1公裏。

  二井田和三井田尚未開發,現三井田詳查地質報告已經報經主管部門批準,井田進入精查階段,三井田精查要在二0一O年六月底才能完成,提交批準的精查地質報告預計在八月底。

  二井田隻是四川省有個批文劃給幹塘溝煤礦,但尚未取得礦權,三井田已通過拍賣取得探礦權。

  三井田位於整個幹塘溝煤礦最西端,距鹽源至瀘沽湖公路15公裏。目前在井田東南翼有一個合法礦井在生產。礦區有一條簡易泥土路通達三井田,但在6~10月份雨水季節簡易泥土路就無法通行。沿向斜軸部幹塘溝,山溝水量很小,由於三井田位於幹塘溝上部,幹塘溝上部水量更小。在供電方麵,隻有礦業公司所牽農電通達礦區,供礦區內村民使用。

  二、礦井總體建設規劃:

  礦井總體建設規劃可分為三個階段:籌備階段、建設階段、試生產及驗收階段。完成這三個階段礦井就投入正常生產。

  在籌備階段中主要完成:

  1、明確企業性質和名稱,完善工商注冊登記;

  2、完善管理機構,明確主體責任,配備足夠人員,並進行明確的分工;

  3、以精查地質報告為基礎,進行儲量評估、礦井地質災害評估、礦井地質環境評估,將探礦權轉為采礦權,辦理采礦許可證;

  4、以精查地質報告為基礎,聯係有資質單位進行礦井可行性研究報告的編製、礦井建設安全評價報告的編製、礦井建設立項報告的編製,並完善報批手續;

  5、在精查地質報告尚未出來之前,可以以詳查地質報告確定井口位置(包括主平硐和風井平硐),完善礦井建設前期的“三通一平”建設。“三通一平”指:礦井開工建設必須的通水、通電、通路和工業廣場平整;

  6、進行炸藥庫房、臨時性配電設施、施工隊臨時工棚、臨時生活設施修建;

  7、以精查地質報告為基礎,聯係有資質單位進行礦井初步設計、礦井安全專篇的編製,並完善審批手續;

  8、以礦井初步設計為基礎進行礦井施工設計(先期進行井筒設計等,但此項工作貫穿於礦井建設的始終) ;

  9、以礦初步設計為基礎,組織編製礦井建設規劃和礦井建設年度計劃,完善動工手續,並報攀西分局備案;

  10、聯係井巷工程施工隊伍,並簽定井巷工程施工協議;聯係工程監理單位,並簽定工程監理協議;

  礦井建設階段以上級主管部門批準的動工手續開始,以報批礦井試生產批準之日結束。在礦井建設階段主要完成:

  1、礦井主要井筒(包括主平硐、風井平硐、引風硐)的施工;

  2、地麵煤倉、機修房、材料庫房、主扇風機房、礦井變配電所、瓦斯抽放站、空壓機房、井口調度值班室、安全監控值班室、班前會議室、鍋爐房、洗澡堂、班衣房、安全儀器儀表房、井口食堂等輔助設施建設;

  3、辦公大樓、1400人的職工宿舍、職工食堂、活動娛樂室、貿易商店等辦公、生活福利設施建設;

  4、進行采區設計,並進行采區巷道布置。完善礦井通風係統、礦井及采區供電係統;

  5、完善礦井安全監控係、礦井防塵防滅火係統、瓦斯抽放係統、礦井壓風自救係統、礦井內外通訊係統等主要生產係統;

  6、完善礦井生產的各項管理製度(以礦井安全管理質量標準化考核標準和有國法律法規、上級有關要求為基準);

  7、建全煤礦管理所必須的管理機構,委派礦長、副礦長去培訓,取得礦長資格證和礦長安全資格證;根據礦井需要派人進行特殊工種培訓,配備礦井生產所需的、人數達到要求的特殊工種;

  8、進行采煤工作麵設計,並進行采煤工作麵布置,準備進行礦井試生產,完善試生產手續。

  礦井試生產階段,以上級主管部門批準試生產之日算起,大概需要3~6個月時間,主要進行以下工作:

  1、準備礦井安全管理質量標準化所要求各項硬件和軟件資料,並申請進行安全管理質量標準化驗收;

  2、準備安全工程驗收各項資料,並申請安全工程驗收;並同時準備安全專篇驗收各項資料,申請安全專篇驗收;

  3、收集試生產過程中產量、材料消耗等生產資料,設備、設施運轉情況及檢測資料;

  4、聯係有資質單位進行安全評價,並申領礦井《安全生產許可證》;

  5、調整生產布置,力求“四量”平衡,即開拓煤量、準備煤量、回采煤量、抽放煤量;

  6、聯係有資質單位進行瓦斯等級鑒定,為礦井竣工驗收和礦井《煤炭生產許可證》頒證驗收提供瓦斯湧出量資料;

  7、聯係當地環境監測部門對礦井環境進行監測,並提供環境監測報告;

  8、準備礦井竣工驗收和礦井《煤炭生產許可證》頒證驗收各種資料,並申請礦井竣工驗收和礦井《煤炭生產許可證》頒證驗收,取得煤炭生產許可證。

  三、礦井籌備階段具體工作、方案及時間安排:

  一)確立企業性質和名稱、完善管理機構、配備足夠人員:

  按照初步協議,由川威和順通兩大集團出資共同開發鹽源縣幹塘溝煤礦三井田和二井田,川威集團占70%股份,順通集團占30%股份,顯然該企業性質是股份有限責任公司,公司承擔開發幹塘溝礦區三井田和二井田的責任,公司總經理為企業法人。由於公司承擔開發幹塘溝礦區三井田和二井田責任,按照規劃方案,三井田建設一個礦井,二井田建設一個礦井,所以三井田開發即鹽源縣幹塘溝煤礦三井建設和生產隻能作為公司下屬具有獨立核算單位的二級企業,受公司的領導。所以必須盡快做以下工作:

  1、盡快成立董事會,確立企業名稱和公司負責人,以成立公司協議、公司出資協議、公司章程、公司驗資證明書等完成企業工商注冊登記。

  確定公司名稱和公司成立尤其重要,第一,向當地政府表明我們在你所轄區成立西鋼精煤公司,從事其它經營業務,負責人是誰,意向請求當地政府的支持;其二,在采礦權登記中,采礦權人應為企業,即需要企業名稱,礦山名稱才為鹽源縣西鋼精煤公司幹塘溝三井;其三,確定公司名稱和公司成立、確定負責人在請求當地政府支持和處理地方關係時才好以公司名義,以個人名義可能不好辦事;其四,沒有明確領導班子,工作無法開展,所以有利於工作的開展,加強對鹽源縣西鋼精煤公司幹塘溝三井建設的領導。

  2、在公司成立的基礎上成立鹽源縣西鋼精煤公司幹塘溝三井建設籌備工作組(礦井建設階段可改組為鹽源縣西鋼精煤公司幹塘溝三井建設指揮部、試生產階段按煤礦要求改組即鹽源縣西鋼精煤公司幹塘溝三井),

  3、在完善公司手續和領導機構,並確定鹽源縣西鋼精煤公司幹塘溝三井建設籌備工作組和進行分工後,以公司名譽向鹽源縣縣委、縣政府呈交鹽源縣西鋼精煤公司幹塘溝三井建設起動工作報告和工作計劃,請求縣委、縣政府成立相應工作組,支持我礦井建設。在適當的時候,請縣委、縣政府召集縣、鄉、村有關部門和人員,舉行一次工作聯係會議,以便有利於工作的開展。

  以上三項工作爭取在4~5月份完成。

  根據川威和順通的合作協議,由川威和順通兩大集團出資共同開發鹽源縣幹塘溝礦區三井田和二井田,包括精煤廠,川威集團占70%股份,順通集團占30%股份,所以建議以後重組變更後的西鋼精煤公司下屬三個獨立核算二級企業:西鋼精煤公司洗選廠、西鋼精煤公司幹塘溝三井、西鋼精煤公司二井。重組變更後的西鋼精煤公司設董事會五人,其中川威三人,順通兩人,分別對川威和順通兩大集團負責。董事會下設總經理一人,副總經理兩人,總工程師一人。今後重組變更後的西鋼精煤公司下屬的西鋼精煤公司洗選廠、西鋼精煤公司幹塘溝三井、西鋼精煤公司二井分別建立以礦長(廠長)為主的管理機構,為了優化管理,西鋼精煤公司洗選廠廠長、西鋼精煤公司幹塘溝三井礦長、西鋼精煤公司二井礦長可分別由副總兼任。

  在西鋼精煤公司董事會成立後,西鋼精煤公司工作由西鋼精煤公司董事會共同研究決定,包括“三定”工作,即定員、定崗、定薪。

  二)探礦權轉采礦權,辦理《采礦許可證》:

  1、因四川省煤田地質勘察設計院對三井田的精查工作要在5月底才能完成,提交報告要在6月底,三井田的精查地質報告的審批可能在7~8月份才能完成,在4~8月之間可聯係四川省煤田地質勘察設計院先編製礦井地質災害評估報告和礦井地質環境評估報告,9月份辦理《采礦許可證》。

  2、在7月份有資質單位,待8月份三井田的精查地質報告的審批後,立即進行資源評估,和辦理《采礦許可證》,大概要在9~12月份才能完成。

  三)立項報告及審批:

  礦井立項報告應有資質單位編製,可聯係四川省煤炭設計院,礦井立項報告以礦井精查地質報告為基礎,所以要等8月底才能進行,為了節約時間,可聯係設計院以普查報告先作編製工作,最後以精查報告加以修改,完成礦井立項報告及立項審批,估計要四個月時間(即9~12月)。

  四)地麵“三通一平”工作:

  根據礦井的特殊地理位置,在地麵“三通一平”工作未完成之前礦井建設無法動工,。一是公路通,即公路建設,根據礦井的特殊地理位置,大約要修10公裏公路;二是電通,即供電線路建設;三是水通,即供水設施建設;一平指平整工業廣場。要開展地麵“三通一平”工作,確定井口位置是關建,包括主井和風井,井口位置沒有確定,地麵“三通一平”工作無法開展。

  1、井口位置的確定:先找四川省煤炭設計院以三井田普查地質報告在圖上確定井口位置和開拓方案,然後到現場考查井口位置的可行性,如果不行再作調整,最後確定井口位置。2010年4月份找四川省煤炭設計院以三井田普查地質報告在圖上確定井口位置和開拓方案,4~5月份現場考查井口位置的可行性,5月份確定井口位置。

  2、公路建設:根據礦井的特殊地理位置,大約要修10公裏公路。根據井型和設想,大約年出煤100萬噸,按330天計算,日出煤3030噸,如果全部用雙橋車運,按每輛40噸計算,平均每天有76輛車進出。可能要找有資質單位來設計。

  3、供電線路建設:根據礦井位置和礦井今後必須采用雙電源供電,一趟起於西鋼精煤公司洗選廠變電所,一趟起於水電站,從電源到主井井口配電所,再由配電所至南、北風井,大約25公裏兩趟高壓供電線路。

  4、供水設施建設:礦井建設期間可在附近取水可以保證,可建臨時性的供水設施。礦井投入生產後,1000多人的生活用水和礦井防塵等工業用水,每天要1000多立方米,幹塘溝在枯水期是不能保證的,可能要在梅雨河取水。

  5、在平整工業廣場同時,建設炸藥庫和臨時性配電設施、施工隊臨時工棚、臨時生活設施。

  根據地麵“三通一平”工程量,加上征地難度大及本地區在6~10月雨水季節無法施工,經考查和03manbetx ,多方征求意見,完成地麵“三通一平”最快也要一年左右時間(即2010年6月至2011年6月)。

  五)礦井初步設計、礦井安全專篇的編製、礦井施工設計:

  因礦井精查地質報告及審批要在2010年8月份才能完成,井筒施工要在地麵“三通一平”完成後才能進行,有的是時間來做礦井初步設計、礦井安全專篇的編製、礦井施工設計。

  1、礦井初步設計、礦井安全專篇的編製及審批可在2010年9月至12月內進行。

  2、礦井先期施工設計可在2011年元月至4月期間進行。

  六)編製礦井建設規劃和礦井建設年度計劃,完善動工手續:

  以礦初步設計為基礎,組織編製礦井建設規劃和礦井建設年度計劃,完善動工手續,並報攀西分局備案,這項工作爭取在2011年4月~6月進行,也就是在地麵“三通一平”完成前兩三個月進行,也可以在元月份開始進行。

  七)聯係井巷工程施工隊伍和工程監理單位:

  聯係井巷工程施工隊伍,並簽定井巷工程施工協議;聯係工程監理單位,並簽定工程監理協議,可在2011年元月份開始進行。

  礦井籌備階段的工作進度,大部份是企業內部不能左右的,很大程度上取上級主管理部門和中介機構,所以需要有很強外事能力的外部協調和聯絡人員,特別是礦井處在彝族地區。

  四、礦井建設階段具體工作、方案及時間安排:

  礦井建設階段的具體工作,要等礦井初步設計完成後才能確定。按以礦初步設計為基礎編製的礦井建設規劃和礦井建設年度計劃進行,在期間還要完成礦井總體建設規劃中闡述的其他工作,估計要3年零六個月的時間。

  五、礦井試生產階段具體工作、方案及時間安排:

  礦井試生產可以出煤了,大概需要六個月時間,主要完成礦井總體建設規劃中闡述的工作。

  六、礦井建設時間及投產日期:

  因受地麵“三通一平”工作時間長的影響,礦井井筒估計在明年6月份開始動工,建設期估計3年零六個月,試生產期6個月,從2010年4月份開始算起,礦井組建、建設、投產大概需要5年零兩個月,投產時間大概要在2015年2月。

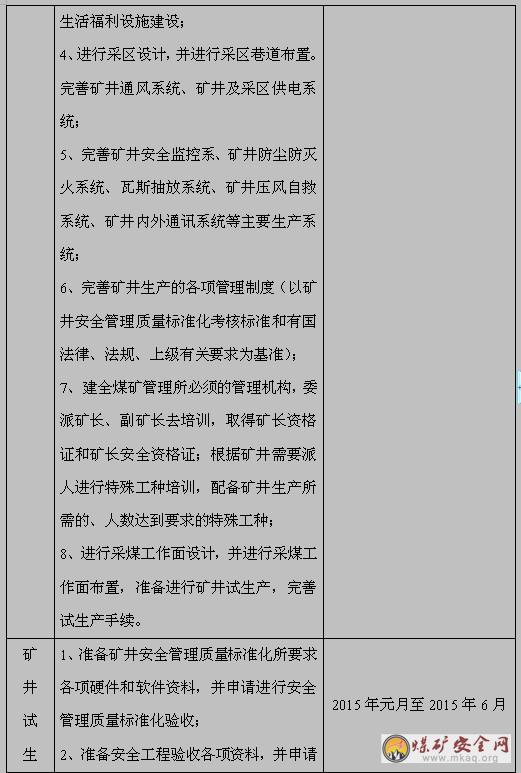

  附:鹽源縣西鋼精煤公司幹塘溝三井建設工作計劃表:

  鹽源縣西鋼精煤公司幹塘溝三井建設籌備組

  二0一O年三月三十日
