煤礦反風演習停、送電安全技術措施

作者:狗万manbet官网 2012-06-22 20:40 來源:狗万manbet官网

  一、概況

  根據《煤礦安全01manbetx 》第一百二十二條規定,礦井每年應進行一次反風演習,每季度應至少檢查一次反風設施,主要通風機必須裝有反風設施並能在10分鍾內改變巷道中的風流方向。結合我礦製定的年度災害預防處理計劃的內容,我礦定於2012年4月30日9時至11時進行礦井反風演習。為使本次反風演習工作順利進行,特製定本次反風演習停、送電安全技術措施

  該項措施的關鍵技術是停、送電操作技術,關鍵安全環節是操作人員必須按照停、送電操作程序進行操作,確保操作安全

  二、人員組織

  1、機電組人員分工

  為了搞好本次礦井反風演習,做好停、送電工作,機電組分工如下:

  陳衛剛:協助總指揮做好反風時礦井停、送電的指揮工作。

  高建中:負責平地變電所供電係統停、送電全麵工作。

  王小濤:負責主通風機房反風操作時停、送電操作指揮工作。

  羅章記:負責井底中央變電所及井下各配電點停、送電操作指揮工作。

  高占炎:負責地麵變電所停、送電工作。

  崔秋波:負責礦井外部供電線路的正常供電。

  高得安:負責礦井通訊係統暢通。

  各區隊機電副隊長負責本區域機電設備停、送電工作,具體分工為:

  羅曉陽負責采一隊;楊瑞卿負責掘進隊;李慶旭負責綜掘隊;平炎旭負責運輸隊。

  2、準備工作

  (1)在反風演習開始以前,由機電隊安排一名負責人到風機房,負責主扇風機反風準備工作,保證反風演習期間,風機能夠正常運行。

  (2)在反風演習開始以前,由通風科負責對井下所有監控、通訊係統進行全麵檢查,保證監控係統、通訊係統正常可靠工作,確保備用電源使用兩小時以上。

  (3)為了保證礦井2012年反風演習順利完成,達到演習目的,在接到指揮部停電命令後,立即停止礦井井下所有供電電源和主副井口範圍內的供電電源。

  (4)在反風演習前,由各采、掘、區隊機電副隊長負責對井下電氣設備進行全麵檢查,確保電氣設備無失爆現象。

  (5)在反風演習開始以前,由機電隊安排做好井下各配電點的值班工作。

  (6)在4月30日9時反風演習開始以前,機電隊負責對主通風機房的兩趟電源線路及井下的供電電源線路進行維護檢修。

  三、停、送電操作步驟

  (一)停電工作

  1、反風演習開始前20分鍾,井下各采掘工作麵、全風壓巷道內所有送電開關由各隊機電負責人負責停電操作,機電隊對防爆門進行全麵檢查,保證反風期間防爆門不漏風,經現場確認無誤後,並及時向調度室彙報。

  2、接調度室停電通知後,中央變電所值班人員負責將各掘進工作麵、采煤工作麵送電的開關手把打到分閘位置,向調度室彙報,並做好記錄。

  3、井下各工作麵的電工在8:40分前完成各工作麵的停電工作,並在全風壓通風的巷道內等待調度室下達指令。

  4、運輸隊負責指派專人將主副斜井口附近開關斷電,向調度室彙報,並做好記錄。

  5、平地變電所接到停電命令後,操作人員斷開入井兩回路(天13板、天3板高壓開關櫃)高壓供電。

  (二)送電工作

  前期送電程序:

  1、反風結束,主扇風機正常運行15分鍾後,地麵變電所接到送電命令後,先恢複井下一路,井下二路(天13板、天3板高壓開關櫃)兩回路高壓。

  2、兩回路高壓運行正常,向調度室請示,接到送電命令後,中央變電所值班人員給風機專用變壓器開關(2#高壓開關、10#高壓開關)送電。

  3、風機專用變壓器運行正常,向調度室請示,接到送電命令後,中央變電所值班人員給21031下巷風機低壓饋電開關(14#低壓開關、15#低壓開關)送電,恢複局部通風機通風。

  4、局部通風機運行正常,接到調度命令後,中央變電所值班人向-50m水平泵房移變及低壓一路、二路變壓器高壓饋電開關送電(5#、6#、8#高壓開關)。

  5、變壓器運行正常,接到調度室命令後,恢複井下低壓饋電開關供電(先合1#、13#低壓總開關,再合2#至12#低壓開關)。

  6、礦井恢複供電後,各泵房司泵工起動水泵進行排水。

  進入排放瓦斯送電程序:

  1、中央變電所接調度室通知後,將控製風機專用變壓器的開關合閘送電,其它饋電手把置零位,等待排放瓦斯送電命令。

  2、由調度室通知瓦斯檢查員對21031下巷局部通風機及開關附近10m內瓦斯進行檢查,經瓦斯檢查員現場檢查瓦斯濃度不超過0.5%,並向調度室彙報,具備恢複送電條件,等待合閘指令。

  3、調度室通知中央變電所值班電工,21031下巷局部通風機處瓦斯濃度符合規定,可以恢複送電,中央變電所值班人員合上21031下巷局部通風機供電的饋電開關,並向調度室彙報局部通風機電源已恢複。

  4、調度室通知21031下巷值班電工,局部通風機合閘送電,通風工負責按照瓦斯排放流程排放瓦斯。送電工作完成。

  瓦斯排放結束後的送電程序:

  1、井下各地點瓦斯排放結束後,各掘進工作麵正常通風20分鍾後,經瓦檢員、班組長、電工對各掘進工作麵檢查無問題,電氣設備完好後,可以按正常送電程序向各掘進頭送生產用電。

  2、采煤工作麵的生產用電、皮帶巷的生產用電等都在排放瓦斯後,按照指定的操作程序送電。

  3、井下各監控分站的電源在瓦斯排放後由各隊電工負責送電。

  四、安全技術措施

  1、操作電氣設備人員必須持證上崗,無證不得操作電氣設備;操作電氣設備時必須一人操作,一人監護。

  2、高壓開關停、送電操作,操作人員必須戴絕緣手套,穿絕緣靴(或站在絕緣台上)。

  3、停、送電操作前必須與調度室電話聯係,並做好記錄,停、送電操作嚴格按照停、送電操作程序進行操作,誰停電誰送電,嚴禁約時停、送電。

  4、在停、送電操作前必須先辦理工作票和操作票,按操作程序進行作業。

  5、停電拉閘操作必須先斷開真空斷路器,再拉開隔離開關(或負荷側及母線側刀閘),送電合閘操作順序與此相反。嚴禁帶負荷拉、合隔離開關(或刀閘)。

  6、開關停電後必須將停電開關手柄鎖住,並懸掛“禁止送電”字樣的警示牌,以防發生誤操作。

  7、在4月30日之前應對主通風機及其電氣設備進行認真檢查,確保主通風機反風時啟動裝置靈活可靠。

  8、反風操作前,井下各水泵房司泵工必須將水倉的水位排至最低水位,保證有足夠的容水量,各個配電點備足消防器材。

  9、井下各排水泵房司泵工、變電所配電工及其它停送的電工要攜帶瓦斯便攜儀,以便檢查停、送電或開泵時瓦斯濃度,瓦斯濃度超過0.5%時,必須向調度室彙報,進行處理。

  10、機電隊在反風演習前,要加強21031下巷局部通風機及自動倒台裝置檢查試驗,確保局部通風機可靠運行。

  11、平地變電所、中央變電所停、送電操作專人指揮,嚴禁出現誤操作。

  12、調度室通知送電,有安全負責人認真檢查,確認送電開關附近瓦斯濃度低於0.5%時,方可下令恢複供電。

  13、在合閘前要觀察變電所各高壓開關的參數和指示,出現參數與實際參數不符或有故障顯示的情況,嚴禁合閘,並及時彙報調度室。

  14、檢查各供電設備,確認一切正常後,方可按01manbetx 01manbetx 操作送電。

  15、主通風機正反轉運行狀態的觀測工作由主通風機司機做好記錄。

  16、反風停電時必須保證井下各地點電話聯係通道的暢通。

  17、恢複供電過程中,若發現某一線路試送電時跳閘,即不準再送,並及時通知調度室,對於故障線路,變電所配電工應斷開斷路器,拉開隔離開關,鎖死閉鎖裝置,並懸掛“線路故障,禁止合閘”警示牌,進行處理。

  附:1、在用主通風機反風操作順序確認表

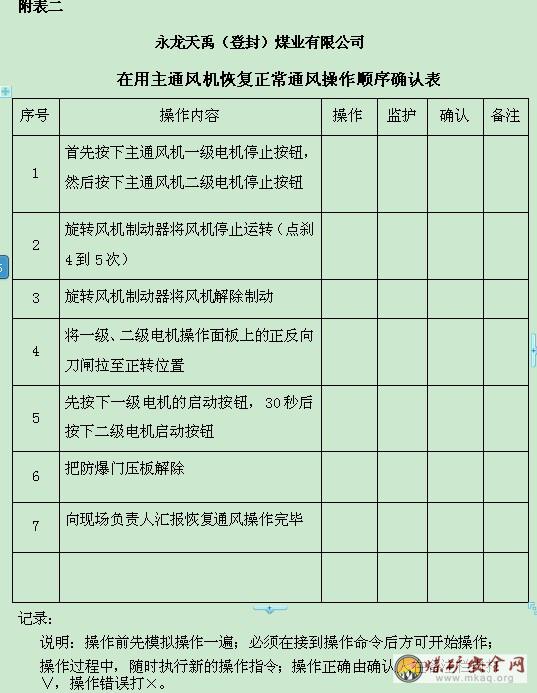

  2、在用主通風機恢複正常通風操作順序確認表
