E3#瓦斯巷下段上口擋風牆建造安全技術措施

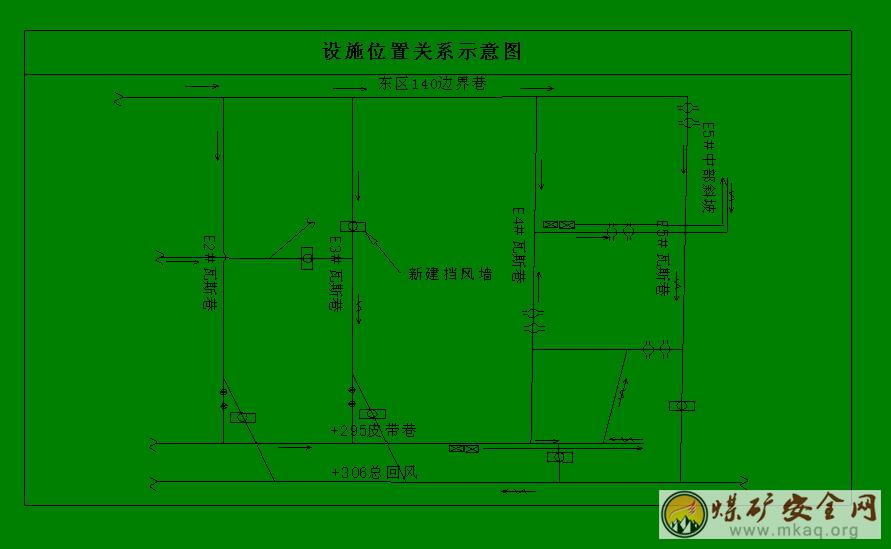

一、建造地點:E3#瓦斯巷下段上口(見附圖一)。
二、建造原因:優化調整通風係統
三、建造時間: 09 年7 月
1、設施類型性質規格型號:料石永久擋風牆,牆體厚度600mm。
2、設施建造材料:料石、標號400號水泥、河沙、礦井生產用水(不得含有油脂等雜物)。水:水泥:河沙=0.3∶1∶3。
3、將施工擋風牆處巷道兩幫的鬆矸掏到硬幫硬底。

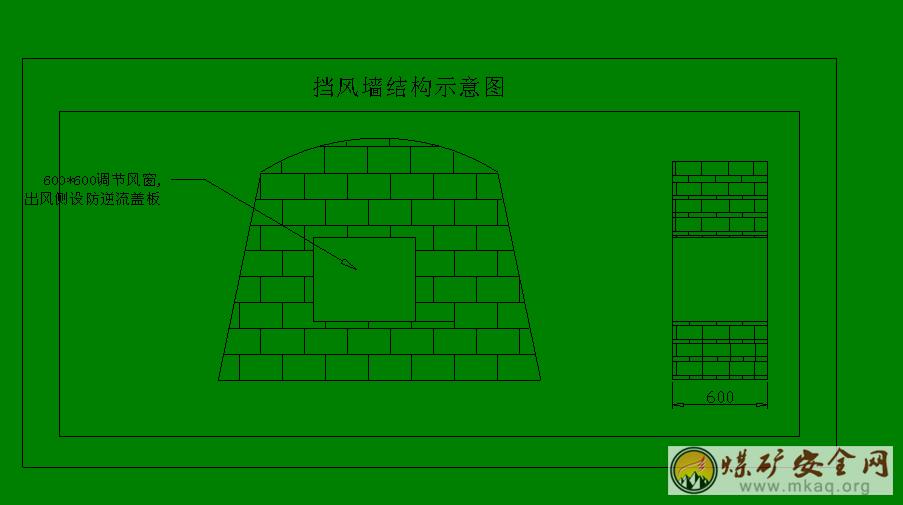

4、采用料石、水泥砂漿由下向上依次施工牆體。當牆體施工至1.2米高時,在巷道中心線預留600mm×600mm調節風窗,調節風窗上下方鋪設密集抬板(采用厚度100mm木板為抬板),抬板鋪設好後繼續用料石、水泥砂漿砌牆,調節風窗出風側安設防逆逆流蓋板。當牆體施工至頂部時除去頂部鬆矸直至見硬頂。牆體頂部必須加木楔子使其牆體與其巷頂牢固接觸。
7、牆體料石縫間要灌滿水泥砂漿,不準有空縫、重縫、空心牆。
8、牆體砌築完後,用水泥砂漿勾鼓縫,在牆體與巷道兩幫和頂接觸處抹裙邊0.1m。
五、組織措施:
1、設施建造單位:通風隊密閉班。
2、設施建造負責人:熊鷹。
3、設施建造人:6名密閉工。
1、料石河沙水泥裝車前先選完好礦車。注意裝車時的安全,防止傷人。裝車高度不得超過礦車高度。
2、各類材料運輸必須嚴格執行相關的運輸規定。運輸前,由當班負責人檢查運輸沿途軌道,磨盤工檢查擋車欄、阻車器,絞車司機檢查鋼繩、絞車、信把工檢查信號待等安全設施是否齊全完好,不完好不得強行運輸。
3、人力推車必須按《煤礦安全01manbetx 》規定執行:
⑴1人1次隻準推1輛車,嚴禁在礦車兩側推車。同向推車的距離,在軌道坡度小於或等於5‰時,不得小於10m,坡度大於5‰小於7‰時,不得小於30m。
⑵推車時必須時刻注意前方,在開始推車、停車、掉道、發現前方有人或有障礙物,以及接近道岔、彎道、巷道口、風門、硐室出口時,推車人必須及時發出警號。
⑶嚴禁放飛車。坡度大於7‰時,嚴禁人力推車。
⑷人力推車時車輛必須掛紅燈。
4、斜坡、斜坡巷運輸,嚴格執行“行車不行人,行人不行車”(磨盤工負責落實)、“口手示意法”等相關規定,鋼繩兩邊不得有人。信號要明確,必須在回鈴後,方可運輸。
5、絞車司機及磨盤工必須持證上崗。
6、施工前,必須由建造負責人先檢查設施建造地點的安全隱患、清除浮矸、懸矸,必須執行敲幫部頂製度。加強自主保安和互助保安工作,做到安全隱患未處理不施工。
7、施工過程中,必須在施工地點懸掛便攜式瓦斯檢查儀,監視施工地點的瓦斯情況。當瓦斯濃度達1%時必須停止作業,並將人員撤到安全地點後向通調、礦調彙報。
8、當牆體施工2米高時,人員需站在跳板上施工時,上跳板前,必須先檢查跳板以上區域瓦斯,嚴禁瓦斯超限作業,人員必須攜帶好保險帶和保險繩,以防人員摔倒。同時跳板下方嚴禁有人。
9、每層跳板上人員不得超過3人,料石存放不得超過6塊,每層跳板上的每塊料石必須平放穩固,料石與料石不得重放。
10、傳遞材料與工具的人員不得正對跳板下方。
11、傳遞材料與工具隻能層層傳遞,嚴禁跨層傳遞。
12、施工前,由隊值班隊幹向員工貫徹學習並簽字,同時作好記錄。
附圖一
附圖二
