11901回風斜巷探放水措施
一、技術要求
1、采用ZK—75型探水鑽機(坑道式探水鑽機)進行探放水工作。
2、11901回風斜巷起坡開始掘進立即進行探放水工作。具體見巷道布置示意圖探水線位置。
3、探水鑽孔超前於掘進工作麵距離不少於15米。
4、探水鑽孔布置3個,呈扇形分布。
二、探放前的準備工作
1、檢查副斜井下運巷臨時水倉、水泵、排水管路、探放水巷道至臨時水倉的排水溝,確保設備完好、水溝暢通。
2、檢查探水鑽的完好情況,按要求備齊備足鑽杆、鑽頭。
3、設專人組織指揮探放水工作。
4、安全員、瓦檢員和電工必須在現場跟班,出現問題及時處理。
5、在副斜井井口及探水施工作業點各安裝一台電話,遇到水情及時彙報礦調度室,以盡快采取相應措施。
三、鑽機的安裝和安全注意事項
1、在安裝鑽機探水前,必須加固鑽機附近10米內的支護,並在施工迎頭打好堅固的擋欄。目的是為保護探水地點巷道的穩定性,避免水大時,衝擊巷道,發生冒頂和片幫02manbetx.com 。
2、鑽機安裝;
(1)將水管接到鑽機上並且確保水源供水量,供水壓力大於0.3MPa;
(2)根據鑽機的方位角將立柱牢固地固定在頂底板之間,立柱和頂棚之間用木契加緊。
(3)泵站和操作台安放在既安全又利於操作和觀察鑽機工作情況的地方。泵站電機要完好,杜絕失爆。
(4)鑽機各油管安裝位置要正確,密封齊全。
(5)鑽機安裝好要進行試車,確認無異常後才能進行打鑽工作。
3、打鑽操作
(1)安裝鑽杆和鑽頭時,先將動力頭退到機架後端,打開夾持器卡板,將鑽杆接在水辮軸上,然後動力頭徐徐前進,當鑽杆前端外螺紋通過夾持器後停機,將鑽頭旋接在鑽杆上。
(2)開孔時先修平開孔處的煤岩,保證鑽頭接觸平穩,打開供水閥門給冷卻器和水辮供水,動力頭慢轉徐徐推進。當鑽進一定程度且鑽機、鑽具平穩後,方可用正常旋轉和給進速度鑽進。
(3)加接鑽杆時,鑽機鑽進到鑽杆四方平處時停止推進,關閉水辮供水閥門。動力慢轉,鑽杆上四方對準夾持器卡板時停止旋轉,將卡板卡住鑽杆,再操作動力頭反轉並慢慢後退,當螺紋完全鬆開後,停止旋轉,可將動力頭正常後退或快速後退至可放入一根鑽杆後停止後退,搬動機架上的手把,壓縮彈簧水辮退回一定距離,放入加接的鑽杆並對準中心,鬆開手把打開夾持器卡板和水辮供水閥門,動力正轉並推進即可接上鑽杆鑽機正常鑽進。
(4)折卸鑽杆時,動力頭正常正轉並後退,當第二根鑽杆四方對準卡板時停止後退,關閉水辮供水閥門。將卡板卡住鑽杆,動力頭反轉並後退,即可鬆開鑽杆一端螺絲,另一端則需人工用管鉗卸下第一根鑽杆。此後動力頭正轉並前進與第二根連接後,停止轉動鬆開夾持器卡板,再按上麵的操作即可卸下第二根、第三根直至最後一根。
4、鑽機操作的注意事項
(1)鑽機鑽孔過程中,動力頭禁止反轉。隻有在加接或折卸鑽杆時,卡板卡住鑽杆後才可反轉。
(2)注意各運轉部件的溫升情況。軸承、油泵、馬達、電動機等的溫度不得超過60℃,油溫不得超過50℃,否則應停機檢查並加以處理。
(3)觀察各壓力表所指的壓力,判斷鑽機是否過載。出現過載現象應調節節流閥,降低推進速度,減少負荷。當發現回油壓力超過0.8MPa時,應停機清洗或更換過濾芯。
(4)觀察鑽機鑽進過程中的運動狀態。若發現異常,動力頭震動過大、機架有擺動、立柱框架鬆動等,應停機檢查並加以處理。
(5)操作手把換向不能過快,以免造成液壓衝擊,損壞機件。
(6)觀察油箱油位,當油位下降到標定位以下應停機加油。
5、打鑽期間,由瓦檢員負責瓦斯檢查和通風管理。當瓦斯濃度達1%以上必須停止打鑽,撤出人員,切斷動力電源(含電機電源)。待采取措施處理,瓦斯濃度小於1%。才能恢複施工。
6、打鑽處懸掛一台便攜式瓦斯報警儀,報警濃度為大於或等於1%。施工人員發現便攜式瓦斯報警儀報警立即停止打鑽,切斷鑽機電源,撤出人員。
7、打鑽時,施工人員要做好自保互保工作,精力要集中,預防鑽機傷人,預防打鑽時鑽孔噴孔傷人。
8、打鑽過程中,出現噴孔、頂鑽、夾鑽等異常,立即停止打鑽,切斷鑽機電源,待查明原因,確保安全後才能施工。
9、鑽孔進尺由安全員負責驗收,嚴禁弄虛作假。
10、打鑽期間,認真做好彙報工作。
11、打鑽結束,及時做好鑽孔資料整理工作收集工作。
四、探放水施工的安全措施
1、打鑽期間,由瓦檢員負責瓦斯檢查和通風管理。當瓦斯濃度達1%以上必須停止打鑽,撤出人員,切斷動力電源(含電機電源)。待采取措施處理,瓦斯濃度小於1%。才能恢複施工。
2、打鑽處懸掛一台便攜式瓦斯報警儀,報警濃度為大於或等於1%。施工人員發現便攜式瓦斯報警儀報警立即停止打鑽,切斷鑽機電源,撤出人員。
3、加強透水預兆觀察,發現透水預兆立即撤出人員,彙報礦調度室。透水預兆:(1)煤壁“掛紅”;(2)煤壁“掛汗”;(3)出現霧氣;(4)空氣變冷;(5)嘶嘶水叫;(6)底板鼓起;(7)水色發渾;(8)出現臭味。(9)頂板淋水加大;(10)片幫冒頂。
4、鑽進時,發現煤壁鬆軟,鑽孔中水有壓力,水量突然增大以及有頂鑽等異常情況,必須停止鑽進,並不得撥出鑽杆,應立即將鑽杆固定住,彙報礦調度室,派專人監測水情。如果情況危急時,立即撤出所有受水災威脅地點的人員。
5、打鑽過程中,出現噴孔、頂鑽、夾鑽等異常,立即停止打鑽,切斷鑽機電源,待查明原因,確保安全後才能施工。
6、當探孔放水時,必須設專人監測鑽孔出水情況,測量水量水壓並做好記錄。若水量突然發生變化時,立即彙報,及時處理。
7、打鑽時,施工人員要做好自保互保工作,精力要集中,預防鑽機傷人,預防打鑽時鑽孔噴孔傷人。鑽孔進尺由安全員負責驗收,嚴禁弄虛作假。
8、打鑽期間,認真做好彙報工作。
9、打鑽結束,及時做好鑽孔資料整理工作收集工作。
五、11901回風斜巷探水設計及說明
根據《煤礦安全01manbetx 》第285條之規定,“礦井必須作好水害03manbetx 預報,堅持有凝必探、先探後掘的探水原則。探水或接近積水地區掘進前或排放被淹井巷的積水前,必須編製探放水設計”。結合我礦的具體情況,特編製主斜井掘進巷探放水設計如下:
(一)探水鑽孔的參數確定
1、超前距
a=0.5 AL√3P/KP
式中a——超前距m;
A——安全係數,一般取2—5;本礦取3
L——巷道跨度(寬或高取大值)m,取3.2m;
P——水頭壓力,Mpa,取3Mpa,預計數。
Kp——煤的抗張強度,Mpa取1Mpa
a=0.5×3×3.2√3×3/1
=14 .4m
經計算,確定探水超前距離為15m。當巷道掘進到探水警戒線時,采取探水——掘進——再探水——再掘進,循環進行,決不可馬虎。
2、幫距:11901回風斜巷是在煤層底板之下掘進,距煤層底板垂距40m,幫頂距確定不少於22米。
3、允許掘進距離:根據礦井探放水技術規定以及主管部門的要求,超前距不少於20m,具體見探水鑽孔布置圖。

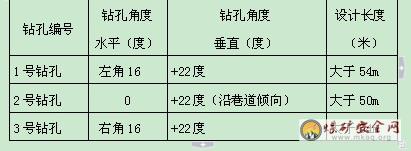

4、探水孔采用扇形布置,中孔深度大於50m,布置在巷道斷麵中部,邊孔離幫0.5m,與兩幫的夾角為16度。
附鑽孔布置示意圖:
2、主要參數
(三)探水過程中的有關注意事項
1、在探放水過程要始終堅持“有疑必探,先探後掘”的原則,本設計探水允許超前距離為20m,若在這20m超前距離中發現有疑,必須增加探水超前距離。若設計鑽孔長度與實際有出入,探水長度必須以大於探水超前距離的鑽孔作為有效鑽孔。
2、探水鑽必須是煤礦專用探水鑽。工程技術人員和探水人員必須親臨現場,依照本設計確定探水眼的位置、方位、角度、深度以及鑽孔數目。設立好避災路線指示牌。
六、探放水作業的主要安全技術措施
1、加強通風和瓦斯管理,風筒吊掛要平直、不漏風。至探水迎頭的距離不得大於5米,並且有專職瓦檢員在現場隨時檢查有害氣體的變化情況,並設置便攜式瓦斯監測報警儀進行監測。
2、整個探水過程中從始至終有礦領導跟班指揮。
3、預計水壓較大的地點,探水鑽進時必須先安好孔口管和控製閘閥,進行耐壓試驗,達到設計承受的水壓後,方可繼續鑽進。
4、鑽進時,發現煤岩鬆軟、片幫、來壓或鑽孔中的水壓、水量突然增大,以及有頂鑽等異狀時,必須停止鑽進,但不得撥出鑽杆,必須將鑽杆固定好,現場負責人員應立即向調度室報告,並派人監測水情,如果發現情況危急時,必須立即撤出所有受水威脅地區人員,然後采取措施,進行處理。避災路線:作業工作麵 副斜井
地麵。
5、若探見有積水,鑽孔放水前,必須估計積水量,根據礦井排水能力和水倉容量、控製放水量,放水時,必須設專人監視鑽孔出水情況,測定水量、水壓,做好記錄。若水量突然變化,必須及時處理,並立即報告礦調度室。
6、本措施未盡事項,必須嚴格按《煤礦安全01manbetx 》及《作業01manbetx 》的有關規定執行。本措施由礦長組織貫徹實施,未參加學習人員不得參與探水工作。
