錦源煤礦地質測量管理製度彙編
錦源煤礦
二〇一二年
目 錄
第一章 地測職責範圍………………………………………3
第一節 地質防治水職責範圍………………………………3
第二節 測量組織責任範圍…………………………………5
第三節 儀器設備管理製度…………………………………15
第四節 資料管理製度………………………………………16
第五節 工作聯係製度………………………………………17
第三章 地質、測量業務保安責任製………………………18
第一節 地質業務保安責任製………………………………18
第二節 測量業務保安責任製………………………………19
第三節 驗收製度……………………………………………19
第四節 貫通製度……………………………………………20
第四章 地測生產安全聯係製度……………………………21
第一節 地質與生產單位業務聯係製度……………………21
第二節 測量與生產單位業務聯係製度……………………22
第五章 地測資料、技術報告審批製度……………………25
第六章 地測工作質量、02manbetx.com 03manbetx 及獎懲製度……………26
第七章 地測資料定期整理、03manbetx 、保管、提供製度……27
第一節 一般規定……………………………………………27
第二節 資料定期03manbetx ………………………………………29
第三節圖紙資料管理………………………………………29
第四節圖紙資料提交………………………………………30
第五節 資料與檔案管理……………………………………31
第八章 地測設備、儀器、工具……………………………35
第九章 地測崗位責任製……………………………………35
第一節 地測科長崗位責任製………………………………36
第二節 地測副科長崗位責任製……………………………36
第三節 地質技術員崗位責任製……………………………36
第四節 水文地質員崗位責任製……………………………37
第五節 測量主管崗位責任製………………………………37
第六節 地測製圖員崗位責任製……………………………38
第七節 地測儲量員崗位責任製……………………………38

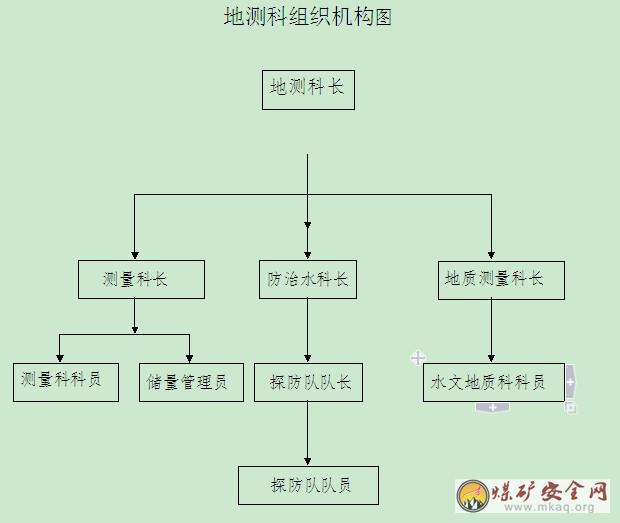

第一章 地測職責範圍及崗位責任製
第一節 地質防治水職責範圍
1、貫徹執行上級製定的各項技術政策、督促、檢查本組的業務01manbetx 、規定、條例及工作細則的執行情況。及時向上級報告各種地測圖紙、報表。
2、根據生產需要提供地質資料。編製生產補勘計劃,報上級審批,參與補勘報告的編製工作。
3、按規定完成礦井地質報告的修編及礦井地質、礦井水文地質條件分類工作,報上級審批。
4、查明各種充水因素,03manbetx 和掌握水文地質規律,會同有關科室製定井上下防治水規劃及其工程設計。根據生產需要負責尋找水源。
5、做好業務保安,開展地質及水害等預報工作。
6、與有關單位配合,開展地表岩層移動及重要建築物的沉降觀測及“三下”開采工作,研究其移動變形規律,為留設各種保安煤柱、土地、村莊搬遷提供數據。
7、負責各種防水煤柱的留設工作,做好煤柱留設台帳。
8、負責礦井儲量、三量及開采損失的測算工作。按規定辦理儲量的轉入轉出、報損工作,監督煤炭合理開采,提供資源回收率。
9、參與礦井采掘技術設計經年、季、月生產計劃,災害預防計劃和遠景發展規劃的編製和審定工作。
10、繪製和編製礦井地質、礦井水文、儲量等各種圖紙。
12、參與礦井生產建設工程施工的驗收工作。
13、結合生產,開展地質防治水方麵的科學研究工作。
14、承擔礦井生產中其他地質防治水工作,及地質方麵的技術谘詢服務。
15、深入現場,研究煤層賦存情況、地質構造特征及其變化規律,及時填繪整理和修改地質資料,對影響生產的地質因素提出處理意見,報請有關部門和領導審批。
16、認真貫徹執行上級製定的礦井地質、煤礦防治水、儲量管理的01manbetx 、規定及細則,及時收集整理編製井巷剖麵圖。
17、按規定及時提供回采、掘進地質說明書及采區地質說明書,編寫工作麵、采區的采後總結工作。
18、配合有關單位提供水、火、瓦斯災害預防的有關地質資料,做到“有疑必探”。
19、認真修改煤層底板等高線及儲量計算圖,定期圈算、統計、編報煤炭儲量及損失量等報表,按時提供“三量”數據。
20、監督檢查煤層合理開采,配合設計、生產科提出合理開采提高煤炭資源回收率的建議,對確實不能開采的塊段,編製或參與編製注銷、地損或報損報告。
21、認真搞好礦井地質工作、水文地質、水情水害的預測預報和驗證工作並及時發送到有關領導和部門。
22、樹立為生產服務觀點,及時為生產一線解決地質問題。
23、參與礦井遠景及年、季、月度生產計劃的編製和審查工作。
24、組織業務學習,提高業務水平,開展科研工作,推廣地質先進經驗和技術。
第二節 測量組職責範圍
1、在礦長和總工程師的領導下,負責全礦測量技術管理工作。
2、進行井上下各種控製測量工作,測量井上、下各項工程及設施之間的關係,並繪製各種礦圖。
3、負責井巷施工放線和大型固定設備安裝定位工作;監督施工單位按線施工,並參與采掘工程進度驗收工作。
4、開展地表和岩層移動的觀測工作,提供地表和岩層移動的各種參數,參與保護建築物與留設煤柱設計並配合有關科室進行“三下”采煤工作。
5、參加礦井采掘技術設計和年度、季度、月生產計劃以及礦井遠景規劃的編製工作。
6、承擔生產建設中有關科室委托的其它測量工作。
7、結合生產,開展礦井測量科學技術研究工作。
8、負責全礦測量人員的技術培訓和技術考核工作。
9、搞好業務保安與測量質量標準化達標工作。
第二章 工作質量管理製度
第一節 質量管理組織製度
1、質量管理由地測組負責,綜合辦協助管理。
2、綜合辦協助地測組負責對各項地測工程及地測服務的質量檢查。
3、各組設一名質量檢查員,負責資料整理和質量自檢,自檢每月一次,並要有記錄。
4、凡在永煤新疆公司礦區從事地質、測繪工作的單位,業務均由地測組統一管理,一切工程包括外委工程需報送設計和完成情況,地測組予以檢查、驗收。
第二節 生產技術管理製度
1、地測組負責對各項地測工作使用的規範、01manbetx 進行收集,各專業都要執行最新的規範、01manbetx ,必要時應根據實際情況編製礦實施細則。在設計和生產過程中要嚴格執行有關法律、規程、規範、細則。地測各專業對外提供的一切資料,均需由地測組審批方能提供使用,對造成資料泄密或流失的科室或個人將追究其責任。
2、由綜合辦製定每年的質量計劃,然後報送地測組審核和科長審批。
3、地測作業過程中的記錄、計算、圖件、報告文字都要進行認真校對,並履行簽名手續。
4、地測組承擔的測量工程優良級應達到80%,合格達到100%,每季度地測組考核分不得低於90分。
5、各項工程都要有委托書,都要編製技術設計、施工組織方案、費用預算,要有形式報告,工程結束要有竣工報告、驗收報告、技術總結。
具體生產技術製度:
1、礦井地質和礦井水文地質:
(1)、生產科負責研究礦區地質和水文地質規律,查清有關地質和水文地質條件,處理礦區的重大地質和水文地質疑難問題,指導地測組編製礦井地質說明書。負責協助尋找和保護水源,承擔礦區供水管線勘測任務。
(2)、生產科對地測組的業務從技術上進行檢查、指導和督促,並監督執行各種地質規程、細則、規定執行情況。
(3)、地測組必須參與各礦采區設計的審查,並每季檢查一次各礦采區地質說明書、地質預報和水情水害預報的可靠性。
(4)、生產科負責全礦的地質及水文地質具體工作。嚴格執行規程及細則,及時收集整理基建、生產等不同階段的地質水文資料。對新開掘的井筒、石門、上下山、穿層巷道進行地質編錄,繪製地質素描圖。對特殊地質現象:如小構造,煤層變厚變簿、分岔、尖滅等除繪製素描圖外,同時填繪到有關礦圖上。
(5)、對新發現或揭露的湧水點進行湧水量觀測,調查其周圍的地質及水文地質情況,查清或推斷水的來源。當可能威脅安全生產時,應立即發出水情水害預報,以便采取預防或治理措施。對所觀測到的資料應填繪到礦井充水性圖上,並將數據立卡建帳,歸檔保存。
(6)、地測組水文地質人員要經常到井下、地麵塌陷區調查了解礦井充水條件變化情況,收集小窯、廢井、老塘、塌陷坑積水資料,收集地麵灌水注漿量、研究礦井湧水量動態,在綜合分析各種水文地質資料的基礎上按月、季、年發出水情水害預報。
(7)、地測組要積極開展瓦斯地質工作。調查湧出異常區的地質條件,描述煤岩層結構特征,鬆軟程度、節理發育情況、地質構造特點,煤岩層的含水性。把湧出異常點填繪到采掘工程平麵圖上,並注明瓦斯濃度及變化情況,湧出異常發生和恢複正常的時間、異常點標高、層位等資料。研究瓦斯湧出異常與地質條件的關係,探索瓦斯湧出規律,編製瓦斯(湧出異常)地質圖。
(8)、礦井地質及水文地質工作與設計、基建、生產、機電、通風等部門有協作的關係,有關業務關係應通過委托書、會議等方式進行。巷道開口、停工、複工都必須由地測組下達測量通知書,因不下達或不及時下達通知書造成的誤工、差錯由地測組負責。
(9)、機電科每月底必須向生產科提供礦井排水記錄及有關資料;通風滅火部門每月底必須向地測部門提供滅火鑽孔的灌漿注水量及其他資料。地測組至少每月去上述部門收集資料一次。行政上有礦總工程師協調。
(10)、地質“三書”、地質預報、水情水害預報均需地測組和礦總工程師簽字後發出。發出時必須由發件人、收件人在發文本上簽字,並存檔備查。
2、煤巷中頂底板探測:煤層順槽巷道,必須每隔100米用探巷探清煤層頂底板位置。探煤層頂底板由地測組向礦上提出書麵要求,礦方組織探測。地測人員收集探測資料並畫到采掘工程平麵圖上,畫出本分層煤層頂底板線,用於指導本分層的巷道掘進,並為下分層頂底板位置、變化情況的預測預報提供依據。
3、儲量管理:
(1)、地測組是儲量管理和業務監督單位。具體負責儲量動態,開采損失統計,回采率測算,按期向上級報送儲量報表,並為數據的可靠性負責。出礦、出公司的儲量、回采率等數據均以地測組的為準。
(2)、公司儲量管理人員每半年到礦核實一次現生產水平儲量,掌握儲量動態,查清可采儲量的數量、質量分布範圍及薄、中、厚煤層儲量的比例,修改儲量報表,為生產安排和工作麵接續提供可靠的資料。
(3)礦製定年度回采率計劃時,應依各工作麵設計回采率和計劃開采麵積,加權平均算出礦井采區回采率。結合過去的經驗進行適當的調整,確定各單位回采率計劃指標。
(4)、對沒有揭露全厚的煤層,地測組儲量管理人員應當向總工程師提出探煤厚要求,以提高儲量準確性。
(5)、根據《生產礦井儲量管理規程》的規定,辦理儲量轉出、轉入、注銷及地質損失的報批報告。參加儲量報損的審批工作。
(6)、儲量管理人員對違反開采順序或技術規定濫采亂掘的行為,有權提出意見並向上級反映。在參加采掘設計審查時,對因設計不合理引起的丟煤有權保留意見。
(7)、“三量”是衡量采掘關係的重要指標,管理人員要隨時掌握“三量”動態,按月填報報表。要以采掘工程平麵圖為基礎,繪製“三量”分布圖,並隨交換圖送地測組。
4、礦區測量:
(1)、煤礦測量是礦山生產建設的重要組成部分,其主要任務是建立井上下(露天坑)測量控製係統,測繪各種礦圖,井巷給向、鑽孔定位、大型設備安裝定位,監督施工單位按設計施工,開展岩層移動觀測,參與保安煤柱設計,為安全生產服務。
(2)、地測組負責建立礦區四等首級控製網,三等水準高程網,組織協調礦區地形圖的更新,解決礦區重大測量難題。
(3)地測組負責檢查礦區內測設的各種測量標誌,發現損壞、移動或被人為破壞時,設法加以補設。礦井範圍內的測量標誌每年由地測組檢查一次,並負責補設、增設。
(4)、各類巷道開口,生產科要提前三天給地測組送委托書,以便準備資料和按要求放線,停工或複工也要及時通知地測組,以便上圖或放線。
(5)、地測組要及時放線,在延設中腰線過程中,對所使用的和新設的中腰線點均需要進行認真檢查,地測人員每次給中腰線時都要依據巷道用途填寫中腰線通知單,並報送生產科,以督促按線施工。
(6)、巷道驗收人員不但要量取巷道前進長度,還應檢測偏離中腰線的數據,通知掘進區隊進行巷道修理。未修複前測量驗收員有權停止施工。
(7)、運輸和回風巷應以石門中線為起點,在巷道頂部和兩幫,每50米用紅油漆標注位置記號。此記號要與導線點聯測,以保證其精度。使用前先檢查再使用。
(8)、地測組的采掘圖必須掛在牆上,隨時上進度,並教育職工經常按圖分析安全問題。發現問題及時報告有關部門和領導,以便采取措施。
(9)、凡根據設計圖紙的放線、定位、貫通等工程,具體負責測量的技術人員一定要對設計圖上的尺寸、數據進行驗算、複查,確定無誤時可以放線,如發現有誤時,應立即報告礦總工程師協調修改,否則不予放線。
巷道設計平麵圖,必須有控製方格網和坐標,回風和運輸巷,每隔50米至100米應設煤門或探眼,以便實測煤厚。設計圖應明確劃定煤柱線,並注明類別(礦井煤柱,采區煤柱或工作麵煤柱),設計說明書應依圖認真計算礦井回采率。
(10)、各礦要大力推廣使用激光指向新技術,激光指向儀由礦提供,同時提供安裝材料及有關條件,由地測組安裝調試。儀器至工作麵的距離不應小於70米,每次使用前應檢查激光束,使其正確指示巷道掘進方向。
(11)、重要的貫通測量(如立井、斜井、主要石門、回風、運輸大巷、上下山等)或貫通距離大於3000米的貫通工程,必須編製貫通測量設計書,經礦總工程師和地測組審批後實施。
(12)、貫通測量至少要獨立進行兩次,取平均數作為最終值,最後一次標定貫通方向時,未掘的巷道長度不得小於50米。
(13)、重要貫通工程,必須繪製不小於1:2000的貫通工程進度圖,並及時填繪工程進度,以便及時發現和解決問題。
(14)、貫通工程兩工作麵的距離,在岩巷中剩20-30米,煤巷中剩餘30-40米時,地測組要以書麵形式報告礦總工程師和礦生產技術、施工單位。
(15)、井巷貫通後要及時將兩端導線、高程連接起來,計算各項閉合差。井巷貫通完成後,要進行精度分析,做出總結。總結設計說明書或全部內外業資料一並歸檔保存。
(16)、按線施工是保證巷道幾何關係的重要條件,各類巷道的驗收必須以中腰線為準。掘進單位要認真保護好中腰線點,特別是在錨噴巷道中,要采取得力措施保護中腰線點。
(17)、各礦要積極開展岩層移動觀測工作,總結提供各種岩移參數。
(18)、礦地測組必須按月填送交換圖。報公司的交換圖必須有專人負責交換。
(19)、采、掘隊伍必須嚴格按中腰線施工,礦上要嚴格管理施工隊伍,對不按中腰線施工造成的井巷工程施工02manbetx.com ,礦必須按有關規定對02manbetx.com 單位進行處罰。
5、煤礦保安煤柱管理製度:
根據《煤礦安全規程》、《礦井地質工作手冊》、《煤炭工業礦井設計規範》、《煤礦測量手冊》及永煤公司各礦的具體情況製定本管理製度。
(1)、各礦應嚴格按照規定在立井井筒、斜井井筒、工業廣場、礦區邊界、河床、公路、鐵路、水體及斷層下留設保安煤柱。
(2)、保安煤柱留設應嚴格依據《煤礦安全規程》、《煤炭工業礦井設計規範》、《礦井地質工作手冊》、《煤礦測量手冊》的要求:根據受保護邊界和移動角值來圈定。由於各礦煤層賦存條件各不相同,各礦應開采移動角應或相鄰礦井數據采用本礦區實測數值,且該數值必須合理可行,安全可靠。
(3)、各礦井設計中必須按上述兩點,在立井井筒、斜井井筒、工業廣場、礦區邊界、河床、公路、鐵路、水體及斷層下、礦井邊界留設保安煤柱;留設的保安煤柱必須由地測組如實標注到井上下對照圖上。
(4)、水文地質條件複雜的礦井,含水層不具備疏水降壓條件時,必須留設防水保安煤柱,並標注到相應的圖紙上指導生產。
(5)、礦井斷層較多時,根據實際情況應合理的留設斷層保安煤柱,以保證生產正常進行。
(6)、保安煤柱一經留設,嚴禁各礦開采;如有特殊情況需開采的,必須報總工程師審核批準後才能開采。
6、中腰線管理製度:
(1)、生產科應在巷道開工前三天向地測組發送放線委托書和簽字齊全的相關設計圖紙。地測組在接到生產科的測量放線委托書後應立即組織標定中腰線,否則不得進行測量放樣。
(2)、地測組在標定中腰線前必須對作為起算數據的上一級導線點和水準點進行複測,複測導線點不得少於4個。
(3)、地測組在標定中腰線前還應對巷道設計圖進行核對,如果在核對時發現圖紙有尺寸偏差,應立即以書麵形式向生產科進行反饋,並提出修改意見。不準在沒有核對圖紙和圖紙有誤的情況下標定中腰線。
(4)、重要巷道的開門標定應有標定設計圖,標定設計圖應有地測組和礦總工程師簽字確認。
(5)、標定的中腰線點距離工作麵不得大於30米,每組中腰線點不得少於3個,每個中腰線點的間距不應小於2米。使用激光指向儀的工作麵,中腰線點距離工作麵不得大於100米。
(6)、在下次標定中腰線時,要對利用的上一組中腰線點進行檢核。
(7)、井下基本控製導線應每隔300-500米設立一組永久點,每組點不應少於3個。采區控製導線應不大於300米設立一組點,每組點不應少於3個。中腰線點必須使用控製導線點進行檢測。
第三節 儀器設備管理製度
1、儀器設備由地測組管理,儀器管理員負責登記造冊,並負責測量儀器的驗收、維修、檢定、調撥、發放、收回。每個組設立一名儀器保管員,負責儀器設備維護和管理並填寫儀器卡片。
2、儀器使用人員都必須經過培訓方能實際操作,嚴禁外人擅自擺弄儀器,以免造成不應有的損壞。
3、觀測過程中,觀測者不準離開儀器,任何時候都不能造成儀器無人看管現象。
4、儀器遷站必須裝箱,二百米之內儀器可連同腳架一起搬移,但應兩手懷抱儀器,防止造成人為損壞。
5、儀器在烈日下或冒雨作業時,應撐傘遮護,儀器在井下作業完後要擦試幹淨,等晾幹後再裝入箱內。
6、地質設備應定期維護,並填寫定期維護檢修記錄,設備的完好率達到90%以上。
7、儀器、設備實行有償使用製度,各單位使用的儀器、設備每年應扣除折舊費、維修檢定費。地質、勘探、測量、繪圖儀器一般分三類:即電子設備、光學設備、機械設備。
電子設備建議使用年限為8年,第一年折舊為16%,以後每年遞減1%。
光學設備建議使用年限為16年,第一年折舊為10%,以後每年遞減0.5%。
機械設備建議使用年限為25年,第一年折舊為7%,以後每年遞減0.25 %。
第四節 資料管理製度:
1、為進一步加強管理,使繪圖、打印和複圖規範化,防止圖紙丟失或外流,做好技術保密工作,特製定本製度。
2、地測組作為職能業務部門,要根據永煤公司相關規定,認真做好圖紙的繪製、打印、複圖及圖件的保管、保密工作。
3、各單位逐年完成的工程項目,積累和收集的資料必須進行分類整理、裝訂成冊,然後交檔案室統一保管。
4、資料檔案在交接時,要當麵點清,辦理交接手續,對交接的資料應及時整理、分類、劃分密級、編號、加蓋印簽。
5、檔案室要按國家二級檔案的要求,建立總索引表、建立各種台帳登記薄、圖表等,每個資料盒都要有標簽。
6、資料的借出要有總工程師批示,借閱和歸還都要有登記。每季度對供出、發出和庫存的圖紙資料要進行一次全麵的核對。
7、凡是原圖、底圖、各種原始記錄都不外借,隻限在資料室查閱。
8、各科室用圖,需生產科領導認可後,可以提供。未經領導批準的不能提供。
9、繪製、打印、複圖必須進行登記,填明圖紙名稱,使用單位,圖件數量等信息。
10、圖件借閱,須生產科領導認可;一些重要圖件的借閱人還必須經總工程師簽字同意後方可借出。借閱時要登記簽名確認,借閱人不得擅自複印。
11、對於日常工作中需要經常使用的圖件,應由原圖複印使用。
12、地測組定期對圖件資料進行歸檔刻錄光盤保存。
13、檔案管理嚴格執行永煤公司的《檔案管理製度》。
第五節 工作聯係製度:
1、為了提高工作效率,保證生產質量,要按職責範圍堅持彙報、請示、聯係、溝通。
2、遠景規劃、勘探計劃、培訓計劃、人力資源要及時進行彙報。
3、地測組的聯係書、貫通預報、地質、水文預報要及時送達礦生產、技術單位。
4、每月進尺、產量及交換圖在每月1-4號前要及時送到地測組。
第三章 地質、測量業務保安責任製
第一節 地質業務保安責任製
1、嚴格貫徹執行《煤礦安全規程》、《礦井地質規程》、《煤礦防治水規定》及上級有關安全方麵的技術要求,做好本專業業務範圍內的安全工作。
2、負責查清礦區內老窯水、地麵水、斷層水、采空區及舊巷積水情況,建立登記台帳並及時填寫,及時發放臨時地質預報和水害地質預報,以指導區隊安全施工。
3、參與本礦井上、井下防治水設計,長遠和年度防治水安全計劃的編製和審查。對於防治水工程質量低劣,影響安全使用的,有權會同有關科室組織調查。
4、負責編製礦區補充勘探工程計劃及生產地質勘探計劃和安全技術措施,保證勘探工作安全。
5、負責編製采區、工作麵地質說明書和防治水工程方案設計,並組織有關科室對方案進行會審,及時發放設計、施工單位使用,對施工單位的規程措施要進行指導,確保安全可靠。
6、按照《煤礦安全規程》和有關規定,建立有關的地質安全圖紙資料,標誌清楚與安全有關的斷層、井上下水體、鑽孔等。
7、負責礦井生產地質、水文地質的安全技術01manbetx 的貫徹落實。在日常工作中要嚴格執行。
8、負責地質專業各工種崗位責任製的製定和落實,以及職工的安全技術培訓工作。
9、開展全麵質量管理活動,搞好全麵質量管理工作。
第二節 測量業務保安責任製
1、嚴格貫徹執行《煤礦01manbetx 》、《煤礦測量規程》及上級有關安全方麵的規定,做好本專業業務範圍內的安全工作。
2、負責對地麵、工業廣場、井筒及其它保安煤柱和隔離煤柱的設計審查。編製岩層移動觀測計劃,確定重點觀測項目,積累岩層移動資料。
3、按照《煤礦01manbetx 》和有關規定,建立有關的測量安全圖紙資料,清楚標誌與安全有關的地麵構築物和井上、下開采區域的空間位置關係。
4、負責礦區控製測量、地形測量的安全、技術、01manbetx 的貫徹落實。在日常工作中,嚴格執行測量工作業務保安條例。
5、負責測量專業各崗位責任製的製定和落實,負責職工的安全技術培訓工作。
6、開展全麵質量管理活動,搞好質量管理工作。
第三節 驗收製度
1、地測人員對采煤、掘進驗收必須按礦規定的時間進行,驗收結果於驗收結束後的第二天報出,煤場盤點每月月底進行。
2、地測驗收人員必須實事求是,按施工圖紙的有效進尺進行驗收,對煤巷、半煤岩巷、岩巷的區分要嚴格按事實填報。報出的各種數字要準確可靠、有據可查。無效進尺的填報必須注明原因,並報有關科室審查。
3、采掘旬、月驗收報表彙總後,應經測量技術負責人審查、報科長審批後方可報出。
4、煤場盤點報表須經測量負責人審校、科長審查後方可報出。
第四節 貫通製度
為了加強測量貫通技術管理,確保各類巷道按設計要求正確施工,杜絕因測量02manbetx.com 而造成廢巷和誤透老巷、老空等事故的發生,提高測量各崗位人員的責任心,推進測量標準化工作,重要貫通工程必須編寫貫通測量設計書,在巷道貫通後及時寫出書麵總結。
1、為了使測量技術人員準確掌握施工進度,各采掘區隊技術負責人或隊長應及時與測量人員保持聯係,以便地測組及時進行實測、下發貫通通知單,確保施工安全。
2、最後一次標定貫通方向時,兩個相向工作麵間的距離不得小於50m。
3、貫通距離在岩巷20-30米,煤巷30-40米,快速掘進不少於50-100米,由地測組以書麵形式下發貫通通知單,並發有關科室及單位。
4、井巷貫通後,由生產科組織礦建組、地測組、施工單位及有關科室對貫通工程進行驗收。
第四章 地測生產安全聯係製度
第一節 地質與生產單位業務聯係製度
一、地質部門與設計、開拓、掘進、回采等施工單位應互相協作,互相配合,互相監督,有關業務聯係必須通過委托書、會議等製度進行。
1、設計部門需要地質部門提供資料時,必須事先聯係,提交委托書,並有總工程師簽字。
2、礦井技術改造、擴建等設計所需要地質資料,應在設計前3-5年通知地質部門。地質資料應在正式設計前半年交付。
3、采區設計所需地質資料至少應在設計前2年通知地質部門,地質資料在正式設計前3個月交付。
4、回采工作麵所需的地質資料,應在采麵掘出後5天內提交。
5、掘進各類巷道所需的地質資料應提前一個月通知地質部門。地質資料在設計前15天交付。
6、零星小型設計所需的地質資料商定提交期限。
二、與回采的業務聯係
1、地質部門須向回采部門提供回采地質說明書,作為編製作業規程的依據。
2、回采工作麵通過斷層、鑽孔、老巷、透舊巷有水害威脅時,地質部門必須按規定以業務保安通知單形式,提前通知采煤隊和有關業務保安科室及礦分管領導。
四、井上下施工各類鑽孔,應提出鑽孔設計和要求,由施工隊編製安全技術措施,地質負責鑽探成果驗收。
五、地質部門根據生產月計劃,每月5號前向有關單位及領導提出采煤和掘進工作麵地質及水文地質預報,遇有地質構造變化應及時發放臨時預報。
第二節 測量與生產單位業務聯係製度
一、測量部門與設計、施工、回采等部門應互相協作、互相配合、互相監督,有關業務聯係必須通過委托書、會議等方式進行。
1、設計部門需要測量部門提供資料時,必須事先聯係,提交委托書,並有總工程師簽字。
2、礦井技術改造、擴建等設計所需要測量資料,應在設計前3-5年通知測量部門。測量資料應在正式設計前半年交付。
3、采區設計所需測量資料至少應在設計前2年通知測量部門,測量資料在正式設計前3個月交付。
4、回采工作麵所需的測量資料,應在采麵掘出後5天內提交。
5、掘進各類巷道所需的測量資料應提前一個月通知測量部門。測量資料在設計前15天交付。
6、零星小型設計所需的測量資料商定提交期限。
7、重要井巷貫通工程,設計部門應提前向測量部門提供設計圖紙,並在總工程師主持下,通過業務會議共同確定貫通允許偏差,保證測量部門有足夠的測算時間。
8、原工程設計需要修改時,必須填寫修改設計通知單。工程開、停工前必須向地測部門遞交開、停工通知單。
二、與施工單位的業務聯係
1、地質測量部門需向施工區隊提供掘進地質說明書,作為編寫作業規程和施工的地質依據。
2、各類巷道,需提前3天以開口通知單形式通知測量部門,以便測量部門準備資料,按要求放線;停頭或複工也應及時通知地質測量部門。
3、施工單位應建立班組長延線製度。各類巷道的中、腰線,施工單位必須妥善管理和交接,遇有損壞或懷疑時,應及時通知測量部門進行檢校。
4、施工單位在測量給線、地質調查和超前鑽進時應密切配合,提供條件和時間。地質測量部門應及時把情況以通知單形式通知施工單位。
5、巷道掘進在透巷或進入危險區前,地質測量部門必須按規定的安全距離以通知單形式通知施工單位。
6、巷道收尺應由施工隊、礦建組等有關部門配合地質測量部門進行,並以測量的數字為準。施工單位擅自開口的巷道,進尺不予驗收。
四、與回采的業務聯係
1、地質測量部門須向回采部門提供回采地質說明書,作為編製作業規程的依據。
2、回采工作麵推進度,應有采煤隊等單位配合地質測量部門按規定進行丈量。並以地質測量部門的數字為準。
3、對回采工作麵的各種停采線,由地質測量部門根據設計在現場標定出來,其他人不得擅自更改。
4、實際采高、浮煤、煤柱尺寸應以地測部組的數字為準,不符合有關規定時和不按設計進行開采,地測組以通知單形式通知回采單位,限期解決,通知單必須由總工程師簽字方可生效。
5、回采工作麵通過老巷、透舊巷或威脅安全生產的其它地測因素時,地測組應按規定,以業務保安通知單形式,提前通知采煤隊和有關業務保安科室及礦主管領導。
五、井上下施工各類鑽孔,應提出鑽孔設計和要求,並有批準的安全技術措施和開工單,測量才能按設計放線,地質負責鑽孔施工和收集鑽探資料。
六、地測組根據生產月計劃,每月5號前向有關單位及領導提出采煤和掘進工作麵地質、測量業務保安月預報,臨時預報的安全距離必須符合有關規定隨時簽發。
第五章 地測資料、技術報告審批製度
1、地測圖紙、資料都要經過逐級審查、簽字後方可複製、發放或上報。
2、地測資料必須有兩人計算,校對,並做到當日測量,當日計算,當日繪圖。
3、凡對外提供的各類地測資料、圖紙必須有編製,科長、礦總工程師審查簽字後方能提供使用。
4、生產補勘報告、工程或水文地質報告、采區地質說明書經礦總工程師審查後,報公司審批。回采、掘進地質說明書由科長審查後,報礦總工程師審批。
5、儲量及三量月、季、年報必須經科長審核後,報礦總工程師、礦長審查後方可上報。礦井儲量核實報告由礦總工程師、生產科審查後,報公司總工程師審批上報。
6、煤炭儲量的注銷、報損、地質損失和儲量轉出,按國家現行規程規定的程序報批。
7、各種礦圖必須由科長審核後,報礦總工程師審批。月驗收進尺報表須經科長審查後報出。煤場庫存量由科長審查後報礦長審批後報出。
8、所有探放水設計、安全技術措施必須經礦總工程師會審批準後方可生效、實施。
9、采區地質說明書的編製,經礦總工程師審查後,報公司由生產科負責審查。
10、各階段及工作麵,回采或掘進地質說明書,由科長審查後報礦總工程師審批。
11、工程或水文地質報告,經礦總工程師審查後報公司生產技術部審查。
12、生產補充勘探報告,凡委托勘探隊施工補充勘探項目,由礦編製計劃報公司批準。礦自行施工的小型補勘項目,由礦總工程師批準。
13煤炭儲量的注銷、報損、地質損失和儲量轉出按儲量管理規定執行。
第六章 地測防治水工作質量、事故分析及獎懲製度
一、工作質量
2、按計劃完成年度工作任務,滿足生產需要。
3、無直接重大工程責任事故。
4、地質資料提供及時、準確、可靠。
5、地質、水文預報做到年報、月報和臨時性預報相結合,保證煤礦正常、安全生產。
6、測量中腰線標定及時、準確,貫通測量精度合格,井上下控製係統健全、完整,精度符合國家規定要求。
二、事故分析製度
1、凡發生地測事故,應有生產科組織地測、安檢、調度等單位及時分析,查明原因,分清責任,拿出處理意見。
2、凡因地質預報不準確而發生透水事故,由地質組負責追查。
3、凡因測量不準確而造成事故,由測量組負責追查。
三、水害防治技術管理製度
為更好地防治礦井生產中水災事故的發生,對礦井水患進行科學管理,建立健全我礦礦井水害防治技術管理有關製度,保證我礦煤炭工業安全有序地發展,掌握礦井水害規律,研究解決礦井生產中防治水害的方法,根據《煤礦01manbetx 》、《礦井水文地質規程》等有關規定,製本管理製度。
1、地質科必須加強全礦水害隱患排查,堅持“預測預報、有疑必探、先探後掘、先治後采”的原則。每一受水害威脅的工程都要製定相應的“探、放、堵、截、排”綜合防水措施。
2、各單位必須加強本單位所轄範圍內水害隱患排查,受水害威脅的工程必須配備有效的探放水設備。培訓探放水設備操作人員。
3、地質科負責對全礦所轄範圍內有水災威脅的地方進行檢查、排查。嚴格按“規定”做好各類防水煤柱設計、防治水措施的上報工作,按審批權限上報審批。
4、礦總工程師雨季前要組織一次防治水全麵檢查工作。並負責對重點受水患威脅地點的檢查工作。
5、礦井必須備足排水管路、排水設備、防洪搶險物資,該項工作由供應科負責落實。
6、地質科必須收集礦井水文地質資料建立相關檔案。
7、地質科長應組織水文地質調查工作。查明礦區內報廢小井充水情況與礦區開采關係,查明地表水體、含水層與隔水層、小井老窖、各類導水構造等對礦井影響情況,並組織製定安全技術措施,相關單位嚴格按安全技術措施落實。
8、礦井應進行水文地質觀測工作,建立觀測台帳。
9、水文地質條件複雜的井田區域,要進行補充水文地質勘探工作,並按地質規程要求報批工程設計。
10、各生產單位必須加強采掘工作麵探放水工作,采掘工作麵探放水包括,防頂板突水、防底板突水、老空水、斷層水、衝積層水、鑽孔水等,技術科地質必須根據該礦井實際情況,製定相應的探、放水設計,生產單位根據探放水設計製定針對性安全技術措施,報礦審批後嚴格落實。
11、凡在煤層露頭風化帶,含水、導水、與富水層相接觸的斷層,礦井水淹區,受保護的地表水體、井田技術邊界等地段必須按規定留設防水煤柱,各類防水煤柱必須按規定進行設計、計算,確定尺寸大小和留設方法,報有關部門批準。
12、礦井要建立水害預報上報建帳銷製度。地質科對有水患危害的地方要及時向礦有關領導彙報,相關單位必須采取安全技術措施進行處理,並對已處理水害確認安全的地點進行注銷。
四、水害隱患排查治理製度
對查處的隱患進行徹底整改,遏製產生新的安全隱患,提高安全管理水平,進一步完善各項安全管理規章製度和安全事故應急預案,形成安全生產隱患排查治理的長效機製,確保全麵完成各項安全生產控製指標。
(一)加強領導,明確責任。
(二)突出重點,全麵治理。
(三)強化監督檢查,確保取得實效。
(四)加強宣傳,廣泛發動。
(五)標本兼治,著眼長遠。各單位要以隱患排查治理為契機,不斷加強和規範安全管理與監督。
(六)做好安全生產隱患排查治理信息報送等工作。各單位要認真總結隱患治理工作成果和正反兩方麵的經驗教訓,提出整改措施和推進要求。
五、防治水隱患排查製度
1、每月下旬必須完成對礦井防治水隱患排查。
排查地點:全礦井地麵、井下所有出水地點及排水設備、排水管路、水倉、水溝等。
排查內容:影響生產的水害,探放水方案及措施製定、實施過程、探放水結果、排水設備及排水管路完好狀況、水倉容積及水溝暢通狀況等。
2、每月下旬組織的防治水隱患排查和質量標準化合並進行,由總工程師根據礦井當期防治水重點工作進行分工安排排查項目和重點環節,每個地點安排一名專業負責人,針對重點問題進行排查。
3、防治水隱患排查時,需要按照地質部門製定的檢查內容和標準去逐項檢查,檢查完後及時將現場檢查原始表報領導小組辦公室,由辦公室主任負責進行歸類彙總,並提出處理意見,經總工程師批複後,以書麵形式下發有關區科單位進行限期整改,領導小組安排對落實情況進行監督檢查。
4、防治水隱患排查執行“誰檢查、誰簽字、誰負責”製,由於檢查不認真出現影響防治水安全工作,將追究相關人員的責任。
5、地測防治水領導小組辦公室要做好每月防治水隱患排查的工作安排和內業資料管理,對整個過程要建立完整的記錄,要求內容齊全、規範(包括檢查人員簽字、人員分工情況、存在問題、整改情況、複查情況等做詳細記錄)。
6、各基層區科單位必須高度重視防治水工作,嚴格按照專項防治水方案要求做好日常隱患排查工作,確保排水係統暢通,排水設施完好。
7、地質科要超前做好水患的預測預報工作,對井下各出水點要定期進行水量觀測,及時分析水患危害程度,對影響生產的區域要製定可靠方案,及時處理,確保防治水工作安全。
8、相關區科單位必須認真貫徹執行重點防治水區域防治水設計及安全技術措施。嚴格按照防治水隱患排查要求,限期進行整改,在規定期限內未進行落實的,給予相關部門負責人1000元處罰,相關責任人1500元處罰。
9、小組成員要認真對待防治水隱患排查工作,確保礦井防治水工作安全。各單位必須加強分管範圍內水倉、沉澱池、水溝的清空工作和排水管路、設備的檢查準備工作,確保排水係統暢通。
六、獎懲
1、對地測工作認真負責,避免地測事故的個人,礦根據貢獻大小給予一定的物質獎勵和精神鼓勵。
2、對玩忽職守造成責任事故的個人,礦根據情節給予一定的處罰和通報批評,或根據相關文件規定進行處罰。
第七章 地測資料定期整理、分析、保管、提供製度
第一節 一般規定
1、所有地測資料,應定期分析、整理、研究。回采工作麵和掘進巷道結束後,應做好工作總結。
2、按規定要求對各類圖紙資料進行定期修改、填繪工作。施工用圖做到天天填繪,隨時修改補充,正確指導施工。
3、各類資料保管人員應嚴格執行上級機關頒發的有關技術檔案、保密工作規定和該業務組的管理製度,認真學習業務,不斷提高管理水平。
4、地測資料要做到檔案化管理,對各類圖紙、台帳、卡片等都要按細則規定進行編號,並建立目錄、索引。資料台帳必須有目錄頁碼以供查閱。所有資料都要分門別類入櫃保存,為查找方便,櫃內應貼附與資料相符的標簽。
5、為加強圖紙資料的保護,要切實做好防火、防潮、防曬、防塵、防鼠、防蟲、防盜等項工作。
6、定期對全部圖紙資料的保管狀況和使用發放情況進行核對,發現問題及時提出處理措施,並向主管領導彙報。
7、本組人員使用資料時,需經保管人員同意後方可取用,用後要及時歸還,禁止隨便亂取亂放。提供、發放的資料必須有批準手續和登記記載。
8、地測組對外提供的一切圖紙、資料、報表等,均需經技術負責人嚴格把關,經有關領導批準後才能提交或報出。
9、凡是大型地質測量工程,如勘探工程、地麵控製網測量、大型貫通測量工程、岩移觀測工程以及地測組負責的防治水工程等,均需編製工程施工方案、設計,並按規定報批。工程完成後,必須提交成果資料、圖紙和技術總結,並組織有關人員鑒定和驗收。
10、設計、施工、回采等部門需要地測組提供資料時,必須事先聯係,並提交有總工程師簽字的委托書。委托書要求提供的資料、圖紙、內容、時間必須符合有關規定,個別臨時工程可事先聯係確定提供時間。地測組接到委托書後,應按有關規定要求,認真提供。
第二節 資料定期分析
1、每月應對本組測繪的圖紙資料進行三次全麵審查、分析、修改,發現問題及時解決處理。
2、每半年對應用於生產的地測資料、圖紙進行一次集中分析、研究、修改。查問題、找原因,以便更好的為生產服務。
3、每年必須按規定對本組的圖紙、資料進行一次全麵分析、研究、修改,不完善或漏填的資料要及時補上。
4、對提供的新開拓區域的地測資料,必須在集中審查後,方可提供使用。
5、每月要對全礦各采區、各工作麵的儲量進行一次計算分析,及時向有關領導單位彙報、反映情況,確保工作麵接替、提高回采率。
6、會議要有記錄。對影響生產的問題要專人負責,限期解決。會議決定每個工作人員都要遵照執行,不同意見可以保留。
第三節 圖紙資料管理
1、基本礦圖資料要有專人按密級分櫃加鎖,妥善保管。
2、各類圖紙資料要登記、造冊,目錄清晰,便於查找。
3、各類圖紙、資料借閱、抄錄、發送、銷毀均要登記。
4、本組人員使用圖紙、資料時,由保管人員提供,用完後交保管人員存放。
5、礦屬單位人員借用圖紙,需經科長同意,方可登記借給。
6、外單位人員借用圖紙、資料時,經礦總工程師同意,方可登記借給。
7、圖紙、資料的銷毀,除做好登記工作之外,還要有監毀人簽字證明。
8、測繪資料及檔案的收存、移交,必須附有清冊。必須嚴格清點,並履行簽字手續、加蓋公章和進行登記。
9、對測繪資料、檔案、各種登記薄、統計圖表等的收發、交接和銷毀清冊應長期妥善保存。
10、各類圖紙、資料的複製、複曬,都必須按規定手續辦理,不得擅自進行。
11、原圖本單位使用不得外借。
12、各采區日常所用圖紙、日常繪製的各種卡片要分區、分工作麵裝訂、編製目錄,以便於查找使用。
第四節 圖紙資料提交
1、各類圖紙資料的提交,按《礦井地質規程》、《煤礦測量規程》的內容、時間、審批程序執行。
2、各類圖紙資料在提交前,提交人須將資料報請有關科室及人員審批後方可正式提交。
3、礦屬單位需地測組提供資料時,必須事先寫出委托書,經有關人員同意簽字後,方可提交。
4、外單位需用我礦提供圖紙、資料時,須經礦總工程師批準,辦理手續後,方可提供。
5、為科技經驗介紹所提供的圖紙資料,均要去掉座標數字。座標係統不得向外介紹。
6、各類資料提交必須按照資料審批製度的規定進行簽字,否則無效。
第五節 資料及檔案管理
一、測繪資料、檔案的密級劃分與歸檔範圍
1、測繪資料檔案是現代化建設的基礎資料,是國家的寶貴財富。認真按規定做好資料、檔案的測量、計算、編繪是每個測繪工作者的共同職責。為了加強測繪、檔案的管理工作,各組必須指派一人兼職資料管理員。
2、測繪資料是指計算資料的整理本、成果的複製本、礦圖底圖、複製圖、各種設計圖紙等。測繪檔案是指各種原始記錄本、計算資料正副本、各種技術文件、成果本、礦圖原圖等。
3、測繪資料、檔案分為機密、秘密二級和內部資料。
(1)、機密級:1:25000-1:200000各種地形圖、礦圖、井上下各類測點的平麵坐標及具有專利權的技術總結。
(2)、秘密級:1:5000-1:10000各種地形圖、礦圖、井上下各類測點的高程資料。
(3)、內部資料:1:2000和大於1:2000比例尺的各類測量礦圖,不夠列入密級的其它測繪資料。
4、測繪資料、檔案的保密必須遵守下列製度:
(1)、從外單位購買和領借的測繪資料不得擅自轉借、複製和對外提供。因工作需要必須複製時,須報經原單位批準。
(2)、測繪資料、檔案的收發、移交必須附有清冊,嚴格清點和履行簽字手續。
(3)、在礦保密委員會的領導下,對本組的測繪資料、檔案管理、使用情況等要定期或不定期地檢查,如發現丟失或泄密事故,應及時向保密委員會和上級主管部門報告,不得隱瞞。否則,應進行嚴肅追查和處理。
(4)、測繪人員在進行資料計算時,必須按照規定計算在專用計算本上。各種測繪資料、檔案嚴禁個人複製、贈送或保存。
(5)、使用測量坐標成果的單位應有抄錄坐標的成果本,對成果和礦圖要有專人妥善保管。資料管理員應定期進行檢查,違犯規定者,應停止供給資料。
5、測繪資料、檔案的歸檔範圍為:各種原始記錄本、標定檢查本、驗收本、資料計算本、標定計算本、導線整理台帳、成果表及一些專用坐標台帳,重要工程的技術設計、總結,各類儀器資料登記清冊,各種礦圖、工程設計圖、業務聯係單、通知書、報表及購進的測繪資料等。
二、測繪資料、檔案的接收、保管和銷毀
1、各種測量計算都必須采用正、副本對算,井下經緯儀導線計算按采區分正、副本,除正、副本外還要建立導線資料整理本。導線整理可按采區、煤層、階段、工作麵的順序進行。地麵的各種控製計算資料除有正、副本外,還應建立專門成果本,各種礦圖須有原圖、底圖之分。
2、屬歸檔的測繪資料,檔案應按《圖附資料編號方法》的規定進行編號。在歸檔前還應對資料、檔案進行一次全麵整理、檢查,以保證各項內容完整,其驗收標準如下:
(1)、原始記錄本:封麵應有名稱、編號、單位、日期。目錄應有標題及其所在頁數,記錄必須清楚,用普通鉛筆工整書寫,不對的地方應先用筆劃掉再行改正,禁止塗改記錄,繪出草圖或工作過程中所需的略圖。
(2)、內業計算本及成果台帳,封麵應有名稱、編號、單位和日期;目錄應有標題及所在的頁數,應用藍黑墨水工整的書寫計算數據;作廢和重算部分要加以說明,在備注內應繪出必要的略圖,寫明引用資料或起算數據的來源,列出計算結果的各項閉合差。成果本上應注明成果的來源、抄錄、校對、日期等。
(3)、所有的測量記錄、計算本和成果台帳等均應有測量、記錄、檢查者簽字,並注明各項工作開始和完成的日期。
(4)、礦圖按《煤礦地質測量圖例》和煤炭專業《地形圖圖例》中有關規定的項目填寫齊全。
3、各種測繪資料、檔案必須建立以下登記:
(1)、原始記錄登記台帳;
(2)、測量計算資料登記台帳;
(3)、測量計算成果登記台帳;
(4)、礦圖登記台帳;
(5)、設計圖紙登記台帳;
(6)、測繪資料、檔案接收、發放、借閱登記台帳;
4、各種測繪資料的接收、提出、現存數要有詳細記載,要做到帳物相符,手續清楚,各種登記本應字跡清楚準確,不得隨意塗改,如必須修改時,一定要在備注欄內注明原因,並由修改人簽字。
5、各種測繪資料,檔案必須要放進資料櫃保管,資料櫃一定要加鎖,櫃裏的資料堆放要秩序良好,最大限度的延長資料的使用壽命。
6、對於已經失去使用價值的測繪資料、檔案均應進行銷毀。銷毀時必須經過測量負責人的嚴格鑒定,並報科長批準。
7、銷毀的各種測繪資料、檔案均應編造清冊,主要內容包括:資料名稱、編號、密級、來源、數量、編製單位、日期、銷毀原因等。清冊封麵應有造冊人、鑒定人、批準人(或單位)簽字。
三、測繪資料、檔案的提供與借閱
1、凡屬歸檔的測繪資料、測量成果台帳、礦圖原圖一律不得複製,各種測繪資料、檔案的複製需經測量技術負責人批準。
2、對外提供的各種測繪資料,須有總工程師批準的領用單位的介紹信或任務委托書,並由測量技術負責人認真審核與嚴格把關批準,否則不予提供。
3、 測繪資料的提供,借閱一律由資料管理人員辦理登記手續,其它人員嚴禁私自外借。
4、測繪檔案的借閱。非從事測量工作的人員一律不予借閱。本組人員借閱時,須經測量技術負責人(組長)批準並辦理借閱手續,借閱時應征得管理人員的同意。本組以外人員查閱時,應在本室內進行,禁止攜帶出去。
5、借閱的測繪資料、檔案應妥善保管,按期歸還,不準轉借他人。借閱者如對所借資料、檔案造成損壞者,根據情節給予扣發獎金和其它行政處罰。
第八章 地測設備、儀器、工具
使用、管理、發放及報廢製度
1、所有地測儀器設備必須存放在儀器室內。室內保持清潔衛生,通風良好,並安裝防盜門窗。
2、儀器必須存放在專用儀器櫃或儀器架上。儀器櫃必須上鎖,並由專人負責保管。
3、必須建立儀器使用、發放台帳。
4、建立儀器校驗台帳。
5、儀器使用後精心擦拭幹淨,放回原處。
6、儀器外借必須經分管礦長同意,方可借出。歸還時必須認真檢查是否有損壞現象,發現問題及時向礦領導彙報。
7、儀器的報廢需經專業部門鑒定認可後方可報廢。
第九章 地測崗位責任製
第一節 地測科長崗位責任製
1、認真貫徹執行黨和國家有關煤炭生產的方針政策、技術規程和上級業務部門指示
2、負責搞好地測科全麵工作。
3、認真抓好全科職工的政治和業務學習,提高政治思想覺悟,端正業務指導思想,大練基本功,掌握新技術,提高全體職工的業務素質。
4、認真抓好質量標準化和業務保安工作。
5、組織全科同誌參加月末驗收工作,保證數據準確。
第二節 地測副科長崗位責任製
1、認真貫徹執行黨和國家有關煤炭安全生產的方針、政策、技術規程和上級業務部門指示。
2、協助科長抓好測量、地質等全麵工作。
3、認真抓好全科職工的政治和業務學習,提高政治思想覺悟,端正業務指導思想,大練基本功,掌握新技術,提高全體職工的業務素質。
4、做好地測係統質量標準化工作。
5、認真學習煤礦安全操作,嚴格執行地質、測量規程。
第三節 地質技術員崗位責任製
1、按規程的要求收集地質資料,按安全質量標準化的要求整理各種卡片及分析工作。
2、編製提供各種地質說明書。
3、解決生產過程中遇到的地質問題,為采掘生產正常進行提供服務。
4、督促檢查煤炭資源是否合理開采,向浪費資源現象做鬥爭。
5、提出地質預報。
第四節 水文地質員崗位責任製
1、負責礦井、井上、井下的水文觀測工作,收集各種水文地質資料,對原始資料的正確性負全部責任。
2、研究分析采掘區域水文地質條件,及時提供防治水患預報。並督促檢查這些防治水措施的執行情況。
3、分析礦井湧水量變化情況,研究分析各種水文地質現象與采礦之間的關係及變化規律。
4、提出水文地質預報。
第五節 測量主管崗位責任製
1、負責全礦測量技術工作,按規程要求的精度及時組織實測各級導線。
2、負責測量成果的對算和各種測量帳本的管理。
3、負責大、中型貫通設計的誤差預計、數據檢查和現場定向。
4、認真抓好測量專業的質量達標工作,保證達到上級要求。
5、掌握對透巷道和危險區附近的采掘工作麵的進度情況。
6、做好岩移觀測站的設計、觀測、資料積累、分析研究工作。
第六節 地測製圖員崗位責任製
1、按《煤礦測量規程》要求繪製各種比例尺的礦山基本礦圖。
2、對測量人員提供的原始數據,在繪圖前必須按《規程》要求嚴格檢查,發現問題及時同主管人員聯係解決。
3、每月初組織有關人員全麵審查礦圖,保證礦圖的準確性。
4、負責製圖室一切圖紙的保存、防火、保密工作。
5、負責組織礦圖上墨著色工作,月初上報交換圖工作。
6、負責製圖室的各種日常工作。
第七節 地測儲量員崗位責任製
1、圈定計算“三量”動態、“損失量”動態並及時上報。、
2、負責監督煤炭資源的合理開采、浮煤管理。
3、及時填好“三量”、產量及“損失量”計算基礎台帳,要圖帳一致。
4、及時填好“三量”圖、“損失”圖。
5、負責“三量、損失量”報表、分析“三量”增減原因。
6、做好年末報表工作。
