中煤五建某處作業規程編製模板(征求意見稿)
第一篇 總則
第一條 為了規範全處施工作業01manbetx 的編製和實施,加強我處技術基礎工作,促進安全生產,特編製《施工作業01manbetx 編製模板》。
第二條 本《施工作業01manbetx 編製模板》適用於我處施工的所有礦建工程。
第三條 編製施工作業01manbetx 的原則是:
(一)必須嚴格遵守《中華人民共和國安全生產法》、《中華人民共和國煤炭法》、《中華人民共和國礦山安全法》、《煤礦安全規程》、《煤礦建設安全規範》、《煤礦防治水規定》、《防治煤與瓦斯突出規定》、《煤礦井巷工程質量驗收規範》、《煤礦井巷工程施工規範》等國家有關安全生產的法律、法規、標準、規章、規程和相關技術規範。
(二)堅持“安全第一、預防為主”的方針,積極推廣、采用新技術、新工藝、新設備、新材料和先進的管理手段,提高經濟效益。
(三)單位工程開工前,必須嚴格按照“一工程,一規程”的原則編製作業規程,不得沿用、套用作業規程,嚴禁無規程施工。
第二篇 作業規程模板

第一部分:作業規程編審流程(以流程圖的形式出現,主要反應部門和工作內容的流向)
第二部分 作業規程編製概要
第一條 作業規程編製前,項目部工程技術組應根據作業計劃,及時向礦方索要圖紙、相關地質資料;
第二條 項目部技術經理或工程技術組組長組織工程、機電、通風等專業技術人員進行圖紙會審,並進行現場調研。
第三條 由技術負責人根據施工圖紙及會審記錄、地質資料及調研結果研究確定施工方案。
第四條 將圖紙會審及確定方案向施工隊組隊長、主管技術員進行技術交底。要求保存會審記錄及技術交底記錄。
第五條 施工隊組收到項目部技術交底後,由施工隊長組織副隊長、技術員、班組長召開施工作業規程編製會議,確定施工安全技術方案。要求保存會議記錄。
第六條 作業規程編製要符合現場施工實際。
第七條 施工作業規程的編製要求是:
(一)施工作業規程統一采用A4紙打印,頁麵設置要求:上邊距26mm、下邊距26mm、左邊距30mm、右邊距26mm、頁眉18mm、頁腳20mm,裝訂線在左邊側。
(二)作業規程應有前引部分、正文部分和補充部分構成,按順序采用打孔裝訂。
(三)前引部分的構成包括下列內容:封麵,會審單位及人員簽字(項目部和工程處)、會審提出的問題(工程處),整改糾正措施(封皮、項目部審批簽字)、規程目次。
(四)封麵應包括:規程名稱、編號、工作麵名稱、編製人、施工負責人、編製日期、批準日期、執行日期等。
(五)作業規程名稱編寫規範:應由礦名、單位(分部等)工程名稱、專業(掘進、安裝等)加作業規程組成。
(六)規程的目次應從第一章按順序列出,包括:章名、節名、節中第一層次名、附錄名、附表名、附圖名及其起始頁碼。規程的頁碼應起始於第一章。
(七)正文標題分為二級標題。第一級標題標注:章節號如“第一章”,後空一字加標題,要求使用黑體四號字體;第二級標題標注:章節號如“第一節”,後空一字加標題,使用黑體小四字體。兩級標題排版居中,與正文內容或下一級標題空一行。
(八)每節內容層次序號排版要求為:第一級為“一、”,第二級為“(一)”,第三級為“1.”,第四級為“(1)”,第五級為“a.”。
(九)正文使用仿宋小4號字,行間距為固定值22磅,正文內容首行縮進兩個字。
(十)補充部分應包括作業規程學習和考試記錄、作業規程補充學習和考試記錄、作業規程複查記錄。作業規程的貫徹記錄按班組分三次貫徹,另有補充學習貫徹記錄。
(十一)頁眉頁腳:使用五號宋體字,在頁眉中標注簡要(特殊情況下)說明,頁腳中注明頁碼(封皮不得顯示頁碼,頁碼設在對齊方式的右側為“-1-”數字格式)。
(十二)所有標題及序號不能采用自動生成,全部手動輸入。
(十三)附表按下列要求編寫:
1.正文中表應有表名,表應按章節編號,編號在前,空一字加表名,並應列於表格上方居中。表應排在有關條文附近,與正文的內容相呼應。
2.表中的欄目和數值可根據情況橫列或豎列。當遇大表格需跨兩頁及以上時,應在每頁重複表的編號,並在續排表的編號前加“續表”二字。
3.表內數值對應位置應對齊。當表欄中無內容時,應以短橫線表示,不留空白。
4.表內同一表欄中數值應以小數點或者以“—”等符號為準上下對齊;數值的有效位數應相同。
5.表中各欄數值的計量單位相同時,應把共同的計量單位加括號後緊接表格名右方書寫。若計量單位不同時,應將計量單位分別寫在各欄標題或各欄數值的右方或正下方。
(十四)公式按下列要求編寫:
1.正文中的公式應按章節編號,並加圓括號,列於公式右側頂格。正文中的公式應居中書寫。
2.公式應接排在正文有關內容的後麵,與內容相呼應,並可采用“按下式計算”或“按下列公式計算”等典型用語。
3.公式中符號的涵義和計量單位,應在公式下方“式中”二字後注釋。公式中多次出現的符號,應在第一次出現時加以注釋,以後出現時可不重複注釋。
4.公式中符號的注釋不得再出現公式。“式中”二字應左起空二字,加冒號後接寫需注釋的符號。符號與注釋之間應加破折號,破折號占兩字。每條注釋均應另起一行書寫。若注釋內容較多需要回行時,文字應在破折號後對齊,各破折號也應對齊。
(十五)附圖按下列要求編寫:
1.圖應有圖名,圖應按章節編號,編號在前,空一字加圖名,並應列於圖下方居中。
2.圖應排在有關條文內容之後。可在正文中采用括號標出圖的編號。也可將圖放在附圖中。
3.圖中不宜寫文字,可采用圖注號1、2、3、......或a、b、c......,圖注應在圖的編號及圖名下方排列。
第八條 出現下列情況之一時必須重新編寫作業規程。
(一)地質條件和圍岩有較大變化。
(二)改變了原巷道規格和支護形式。
(三)改變了原施工工藝和主要工序安排。
(四)原作業規程與現場情況不符,失去可操作性。
第三部分 作業規程模板
中煤第五建設公司第一工程處
×××煤礦
×××掘進作業規程
編號:××××掘號
工程名稱:
施工單位:
編 製 人:
施工負責人:
編製日期: 年 月 日
批準日期: 年 月 日
執行日期: 年 月 日
編審人員
措施名稱
部門或職務姓 名專業及職稱日 期
編製人
施工負責人
工程組
機電隊
通風隊
安監站
技術經理
機電經理
安全經理
生產經理
項目經理
會審意見
項目部技術經理:
作業規程會審記錄
作業規程名稱
編製單位編製時間
會審記錄:
部門或職務 姓 名專業及職稱日 期
工程科
機電科
安監處
副 總
副 總
副 總
副 總
總 工
施工方案調研會議記錄
工程名稱
組織單位會議時間會議地點
調研內容:
參加人員簽字:
目 錄
第一章 概 況
第一節 概述
第二節 編寫依據
第二章 地麵位置及地質情況
第一節 地麵相對位置及鄰近采區開采情況
第二節 煤(岩)層賦存特征
第三節 地質構造
第三節 水文地質
第三章 巷道布置及支護說明
第一節 巷道布置
第二節 礦壓觀測
第三節 支護設計
第四節 支護工藝
第四章 施工工藝
第一節 施工方法
第二節 鑿岩方式
第三節 爆破作業
第四節 裝載與運輸
第五節 管線及軌道敷設
第六節 設備及工具配備
第五章 生產係統
第一節 通風
第二節 壓風
第三節 瓦斯防治
第四節 綜合治理
第五節 防滅火
第六節 安全監控
第七節 供電
第八節 排水
第九節 運輸
第十節 照明、通信和信號
第六章 勞動組織及主要技術經濟指標
第一節 勞動組織
第二節 循環作業
第三節 主要技術經濟指標
第一節 一通三防
第二節 頂板
第三節 爆破
第四節 防治水
第五節 機電
第六節 運輸
第七節 其他
第八章 災害應急措施及避災路線
附表:
附圖:
作業規程學習和考試記錄
作業規程補充學習和考試記錄
作業規程複查記錄
第一章 概況
第一節 概述
井巷名稱、位置與煤(岩)層、相鄰巷道的關係、井巷的用途、設計長度、工程量、坡度、服務年限、開竣工時間、施工條件等。
附圖1-1:巷道布置平麵圖(按比例繪製)。
第二節 編寫依據
一、經過審批的設計及其批準時間等
二、建設單位地質部門提供的地質說明書
三、說明有關礦壓觀測資料
四、其他技術規範
五、施工作業計劃
第二章 地麵位置及地質情況
第一節 地麵相對位置及鄰近采區開采情況
巷道相應的地麵位置、標高、區域內的水體和建、構築物對工程的影響等。
巷道與相鄰煤(岩)層、鄰近巷道的層間關係,附近已有的采掘情況對工程的影響。03manbetx 老空區的水、火、瓦斯等對工程的影響。
附表2.1:井上下對照關係表
第二節 煤(岩)層賦存特征
敘述煤(岩)層產狀、厚度、堅固性係數(f)、預計巷道揭露的各煤層間距,頂、底板岩性及特征03manbetx 。
預測巷道瓦斯湧出量、瓦斯突出傾向、煤層自然發火傾向、煤塵爆炸指數、地溫、其他有毒有害氣體情況等。
附表2.2:煤層特征情況表
附表2.3:煤層頂底板情況表
附圖2-1:綜合柱狀圖
第三節 地質構造
煤(岩)層產狀要素(走向、傾向、傾角),斷層,褶曲,裂隙,火成岩侵入的岩牆、岩床,陷落柱,導水性及其控製程度等參數。有煤(岩)與瓦斯(二氧化碳)突出危險的礦井應有瓦斯地質描述。
附圖2-2:預計地質平麵圖、剖麵圖;
附圖2-3:有煤(岩)與瓦斯(二氧化碳)突出危險的礦井應有瓦斯地質圖
第四節 水文地質
03manbetx 巷道區域的主要水源,有影響的含水層厚度、湧水形式、湧水量、補給關係、
影響程度等。
03manbetx 巷道區域相鄰老巷、老空積水,鑽孔終孔位置、封孔質量,構造導水等,對施工安全的影響程度。
分析第四紀砂礫層水、承壓水等的水量、水壓及其與工程的距離和關係,進行隔水層安全厚度計算。
第三章 巷道布置及支護說明
第一節 巷道布置
描述巷道布置:層位、水平標高、斷麵、工程量、坡度、中腰線、開口的位置、方位角等。
附圖3-1:巷道剖麵圖
附圖3-2:巷道開口大樣圖。
第二節 礦壓觀測
一、觀測對象
二、觀測內容
礦壓監測為日常監測。主要作用是為了保證巷道安全。主要包括三部分內容,頂板離層觀測,錨杆(索)錨固力抽檢和錨杆(索)預緊力檢測。
三、觀測方法
(一)頂板離層
采用頂板離層指示儀測量頂板岩層錨固範圍內外位移值,巷道掘進過程中,每50m在巷道中間位置安裝一個,在巷道所有交岔處中間打設頂板離層儀。深基點10m,淺基點2.4m。
1、離層儀的安裝方法和步驟:
(1)鑽孔:采用B19中空六方接長式鑽杆、Φ28mm鑽頭用錨杆機在巷道中線處打垂直鑽孔,深度10m;
(2)深部基點:用安裝杆將深部基點錨固器推入孔中,直至孔底,抽出安裝杆後,用手拉一下鋼繩,確認錨固器已固定住。
(3)淺部基點:用安裝杆推入淺部基點錨固器至2.4m處,抽出安裝杆後,用手拉一下鋼繩,確認錨固器已固定住。
(4)孔口套管:安裝孔口套管。
(5)對準刻度:將A刻度(淺部基點刻度)與孔口套管邊緣刻度0對齊,將其繩卡卡死並截去多餘鋼繩;將B刻度(深部基點刻度)與孔口套管邊緣刻度0對齊,將其繩卡卡死並截去多餘鋼繩。
(6)初讀數:記錄初讀數。
2、安裝注意事項:
(1)離層指示儀安裝位置距迎頭不得超過1.5m,否則無法捕捉頂板離層的全過程;
(2)鋼繩應事先盤好,推入錨固器時逐圈展開,以防糾纏打結;
(3)推入錨固器時,安裝杆不能回拉,否則錨固器雙爪會從安裝杆上端的槽中脫出;
(4)淺部基點錨固器一定要準確定位,為此可提前在安裝杆上做好標記;
(5)安裝後,兩個刻度均應處於自由狀態,不得有任何卡阻現象。
3、觀測頻度:根據深淺基點顯示的刻度,離層儀安裝後前5天每班觀測一次,直接讀取數據,五天後每周觀測一次,僅觀測顏色。由驗收員或跟班隊長負責觀察,其他人員也應隨時注意觀察,以便及早發現異常現象,確保安全。離層指示儀以紅、黃、藍三種顏色表示頂板離層鬆動的嚴重程度,藍色表示頂部鬆動離層值較小,處於較穩定的狀態;黃色表示離層鬆動已達到警界值;紅色則表示頂板離層鬆動值較大,已進入危險的狀態。
(二)錨杆(索)受力
錨杆(索)受力使用錨杆(索)拉拔儀進行抽檢,抽檢時達到錨固力的90%即可。
(三)錨杆錨固力抽檢
巷道掘進施工過程中安排專人,按不小於10%的比例和不大於二天的時間間隔對錨杆錨固力進行抽測。
(四)錨杆預緊力矩檢測
巷道掘進施工過程中,安排專人按不小於30%的比例和不大於二天的時間間隔用力矩示值扳手對錨杆螺母預緊力進行抽測。
四、數據處理
(一)錨固力抽檢:抽測時隻做非破壞性拉拔(拉至錨杆設計錨固力的90%),達到設計要求的90%後即停止拉拔。若發現不合格錨杆,要在附近補打錨杆。
(二)預緊力抽檢:用力矩扳手對每根錨杆螺母預緊力進行抽測,不合格錨杆需重新擰緊。
(三)錨杆、錨索的錨固力及預緊力的抽檢由當班安全員負責,采集的數據記錄在驗收表上。
(四)采集的數據由安全員負責,分析處理由技術員負責,並及時彙報工程部門。
第三節 支護形式
一、永久支護:描述巷道設計的永久支護形式、支護參數、質量標準;
(一)支護形式
(二)支護參數
(三)質量標準
1、掘進質量標準:
(1)掘進尺寸:中線至任何一幫距離不小於設計,不大於設計200mm;腰線至頂、底板距離不小於設計,不大於設計200mm;
(2)噴層厚度:不小於設計值。
(3)巷道坡度:±0.5‰底板平整,
(4)巷道表麵質量:表麵基本平整密實,牆基無明顯裸露。在1m²範圍凸凹≤50mm
(5)基礎深度:達到設計規定的90%
2、錨網支護質量標準:
(1)錨杆的杆體及配件的材質、品種、規格、強度必須符合設計要求。
(2)錨杆安裝應牢固,托板緊貼劈麵、不鬆動。錨杆的擰緊扭矩不得小於100N·m。
(3)錨杆的抗拔力最低值不得小於設計值的90%。
(4)錨杆(索)的間排距允許偏差應為±100mm。
(5)錨杆支護錨杆外露長度不應大於50mm。
(6)錨杆孔的方向與井巷輪廓線的角度或與層理麵、節理麵、裂隙麵夾角不應大於75°。
3、噴射混凝土質量標準
(1)噴射混凝土所用的水泥、水、骨料、外加劑的質量應符合施工組織設計要求。
(2)噴射混凝土的配合比和外加劑的摻量應符合現行國家標準的有關規定。
(3)噴射混凝土的抗壓強度應符合設計要求,強度檢驗符合規範要求。
(4)依據設計斷麵要求和中線,檢查成巷段頂幫尺寸
a.巷道淨寬度中線距離任何一幫不小於設計值,不大於設計值150mm。
b.巷道淨高度腰線距離頂、底板不小於設計值,不大於設計值150mm。
(5)噴射混凝土的厚度不應小於設計值的90%。
(6)噴射混凝土支護的表麵平整度不應大於50mm。
(7)基礎深度允許偏差應不大於設計值的10%
4、鋼筋綁紮質量標準
(1)鋼筋加工的規格應符合設計要求。
(2)鋼筋搭接長度應符合設計要求,搭接接頭錯開應符合國家有關標準的規定、
(3)鋼筋的綁紮應符合下列規定:紮絲規格符合設計規定;缺扣、鬆扣的數量不得超過應綁紮量的20%,且不應連續。
(4)鋼筋位置的允許偏差應符合下列規定:
a.受力鋼筋間距允許偏差為±20mm;
b.受力鋼筋排距允許偏差為±10mm;
c.箍筋、構造筋間距允許偏差為±30mm;
d.受力鋼筋保護層允許偏差為±10mm。
鋼筋綁紮嚴格按照設計圖紙進行,
5、模板質量標準
(1)支模時應保證混凝土厚度,其允許偏差應符合下列規定:
a.立井為-50mm;
b.斜井、平硐、巷道、硐室均為-30mm。
(2)模板基礎深度允許偏差為-30~+100mm。
(3)穩模時模板軸線位移應不大於5mm。
(4)底模上表麵標高允許偏差為±10mm。
(5)模板的垂直度應不大於10mm。
(6)相鄰模板表麵高差應不大於5mm。
(7)模板表麵平整度應不大於5mm。
6、混凝土質量標準
(1)依據設計斷麵要求和中腰線,檢查斷麵規格:
a.巷道淨寬度中線距離任何一幫不小於設計值,不大於設計值50mm。
b.巷道淨高度腰線距離頂、底板不小於設計值,不大於設計值50mm。
(2)井巷混凝土支護壁厚的允許偏差應符合下列規定:
a.立井局部應為-50mm;
b.斜井、平硐、硐室、巷道局部應為-30mm。
(3)混凝土支護的表麵質量應無明顯裂縫,1m2範圍內蜂窩、孔洞等不超過2處。
(4)壁後充填應飽滿密實,無明顯空幫、空頂現象。
(5)防水、防滲混凝土應符合設計要求。
(6)井巷混凝土支護基礎深度應不小於設計值。
(7)混凝土支護接茬立井應不大於30mm,斜井、平硐、硐室、巷道應不大於15mm。
(8)表麵平整度應不大於10mm。
(9)預埋件或預留孔中心線偏移應不大於20mm。
二、臨時支護:描述臨時支護形式、參數及臨時支護距離等;
附圖3-3:巷道支護斷麵圖、
附圖3-4:臨時支護平麵圖、剖麵圖。
第四節 支護工藝
說明各類支護方式的支護材料、支護工藝要求;支護工序安排與支護要求;控頂距;掘進、支護成巷、水溝之間距離的要求;工程質量檢驗。
一、支護材料
二、支護工藝要求
(一)錨網支護工藝要求:
1、每班配備驗收員,配合項目部質檢員全麵驗收工程質量,並在班後填寫質量驗收表。
2、打眼前要認真敲幫問頂,及時用長柄工具找掉危岩,確認安全後方可進入工作麵作業。打眼人員必須站在臨時支護下進行作業。
3、打眼前,要根據中腰線檢查巷道斷麵的規格是否符合設計要求。不符合要求時,必須處理。
4、巷道拱(頂)部錨杆打眼和安裝應使用錨杆機打眼,幫部使用錨杆機或風鑽打眼。使用錨杆機打眼時要先送水、後送風,停錨杆機時要先停風、後停水。
5、錨杆必須用機械或力矩扳手擰緊,確保錨杆的托板緊貼巷壁
6、錨杆(索)安裝前,必須對支護材料進行認真檢查,嚴禁使用不合格支護材料。
7、聯網質量:鋪平鋪展、緊貼壁幫、每根錨杆的托盤均要壓住網片、網片要鋪設到位,不準漏鋪、搭接合理、雙絲雙扣、孔孔相聯,扭結不少於3圈,搭接長度不小於100mm,梳理成辮。
8、錨杆角度:靠近巷幫的頂錨杆安設角度為與垂線呈20°,靠近頂板的巷幫錨杆安設角度為與水平線呈+10°,靠近底板的巷幫錨杆安設角度為與水平線呈-10°。
9、錨杆在施工過程中必須上下成排成線,並保證每根錨杆都打設在梯子梁的限位孔內。
10、在同一個斷麵內,幫部錨杆起錨高度大於500mm,頂部巷幫一側超過300mm以上,必須進行錨杆補打。
11、當班在施工過程中如果遇到錨杆失效或者打設不合格必須及時在該錨杆周圍300mm範圍內重新補打一根合格錨杆。
12、鋼筋托梁布設必須成線貼麵。錨杆墊片方向一致,貼麵嚴密。錨杆上下成線,錨杆打設必須在限位孔內,頂、幫梯子梁打設在同一斷麵內。
13、樹脂錨固劑合格不過期,數量保證,安裝順序正確,攪拌時間不少於30秒。
(二)噴射混凝土支護工藝要求:(分初噴、成巷)
1、依據設計斷麵要求和中線,檢查未成巷段頂幫尺寸。
2、錨網支護後應及時初噴封閉,初噴厚度為30~50mm,強度同永久支護強度。鋪設金屬網時要將金屬網封閉。
3、混合料的配合比應準確,嚴格按配合比配料。
4、幹混合料宜隨拌隨用;不摻加速凝劑的混合料的存放時間不應超過2h,摻加速凝劑的混合料的存放時間不應超過20min。
5、混合料在運輸、存放過程中,應防止雨淋、滴水及石塊等雜物混入,裝入噴漿機前應過篩。
6、作業區應有良好的通風和足夠的光照亮度。
7、噴射前應清除牆腳的岩渣,並應鑿掉浮石;基礎達到設計深度後,應衝洗受噴岩麵;遇水易潮解、泥化的岩層,應用壓氣吹掃岩麵。
8、噴漿前必須掛噴射標準線,兩幫掛線的數量根據現場情況確定。
9、撤出作業區的管線、電纜、風筒、設備等進行掩護,防止回彈物料落到被掩護體表麵。
5、速凝劑要按比例均勻加入,應隨上料,隨往料鬥內撒入少量速凝劑。
6、噴射工作結束以後,噴層必須連續灑水養護7d以上,每天灑水不得少於1次。
7、噴漿工作結束以後,關閉風水閥,卸開噴頭,清理水環和噴漿機,將輸料管及風水管送到固定點盤好、放好。
(三)鋼筋綁紮工藝要求
1、鋼筋綁紮嚴格按照設計圖紙進行,
2、鋼筋下放時必須綁紮牢固,采用礦車或箕鬥下放時,不得超過礦車或箕鬥上邊緣;
3、鋼筋接頭方式符合施工組織設計及作業規程要求;
4、鋼筋綁紮時搭接長度不小於35d;
5、直鋼筋采用直螺紋連接套連接,接頭應分散錯開,同一截麵內(搭接長度內屬同一截麵)鋼筋的接頭數不得超過25%;
6、鋼筋的保護層厚度為50mm(均指鋼筋外緣至井壁混凝土邊緣之距離);
7、鋼筋在使用前必須除鏽。
8、鋼筋綁紮時,必須預留出下一模接茬長度。
(四)模板工藝要求
1、穩模施工前必須由測量人員給出井筒中心線及腰線並做出標記;
2、穩模前先將左右兩牆基找平;
3、拱部模板采用[10#槽鋼,牆部模板可采用建築用模板;
4、模板采用礦車或箕鬥下放時,不得超過礦車或箕鬥上邊緣;
5、模板架設牢固可靠;
6、镟腿必須保證由上向下、由前到後一條直線,嚴格按《井巷驗收質量評定標準》有關規定執行。
7、上模板前必須先清理幹淨模板表麵的混凝土殘留物,然後逐塊均勻上隔離劑,變形的模板且影響混凝土表麵質量的嚴禁使用。
(五)混凝土支護工藝要求(現場攪拌、長距離運輸、泵送)
1、澆注井筒混凝土時,由下至上整體連續澆注,兩幫牆部必須對稱上料。
2、澆注時兩幫必須同時振搗,每300~400mm厚為一層,振動棒的插點要均勻排列,振搗時間以混凝土表麵泛漿、不再冒氣泡和混凝土不再下沉為準。
3、在施工過程中要防止漏振或過振,防止出現蜂窩、麻麵、狗洞等現象。
4、在澆築時必須有一跟班幹部或技術員始終跟在現場,負責檢查質量問題,要經常複查模板尺寸,若發現跑模現象,必須立即停止澆築,及時整改。
5、待整模完畢達到設計要求後,方可繼續進行澆築。
6、澆築時,井壁混凝土的接茬麵必須做打毛處理並用清水衝刷幹淨,嚴禁有泥土、雜物。
7、每班必須配一名質量檢查員進行檢查,監督混凝土的配比、混凝土的塌落度、混凝土質量,對不符合設計標準要求的不準澆築,以確保混凝土的質量和強度後進行澆灌,以及澆灌後的養護。
8、砼澆注镟股、镟板符合施工要求,井壁厚度符合設計要求,井壁光滑、無蜂窩麻麵;
9、冬季施工時,水泥、黃砂、碎石必須進行防凍保護,混凝土攪拌采用熱水攪拌,保證砼入模溫度≥15℃
10、合龍門時模板後必須采用同等強度混凝土充填密實。
11、澆注完畢後,脫模時間不低於24小時。
(六)架棚支護工藝要求
1、架棚前要保護好工作地點的電纜、風水管及機電設備。
2、敲幫問頂,找淨施工地點的危岩、活石。
3、搭設牢固可靠的工作平台或腳手架,斜巷施工其下方5m處設置牢靠的擋矸設施。
4、按中、腰線檢查掘進斷麵的規格質量,發現不合格的部位及時處理。
5、按設計位置和要求挖柱窩、立棚腿並支撐穩定。
6、上頂梁,背實背嚴幫頂,保證構件齊全牢固。
7、檢查梁腿接口、棚腿兩端至中線的距離、腰線至棚梁及軌麵的距離、邁步、梁腿平直、刹杆、拉筋、螺絲是否符合規程要求標準。
8、柱窩下是軟岩(煤)時,要采取防止柱腿鑽底的措施。
9、人工上梁時,必須兩人以上協調合作,不要將手伸入柱梁接口處。
10、架拱棚時,梁與腿搭接吻合後,在兩側各上一隻棚卡子和拉筋,然後按中、腰線固定,再將棚卡子上緊。
11、清理施工現場,剩餘支護材料堆放在指定地點,碼放整齊。
三、控頂距要求
四、成巷要求
五、工程質量檢驗
第四章 施工工藝
第一節 施工方法
一、巷道開口施工方法
二、特殊條件下的施工方法
第二節 鑿岩方式
一、機掘施工方式
二、炮掘施工方式
三、掘進機械、鑽具的名稱、型號、數量、動力、照明來源,濕式鑿岩等。
附圖4-1:設備布置圖
附圖4-2:掘進機截割順序圖。
第三節 爆破作業
爆破條件:岩石的性質,巷道斷麵,通風方式,瓦斯含量,炮眼布置,掏槽方式,炮眼深度,裝藥結構,連線方式;起爆順序與起爆方式,周邊眼與設計輪廓線關係,炸藥的種類,雷管的型號,炸藥、雷管消耗量;
預計爆破效果:炮眼利用率及循環進度。
爆破說明書。
附表4.2:爆破原始條件表
附表4.3:爆破參數表
附表4.4:預期爆破效果表
附圖4-3:炮眼布置三視圖,
附圖4-4:裝藥結構示意圖。
光麵爆破的作業的具體要求。
第四節 裝載與運輸
裝載、運輸機械及其配套設備的名稱、型號、安裝位置、固定方式,安全設施的安設方式,裝載與運輸岩(煤)方式,運輸距離。煤、矸、材料、設備、人員的運送方式等。斜巷耙矸機的移動、固定、安全防護、到工作麵的距離。
附表4.5:裝載設備運輸方式表
附圖4-5:運輸係統示意圖。
第五節 管線及軌道敷設
風筒、風管、水管、纜線等吊掛方式與工作麵保持間距。
敷設軌道的型號,中心線距、軌距、軌枕等參數。
臨時軌道鋪設質量要求:
永久軌道質量要求
道岔質量要求、
調車場質量要求。
附圖4-6:巷道斷麵布置圖
第六節 設備及工具配備
所需設備、工具的名稱、型號規格、數量等。
附表4.6:設備及工具配備表
第五章 生產輔助係統
第一節 通風
一、通風方式及供風距離。
說明工作麵的通風方式(全風壓通風、壓入式通風等),說明工作麵最長供風距離。
二、風量計算。
1.立井人工開挖時所需風量可按每人每分鍾不少於4m3的標準計算。

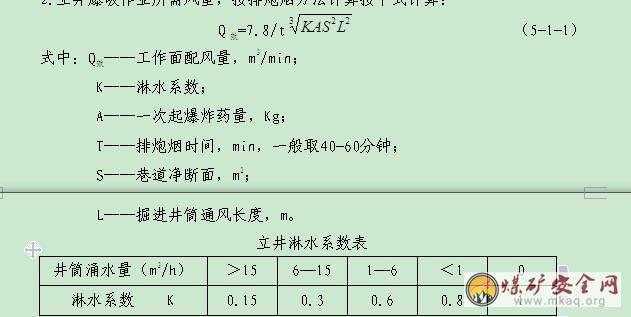

2.立井爆破作業所需風量,按排炮煙方法計算按下式計算:
(二)斜井及巷道施工需風量計算
每個掘進工作麵實際需要風量,應按瓦斯湧出量、人員、爆破後的有害氣體產生量等規定分別進行計算,然後取其中最大值。
1、按照瓦斯絕對湧出量計算按下式計算:
Q效=100·q·k (5-1-2)
式中:q——按巷道最大瓦斯絕對湧出量計算,m3/min;
k----掘進工作麵瓦斯湧出不均勻的備用風量係數,一般取1.5-2;
100----按掘進工作麵回風流中瓦斯的濃度不應超過1%的換算係數。
2、按炸藥量計算:
(1)使用一級煤礦許用炸藥時按下式計算:
Q效≥25A (5-1-3)
(2)使用二、三級煤礦許用炸藥時按下式計算:
Q效≥10A (5-1-4)
式中:A----掘進工作麵一次爆破所用的最大炸藥量,kg;
3、按工作人員數量驗算按下式計算:
Q效≥4N (5-1-5)
式中:N----掘進工作麵同時工作的最多人數,人。
(三)風量驗算。
1、按最低風速驗算。
(1)岩巷掘進工作麵的最低風量(Q岩)按下式計算:
Q岩≥9×S岩 (5-1-6)
(2)煤巷掘進工作麵的最低風量(Q煤)按下式計算:
Q煤≥15×S煤 (5-1-7)
2、按最高風速驗算。

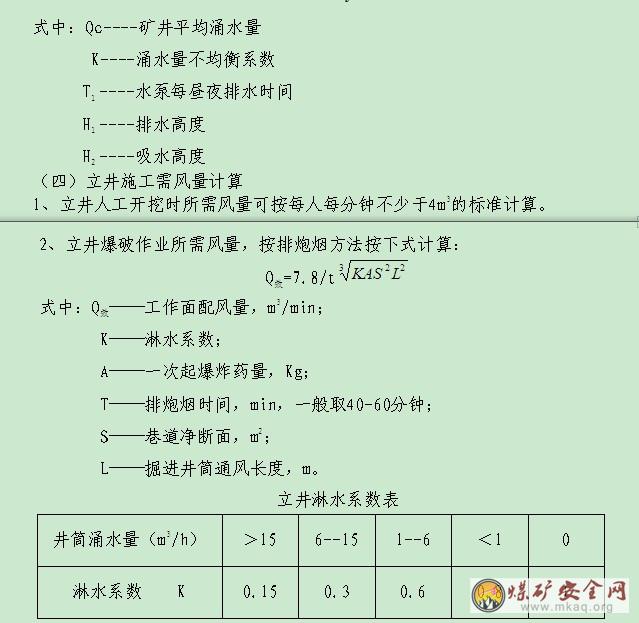

岩巷、煤巷或半煤岩巷掘進工作麵的最高風量(Q)按下式計算:

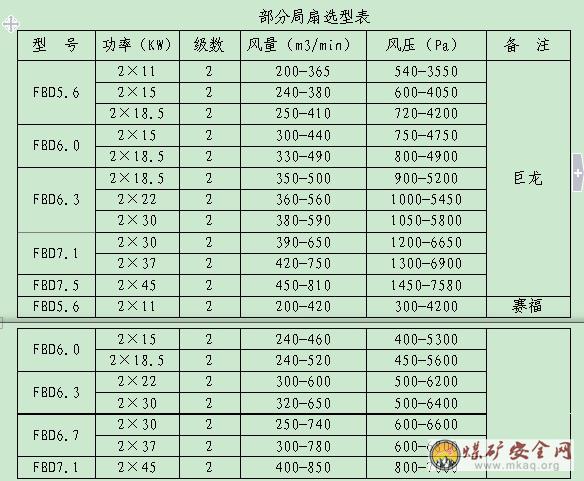

Q≤240×S (5-1-8)
(四)局部通風機的選型及安裝地點,風筒規格及懸掛要求。
1、局扇工作風量按下式計算:
Q工= Q效×P (5-1-9)
式中:P—風筒漏風風量備用係數,取1.3

2、風筒風阻計算:
(1)摩擦風阻按下式計算:
(5-1-10)
式中:Rm——摩擦風阻,Pa.S2/m6
α——摩擦阻力係數,Pa .S2/m2,
L——風筒長度,m;
D——風筒直徑,m;
(2)接頭風阻按下式計算:
Rj= n﹒ζj r/2s2 (5-1-11)
式中:Rj——接頭風阻, Pa.S2/m6
n——風筒接頭個數;
Ζj——風筒接頭局部阻力係數;
r——空氣密度,取1.2kg/m3;
S——風筒斷麵積,m2;
(3)彎頭風阻按下式計算:
Rw=nζw r/2s2 (5-1-12)
式中:Rw——彎頭風阻,Pa.S2/m6
n——風筒轉彎個數;
Ζw——風筒拐彎局部阻力係數
(4)出口風阻
Rc=0.818r/d4 (5-1-13)
式中:Rc——出口風阻, Pa.S2/m6
D——風筒直徑,m。
附圖5-1:通風係統圖。
第二節 壓風
說明風源、壓風方式、管徑、風壓等。使用移動壓風機的,還要說明移動壓風設備的名稱、型號規格,管路長度、安裝位置和敷設路線等。
附圖5-2:壓風係統圖。
第三節 瓦斯防治
根據地質資料提供的瓦斯等級和瓦斯區域,說明是否需要進行瓦斯抽放,如果需要,臨時抽放瓦斯泵站安設的甲烷地點,瓦斯抽放管路的安設方式、敷設長度、管路中的混合瓦斯濃度,設置警戒、超限報警、通風方式、風量要求,抽出的瓦斯引排地點、抽放瓦斯操作工序等。
附圖5-3:抽放瓦斯係統示意圖。
第四節 綜合防塵
防塵供水水源、水量、水壓,供水管路係統、管徑、水幕、防爆水袋、噴霧點個數及位置,濕式鑽眼、水炮泥、爆破噴霧、衝洗巷幫裝岩(煤)灑水等。
附圖5-4:防塵係統示意圖。
第五節 防滅火
說明巷道施工時防火的措施、要求等。
說明巷道施工時,消防供水管路係統、防滅火器材的存放方式和地點等。
第六節 安全監控
瓦斯自動檢測報警斷電裝置、甲烷傳感器、掘進機機載甲烷斷電儀,裝載點、運輸巷、進回風流安裝甲烷傳感器,便攜式甲烷檢測報警儀的設置、瓦斯報警濃度、報警處理等。
第七節 供電
供電方式、電壓等級、電器設備、電纜型號及布置方式。
附圖5-5:供電係統示意圖。
第八節 供水
需用水量,供水方式,管路規格。
附圖5-6:供水管路示意圖。
第九節 排水
工作麵湧水量,排水方式,排水設備型號及數量、排水能力、管路規格,臨時水倉的地點和容積,排水路線等。
附圖5-7:排水係統示意圖。
第十節 運輸
運輸方式、設備型號、運輸路線等。
附圖5-8:運輸路線示意圖。
第十一節 照明、通信和信號
一、照明設施、位置等
二、通訊設施、電話位置等
三、信號裝置的種類和用途等
附圖5-9:照明、通訊、信號係統示意圖。
第六章 勞動組織及主要技術經濟指標
第一節 勞動組織
作業方式、勞動組合、勞動力配備、出勤率。
附表6.1:勞動組織表
第二節 循環作業
根據工藝流程,規循環作業方式(日、班規循個數),規循進尺,編製正規循環作業圖表,采用正規循環作業,提高工時利用率。
附表6.2:循環作業圖表
第三節 工期進度保證措施
第四節 主要技術經濟指標
工作麵長度、巷道毛斷麵、淨斷麵,巷道岩性、支護形式,在冊人數、出勤人數、出勤率,日進尺、工效,月循環次數、月進尺,循環率等。
附表6.3:主要技術經濟指標表
第七章 質量保證措施
一、明確質量目標,建立質量管理體係,設立專職管理部門或專職人員。
二、質量管理應堅持預防為主的原則,按照策劃、實施、檢查、處置的循環方式進行係統運作。
三、質量管理應滿足合同文件及現行國家標準、規範要求。
四、應通過對人員、機具、設備、材料、方法、環境等要素的過程管理,實現過程、產品和服務的質量目標。
第八章安全技術措施
第一節 一通三防
一、通風管理安全措施
1、局部通風機應吊掛或墊高,離底板高度大於0.3m;吸風口前不應放置或懸掛
物品,吸風口處設置防護柵欄;局部通風機應設防雨棚。
2、局部通風機應安裝風電閉鎖裝置,工作麵實行瓦斯電閉鎖;每10d至少進行一次瓦斯風電閉鎖試驗,試驗記錄應存檔。
3、施工高瓦斯、突出礦井井筒的局部通風必須實行雙風機雙電源,且具備自動切換功能;每天應進行一次正常工作的局部通風機與備用局部通風機自動切換試驗,試驗期間不得影響局部通風。
4、局部通風機應指定專人負責管理,不得隨意開停;因檢修停電、更換風機或風筒等原因停運局部通風機時,必須提前製定安全措施,報項目部技術負責人批準。
5、局部通風機應掛牌管理,牌板內容包括風機型號、風筒直徑、供風距離、工
作麵風量、包機人等。
6、風筒拐彎處應設彎頭,井筒內風筒應懸吊平直(與井筒方向一致),固定牢靠,風筒接頭連接嚴密。
7、風筒出風口距工作麵距離必須符合作業規程規定。
8、每10d至少測定一次風量,當實測風量達不到設計需風量時,應立即分析原因,進行處理。
二、瓦斯防治安全措施
1、應在工作麵、回風巷等地點設置瓦斯檢查點。
2、爆破執行“一炮三檢”和“三人連鎖放炮”製度。
3、瓦檢員應做到現場記錄牌板、檢查手冊、調度台帳或瓦斯日報“三對口”,嚴禁空、漏、假檢。
4、項目部經理、副經理、技術負責人、爆破工、施工隊長、通風隊長、工程技術人員、班長、安全監測工、電鉗工下井時,應佩帶便攜式甲烷檢測報警儀。
5、裝備安全監控係統的項目應配備經培訓合格的安全監測工。
6、安全監控係統的監控分站及瓦斯監測斷電裝置實行掛牌管理,牌板內容包括:監測地點、安裝時間、校驗時間、報警點、斷電點、複電點、斷電範圍、維護人等。
7、安全監控設備必須定期進行調試、校正,每月至少一次;瓦斯傳感器、便攜式甲烷檢測報警儀等采用載體催化元件的瓦斯檢測設備,至少每7d使用校準氣樣和空氣樣調校1次。
8、探揭煤層必須製定專項設計和安全技術措施。
9、二、三期工程總回風流中瓦斯或二氧化碳濃度超過0.75%時,必須立即查明原因,進行處理。
10、掘進工作麵回風巷風流中瓦斯濃度超過1.0%或二氧化碳濃度超過1.5%時,必須停止工作,撤出人員,采取措施,進行處理。
11、掘進工作麵及其他作業地點風流中瓦斯濃度達到1.0%時,嚴禁用電鑽打眼;爆破地點附近20m以內風流中瓦斯濃度達到1.0%時,嚴禁爆破。
12、掘進工作麵及其他作業地點風流中、電動機或其開關安設地點附近,20m以內風流中的瓦斯濃度達到1.5%時,必須停止工作,切斷電源,撤出人員,進行處理。
13、掘進工作麵及其他巷道內,體積大於0.5m3的空間內積聚的瓦斯濃度達到2.0%時,附近20m內必須停止工作,撤出人員,切斷電源,進行處理。
14、因瓦斯濃度超過規定被切斷電源的電氣設備,必須在瓦斯濃度降到1.0%以下時,方可通電開動。
15、掘進工作麵風流中二氧化碳濃度達到1.5%時,必須停止工作,撤出人員,查明原因,製定措施,進行處理。
16、恢複正常通風後,所有受到停風影響的地點,都必須經過通風、瓦斯檢查人員檢查,證實無危險後,方可恢複工作。所有安裝電動機及其開關的地點附近20m的巷道內,都必須檢查瓦斯,隻有瓦斯濃度降到1.0%以下時,方可開啟。
17、臨時停工的地點,不得停風;否則必須切斷電源,設置柵欄,懸掛警戒牌,禁止人員進入,並向調度室報告。停工區內瓦斯或二氧化碳濃度達到3.0%或其他有害氣體濃度超過規定範圍不能立即處理時,必須在24h內封閉完畢,切斷通往密閉牆內的鐵軌和管線,並在密閉牆前設置柵欄,懸掛警戒牌。
18、恢複已封閉的停工區或掘進工作接近這些地點時,必須事先排除其中積聚的瓦斯。排放瓦斯工作必須製定安全措施。
19、嚴禁在停風或瓦斯超限的區域內作業。
20、井下局部通風機因故停止運轉,在恢複通風前,必須首先檢查瓦斯,隻有停風區中最高瓦斯濃度不超過1.0%和最高二氧化碳濃度不超過1.5%,且局部通風機及其開關附近10m以內風流中的瓦斯濃度都不超過0.5%時,方可由指定人員開啟局部通風機,恢複正常通風。
21、停風區中瓦斯濃度超過1.0%或二氧化碳濃度超過1.5%,最高瓦斯濃度和二氧化碳濃度均不超過3.0%時,必須采取安全措施,控製風流排放瓦斯,嚴禁一風吹。
22、在排放瓦斯過程中,排出的瓦斯與全風壓風流混合處的瓦斯和二氧化碳濃度都不超過1.5%,且回風係統內必須停電撤人,其他地點的停電撤人範圍、警戒地點和警戒人員都應在措施中明確規定。隻有恢複通風的巷道風流中瓦斯濃度不超過1.0%和二氧化碳濃度不超過1.5%時,方可人工恢複局部通風機供風巷道內電氣設備的供電和回風係統內的供電。
三、綜合防塵措施
1、項目部應配備測塵員和測塵儀器,按《煤礦安全規程》規定進行粉塵測定。
2、井筒內按標準設置消防管路,主幹管路管徑應不小於3英寸,每隔100m(煤層巷道50m)設一個三通閥門;每200-300m巷道配置一長50米、直徑25mm的消防軟管。
3、每200-300m設一道淨化水幕,最前一道水幕距迎頭距離應在30m~50m。
4、應采用濕式鑽眼、放炮使用水泡泥,凍結基岩段幹打眼時應采取捕塵、降塵措施,配備和規範使用除塵風機。
5、工作麵爆破後和出矸(煤)時應灑水降塵。
6、使用綜掘機掘進外噴霧必須完好,水壓、水量符合規定要求。
7、所有接塵人員應佩戴防塵保護用品 。
四、防滅火和防自燃發火措施(摘自煤礦建設安全規範)
1、井下嚴禁使用燈炮取暖和使用電爐。
2、井下和井口房內不得從事電焊、氣焊等工作。如果必須在井下硐室、巷道和井口房內進行電焊、氣焊等工作時,每次必須製定安全措施。
3、電焊、氣焊等工作地點的風流中,瓦斯濃度不得超過0.5%,隻有在檢查證明作業地點附近20m範圍內巷道頂部和支護背板後無瓦斯積存時,方可進行作業。
4、在有煤(岩)與瓦斯(二氧化碳)突出危險的礦井中進行電焊、氣焊時,必須停止突出危險區的一切工作。
5、煤層中未采用砌镟或噴漿封閉的硐室和巷道中,不得進行電焊、氣焊等工作;
6、揭穿新煤層時,建設單位必須對煤層的自燃傾向性進行鑒定。
7、在容易自燃和自燃的煤層中施工時,必須建設自燃發火預測預報製度。
8、在容易自燃和自燃的煤層中施工時,對出現的冒頂區必須及時進行防火處理,並定期檢查。
9、任何人發現井下火災時,應視火災性質、災區通風和瓦斯情況,立即采取一切可能的方法直接滅火,控製火勢,並迅速報告調度室。調度室在接到井下火災報告後,應立即按應急預案通知有關人員組織搶救災區人員和實施滅火工作。
10、值班調度和現場區、隊、班組長應按應急預案規定,將所有可能受火災威脅地區中的人員撤離,並組織人員滅火。
11、電氣設備著火時,應首先切斷其電源;在切斷電源前,隻準使用不導電的滅火器材進行滅火。
12、搶救人員和滅火過程中,必須指定專人檢查瓦斯、一氧化碳、煤塵、其他有害氣體和風向、風量的變化,還必須采取防止瓦斯、煤塵爆炸和人員中毒的安全措施。
五、防治煤與瓦斯突出措施
1、井巷揭穿突出煤層和在突出煤層中進行掘進作業時,必須采取遠距離爆破、避難硐室、反向風門、壓風自救係統等安全防護措施。
2、揭穿或揭開煤層後,在石門附近30m範圍內掘進煤巷時,必須加強支護。
3、采用金屬骨架措施揭穿煤層後,嚴禁拆除或回收骨架。
4、在突出礦井的突出危險區,掘進工作麵進風側必須設置至少2道牢固可靠的反向風門。反向風門距工作麵的距離,應根據掘進工作麵的通風係統和預計的突出強度確定。
5、石門揭煤采用遠距離爆破時,必須製定包括爆破地點,避災路線及停電、撤人和警戒範圍等的專門措施。
6、煤巷掘進工作麵采用遠距離爆破時,爆破地點必須設在進風側反向風門之外的全風壓通風的新鮮風流中或避難硐室內,爆破地點距工作麵的距離必須在措施中明確規定。
7、遠距離爆破時,回風係統必須停電撤人。爆破後,進入工作麵檢查的時間應在措施中明確規定,但不得小於30min。
8、突出的煤必須及時清理,以防自燃引起瓦斯煤塵爆炸。清理突出的煤時,必須製定防煤塵、片幫、冒頂以及瓦斯超限、出現火源、再次發生02manbetx.com 的安全措施。
第二節 頂板
1、進入工作麵要進行敲幫問頂工作,有危岩、活矸時要及時處理,找頂用長柄工具,人員站在安全地點,並有人監護,同時保證退路暢通。
2、掘進中,必須堅持經常性的敲幫問頂製度,特別是在接班後、打眼前、放炮後、噴漿前、打錨杆眼前,錨杆施工過程中必須認真執行,及時清除活矸危石、排除隱患。
3、采用鑽爆法掘進的巷道,必須采用光麵爆破,以減少對圍岩的破壞。輪廓尺寸符合設計和質量標準要求。
4、爆破後,待工作麵的炮煙被吹散,爆破工、瓦斯檢查工和班組長必須首先巡視爆破地點,檢查通風、瓦斯、煤塵、頂板、支架、拒爆、殘暴等情況。並由外向裏檢查頂板、支護情況,確認原支護完好後方可進入工作麵進行敲幫問頂、清除頂幫活矸危石。
5、爆破後應采用前探梁或單體液壓支柱臨時支護。
6、掘進工作麵嚴禁空頂作業,臨時支護必須緊跟工作麵。放炮後的工作麵在支護前或不具備支護條件、來不及支護的,必須使用單體液壓支柱或前探梁作為臨時支護,各種支護必須生根固定牢靠,頂板用背板背實。
7、架棚巷道嚴禁空棚、空幫、空頂,棚間距必須符合規程要求。
8、過斷層、老空區、陷落柱、壓力集中區、在鬆軟的煤、岩層、流砂性地層及地質破碎帶掘進巷道時,必須采取加密棚距、超前支護等有效措施,確保安全。
9、采用錨噴及錨網噴支護的巷道,錨杆應與岩層麵或主要裂隙麵垂直,當層麵或裂隙麵不明顯時,應與巷道周邊垂直。
10、當班發現存在或造成的安全隱患,當班要處理完畢,如處理不完,跟班工長要及時彙報項目部值班人員,安排下班處理,且跟班班長要組織全組人員現場把隱患交接清楚,接班後要首先組織處理隱患,確認安全後再進行工作。
11、頂壓較大、節理發育、頂幫破碎或出現高頂時,必須縮小循環進尺,短掘短進。
12、若圍岩破碎, 應采取防止冒頂、片幫措施:
(1)施工前應掌握所掘巷道的地質水文預測資料、地質構造預測圖,對施工中所要穿過的各種煤岩層岩性、裂隙帶、水、瓦斯等情況做出預測和分析。根據地質資料,製定施工方法和安全措施。
(2)堅持一次成巷,縮短圍岩暴露的時間和麵積。
(3)當巷道過斷層或頂板破碎嚴重、有冒落險情時,要首先在迎頭外頂板完整處支設三架棚或用錨索配合加強支護,並采取及時噴漿等措施,施工時采用小循環作業,現場要配備不少於5架棚的物料作為備用支護材料。
13、發現有冒頂預兆時,必須先停止工作,撤出人員,再由外向裏妥善采取措施。如果處理條件不具備,必須及時向項目部領導彙報,並在冒頂預兆區兩端設置警戒,防止人員誤入。
14、錨噴支護的交岔點應做到隨掘隨錨噴,如遇地質條件較差、跨度較大或有地壓的交岔點、大斷麵硐室應考慮增加錨索支護。砌镟交岔點,應先采用錨噴或錨網噴臨時支護,再進行砌镟。
第三節 爆破
一、火工品運輸、使用安全措施(加地麵)
1、炸藥、電雷管必須分開運送,采用罐籠、人行車下放時不得同時運送其他人員;
2、電雷管領用前應由發放單位作導通試驗;
3、下放炸藥、電雷管前必須通知絞車司機和井上、下把鉤工;
4、交接班人員上、下井的時間內嚴禁運送爆炸材料。
5、電雷管必須由爆破工親自運送,炸藥應由爆破工或在爆破工監護下由其他人員運送;
6、禁止將爆炸材料存放在井口房、井底車場或其他巷道內。
7、爆破工必須把炸藥、電雷管分開存放在專用的爆破材料箱內,並加鎖;嚴禁亂扔、亂放。爆破材料箱必須放在爆破警戒線以外,頂板完好、支架完整、避開淋水、積水及機械、電氣設備的安全地點。
二、裝配起爆藥卷、裝藥、聯線安全措施
1、裝配引藥時,必須在頂板完好、支架完整、避開電氣設備和導電體的爆破工作地點附近進行。裝配的起爆藥卷數量不得超過當時當地的需要數量。
2、裝配起爆藥卷必須防止電雷管受震動、衝擊,折斷腳線和損壞腳線絕緣層。
3、嚴禁用電雷管代替竹、木棍紮眼。電雷管必須全部插入藥卷內。電雷管插入藥卷後,必須用腳線將藥卷纏住,並將電雷管腳線扭結成短路。
4、爆破員在距工作麵120米外安全硐室內做起爆藥卷;每個起爆藥卷作好後應扭結短路。
5、炸藥、電雷管存放必須放在專用炸藥箱內,炸藥、電雷管存放地點不得低於50米;
6、裝藥時,工作麵不得做與裝藥無關的其它任何工作;
7、聯線應由專職爆破工操作,起爆地點距工作麵不得低於120m;
8、腳線采用專用絕緣腳線,腳線長度不得大於15m,腳線接頭必須相互扭緊並懸掛。
9、炮杆必須采用抗靜電材質物品,起爆器采用煤礦專用起爆器;
10、井下爆破作業,除井筒凍結段外必須使用煤礦許用炸藥和煤礦許用電雷管。
11、井筒凍結段爆破作業應采用與凍結溫度相適應的防凍炸藥。
三、爆破安全措施
1、爆破工必須持雙證上崗,攜帶便攜儀,帶礦燈套,配齊爆破工具;
2、炮杆必須采用抗靜電的材料,發爆器采用煤礦專用發爆器;
3、爆破作業必須執行“一炮三檢”和“三人聯鎖”放炮製度;
4、驗炮時間應在作業規程中經計算得出,由放炮員、班長、瓦檢員到工作麵驗炮,出現瞎炮必須按規程規定及時處理;
5、瞎炮處理安全技術措施
(1)通電以後拒爆時,爆破工必須先取下把手,並將爆破母線從發爆器上摘下,扭結成短路,至少再等15分鍾,才可沿線路檢查,找出拒爆原因;
(2)由於連線不良造成的拒爆,可重新連線起爆;其它原因造成的拒爆、殘爆,必須在距拒爆、殘爆炮眼0.3m以外另打與拒爆、殘爆炮眼平行的新炮眼,重新裝藥起爆;
(3)嚴禁用鎬刨或從炮眼中取出原放置的起爆藥卷或從起爆藥卷中拉出電雷管。不論有無殘餘炸藥嚴禁將炮眼殘底繼續加深;
(4)嚴禁用打眼的方法往外掏藥;嚴禁用壓風吹拒爆、殘爆炮眼;
(5)處理拒爆的炮眼爆炸後,爆破工必須詳細檢查炸落的煤、矸,收集未爆的電雷管;
(6)在拒爆處理完畢以前,嚴禁在該地點進行與處理拒爆無關的工作;
6、不得使用過期或嚴重變質的爆炸材料,不能使用的爆炸材料必須交回爆炸材料庫。
7、裝藥前和爆破前有下列情況之一的,嚴禁裝藥、爆破:
(1)掘進工作麵的控頂距離不符合作業規程的規定,或者支架有損壞。
(2)爆破地點附近20m以內風流中瓦斯濃度達到1.0%。
(3)在爆破地點20m以內,礦車,未清除的煤、矸或其他物體堵塞巷道斷麵1/3以上。
(4)炮眼內發現異狀、溫度驟高驟低、有顯著瓦斯湧出、煤岩鬆散、透老空等情況。
(5)掘進工作麵風量不足。
8、爆破前,必須加強對設備和電纜等的保護或將其移出工作麵,班組長必須親自布置專人在警戒線和可能進入爆破地點的所有通路上擔任警戒工作,警戒人員必須在安全地點警戒,警戒線距工作麵不得小於120m,警戒線處應設置警戒牌、欄杆或拉繩。
9、爆破工必須最後離開爆破地點,並必須在安全地點起爆。
第四節 防治水
1、井筒揭露含水層、斷層、陷落柱、采空區前,應采用物探、化探、鑽探等方法查清水文地質條件。
2、在斜、立井井筒施工過程中,永久排水設施未形成之前,對穿過的主要含水層(段),必須采取探、堵水的施工措施。
3、探水前應編製探放水設計,確定探水警戒線,並采取防止瓦斯和有害氣體危害等安全措施。探放水鑽孔的布置和超前距離,應當根據水頭高低、煤(岩)層厚度和硬度等確定;
4、探放水鑽孔的直徑、位置、方向、數量、每次鑽進的深度、超前距離等,應在設計中明確。
5、當掘進工作麵遇有下列情況之一時,應先探水後掘進:
(1)接近含水層、導水斷層、暗河、溶洞和導水陷落柱;
(2)接近可能與河流、湖泊、水庫、蓄水池、水井等相通的斷層破碎帶;
(3)接近水淹或者可能積水的井巷、老空或者相鄰煤礦;
(4)接近水文地質條件複雜的區域;
(5)接近有出水可能的鑽孔。
6、當掘進工作麵或其他地點發現有煤層變濕、掛紅、掛汗、空氣變冷、出現霧氣、水叫、頂板來壓、片幫、淋水加大、底板鼓起或產生裂隙、出現滲水、鑽孔噴水、底板湧水、煤壁潰水、水色變渾、有臭味等透水征兆時,應立即停止作業,報告調度室,並發出警報,撤出所有受水威脅地點的人員。在原因未查清、隱患未排除之前,不得進行任何采掘活動。
7、探放水施工應符合下列規定:
(1)應測定鑽孔的長度、方向和傾角,並應標注在巷道的平、剖麵圖上;
(2)鑽進中應根據預想地質柱狀圖、鑽孔位置、水質、氣體化驗結果進行綜合分析,預計老空、溶洞、陷落柱等水體的距離,提前做好防護工作;
(3)探放老空的積水,應對有害和易燃氣體加強檢測和防護;
(4)探放老空積水的超前鑽距,根據水壓、煤(岩)層厚度和強度及安全措施
等情況確定,但最小水平鑽距不得小於30m,止水套管長度不得小於10m;
(5)沿岩層探放含水層、斷層和陷落柱等含水體時,應根據水壓確定探水鑽孔
超前距離和止水套管長度。
8、探水鑽孔內的水壓大於1.5MPa時,應采用反壓和防噴裝置鑽進,並應采取防止孔口管和煤岩壁突然鼓出的措施。
9、鑽孔穿透積水區前,應初步估算積水量;鑽孔穿透積水區後,應核對積水量,依據排水能力,可增鑽放水孔或控製放水量;放水過程中應經常測定水壓,並應記錄放水量、檢查各孔口管和岩石的穩定狀況。
10、井筒在每一含水層下部,施工截水槽將水導入水溝,進入臨時水倉或水箱,集中排至地麵。
11、雨季前,應做好地麵防洪設施和防洪材料的準備及井下排水設備的檢修。
12、井下探放水應使用專用的探放水鑽機,嚴禁使用煤電鑽探放水。
13、布置探放水鑽孔應當符合下列規定:
(1)探放老空水、陷落柱水和鑽孔水時,探水鑽孔成組布設,並在巷道前方的水平麵和豎直麵內呈扇形。鑽孔終孔位置以滿足平距3m為準,厚煤層內各孔終孔的垂距不得超過1.5m;
(2)探放斷裂構造水和岩溶水等時,探水鑽孔沿掘進方向的前方及下方布置。底板方向的鑽孔不得少於2個;
(3)煤層內,原則上禁止探放水壓高於1 MPa的充水斷層水、含水層水及陷落柱水等。如確實需要的,可以先建築防水閘牆,並在閘牆外向內探放水;
14、在安裝鑽機進行探水前,應當符合下列規定:
(1)加強鑽孔附近的巷道支護,並在工作麵迎頭打好堅固的立柱和攔板;
(2)清理巷道,挖好排水溝。探水鑽孔位於巷道低窪處時,配備與探放水量相適應的排水設備;
(3)在打鑽地點或其附近安設專用電話;
(4)依據設計,確定主要探水孔位置時,由測量人員進行標定。負責探放水工作的人員親臨現場,共同確定鑽孔的方位、傾角、深度和鑽孔數量;
(5)在預計水壓大於0.1 MPa的地點探水時,預先固結套管。套管口安裝閘閥,套管深度在探放水設計中規定。預先開掘安全躲避硐,製定包括撤人的避災路線等安全措施,並使每個作業人員了解和掌握;
(6)鑽孔內水壓大於1.5 MPa時,采用反壓和有防噴裝置的方法鑽進,並製定防止孔口管和煤(岩)壁突然鼓出的措施。
15、探水鑽孔除兼作堵水或者疏水用的鑽孔外,終孔孔徑一般不得大於75 mm。
16、當查明工作麵下部岩層湧水量大於10m3/h,宜采取工作麵預注漿堵水。
第五節 機電
一、電纜的選擇和敷設安全措施
1、電纜應根據環境特點和使用條件,采用符合煤礦阻燃規定要求的規格型號;
2、臨時供電電纜的敷設,應能隨工作麵向前推進逐步延長,並便於回收;巷道內及各配電點多餘電纜要8字形盤放整齊;
3、嚴格防止電纜的扭傷和過度彎曲;
4、電纜的金屬外皮和金屬電纜接線盒及保護鐵管等應可靠接地;
5、井筒內電纜原則上與風水管路分兩幫敷設,不應懸掛在風管或水管上,不得遭受淋水;
6、電纜與風水管路隻能在同一側敷設時,則必須敷設在管子上方,並保持0.3m以上的距離;
7、井筒內的通信和信號電纜應與動力電纜分開,應在動力電纜0.3m以上的地方敷設;
8、動力電纜采用塑料掛鉤吊掛,間隔距離為1米,電纜在兩鉤之間的垂度不應大於50mm。電纜掛鉤最低點在腰線上300mm處,且每100米設置電纜抱卡,防止電纜下滑。
二、井下電氣設備管理安全措施
1、礦井使用的防爆電氣設備及五小電器,必須由專職防爆檢查員進行驗收,並逐台(件)驗收登記、建立台賬;
2、所有入井防爆電氣設備、五小件及其它電氣設施均需貼入井防爆合格證,並按規定每月進行全麵檢查;
3、井下電氣設備根據安全供電管理規定,應按電壓等級進行分色管理;
4、低壓供電係統,必須安裝檢漏保護或選擇性漏電保護裝置;
5、使用新型防爆電氣設備必須報上級機電主管部門備案,經機電主管部門進行審核,符合要求方能使用;
6、采用信息化管理,按規定及時向上級主管部門報送各類報表和總結。
三、井下電氣作業人員的管理安全措施
1、電氣操作人員必須持合格、有效的證件上崗;
2、井下電鉗工必須攜帶瓦檢儀、驗電筆等工具,井下進行各種電氣試驗前或電氣設備開蓋前均要測量瓦斯濃度,電氣設備拆線不得鋸剁電纜;
3、不得帶電檢修、搬遷電氣設備和電纜;特殊情況帶電作業時,必須采取安全措施;工作期間應佩戴安全防護用具。
四、掘進機掘進安全措施
1、掘進機必須裝有隻準以專用工具開、閉的電氣控製回路開關,專用工具必須由專職司機保管。
2、在掘進機非操作側,必須裝有能緊急停止運轉的按鈕。
3、掘進機必須裝有照明燈和尾燈。
4、開動掘進機前,必須發出警報。隻有在鏟板前方和截割臂附近無人時,方可開動掘進機。
5、掘進機作業時,應使用內、外噴霧裝置,內噴霧裝置的使用水壓不小於3MPa,外噴霧裝置的使用水壓不小於1.5MPa;如果內噴霧裝置的使用水壓小於3MPa或無內噴霧裝置,則必須使用外噴霧裝置和除塵器。
6、掘進機停止工作和檢修以及交班時,退後、必須將掘進機切割頭落地,並斷開掘進機上的電源開關和磁力起動器的隔離開關。
7、檢修掘進機時,嚴禁人員在截割臂和轉載橋下方停留或作業。
五、耙矸機使用安全措施
1、耙矸機作業時必須有充足照明。
2、耙矸機絞車的刹車裝置必須完整、可靠。
3、必須裝有封閉式擋繩欄和防耙鬥出槽的護欄;在拐彎巷道裝岩(煤)時,必須使用可靠的雙向輔助導向輪,清理好機道,並有專人指揮和信號聯係。
4、在裝岩(煤)前,必須將機身和尾輪固定牢靠。
5、嚴禁在耙鬥運行範圍內進行其他工作和行人。
6、在傾斜井巷移動耙矸機時,下方不得有人。
7、傾斜井巷傾角大於20°時,在司機上方必須打護身柱或設擋板,並在耙矸機上方增設固定裝置。
8、傾斜井巷使用耙矸機時,必須有防止機身下滑的措施。
9、耙矸機作業時,進料槽距工作麵不得大於30m,不得小於8m。
10、耙矸機前積矸不得超過巷道斷麵的1/3。
11、高瓦斯區域、煤與瓦斯突出危險區域的煤巷掘進工作麵,嚴禁使用鋼絲繩牽引的耙矸機。
六、液壓鑿岩台車使用安全措施
1、液壓鑿岩台車必須配有專用電氣控製開關,並配專用工具開、閉,專用工具必須由專職司機保管。司機離開操作台時,必須斷開液壓鑿岩台車專用電控開關;液壓鑿岩台車必須裝有前照明燈和尾燈,通電後必須能正常照明。
2、液壓鑿岩台車啟動前必須檢查各操作手柄位置,確認無誤後,方可通電,並設專人警戒,確保液壓鑿岩台車四周無人。
3、液壓鑿岩台車行走前必須將鑽臂收攏並盡可能降低重心,抬起前支腿至水平位置,並設專人負責拖拉動力電纜。
4、液壓鑿岩台車行走過程中必須有3人負責監視,台車前方兩側各1人,台車尾部1人,用哨音聯絡。行走過程中,台車車體兩側嚴禁站人。
5、液壓鑿岩台車停止工作或檢修時,必須將鑽臂和支腿落地,並斷開專用電控開關。
6、液壓鑿岩台車檢修時必須斷開專用電控開關,並懸掛警戒牌;需要在鑽臂下檢修機器時,必須墊枕木支撐鑽臂。
第六節 運輸
一、平巷人力推車安全措施
1、采用人力推車運輸時,1次隻準推一輛車,嚴禁在礦車兩側推車,兩車同向推車間距在軌道坡度小於或等於5‰時,不小於10m,坡度大於5‰時,不小於30m;坡度大於7‰時,禁止人力推車;
2、推車時必須時刻注意車的前方,在開始推車、停車、掉道、發現前方有人或障礙物,從坡度較大的地方向下推車及接近道岔、彎道、巷道口、風門、硐室出口時,推車人必須及時發出警號;
3、礦車不得頂撞風門,礦車通過風門時應提前開一道,礦車過去後再關上風門,打開另一道門;
二、電機車行駛安全措施
1、電機車行駛時應前有照明燈,後有紅尾燈;
2、開車前按上換向手把,推到需要行車方向的位置;轉動手輪,鬆開製動閘;
3、接到開車信號後,應先前後瞭望有無障礙物或人員,確認無誤,然後鳴笛或打鈴示警;
4、將控製手把從零位推到“1”位,使機車緩慢加速起動,再將控製手把均勻的增加速度,使電機車達到正常運行的速度;
5、加速時,控製手把應逐級推動,不可一下推過幾檔,也不可停留在兩檔之間;每級一般停留2~3秒鍾;
6、需要低速運行時,可用時斷時通電或輪換使用各檔來實現,禁止用車閘控製車速;
7、改變行車方向時,應使車停穩以後再進行換向操作;
8、按規定的掛車數牽引列車,嚴禁超載運行;
9、機車司機操作時,必須坐在駕駛室內,身體任何部位不得露出車外;
10、機車臨近彎道、道岔、風門、巷道口、噪音大,巷道有行人和視線有障礙時,應在40米外降低車速,並打鈴示警;
11、機車或礦車下道時,應由人工處理上道,禁止用機車強行牽引;
12、機車司機需離開座位時,應停住機車,取下換向手把保管好,但不得關閉車燈;
13、插入或拔出插銷時,其換向手柄應位於中間位置;
14、電機車長時間連續運行,其控製器手柄應位於切除電阻的位置;
15、除調車和處理02manbetx.com 外,在正常運行時,機車必須在列車前端;
16、車輪空轉或滑行時,應將控製手把拉回零位,撒沙後再啟動;
17、停車時應將控製手把逐漸拉回零位,然後轉動手輪施工閘,將列車停住。將換向手把扳回零位。
三、斜巷運輸安全措施
1、絞車司機必須做到“六不開”。絞車狀況不完好不開,鋼絲繩不合格不開,安全設施不齊全不開,信號設施不齊全不開,信號不清不開,“四超”車輛無運輸措施不開;
2、把鉤人員必須做到“六不掛”。安全設施不齊全不可靠不掛,聯係不清不掛,“四超”車輛無措施不掛,物料裝車不合格不掛,連接裝置不合格不掛,斜井(巷)內有行人不掛;
3、斜井運輸“一坡三擋”設施應齊全可靠,安裝使用應符合下列規定:
(1)在傾斜井巷內安設能夠將運行中斷繩、脫鉤的車輛阻止住的跑車防護裝置。
(2)在各車場安設能夠防止帶繩車輛誤入非運行車場或區段的阻車器。
(3)在上部平車場入口安設能夠控製車輛進入摘掛鉤地點的阻車器。
(4)在上部平車場接近變坡點處,安設能夠阻止未連掛車輛滑入斜巷的安全門,並與下部大於一列車的安全門進行聯動。
(5)耙矸機後15米處安設一道安全擋,隨耙矸機移動。
(6)上述擋車裝置必須正常關閉,放車時方準打開。兼作行駛人車的傾斜井巷,在提升人員時,傾斜井巷中的擋車裝置和防跑車防護裝置必須是常開狀態,並可靠地
4、斜巷運輸必須做到行人不行車、行車不行人,並應有醒目的標識;
5、提升鋼絲繩應設專人每天定時驗繩,檢查磨損、斷絲、鏽蝕等有無超限,並作好記錄;
6、應嚴格控製鬆繩餘量,嚴防鋼絲繩打結;
7、應定期進行軌道檢查,及時清理浮矸、雜物;
8、每天檢查提升容器的鉤頭、銷子、保險繩等連接裝置的完好狀況,發現問題及時處理;
9、絞車機司機、信號工、把鉤工均應經過專門培訓,做到持證上崗。
四、采用膠帶機(含轉載皮帶)運輸安全措施
1、膠帶機司機應嚴格堅持交接班製度,禁止帶故障運行;
2、接班後,應對膠帶機頭(尾)50m範圍內進行檢查,檢查應停機進行;
3、操作人員應在得到機尾許可信號,並在前部設備正常運行後,方能準備開機,嚴禁隨意開機;
4、操作者嚴禁站在減速機及電機上;
5、超過30s不啟動,要查清原因,處理後再作業;
6、多台設備接力運輸時,必須由前向後依次逐台啟動;
7、運行過程中任何人員不得接觸膠帶運轉部位;
8、膠帶運行期間司機應嚴格堅守崗位,不得隨意離開;
9、禁止人員蹬爬皮帶或運送物料。
五、無軌膠輪車運輸安全措施
1、車輛必須有煤安標誌和防爆合格證,駕駛員應持雙證(入井證和駕駛證);
2、車輛應定期檢修,保持製動係統、轉向係統和安全裝置完好;
3、膠輪車起步後應試踩製動踏板和拉手製動手柄,檢查製動效能是否良好,並隨時注意方向盤能否隨駕駛員的意誌做準確轉向;
4、司機應佩帶便攜式瓦檢儀,當瓦斯濃度大於等於1%時必須立即停車熄滅;
5、車輛運行中,司機不得將身體的任何部位伸出駕駛室外,嚴禁其他人員上下車或檢查維修車輛;
6、運送物料的車輛必須及時清理,及時清除捆綁物料後廢棄的材料及矸石,重車捆綁物料的鐵絲尖端應向車體內側彎回。裝車標準不得超出自身車廂尺寸;
7、每次行車及行車過程中檢查油箱的安全狀況,嚴禁車輛油箱有滴、漏、跑油現象,一經出現,立即處理檢修;
8、膠輪車在井下出現故障後,在井下能夠進行維修的,必須使車輛進入車輛躲避硐室,不得停靠在井下巷道內或占用會車道;
9、井下車輛出現故障後,不能進行維修的,應及時將車輛拖掛上井維修,拖掛時,兩車間的距離不得小於5m,采用鋼絲繩拖掛連接時,必須檢查鋼絲繩的安全係數及保險裝置。拖掛行車速度不得超過10m/min;
10、井下停車場、調車場、檢修站、必須按規定配備消防器材,並照明良好;
六、刮板運輸機運輸安全措施
1、刮板運輸機司機要經過專門培訓考試合格後方可持證上崗,開動前必須先檢查信號及開關係統信號是否靈活可靠,設備運輸是否良好,否則嚴禁操作,應及時找當班維修工進行處理。開始時先點動試車,不得長開,無問題後方可正常開車;
2、刮板運輸機司機要現場交接班,當班存在哪些問題,必須向下班司機交代清楚,以便及時采取措施進行處理,以防帶“病”運轉發生02manbetx.com ;
3、刮板運輸機的安裝鋪設要符合安裝完好標準,要保證運輸機的平、直、穩,否則司機有權拒絕開車。並責成維修工進行處理;
4、刮板運輸機的司機應站在支架完好的安全處操作,嚴禁站在運輸機機頭運行的正前方操作,以防運輸機帶動物料跳出機槽傷人,操作地點應在距機頭1m以外的安全地點;
5、鋪設溜子,兩台溜子搭茬處之間的垂距不小於0.3m,以防帶循環煤;
6、司機負責經常對溜子機頭附近進行清理和掏循環煤,以保證運行中不帶循環煤,機頭附近的浮煤不清理,嚴禁開溜子;
7、每班出煤結束,司機離開機頭到其它工作地點時,應切斷溜子電源並打開隔離開關;
8、嚴禁人員在刮板運輸機上行走,嚴禁用刮板運輸機運物料,嚴禁蹬乘溜子;
9、刮板運輸機在開機前要先檢查運輸機附近有無人員檢修或進行其它工作,啟動前應先點動試啟動,檢查鏈的運動方向是否正確,一切正常後,方可正式開車;
10、運行過程中,司機要注意溜子中長物和雜物,發現後及時停車取出,保證運輸機的安全運輸;
11、運行中司機嚴禁離開操作開關信號,當下一部運輸設備停止或出現其他意外時,要及時停車;
12、當得知工作麵風流中瓦斯濃度超限時,要立即停止溜子運轉並切斷電源,並降到1%以下時,方可送電運轉;
13、溜子要加插幫。機頭、機尾加打木質壓車點柱(直徑不少於160mm),柱頭用整股尼龍繩與頂網拴牢;
14、開溜子前檢查瓦斯,防止溜子底部瓦斯聚集,如聚集及時清渣清煤、通風,瓦斯降到1%以下時,再開動。
七、調度絞車使用安全措施
1、作業前應檢查絞車安裝地點(或硐室),頂幫支護必須安全可靠,便於操作和瞭望,無雜亂異物;
2、應檢查調度絞車的安裝固定是否平穩牢固,穩壓支柱和底墊木有無鬆動腐朽;用地錨或混凝土基礎的小絞車要檢查地錨、基礎螺栓有無鬆動、變位;
3、應檢查調度絞車製動閘和工作閘(離合器),閘帶必須完整無斷裂,表麵光潔平滑無明顯溝痕,無油泥;各部螺栓、銷、鈾、拉杆螺栓及背帽,限位螺杆等完整齊全,無彎曲、變形;
4、檢查調度絞車閘製開關、操縱按鈕、電機、電鈴等,應無失爆現象,信號必須聲光兼備,聲音清晰、準確可靠;
5、調度絞車作業前應試空車。試空車時,鬆開離合閘,手壓製動閘,啟動絞車空轉,應無異常響聲和震動,無甩油現象為正常;
6、調度絞車司機聽到清晰、準確的信號後,首先送上紅燈,向行人示警,閘緊製動閘,鬆開離合閘,按信號指令方向起動絞車空轉;
7、緩緩壓緊離合閘把,同時緩緩鬆開製動把,使滾筒慢轉,平穩起動加速,最後壓緊離合閘,鬆開製動閘,達到正常運行速度;
8、啟動時必須在護繩板後操作,嚴禁在絞車側麵或滾筒前麵(出繩側)操作,嚴禁一手開車,一手處理爬繩;
9、下礦車時,絞車司機應與把鉤工配合好,邊推車邊放繩,不準留有餘繩,以免在過變坡點時突然加速崩斷鋼絲繩;
10、調度絞車運行當中,司機應集中精力,注意觀察,手不離閘把,如收到不明信號應立即停車查明原因;
11、司機應根據提放煤、矸、設備、材料等載荷不同和斜巷的變化起伏,認真掌握車速,嚴禁不帶電放飛車;
12、鋼絲繩在卷筒上必須排列整齊,作業中最少需保留三圈;
13、吊運重物需在空中停留時,除使用製動器外,並應用保險卡卡牢;
14、接近停車位置,應先慢慢閘緊製動閘,同時逐漸鬆開離合閘,使絞車減速,聽到停車信號後閘緊製動閘,鬆開離合閘,停車停電;
15、正常停車後(指長時間停止運行),應拉滅示警紅燈;離崗時必須切斷電源。
八、用人車運送人員時,應遵守下列規定:
1、每班發車前,應檢查各車的連接裝置、輪軸和車閘等。
2、嚴禁同時運送有爆炸性的、易燃性的或腐蝕性的物品,或附掛物料車。
3、列車行駛速度不得超過4m/s。
4、人員上、下車地點應有照明,架空線必須安設分段開關或自動停送電開關,人員上、下車時必須切斷該區段架空線電源。
5、雙軌巷道乘車場必須設信號區間閉鎖,人員上、下車時,嚴禁其他車輛進入乘車場。
九、乘車人員必須遵守下列規定:
1、聽從司機及乘務人員的指揮,開車前必須關上車門或掛上防護鏈。
2、人體及所攜帶的工具和零件嚴禁露出車外。
3、列車行駛中和尚未停穩時,嚴禁上、下車和在車內站立。
4、嚴禁在機車上或任何2車廂之間搭乘。
5、嚴禁超員乘坐。
6、車輛掉道時,必須立即向司機發出停車信號。
7、嚴禁扒車、跳車和坐礦車。
十、臨時軌道的鋪設應符合下列要求:
1、道渣搗固堅實,無空板、吊板(軌底與軌枕間隙大於2mm為吊板);無塌坡、底鼓、沉降現象;道床整潔,無雜物、無浮煤、無積水,道渣不埋沒軌枕麵(斜巷軌枕外露高度不小於1/3),無積水、淤泥,地麵無雜草。
2、軌型符合設計或滿足運量要求,同一線路無雜拌道,鋼軌磨損不超過規定。
3、單軌中心線必須符合設計要求,偏差不大於設計值的±50mm;雙軌中心線的間距不小於設計要求,不大於設計值的20mm,雙軌的中心位置與設計位置的偏移不大於50mm。軌道與巷幫、雙軌之間、軌道與人行道之間必須滿足安全間隙的規定。
4、直線段目視平順,用10m弦量不超過12mm,在接頭前後各5m內選點檢查;曲線段目視平順,用2m弦量相鄰正矢差不超過3mm。
5、軌麵的實際標高與設計標高的偏差為±50mm,坡度誤差50m內不超過±1‰。
6、軌麵前後高低目視平順,10m弦的正矢值不超過15mm。
7、直線段兩股鋼軌應水平,誤差不大於5mm;曲線段加超高後不大於5mm。
8、軌距符合設計,檢查時在軌麵以下13mm處量測,允許偏差為直線段+5~-2mm、曲線段加寬後+5~-2mm。
9、接頭應采用懸接;直線段應對接,相對錯距不大於50mm;曲線段應錯接,相對錯距不小於2m。接頭平整度為高低和左右錯差不大於2mm,不應有硬彎。斜井(巷)上下變坡點處的軌道不得有接頭,應根據變坡點處的實際坡度將軌道彎成弧形。
10、軌縫井下不大於5mm;地麵夏季不大於7mm,冬季不大於10mm。檢查時,量取最大間隙。
11、軌枕規格及數量應符合設計要求,軌枕無失效(軌枕腐朽、損壞、斷裂至不起作用者為失效);軌枕間距和軌枕兩端頭外露長度符合設計,誤差±50mm;直線段目視軌枕兩端端部直順,用10m弦量不超過±30mm。
12、魚尾板、螺栓、彈簧墊與軌型配套,規格符合設計要求,齊全、密貼、緊固有效。
13、道釘規格與軌型配套,數量齊全,浮離不大於2mm;混凝土軌枕螺栓、壓板緊固齊全,浮離不大於2mm。
14、托繩輪按設計要求設置,間距符合設計,數量齊全,轉動靈活;鋼絲繩不磨鋼軌、軌枕及扣件,斜井(巷)應有防脫槽措施;巷道傾角不一致,在變坡點處應加設托繩輪。
15、傾角大於10°的斜井(巷)必須采取軌道防滑措施。防滑裝置應優先采用固定鋼軌法,每隔50m設一道混凝土防滑底梁預埋連接裝置和鋼軌連接。
16、在曲線段內應設置軌距拉杆。水溝應排水暢通,水麵應低於路基,井底車場及行人巷道水溝蓋板應齊全、牢固。
第九章 災害應急措施及避災路線
發生火災,瓦斯、煤塵爆炸,煤(岩)與瓦斯(二氧化碳)突出,透水、冒頂,提升發生02manbetx.com 時的應急措施等。
避險係統要求。
發生災害時快速、有效的傳報技術和辦法,撤出人員的區域和避災路線,自救條件,防止災害擴大、統計井下人數及其他應急措施及注意事項等。
附圖9-1:避災路線示意圖。
第十章 文明施工、環保及其他
一、施工現場應遵守的文明施工規定。
二、施工現場應建立健全的環境管理製度,環境管理職責,並充分、全麵識別評價環境因素,對重要環境因素製定管理方案並進行有效控製。
三、重要管理製度:井巷開口開工管理製度;交接班製度;自救器使用管理製度等。
四、其他安全技術措施:過斷層、老巷、破碎帶;沿空掘巷;石門揭煤、掘進防突、瓦斯排放、重大水害防治;煤質管理等。
附圖
附圖1-1:巷道布置平麵圖(1:1000或1:2000)。
附圖2-1:綜合柱狀圖
附圖2-2:預計地質平麵圖、剖麵圖。
附圖2-3:有煤(岩)與瓦斯(二氧化碳)突出危險的礦井應有瓦斯地質圖。
附圖3-1:巷道剖麵圖。
附圖3-2:巷道開口大樣圖。
附圖3-3:巷道支護斷麵圖(1:50)。
附圖3-4:臨時支護平麵圖、剖麵圖。
附圖4-1:設備布置圖(1:100或1:200)
附圖4-2:掘進機截割順序圖。
附圖4-3:炮眼布置三視圖(1:50或1:100)。
附圖4-4:裝藥結構示意圖。
附圖4-5:運輸係統示意圖。
附圖4-6:巷道斷麵布置圖。
附圖5-1:通風係統示意圖。
附圖5-2:壓風係統示意圖。
附圖5-3:抽放瓦斯係統示意圖。
附圖5-4:防塵係統示意圖。
附圖5-5:供電係統示意圖。
附圖5-6:供水管路示意圖。
附圖5-7:排水係統示意圖。
附圖5-8:運輸路線示意圖。
附圖5-9:照明、通訊、信號係統示意圖。
附圖9-1:避災路線示意圖。
第三篇 附件
一、常用計算公式、常用符號、常用單位說明
(一)變電所進線電纜選型計算
變電所進線電纜截麵選型計算,根據負荷計算容量P,確定工作電流I。按下式計算:
P=1.732IUcosφ
I=P/1.732Ucosφ
式中:P——負荷容量,KVA;
U——供電電壓等級,KV;
I——工作電流;
Cosφ——取0.9。
選用變電所進線電纜的載流量大於計算載流量。
(二)提升絞車電氣調試計算
1、失壓脫扣器整定
(1)吸引電壓不高於額定電壓的85%時,按下式計算:
U吸=0.85Ue/Ky
(2)釋放電壓約為額定電壓的60%時,按下式計算:
U放=0.6Ue/Ky
式中:Ky----電壓互感器變比,Ue/100
2、電流速斷
電流速斷用做電動機的短路保護。按下式計算:
Iaq=Krel·Kc·λm·I1n/Ki
式中:Krel----可靠係數,取1.6;
Kc----接線係數,取1;
λm----電動機最大力矩相對值,1.82;
I1n ----電動機定子額定電流,A;
Ki ----電流互感器變比,為/5;
3、過流保護
反時限動作用做電動機的過流保護。按下式計算:
Iaoc=Krel·Kc·I1n/(Ki·Kret)
式中:Krel----可靠係數,取1.2;
Kret----繼電器返回係數,取0.85;
Kc ----接線係數,取1;
I1n ----電動機定子額定電流,A;
Ki ----電流互感器變比,為/5;
4、加速電流繼電器
采用純時間控製,把電流繼電器作為限流元件:
(1)吸引電流按下式計算:
iat=1.05λ1·I1n/Ki
式中:λ1----起動切換力矩上限相對值。1.4;
(2)釋放電流按下式計算:
ir=Kret·iat
式中:Kret----返回係數,取0.8
5、過速繼電器
GSJ2繼電器,作為等速階段過速保護用,按規程要求過速15%起保護作用,所以整定值按下式計算:
Uat=1.15EN
式中:EN----測速發電機直流輸出,V;
6、時間繼電器
繼電器1SJ2SJ3SJ4SJ5SJ6SJ7SJ8SJXHJ
時長0.750.7510.560.310.170.10.050.5
(三)壓風、排水係統選型計算公式
1、掘進總耗風量按下式計算:
Q=αβγ∑nkq
式中:Q ----礦井總耗風量,m3/min;
α----管網漏風係數,管路全長小於1km時,α=1.1;全長等於1~2km時,α=1.15;全長大於2km時,α=1.20;
β----風動機械磨損使耗風量增加的係數,一般為1.1~1.15;
γ----高原修正係數;
n ----同型號風動機具使用數量,台;
k ----同型號風動機具同時使用係數;
q ----風動工具耗風量。

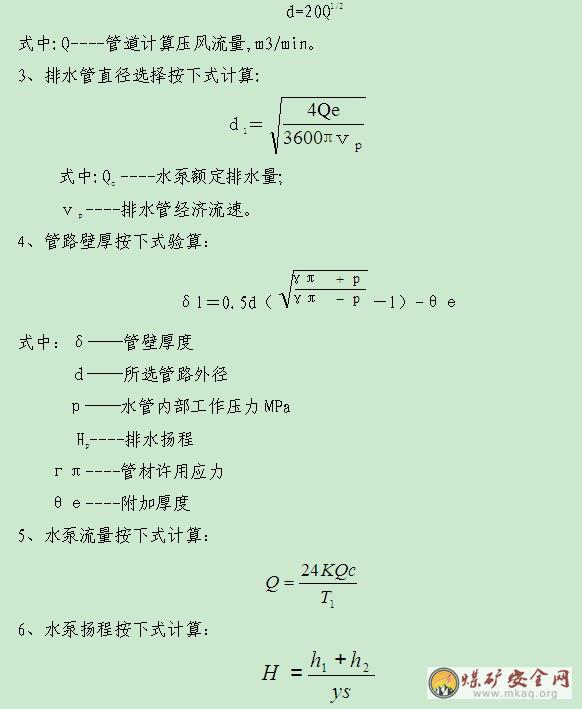

2、壓風管路的選型按下式計算:
(五)斜井及巷道施工需風量計算
每個掘進工作麵實際需要風量,應按瓦斯湧出量、人員、爆破後的有害氣體產生量等規定分別進行計算,然後取其中最大值。
1、按瓦斯絕對湧出量計算:
Q效=100·q·k
式中:q——按巷道最大瓦斯絕對湧出量計算,m3/min;
k----掘進工作麵瓦斯湧出不均勻的備用風量係數,一般取1.5-2;
100----按掘進工作麵回風流中瓦斯的濃度不應超過1%的換算係數。
2、按炸藥量計算:
(1)使用一級煤礦許用炸藥時按下式計算:
Q效≥25A
(2)使用二、三級煤礦許用炸藥時按下式計算:
Q效≥10A
式中:A----掘進工作麵一次爆破所用的最大炸藥量,kg;
3、按工作人員數量驗算:
Q效≥4N
式中:N----掘進工作麵同時工作的最多人數,人。
4. 按風速進行驗算
無瓦斯湧出的岩巷按下式計算:
60×0.15S≤Q效≤60×4.0S
有瓦斯湧出的岩巷,半煤岩巷和煤巷按下式計算:
60×0.25S≤Q效≤60×4.0S
式中:S——掘進工作麵巷道的淨斷麵積,m2。
按上述條件計算的最大值,確定工作麵有效供風量。
(六)局扇選型計算
1、局扇工作風量按下式計算:
Q工= Q效×P
式中:P—風筒漏風風量備用係數,取1.3
2、風筒風阻計算:
(1)摩擦風阻按下式計算:
Rm=6.5α
式中:Rm——摩擦風阻,Pa.S2/m6
α——摩擦阻力係數,Pa .S2/m2,
L——風筒長度,m;
D——風筒直徑,m;
(2)接頭風阻按下式計算:
Rj= n﹒ζj r/2s2
式中:Rj——接頭風阻, Pa.S2/m6
n——風筒接頭個數;
Ζj——風筒接頭局部阻力係數;
r——空氣密度,取1.2kg/m3;
S——風筒斷麵積,m2;
(3)彎頭風阻按下式計算:
Rw=nζw r/2s2
式中:Rw——彎頭風阻,Pa.S2/m6
n——風筒轉彎個數;
Ζw——風筒拐彎局部阻力係數
(4)出口風阻
Rc=0.818r/d4
式中:Rc——出口風阻, Pa.S2/m6
D——風筒直徑,m。
3、局扇風壓計算
h=(Rm+Rj+Rw+Rc) Q效Q工 (5-1-14)
式中:h——局扇全風壓,Pa;
R——風筒的總風阻,Pa.S2/m6 ;
Q效——工作麵有效風量,m3/s
Q工——局扇工作風量,m3/s
4、局扇選型

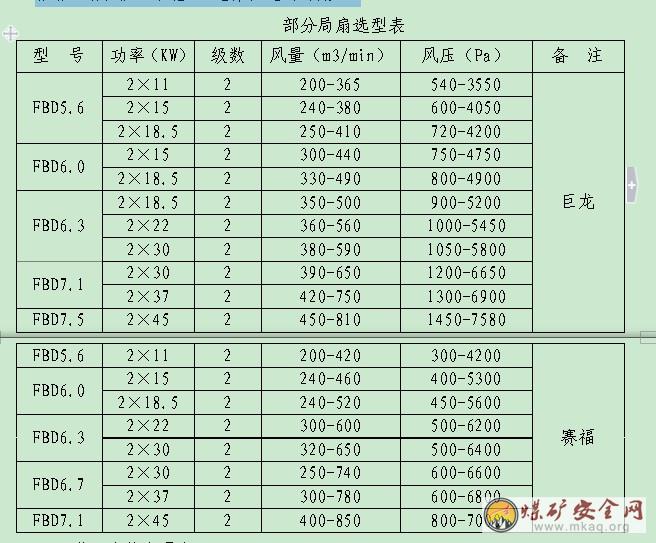

根據工作風壓、風量,選擇合適的局扇。
二、附圖的基本要求;
1、各項目部報送的作業規程附圖一律為dwg格式,圖紙的圖廓線一律正交,圖廓線頁邊距同作業規程正文。
2、附圖統一采用A3或A4紙打印。
3、圖框距圖紙上邊緣26mm、下邊緣26mm、左邊緣30mm、右邊緣26mm。
4、附圖除設計圖紙外一律編製圖簽,圖簽位於附圖右下角,圖簽內圖名采用黑體,字高5毫米,其它采用仿宋字體,字高3毫米(附圖簽)。
圖簽 單位:mm
5、圖中字體統一采仿宋字體,圖中文字高度為2.5毫米,標注數字高度為2.5毫米。
三、本次模板製作的參考資料
《煤礦安全規程》
《煤礦建設安全規範》
《煤礦井巷工程施工規範》
《煤礦井巷工程質量驗收規範》
《煤礦作業規程編製指南》
《中煤第五建設有限公司頂板管理專項規定》
《中煤第五建設有限公司第一工程處安全質量標準化手冊》
《防治水管理規定》
《防治煤與瓦斯突出規定》
