斜巷運輸絞車安全管理規定
一、各區組運輸絞車及安全設施的管理範圍以生產技術部劃定的運輸設備管理範圍為準,其他任何單位嚴禁擅自使用非本單位管理的運輸設備和安全設施,如需運送車輛時,應提前一個班向調度室提出申請,由調度室安排管理單位派專職絞車司機、信號把鉤工操作。
二、因生產需要新安裝運輸絞車及相關安全設施時,安裝單位應先提出安裝申請,生產技術部、安檢科審批同意後,區組領用配套運輸設備及相關安全設施進行安裝。
三、安裝單位嚴格按照生產技術部、安檢科批複的絞車型號、礦車提升數量和鋼絲繩直徑進行安裝,並配套完善相關安全設施。
四、新絞車及相關安全設施安裝完畢後,生產技術部、安檢科要進行聯合驗收,合格後由生產技術部、安檢科聯合下發絞車安全運行許可證,使用單位方可投入使用。
五、各運輸絞車管理單位嚴格執行領用審批製、安裝驗收製、使用非本單位的小絞車執行“申請”製。確保所管理運輸設備、安全設施的完好、齊全。
六、各運輸絞車管理單位必須建立正規的運輸絞車日常檢查、維護和定期檢查、檢修製度,運輸絞車實行掛牌管理,牌板上標明巷道名稱、地點、型號、編號、規格、容繩量、掛車數量、使用單位、維護人,同時要張掛01manbetx
01manbetx
和崗位責任製。
七、運輸絞車更換管理單位時,必須辦理交接手續,由原管轄單位通知生產技術部,生產技術部負責牽頭辦理。運輸絞車不用時,管理單位要及時拆除回收。
八、小絞車的提升設計與安裝,必須經生產技術部審核批準。絞車安裝時,滾筒中心線應與斜巷軌道中心線重合,安裝穩固,方便操作。做到不爬繩,不咬繩,不跳繩,排列整齊。
九、25KW及以上絞車要安裝在專用硐室內,硐室符合設計要求,工程質量達到合格品。絞車基礎必須使用地錨壓戧柱固定或打水泥基礎固定,基礎設計要符合絞車生產廠家圖紙設計要求。使用時間三個月內及25Kw以下的小絞車,必須使用地錨加四壓兩戧固定。用壓戧柱固定時,戧柱角為度65°~75°;柱頂應打在柱窩內不準加楔,要牢固可靠。
十、絞車使用地錨固定時,必須使用礦用標準高強度螺紋鋼金屬錨杆(¢22x2400),錨固長度采用全長錨固,錨固劑類型選擇根據現場實際情況而定。四壓兩戧所用圓木直徑不得小於200mm;壓柱要打在絞車基座上,且垂直於絞車基座底平麵,壓戧柱頂窩在硬麵內深不小於200mm。絞車嚴禁使用金屬支柱固定。
十一、使用打水泥基礎固定的絞車,其基礎設計按說明書要求進行。絞車地腳螺栓的螺母要緊固,螺栓的外露長度,應能滿足墊圈和雙螺母緊固的要求。
十二、安裝後的絞車最突出部位與最近軌道的間距不得小於500mm,絞車最突出部位與巷道幫之間應留有不小於250mm的檢修空間,絞車司機操作側應有不小於1m2 安全操作空間,絞車峒室高度不得小於2m。
十三、上山掘進施工時,倒拉小絞車安裝在軌道外側,小絞車最突出部分與最近軌道不得小於500mm,迎頭應裝平式導向輪,其直徑選擇應符合《煤礦安全01manbetx
》第416條規定,禁止用小滑輪代替;導向輪的固定方式應在作業01manbetx
中明確規定,要全部外露,便於檢查,並落實檢查責任人。
十四、小絞車使用要做到“八不準”:①絞車安裝後,未經組織驗收或驗收不合格,不準使用;②未明確使用單位和維護包機人不準使用;③安全設施不到位或存在隱患不準使用;④小絞車司機未持“兩證”上崗不準使用;⑤在使用前未對防護設施(鋼絲繩、保險繩、鉤頭、信號、製動閘和聯接裝置等)認真檢查記錄,不準使用;⑥非絞車司機不準使用;⑦鋼絲繩在20m以內有2個或2個以上接頭不準使用;⑧安裝地點不滿足設備、檢修、操作要求,不準使用。
十五、小絞車司機要做到“七不開”。即:無證不開;絞車固定不牢不開;鋼絲繩有死彎、斷絲、磨損超限,爬繩現象不開;信號不清不開;超掛車輛不開;安全設施不全不開;軌道質量不合格不開。
十六、多部絞車接力運輸時,各絞車信號係統不得串聯,嚴禁同一軌道線路作業區間兩部絞車同時進行運輸作業,嚴禁一部絞車雙向提升。在任何情況下,都不準把斜坡作為停(存)車場。
十七、采用小絞車對拉方式運輸時,必須有專項安全措施。
十八、鋼絲繩長度不得超過絞車最大容繩量。
十九、絞車安裝地點不得有淋水和積水,嚴禁閘上有油水和其它雜物,周圍要清潔,閘下方不得有任何物品。絞車附近30m範圍內不得安裝風機裝置。
二十、嚴禁用調度絞車代替回柱絞車回柱。
二十一、小絞車司機必須經專門技術培訓,經考試合格後,持證上崗,規範操作。
二十二、運輸任務完成後,絞車司機要把所使用過的絞車清理幹淨,鋼絲繩在滾筒上排列整齊,鉤頭靠一側放置在絞車前2m範圍內,不得放置在軌道線路上。
二十三、平巷車場拉車使用JD—11.4調度絞車,操作手把製動時應與水平麵成30――45度,零部件齊全,定位閉鎖可靠不失效,牽拉1噸礦車數量不得超過20輛。

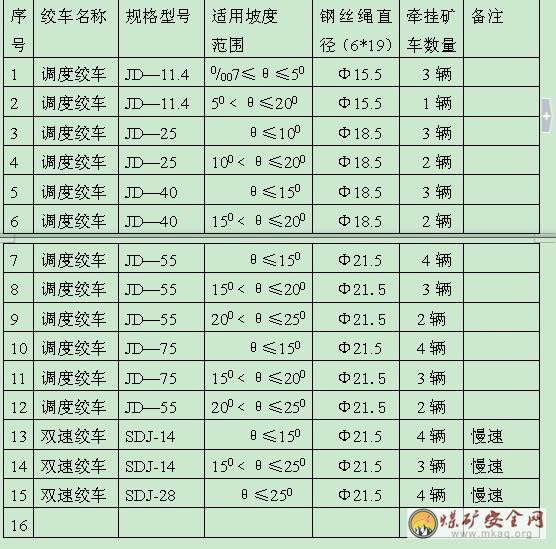

二十四、斜巷絞車適用範圍和每鉤最大允許提升1噸礦車數量規定如下:
其它未列入上表的提升絞車,安裝前由安裝單位提出申請,其提升能力的確定由生產技術部負責計算核定。
