煤礦機械化改造土建工程施工組織設計

作者:狗万manbet官网 2012-08-14 09:21 來源:狗万manbet官网

  目 錄

  第一章 - - - - - - - - - - -編製依據

  第二章 - - - - - - - - - - -項目概況

  第三章 - - - - - - - - - - -安全文明目標

  第四章 - - - - - - - - - - -施工準備工作

  第五章 - - - - - - - - - - -施工組織機構

  第六章 - - - - - - - - - - -主要施工方案

  第七章 - - - - - - - - - - -鋼筋工程

  第八章 - - - - - - - - - - -腳手架施工

  第九章 - - - - - - - - - - -鋼結構工程

  第十章 - - - - - - - - - - -電氣安裝工程施工

  第十一章 - - - - - - - - - -施工現場及生活區臨時設施布置

  第十二章 - - - - - - - - - -安全生產和文明施工措施

  第十三章 - - - - - - - - - -質量保證措施

  第十四章 - - - - - - - - - -安全生產和文明施工措施

  第十五章 - - - - - - - - - -施工進度計劃表(後附)

  第十六章 - - - - - - - - - -工程施工驗收執行規範標準

  陝西瑞能煤業有限公司機械化改造土建工程

  施工組織設計

  一、編製依據

  1. 中華人民共和國建築法

  2. 中華人民共和國合同法

  3. 中華人民共和國安全生產法

  4. 建設工程質量管理條例

  5. 《建築工程施工質量驗收統一標準》(GB50300-2001)

  6. 《建築地基基礎工程施工質量驗收規範》(GB50202-2002)

  7. 《砌體工程施工質量驗收規範》(GB50203-2002)

  8. 《混凝土結構工程施工質量驗收規範》(GB50204-2002)

  9. 《鋼結構工程施工質量驗收規範》(GB50205-2001)

  10. 《屋麵工程質量驗收規範》(GB50207-2002)

  11. 《建築地麵工程施工質量驗收規範》(GB50209-2002)

  12. 《建築裝飾裝修工程施工質量驗收規範》(GB50210-2001)

  13. 《建築電氣工程施工質量驗收規範》(GB50303-2002)

  14. 《建築工程施工項目管理規範》(GB/T50326-2001)

  15. 《建築施工安全檢查標準》(JGJ59-99)

  16. 《質量手冊》DZGS/A-2002

  17. 《程序文件彙編》DZGS/B-2002

  18. 《作業文件彙編》DZGS/C-2002

  二、項目概況

  (一)施工條件

  1. 瑞能煤業有限責任公司機械化改造土建工程在廠區內交叉作業的工程較多,如絞車機房工程和驅動機房工程施工道路狹小,施工機械工程材料及構件的運輸不方便,材料需二次倒運。

  2. 本工程工期任務緊,且施工處於雨季多發時節,對工期有很大影響。

  (二) 工程概況

  1. 副井絞車機房工程:框架結構,14.2m×13m×7m;主要工程內容:①絞車機房②天輪架③玻璃隔斷操作室④內外裝修;

  2. 地麵生產係統工程:主驅動機房7m×12m×10m、篩分樓18m×8m×26m、卸載樓4m×4m×13.2m:框架結構;輸煤棧橋168m:鋼桁架結構;

  3. 主通風機房工程:風井變及值班室:框架結構;19m×9m

  4. 黃泥灌漿係統。

  三、質量、工期、安全、文明目標

  (一) 質量目標:

  1、工程感官質量達到“好”;

  2、工程質量達到“合格”。

  (二 ) 工期目標:

  地麵改造係統工程:123天(5月1日—8月31日);

  副井絞車機房工程:61天(4月20日—6月20日);

  風井變及值班室工程:61天(6月1日—7月31日);

  黃泥灌漿係統工程:61天(10月1日—11月31日)

  因工期緊、任務重,為保證工程進度,本工程所有子單位工程的材料垂直運輸均采用輪胎式吊車運輸。

  (三) 安全目標:

  1. 杜絕重傷、死亡02manbetx.com 和群傷02manbetx.com ;

  2. 杜絕重大機械設備、交通及火災02manbetx.com ;

  3. 負傷頻率≤0.5%。

  四、施工準備工作

  (一) 組織準備

  選用專業技術人員,優化組建施工項目部,明確職責範圍,保質量、保安全、保工期,以項目經理為首的管理人員做好施工現場的計劃執行、檢查處理等各項工作,不斷改進過程控製。

  (二) 技術準備

  1. 認真作好圖紙自審工作,積極與設計、監理單位聯係圖紙會審和設計交底,為順利施工創造條件。認真組織編寫施工組織設計、作業指導書和技術交底文件,組織安全技術交底,使各道工序順利進行。

  2. 準備和熟悉與工程的有關規範,安全技術,規定,標準和圖例。

  (三) 物資準備與要求

  1. 根據施工進度安排做出工料03manbetx ,提出成品半成品加工定貨計劃單,做好材料物資采購運輸,經現場取樣檢驗合格後使用。

  2. 物資進場,按照計劃要求組織,按不同規格、型號,並按平麵布置的規定妥善保管和存放。

  3. 進場的材料型號和規格必須符合設計要求,進場的材料必須合格,並有出廠合格證、產品說明書、準用證等有關材料。

  4. 材料使用前,經現場見證取樣檢試化驗合格後方可使用,不合格的材料一律退回並清離現場,堅決防止工程中使用。

  (四)勞動力準備

  組織技術過硬,業務能力強,有敬業精神的施工操作人員進場。對特種作業人員要進行驗證考核、錄用後要進行入場教育。

  (五)設備施工機具的準備

  按照計劃要求將工程需要的設備、施工機具組織進場,對施工機械設備進行檢查和試運轉,施工機械設備必須達到完好標準,並按平麵布置的規定安裝調試或存放和保管好。

  (六)、現場準備

  做好水、電、路通訊暢通,場地平整,搭設施工臨建,做好物資儲備,做好季節性施工物資儲備管理

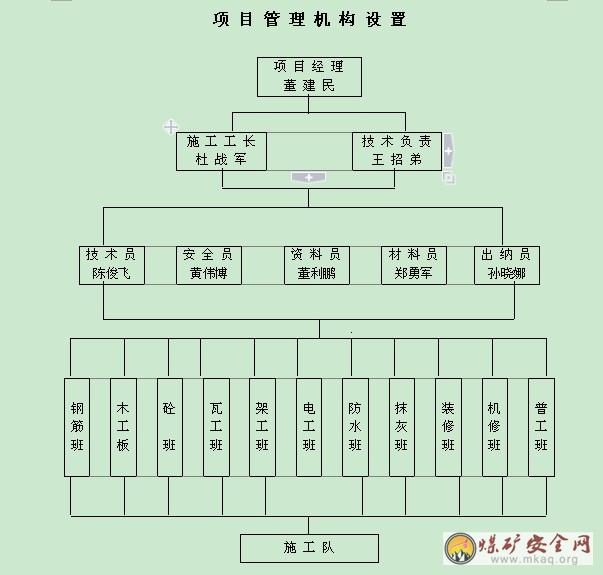

  五、 施工組織機構

  六、 主要施工方案

  (一) 施工順序

  根據常規的施工做法:先地下後地上、先主體後裝飾、先加工預製後拚裝、先土建後安裝的原則進行施工。

  1. 根據本工程結構的特性,可分為:

  1) 絞車機房工程、生產改造係統工程、風井變及值班室工程的框架的施工階段;

  2) 鋼桁架棧橋安裝施工階段;

  3) 填充牆等二次結構施工階段。

  2. 每施工段又可劃分為若幹個流水段,穿插平行作業。

  3. 工藝流程:

  1)定位放線—土方挖運—基坑支護—測量預檢複核—修坡—整平—複測標高軸線等幾何尺寸—混凝土墊層澆築—彈中心線和軸線—模板支護—鋼筋綁紮—混凝土澆築—混凝土養護—模板支護—鋼筋綁紮—混凝土澆築—養護—拆模—鋼結構拚裝—屋麵防水—裝飾裝修—采暖安裝—電氣安裝—完工清理檢查。

  (二) 土方工程

  1. 施工順序

  施工現場平整—定位放線—基坑開挖—預檢複核基坑—驗槽—回填。

  2 .首先對施工場地進行整平,整平後按設計部門及礦方提供的測設資料和控製點,設置施工水準點和測量控製點,並加設護樁保護,根據圖紙設計對樓位進行測量放樣。放樣自檢合格後,經設計、監理驗線後進行機械開挖基坑、暗道土方,為確保工期,根據進度安排分塊分段由淺向深逐層開挖,在基坑土方開挖施工中基坑挖深達3-6m,除留下足夠的回填土外,剩餘土方用15t 自卸汽車運到建設單位指定的棄土地點,基坑暗道挖土放坡,以現場揭露的土質情況嚴格按《土方工程施工及驗收規範》進行放坡,必要時進行有效的支護和防護,特別是深基坑如暗道和驅動站基坑開挖時,根據實際情況作必要的抗滑樁等。在機械挖坑施工中人工配合修整邊坡,確保一次到位符合有關規定要求,土方開挖測量放線人員必須對線的標高等幾何尺寸進行全麵檢查複核,確保各項數據滿足設計要求和施工質量驗收規範規定及施工質量驗收統一標準的內容,當基坑挖至設計要求標高預檢查滿足要求,經設計、建設單位、監理對基底持力層進行全麵檢查符合設計要求,基坑驗槽簽證手續齊全後方可進行基礎施工。

  3 土方回填

  1) 工藝流程:坑底清理→土質試驗→人工分層攤鋪→夯實碾壓→檢查密實度→人工攤鋪→碾壓夯實→檢查密實度→找平整驗收

  2) 夯填前對土樣進行試驗按檢驗報告要求進行施工。

  3) 將基坑內建築垃圾雜物等清理幹淨。

  4) 檢查回填所需土料含水率是否滿足碾壓要求。

  5) 回填土分層攤鋪分層夯實經全麵檢查合格後方可進行上層施工直至設計要求高度再進行拉線找平。

  6) 深淺基坑先填深坑,深淺一致後同時回填。

  7) 基底處理必須符合設計要求和施工質量驗收規範。

  8) 回填所用土質必須符合設計要求和施工質量驗收規範規定。

  9) 回填土根據機械性能確定攤鋪厚度,按規定要求進行取樣試驗檢查。

  10) 回填土允許偏差應滿足設計和質量驗收規範要求。

  3、 混凝土結構工程

  (三) 模板工程

  1. 材料要求:

  1) 本工程所用模板主要以竹膠板為主,以木方、鋼管鋼卡具、螺栓連接加固,做為支撐係統拚裝(釘)而成。

  2) 金屬模板、支承工具及其配件所用鋼材應符合Q235B 鋼標準,鋼管扣件應采用KT33—8 可鍛鑄鐵加工件。

  3) 木模板及支架所用木材,應選質地堅硬、無腐朽的鬆木和杉木,不低於Ⅲ等材,含水率低於25%。

  2. 主要機具:

  1) 施工現場配置的機械有:電鋸、電鑽、電動扳手及電焊機等。

  2) 施工現場配置的主要工器具:斧、鋸、釘錘、鐵水平尺、鋼尺、卷尺、線錘、手電鑽、手電鋸、水準儀、經緯儀等。

  3. 施工操作要求

  4. 模板及其支撐係統的安裝應符合下列規定:

  1) 應保證結構各部位形狀、尺寸的正確性,誤差在施工質量驗收規範的允許範圍內,並符合優良標準。

  2) 應具有足夠的穩定性、強度和剛度,應保證在混凝土澆築過程中,不變形、不位移。

  3) 模板及其支撐係統應考慮便於裝拆,損耗少,周轉快。

  4) 模板的接縫應嚴密,不漏漿。

  5. 為防止模板及其支架在風荷載作用下傾倒,應采取構造措施。模板及其支架的抗傾倒係數不應小於1.15。

  6. 模板與混凝土的接觸麵應塗脫模劑。

  7. 模板及支架應妥善維修保管,鋼模板及鋼支架應防止鏽蝕。

  8. 梁模板安裝:梁模板如采用木模時宜采用側包底的支模法。

  9. 模板拆除應符合如下規定:

  1) 拆除順序一般應後支的先拆,先支的後拆。先拆除非承重部分,後拆除承重部分。

  2) 承重模板及其支架拆除,應符合規範規定的要求。

  3) 不承重的側模板應在保證混凝土表麵及棱角不因拆模而受損時方可拆模。

  10. 質量標準

  1) 模板及支承結構應具有足夠的強度、剛度和穩定性。

  2) 模板安裝和預埋件、預留孔洞的允許偏差和檢驗方法應符合施工質量驗收規定要求。

  11. 成品保護

  1) 不得用重物衝擊已安裝好的模板及支撐。

  2) 搭設腳手架時,嚴禁與模板及支柱連接在一起。

  12.安全措施

  1) 支模應按順序進行,模板及支撐係統在沒有固定前,禁止利用拉杆支撐攀登,不準在拆除的模板上進行操作。

  2) (2) 拆模時,應按順序逐塊拆除U 形卡和L 形杆銷,避免整體坍落,拆除頂板時,應設臨時支撐確保安全施工。

  3) (3) U 形卡等零件,要裝入專用箱或背包中,禁止隨手亂丟,以免掉落傷人。

  4) (4) 進入現場時,必須配戴安全帽,高空作業拴好安全帶。

  5) (5) 高空拆模時,應有專人指揮,並在下麵標出工作區,暫停人員過往。

  6) (6) 六級以上大風不得安裝和拆除模板。

  七、鋼筋工程

  (一) 材料

  鋼材、鋼筋進場應具有出廠合格證及質量證明書和試驗報告單,並分批做機械性能試驗。合格後方可用於本工程。

  1. 鋼筋保管

  2. 鋼筋運到施工現場後,必須按不同等級、牌號、直徑、長度分別掛牌標識堆放,並注明數量,不得混淆。鋼筋應盡量堆放料棚內。在料棚場地周圍挖排水溝,以利排水。堆放時,鋼筋下麵要設墊木,離地不宜少於20cm,也可用鋼筋堆放架堆放,以防鋼筋鏽蝕和汙染。鋼筋堆放時,應防止與酸、鹽、油等物品存放在一起。

  (二)鋼筋加工

  1. 鋼筋除鏽:

  1) 鋼筋的表麵應潔淨。油漬、漆汙應用錘敲擊時能剝落的浮皮、鐵鏽等應在使用前清除幹淨。鋼筋除鏽采用手工除鏽(用鋼絲刷、砂盤),或用機械方法除鏽(如電動除鏽機)。

  2) 鋼筋矯直:

  3) 鋼筋矯直又稱鋼筋調直。包括兩種方法:人工矯直和機械矯直。人工矯直用鉸盤矯直(用於φ12mm 以下的鋼筋)。機械調直用鋼筋調直機(用於細鋼筋)和卷揚機調直(用於粗、細鋼筋)。矯直後的鋼筋應平直、無局部彎曲。

  4) 鋼筋切斷:

  5) 鋼筋切斷采用機械切斷的方法。機械切斷常用鋼筋切斷機,現場設置二台鋼筋切斷機。操作時要保證斷料正確,鋼筋和切斷機刀口要垂直,並嚴格執行01manbetx 01manbetx ,確保安全。在切斷過程中,如發現鋼筋有劈裂、縮頭或嚴重的彎頭,必須切除。

  6) 鋼筋彎曲成型

  7) 采用手工彎曲和機械彎曲成型兩種方法。鋼箍成型采用人工製作,手工彎曲成型設備簡單,成型正確。機械彎曲成型能減輕勞動強度,提高工效,現場設二台鋼筋彎曲機,鋼筋彎曲機的操作順序和人工彎曲鋼筋順序基本相同,但操作時必須注意運轉安全。不能在運轉過程中更換鋼筋彎曲機的心軸、工作軸和擋鐵軸、也不能在運轉過程中加油和清掃。第一根鋼筋彎曲成型後,應與配料表上標明的形狀尺寸進行複核,符合要求後再成批生產。成型後的鋼筋要求形狀正確,平麵上沒有凹曲現象,在彎曲點處不得有裂紋。

  2. 鋼筋連接

  1) 鋼筋閃光對焊

  a) 施工中需用長鋼筋采用閃光對焊,因長度而斷開的主筋,單麵電弧焊10d,長度12m 以上的長鋼筋,均采用閃光對焊連接。φ14mm 以上(含φ14mm)采用75kVA 閃光對焊機對焊。鋼筋對焊完畢後,必須進行質量檢驗。

  b) 先對全部接頭進行外觀檢查:接頭應具有適當的鐓粗和均勻的金屬毛刺;鋼筋表麵沒有明顯的燒傷及裂紋;接頭如有彎折,其角度不得大於4°;接頭軸線如有偏移,偏移值不得大於0.1d(d—鋼筋直徑),同時也不得大於2mm。還必須對對焊接頭進行機械性能試驗。

  c) 鋼筋接觸對焊接頭不要放在受力較大的部位,並和鋼筋彎曲處相距不應小於10d。對焊接頭不要集中在一根鋼筋上。

  d) 鋼筋焊接必須注意安全,嚴格按安全技術要求操作。要對電源進行維護,嚴禁鋼筋接觸電源。焊機必須接地,焊接導線及鉗口接線處都必須可靠絕緣。變壓器和焊機都不準超負荷使用。必須重視焊接現場的消防工作。

  e) 要注意操作人員的勞動保護,謹防觸電,保護好眼睛。

  f) 為了保證焊接質量,焊工應持證上崗,焊接件應有試驗合格證書。

  2) 鋼筋的綁紮:

  a) φ12 以下鋼筋的連接采用搭接,搭接數量在同一截麵上必須少於50%。綁紮時,梁柱交叉處柱箍筋不易綁紮。要預先考慮好穿梁筋與套柱箍筋的次序,達到設計要求為準。

  b) 做好鋼筋保護層墊塊,墊塊要用1:3 水泥砂漿製作,加強養護、務必使砂漿墊塊在施工中不被壓碎(一般強度等級達到M20 即可)。

  3)質量要求:

  鋼筋綁紮完畢後,應進行質量檢查:

  a) 根據設計圖紙檢查鋼筋的鋼號、直徑、根數、間距是否正確;

  b) 檢查鋼筋接頭的位置以及搭接長度是否符合規定;

  c) 檢查鋼筋綁紮是否牢固,有無鬆脫變形現象;

  d) 鋼筋焊接焊縫檢查和試驗;

  e) 檢查混凝土保護層是否符合要求;

  f) 綁紮鋼筋時的允許偏差,不得大於規範規定要求;

  g) 在澆築混凝土前、由建設單位、設計及監理單位對鋼筋及預埋件進行檢查驗收,並作為隱蔽工程做好記錄。

  4)工安全措施:

  a) 綁紮鋼筋必須注意安全,嚴格按照安全技術要求操作。在高空綁紮時,不得將鋼筋集中堆放在模板或腳手架的某一部位,特別是懸臂構件上嚴禁集中堆放。

  b) 在腳手架上不要隨便放置箍筋、短鋼筋或綁紮鋼筋用的工具。

  c) 在高空綁紮梁鋼筋時,應搭設腳手架,不允許站在模板上操作。盡量避免在高空修整、扳彎粗鋼筋,必須操作時,要係好安全帶。

  d) 在夜間施工時,配置移動式照明,照明電源宜選用低壓安全電源。

  4)鋼筋配料:

  配料順序從整體來說,應按基礎→柱→板→梁的順序進行配料。從局部來說,配料順序應為:基礎、柱子、基礎底麵鋼筋→預埋插鐵→柱子受力鋼筋→構造鋼筋→鋼箍→預埋鐵件。

  板:板的受力鋼筋→支座負彎矩鋼筋→構造鋼筋

  梁:受壓區的直彎鋼筋→受拉區的受力鋼筋→架立鋼筋及其他構造鋼筋→支座負彎矩鋼筋→鋼箍。

  八、 腳手架施工

  (一) 施工準備

  1. 構配件

  (1)鋼管

  1)腳手架鋼管采用Φ48mm,壁厚3.5mm;橫向水平杆最大長度2200mm,其他杆最大長度6500mm,且每根鋼管最大質量不應大於25kg。

  2)鋼管尺寸和表麵質量應符合下列規定:

  A.新鋼管應有質量合格證、質量檢驗報告;鋼管表麵應平直光滑,不應有裂縫、結疤、分層、錯位、硬彎、毛刺、壓痕和深的劃道;鋼管允許偏差表(略)

  B. 鋼管上禁止打眼。

  (2)扣件

  1)扣件式鋼管腳手架采用可鍛鑄鐵製作的扣件,其材質應符合現行國家標準《鋼管腳手架扣件》(GB15831)規定;采用其他材料製作的扣件,應經試驗證明其質量符合該標準的規定後方可使用。

  2)腳手架采用的扣件,在螺栓擰緊扭矩達6.5N·.m 時,不得發生破壞。

  3)腳手板

  腳手板采用鋼腳手板。

  4)連牆件

  連牆件的材質應符合現行國家標準《碳素結構鋼》(GB/T700)中Q235-A的規定。

  2.經檢驗合格的構配件應按品種、規格分類,堆放整齊、平穩,堆放場地不得有積水。

  3.應清除搭設場地雜物,平整搭設場地,並使排水暢通。

  4.當腳手架基礎下有設備基礎、管溝時,在腳手架使用過程中不應開挖,否則須采取加固措施。

  (二) 地基與基礎

  (1)立杆地基承載力計算

  p≤fg

  式中p——立杆基礎底麵的平均壓力,p=N/A;

  N-——上部結構傳至基礎頂麵的軸向力設計值;

  A——-基礎底麵麵積;

  fg——地基承載力設計值,fg =kc.fgk

  kc——地基承載力調整係數,對碎石土、砂土、回填土應取0.4,對黏土應取0.5;對岩石、混凝土應取1.0。

  (2)腳手架底座底麵標高宜高於自然地坪50mm。

  (3)腳手架基礎經驗收合格後,應按要求放線定位。

  (三)搭設

  (1)腳手架必須配合施工進度搭設,一次搭設高度不應超過相鄰連牆件以上兩步

  (2)每搭完一步腳手架後,應校正步距、縱距、橫距及立杆的垂直度。

  (3)底座安放應符合下列規定:

  1) 底座、墊板均應準確地放在定位線上;

  2) 墊板宜采用長度不小於2 跨、厚度不小於500mm 的木墊板,也可采用槽鋼。

  (4)立杆搭設應符合下列規定:

  1)嚴禁將外徑DW48mm 與DW51mm 的鋼管混合使用;

  2) 立杆接長除頂層頂步可采用搭接外,其他各層各步接頭必須采用對接扣件連接;相鄰立杆的對接扣件不得在同一高度內,且應符合下列規定:

  a.兩根相鄰立杆的接頭不應設置在同步內,同步內隔一根立杆的兩個相隔接頭在高度方向錯開的距離不小於500mm;各接頭中心至主接點的距離不宜大於步距的1/3;

  b.搭接長度不應小於1m,應采用不少於2 個旋轉扣件固定,端部扣件蓋板的邊緣至杆端距離不應小於100mm。

  3) 開始搭設立杆時,應每隔6 跨設置一根拋撐,直至連牆件安裝穩固後,方可根據情況拆除;

  4) 當搭至有連牆件的構造點時,在搭設完該處的立杆、縱向水平杆、橫向水平杆後,應立即設置連牆件;

  5) 立杆頂端宜高出女兒牆上皮1.0m,高出簷口上皮1.5m。

  (5)縱向水平杆搭設應符合下列規定:

  1) 縱向水平杆宜設置在立杆內側,其長度不宜小於3 跨;

  2) 縱向水平杆接長宜用對接扣件,也可采用搭接。對接、搭接應符合下列規定:

  A.縱向水平杆的對接扣件應交錯布置各接頭至最近主接點的距離不宜大於縱距的1/3。

  B.搭接長度不應小於1.0m,應等間距設置3 個旋轉扣件固定,端部扣件蓋板的邊緣至杆端距離不應小於100mm。

  C.縱向水平杆應作為橫向水平杆的支座,用直角扣件固定在立杆上。

  3) 在封閉型腳手架的同一步中,縱向水平杆應四周交圈,用直角扣件與內外角部立杆固定。

  (6)橫向水平杆搭設應符合下列規定:

  1) 主接點必須設置一根橫向水平杆,用直角扣件扣接且嚴禁拆除。主接點處兩個直角扣件的中心距不應大於150mm。

  2) 作業層上非主節點處的橫向水平杆,宜根據支承腳手板的需要等間距設置,最大間距不應大於縱距的1/2;

  3) 雙排腳手架橫向水平杆的靠牆一端至裝飾麵的距離不應大於100mm。

  (7)腳手架必須設置縱、橫向掃地杆。縱向掃地杆應采用直角扣件固定在距底座上皮不大於200mm 處的立杆上。橫向掃地杆也應采用直角扣件固定在緊靠縱向掃地杆下方的立杆上。當立杆基礎不在同一高度時,必須將高處的縱向掃地杆向低處延長兩跨與立杆固定,高低差不應大於1m。

  (8)連牆件、剪刀撐、橫向斜撐等的搭設應符合下列規定:

  1) 連牆件的強度、穩定性和連接強度應按現行國家標準《冷彎薄壁型鋼結構技術規範》(GBJ 18)、《鋼結構設計規範》(GB 17)、《混凝土結構設計規範》(GBJ 10)等的規定。

  2.)連牆件軸向力設計值:

  Nl=Nlw+N0

  式中Nl ——連牆件軸向力設計值(kN);

  Nlw ——風荷載產生的連牆件軸向力設計值,

  N0——連牆件約束腳手架平麵外變形產生的軸向力,雙排腳手架取5kN。

  連牆件軸向力設計值應小於扣件抗滑承載力設計值RC。RC=8kN,滿足要求。

  3)每道剪刀撐寬度不應小於4 跨,且不應小於6m,斜杆與地麵傾角宜在45°~60°。

  4)高度在24m 以下的腳手架必須在外側立麵的兩端各設置一道剪刀撐,並應由底至頂連續設置;中間各道剪刀撐之間的淨距不應大於15m。高度在24m 以上的腳手架應在外側整個立麵的整個長度和高度上連續設置剪刀撐;5)剪刀撐、橫向斜撐應隨立杆、縱向和橫向水平杆等同步搭設,各底層斜杆下端均必須支承在墊塊或墊板上。

  (9)扣件安裝應符合下列規定:

  1)扣件規格必須與鋼管外徑相同;·

  2) 螺栓擰緊力矩不應小於40N·m,且不應大於65N·m;

  3) 在主節點處固定縱向和橫向水平杆、剪刀撐、橫向斜撐等用的直角扣件的中心點的相互距離不應大於150mm;

  4) 對接扣件的開口應朝上或朝內;

  (10)作業層、斜道的欄杆和擋板的搭設應符合下列規定:

  1) 欄杆和擋板均應搭設在外立杆的內側;

  2) 上欄杆的上皮高度應為1.2m;

  3) 擋腳板高度不應小於180mm;

  4) 中欄杆應居中設置。

  (11)腳手板的鋪設應符合下列規定:

  1) 腳手板應滿鋪、離開牆麵120-150mm;

  2) 腳手板的探頭應用直徑3.2mm 的鍍鋅鋼絲固定在支承杆件上;

  3) 在拐角、斜道平台口處的腳手板,應與橫向水平杆可靠連接,防止滑動;

  4) 自頂層作業層的腳手板往下計,宜每隔12m 滿鋪一層腳手板。

  (四) 本工程搭設方案

  本工程混凝土施工中腳手架工程,分幾種形式,暗道搭設單排腳手架,轉載站搭設雙排腳手架。混凝土框架結構柱搭設獨立腳手架,上部結構搭設橋式腳手架。鋼桁架上部結構搭設挑掛式腳手架。

  (五) 拆除

  1.拆除腳手架前的準確備工作應符合下列規定:

  (1) 應全麵檢查腳手架的扣件連接、連牆件、支撐體係等是否符合構造要求;

  (2) 應根據檢查結果補充完善施工組織設計中的拆除順序和措施,經主管部門批準後方可實施;

  3) 應清除腳手架上雜物及地麵障礙物。

  2.拆除腳手架時,應符合下列規定:

  (1) 拆除作業必須由上而下逐層進行,嚴禁上下同時作業;

  (2) 連牆件必須隨腳手架逐層拆除,嚴禁先將連牆件整層或數層拆除後再拆腳手架;分段拆除高差不應大於2 步,如高差大於步,應增設連牆件加固;

  (3) 當腳手架拆至下部最後一根長立杆的高度(約6.5m)時,應先在適當位置搭設臨時拋撐加固後,再拆除連牆件;

  (4) 當腳手架采取分段、分立麵拆除時,對不拆除的腳手架兩端,應先加設連牆件及橫向斜杆加固。

  3.卸料時應符合下列規定:

  (1) 各構配件嚴禁拋至地麵;

  (2) 運至地麵的構配件應及時檢查、整修與保養,並按品種、規格隨時碼堆存放。

  (六)安全管理

  (1)腳手架搭設人員必須是經過按現行國家標準《特種作業人員安全技術考核管理規則》(GB 5036)等考核合格的專業架子工。上崗人員應定期體檢,合格方可持證上崗。

  (2)搭設腳手架人員必須戴安全帽、係安全帶、穿防滑鞋。

  (3)腳手架的構配件質量與搭設質量,應按規定驗收合格後方準使用。

  (4)作業層上的施工荷載應符合設計要求,不得超載。不得將模板支架、纜風繩、泵送混凝土管道等固定在腳手架上;嚴禁懸掛起重設備。

  (5)當有六級及六級以上大風和霧、雨雪天氣時應停止腳手架搭設與拆除作業。

  (6)腳手架使用中,應定期檢查杆件的設置的連接,連牆件、支撐、門洞桁架等的構造是否符合要求;地基是否有積水,底座是否有鬆動,立杆是否懸空;扣件是否鬆動;腳手架的垂直度是否偏差;安全防護措施是否符合要求;是否超載等。

  (7)在腳手架的使用期間嚴禁拆除主節點處的縱、橫向水平杆、掃地杆及連牆件。

  (8)不得在腳手架基礎及相鄰處進行挖掘作業,否則應采取安全措施

  (9)、在腳手架上進行電、氣焊作業時,必須有防火措施和專人看守。

  (10)搭拆腳手架時,地麵應設圍欄和警戒標誌,並派專人看守,嚴禁非操作人員入內。

  九、鋼結構工程

  (一)鋼結構安裝

  1. 半成品材料要求

  (1)構件、型號、幾何尺寸和製作質量必須符合設計要求和施工質量驗收規範規定;

  (2)連接材料、焊條、螺栓等連接材料有質量證明書,連接副配套,符合設計要求及有關國家標準的規定;

  (3)防腐油漆塗料品種、牌號、顏色及配套底漆,膩子均應符合設計要求和有關產品技術標準的規定,並應有產品質量證明書。

  2. 主要機具設備

  主要有輪胎式裝載機,載重汽車,電焊,氣焊等設備。

  3. 作業條件

  (1)計算吊裝構件的數量、單件重量和安裝就位高度以及連接板螺栓等安裝鐵件數量;

  (2)製定安裝措施、機械設備的選用安裝程序,方法,構件設置,保證質量、安全防範措施等;

  (3)檢查構件質量如超出設計或規範允許的偏差應予糾正;

  (4)在鋼構件上根據就位和校正的需要,彈好軸線,安裝位置線及安裝中心線;

  (5)根據構件長度,牛腿間距離,鋼板底板平整度的檢查結果,進行找平,並檢查預埋地腳螺檢位置和標高表麵鑿毛等;

  4.安全措施

  (1) 鋼結構柱梁支撐等構件安裝就位後,應立即進行校正固定,當天安裝的鋼構件應形成穩定的空間體係以防變形或傾倒;

  (2) 安裝使用的起吊機械設備與主體結構相連時,其連接裝置必須經過計算,做到安全可靠;

  (3)高空作業,使用的工具要防止墜落,臨時操作台應綁紮牢靠,腳手板鋪平綁紮牢固,嚴禁出現挑頭板。

  5. 施工注意事項

  (1) 鋼構件拚裝時的定位點焊,需由有合格證的焊工操作,用於點焊的焊接材料、型號、材質應與焊件相同,點焊的焊條直徑不宜超過4.0mm,焊縫的高度不宜超過設計焊縫高度的2/3,長度不宜超過高度的6~7 倍,間距宜為300~400mm,點焊的質量應和設計要求相符;

  (2) 除定點焊外,嚴禁在拚裝構件上焊其他無用的焊點或在焊縫以外的母材上起弧熄弧和打火;

  (3) 安裝高強螺栓應由經過培訓的專門小組承擔,以確保安裝連接的質量;

  (4) 鋼構件安裝定位軸線應從地麵控製,軸線直接引上,不得從下層構件的軸線引上,同一流水作業段同一安裝高度的構件,全部構件就位校正連接完畢並驗收合格,方可從地麵引放上一節柱的定位軸線以利消除安裝誤差避免誤差積累。

  十、電氣安裝工程施工

  1.工程概況

  本工程照明線路設計采用鋼管穿阻燃型導線明敷設和暗敷設,除高低壓配電所外,照明線路安裝全部采用鋼管配線,導線選用普通型銅導線、分線盒、開關、燈具。

  2.施工安排

  施工初期安排少數電工配合土建,安裝預埋件和在現澆混凝土板、柱內敷設鋼管,隨牆體配管和穩注盒、箱的前期安裝工作,土建施工末期,按安裝工期安排,大量施工人員集中力量短期內完成安裝工程和調試工作。

  3. 施工技術措施

  照明線路的絕緣電阻值不小於0.5MΩ。

  4. 燈具安裝工程

  (1) 各種燈具的型號、規格必須符合設計要求和國家標準的規定,燈具零件齊全,無機械損傷、變形、油漆剝落、燈具破裂等現象,所有燈具應有產品合格證。

  5. 燈具安裝

  1)首先根據燈具的安裝高度及數量,將塑料(木)台緊貼建築物表麵,然後固定牢固。

  2)吸頂日光燈安裝:將日光燈貼緊建築物表麵,日光燈的燈箱應完全遮蓋住燈頭盒,對著燈頭盒的位置打好進線孔,用螺絲固定牢固後,把日光燈管裝好後送電試亮。

  6. 開頭、插座安裝

  (1) 材料檢查

  各開關、插座規格型號必須符合設計要求,並有產品合格證。

  (2) 安裝插座、開關工藝流程

  清理→接線→安裝

  1.) 清理

  用刷子輕輕將盒內殘存的灰塊清出盒外,再用幹布將盒內灰塵擦掉。

  2)接線

  ①開關接線,同一場所的開關切斷位置應一致,接點接觸可靠,電器燈具的相線應經開關控製。

  ②插座接線,單相兩孔插座橫裝時,右極接相線左極接零線,豎裝時,上極接相線下極接零線。

  ③成排安裝的開關高度應一致,高低差不大於2mm,同一室內安裝的插座高低差不應大於5mm。

  ④開關、麵板並列安裝時高度差允許為0.5mm,麵板的垂直允許偏差0.5mm。

  十一、施工現場及生活區臨時設施布置

  1. 施工現場用地

  生產係統改造係統工程位置基本與老係統相同,副井絞車機房工程位置處於新副斜井向南50m外考山體護坡位置;風井變及值班室工程位置處於新建風井口處;黃泥灌漿係統工程位置未指定。

  2. 施工人員生活區用地

  本工程施工人員當地人員較多,且建設方所處位置狹小,未建設施工人員生活場地。

  3. 施工現場臨設布置

  合理布置施工現場、使其利於施工,減少混亂,加快工程進度,體現文明施工。同時做好減少占地,節約資金。

  1) 施工現場道路

  根據施工現場勘察,在施工現場材料庫需要修長86m、寬4m,單行車臨時施工道路,與選煤廠原有臨近。

  2) 施工現場用水

  施工現場用水從甲方指定水源地點接通水源,保證工地基本用水情況。

  3) 施工現場用電

  施工現場需要的電源,由甲方提供動力電源(地麵變電所)引至工地總變電櫃,滿足工地用電需求。

  4) 施工現場臨設 表(後附)

  施工現場設辦公室五間、會議室一間,其做法為:彩鋼房結構,層高2.7m,外圍牆及廚房砌築磚牆,內牆采用1:2.5 白灰砂漿抹灰,麵層刮膩子兩遍。外牆采用1:1:6 混合砂漿抹灰,表麵趕實壓光。屋麵采用彩鋼屋麵;

  施工現場設鋼筋加工棚、木工加工棚、架管棚,做法采用架管、上為輕型屋麵瓦。

  5) 施工現場平麵布置(詳見施工現場臨設平麵布置圖)

  十二、季節性施工措施

  (一)雨期施工措施:

  1. 在雨期來臨前要積極組織人力、物力、財力、準備充足的防雨物資機具及材料,做好雨期施工的準備工作,便於出現情況後及時投入使用。

  2. 加強與氣象部門的聯係,掌握氣象變化情況,並進行認真03manbetx ,在安排施工計劃時,要合理安排施工工序,雨天調整到坑上作業,以確保施工安全。

  3. 施工現場的臨設房屋搭設時要考慮雨期的安全問題,並做到施工現場的防水和排水暢通,防止雨水侵入基礎造成臨設房屋倒塌。

  4. 施工現場根據施工的管溝現狀打好圍堰,挖好排洪溝道,現場的道路要清理平整,挖土堆積處要排水暢通。

  5. 水泥是雨期的重點保護項目,故水泥庫要建在地坪高處,並做好防潮、防水和防滲問題。

  6. 成立以項目部領導下的雨期防洪領導小組,組織好防洪排險隊伍,做到召之即來、來之能幹、夜間委派責任心強的人員值班,出現險情,立即組織人員排險。

  7. 現場所有的機械設備、電器均應搭設臨時防雨棚,並做到常檢查,以免發生意外。電焊機、振搗器等設備要放在幹燥的處,並設有安全可靠的接地接零裝置。操作者要穿戴防護用品。

  十三、質量保證措施

  第一章 總則

  第一節 概述

  1. 為保證公司機械化改造土建工程的施工質量,根據有關規範、技術要求,特製定本工程的質量保證大綱。

  2. 質量方針、目標:機械化改造土建工程質量方針是:“重合同、守信譽、保質量,以一流的服務為建設單位提供滿意產品”。確保達到建設工程驗收標準的合格工程。並通過製定和實施本大綱和相應的質量保證文件來促進質量目標的實現。

  3. 本大綱具有強製約束力。機械化改造土建工程項目各級人員必須遵照執行。機械化改造土建工程項目各級人員應根據本措施要求,對自己職責範圍內的影響工程質量和服務質量製定有效的管理程序和工作程序,真正做到:有人負責,有人執行、有章可循,有據可查,保證本大綱的有效實施。

  第二節 範圍

  1. 本大綱提出的原則和目標適用於機械化改造土建工程的施工活動,包括采購、裝卸、運輸、儲存、生產、檢查、測量、試驗等項工作。

  第三節 責任

  1. 項目經理領導下的安全質量管理員針對本大綱的製定和實施負責。

  第二章 組織

  第一節 組織機構

  本工程項目按“項目法”組織施工,建立以項目經理為首的項目管理機構。項目經理由法人代表授權,全權負責現場施工管理、物資采購供應、施工技術、工程質量、施工進度、安全生產、勞務管理、機械設備保障、文明施工、環境保護等項工作。

  第二節 職責

  1. 項目經理

  (1)項目經理是工程項目的總負責人,是質量和安全的第一責任人,對工程質量、安全、生產負完全責任。

  (2)對建設單位負責。及時貫徹設計和監理工程師製定的技術和管理文件,組織職工認真學習和有效運行。

  (3)保證按照質量保證手冊所規定的和承諾的去做。

  (4)加強內部行動的統一與團結,調動一切積極因素實現“安全為天、質量第一”的方針。

  2. 項目技術負責人

  項目技術負責人對項目經理負責,對質保體係的建立和運行負直接責任。

  其職責主要是全麵管理項目質量工作,組織製定項目質量目標,對質量指標、質量計劃負責,並對質量保證係統的工作質量負責,還要組織質量獎懲工作。

  在實現質保大綱的過程中,對除財務、後勤以外的各部門的質量進行檢查、評審。其主要職責是:

  (1)負責編製和修訂保證大綱,監督大綱的有效實施,驗證大綱執行的有效性。

  (2)組織編製和修訂質量保證文件。

  (3)負責對供應商的評價工作。

  (4)負責質量保證和質量檢查的接口管理工作。

  (5)對製定不合格報告和對技術部門提出的處理方案進行審核,並采取後續行動以保證其得到正確及時地執行。

  (6)有足夠的權利對不滿足質量要求的工作或服務采取行動,包括停止工作並向項目經理報告。

  (7)負責製定質量培訓計劃,並按計劃對安全質量科檢查員或其他有關人員進行質保培訓。

  (8)定期向項目經理報告質量情況,協助項目經理審查、評價質保大綱執行的有效性。

  (9)主管安全質量檢查員、施工技術員、檢驗、試驗管理員、測量員。

  (10)編製技術文件、不符合項的處理報告、質量記錄。對施工過程進行質量、進度控製。

  (11)對安全施工全麵負責,主持安全02manbetx.com 03manbetx 和研究,審定事故處理方案。

  3. 安全質量檢查員

  安全質量檢查員設1人,安全質量檢查員對項目經理負責,對安全質量保證體係的建立和運行負直接責任。其職責主要是全麵管理企業安全質量工作,組織製定項目經理部的安全質量方針目標,對安全質量指標,質量計劃負責,並對安全質量保證係統的工作質量負責,還要組織安全質量獎懲工作。

  在實現質保大綱的過程中,對各施工隊的質量保證進行檢查、評審。其主要職責是:

  (1)負責編製和修訂質量保證大綱,監督大綱的有效實施,驗證大綱執行的有效性。

  (2)組織編製和修訂質量保證文件。

  (3)負責對供應商的資格評審工作。

  (4)負責質量保證和質量檢查的溝通管理工作。

  (5)編製和實施質量的管理程序和實施細則,並督促各施工隊編製和實施本崗位的質保管理程序和實施細則。

  (6)實施質量計劃,參加物項、服務和見證點的驗證及最終驗收工作。

  (7)製定不符合報告和對技術部門提出的處理方案進行審核,並采取後續行動以保證其得到正確及時地執行。

  (8)有足夠的權力對不滿足質量要求的工作或服務采取行動,包括停止工作並向項目經理報告。

  (9)負責製定質保培訓計劃,並按計劃對質量室或其他部門的有關人員進行質保培訓。

  (10)定期向項目經理報告質量情況,協助項目經理審查、評價質量保證大綱執行的有效性。

  (11)執行公司安全監察站的有關規定和報告工作。

  (12)按照質保體係和質保手冊要求,在工程實施中,對各施工作業單位進行具體監督和二次以上的內部體係審核。

  (13)審查在實施管理過程中,文件控製、程序控製以及資源等是否處於受控狀態。

  (14)會同建設單位及監理工程師對糾正措施實地檢查驗證。

  (15)行使現場施工質量檢查與驗收的職責。

  (16)嚴格執行工程現場技術規範和檢驗標準。

  (17)原材料檢查與抽樣試驗。

  (18)落實三項製度,實行班組自檢、互檢、施工隊複檢、安全質量檢查員抽檢的檢查驗收製度。按檢查範圍和管理程序進行檢查驗收,填寫各項施工記錄。

  (19)大力開展全麵質量管理活動,加強質量教育,確保施工質量。

  (20)對已發生的質量事故要堅持“三不放過”,要查明情況和原因,分清責任,吸取教訓。提出具體意見,由施工技術員采取糾正措施,必要時采取暫停施工處理。

  (21)有權製止在設備、運輸物資和社會治安等過程中的不安全因素。

  (22)嚴格執行國家、當地政府和施工指揮部製定的有關01manbetx 法規,對違章人員有權批評教育,不聽勸告者,有權暫停作業。

  (23)當有危及生命、財產事故隱患時,有權暫停作業。

  (24)編製所在工程的安全工作規則,製定安全持證上崗製度和操作製度,組織建立安全體係,對安全作業成果進行管理、核算與檢查,考核成本的執行情況,進行成本目標控製。

  (25)收集安全生產情報及時向項目經理報告,並做好安全記錄,建立安全事故檔案。

  4. 施工技術員

  施工技術員設2人,其主要職責是:

  (1)編製技術管理文件、不符合項報告、質量記錄。對施工全過程進行質量、進度控製。

  (2)主持編製、修改工程施工技術方案,編製、修改作業指導書。

  (3)對施工質量全麵負責,並接受安全質量檢查員監督和評審。

  (4)負責對重大工程質量、安全事故03manbetx 和研究,製定、審定事故處理方案。

  (5)根據設計圖紙、技術文件及有關01manbetx 、規範明確施工質量要求,製定保證工程質量的有效技術措施,做好技術交底,並督促檢查、指導作業。

  (6)深入現場及時發現問題,解決存在的技術問題,若發現設計文件或施工措施不能保證質量時,應主動及時提出改進意見並督促執行。

  (7)編製作業指導書,提出具體技術質量標準。

  (8)參加工程施工質量事故調查、研究分析,並提出處理措施或方案,由項目技術負責人批準實施。

  (9)按施工的有關要求和總的進度計劃,組織調度會布置生產任務,檢查、落實、責任到人。

  (10)在解決現場施工問題時,堅持“安全第一”。

  (11)積極支持安全質量檢查員和檢驗、試驗管理員、測量員的工作,做好協調工作。

  6.財務成本核算員設一人。其主要職責是:

  (1)根據計劃經營管理員提出的生產經營目標,結合本工程施工生產、物資供應、技術措施、勞動工資、成本控製等,提出流動資金需求量及籌措計劃,固定資產折舊計劃費用與成本降低計劃,利用計劃、專項資金計劃等(注:在專項資金計劃中設立質保專項基金)。

  (2)對單項工程的成本、工程成果進行管理、核算與檢查,考核成本的執行情況,進行成本目標控製。

  (3)負責處理與建設單位財務往來,負責處理與外單位經濟決算工作,負責處理稅務和金融等業務。

  (4)編製季、月會計報表,做好資金統籌安排和平衡調度。

  (5)負責對生產經營活動過程及結果進行經濟分析和考查,向項目經理提出控製成本的分析文件。

  (6)定期收集、審查、核對、整理會計檔案,編製本項目工程的財務移交清冊。

  7.工程施工隊

  各工程施工隊在項目經理、副經理的直接領導和授權下組織實施施工活動,主要職責有:

  (1)根據適用的工程文件組織實施施工和修理工作,並形成記錄文件。

  (2)實施質量計劃和工作計劃

  (3)發現不合格項時,及時向質保部門和質量檢查人員報告。

  (4)實施安全文明施工,負責施工區域的場地管理和施工機具設備、材料管理。

  (5)做好本施工隊內部之間及各隊的接口工作。

  (6)做好物項交工前的維修、保養工作。

  第四章 文件控製

  第五章 工程設計變更控製

  第一節 目的與範圍

  本工程項目部根據現場情況提出的工程變更,按DZGS/B01 - 4.2 3《文件控製程序》進行控製。由設計單位發來的設計變更也按照DZGS/B01 - 4.2 3《文件控製程序》規定進行溝通管理。

  第二節 工程變更

  在施工中所發生的工程變更,必須按照DZGS/B01 - 4.2 3《文件控製程序》進行。應在形成文件中說明變更理由,經授權人審核,批準後提交設計單位認可後實施。

  第三節 溝通

  施工技術員負責溝通的管理工作。

  第八章 工藝過程的控製

  第一節 目的

  施工方案的編製必須按有關法規、標準、技術文件、準則和其他專門要求進行編製,並由合格人員使用已批準的程序和合格的設備來進行控製和施工,達到建設單位滿意

  第二節 範圍

  適用於瑞能煤業有限責任公司地麵機械化改造土建所有工程。

  第三節 方案變更

  1. 如有下列情況,方案應變更:

  (1)設計院設計變更;

  (2)施工條件發生重大變化。

  2. 由方案編製人員負責方案變更原始資料的整理,按編製負責人的指示,重新進行變更方案的編製,並做好記錄和標記。

  3. 施工技術員負責方案變更文件按管理程序及時送到有關部門和人員。

  十四、安全生產和文明施工措施

  (一) 安全保證措施

  1. 為貫徹“安全第一、預防為主”的方針,發揮安全檢查,保證體係的作用,加強全員、全方位的安全管理,明確安全保證體係,建立健全以項目經理、施工隊長、班組長的行政安全保證一條線;黨團組織思想保證一條線;總工程師、專職工程師班組技術員的安全技術保證一條線;工會主席、工會小組長的勞動保護監督一條線。五大安全保證體係從安全職責的不同角度齊抓共管,保證安全技術措施落實到每個職工。

  2. 加強安全教育,組織所有施工人員學習有關安全法規及條例,並經考試合格後方可上崗。在安全管理工作上,做到思想到位、責任到位、組織到位、措施到位。

  3. 認真執行安全監察製度,加強現場安全管理,消滅“三違”現象,正確使用安全防護用品。

  4. 定期(每月一次)或不定期組織安全檢查,召開安全工作會議。

  5. 研究和解決現場存在的安全問題。布置下一步的安全工作。對檢查出的問題以通知的形式下發給有關責任單位限期整改。

  6. 逐級簽訂“安全文明施工責任狀”。認真執行安全施工措施的編製、審批交底製度、履行全員簽字手續。安全措施作到針對性強、安全防護措施具體。

  (二)安全技術措施

  1. 加強安全技術措施的編製和審查。切實做到一切施工活動都要有安全施工措施,並在施工前進行交底,接交雙方必須簽字,無安全技術措施或施工前未交底,嚴禁施工。

  2. 大力開展群眾性的安全活動,以施工隊、班組為單位,開展創安全文明施工工區和班組活動,組織安全文明施工評比競賽。

  3. 合理安排施工程序計劃,盡量避免或減少交叉施工,對必須交叉施工的區域加強安全防護設施,防止人身和設備事故發生。

  (三)現場安全保衛措施

  針對現場施工高空作業較多,交叉頻繁等諸多因素,必須加強現場安全管理,采取如下安全設施及防護措施:

  1. 加強對現場施工臨時供電電源和消防設施的檢查、維護。

  2. 加強現場機具設置、機械類,有針對性的安全01manbetx 01manbetx

  3. 特殊工種作業人員持證上崗。

  4. 采用高處作業懸掛安全網。所有手持電動工具、電源箱、焊機均要安裝漏電保護器,並有專人管理。

  (四)防火措施

  1. 施工時,要查清周圍電線、電纜、易燃物的狀況,維護好現場用電秩序,嚴禁在易燃物品處動明火,防止機械設備觸及高壓線,嚴禁亂拉、亂接電線、嚴禁用電爐子、電暖器等易失火的電器。

  2. 電纜、電線要經常維護檢查,防止短路失火。

  (五)文明施工

  文明施工是展現施工隊伍形象,表現施工隊伍素質的一個重要方麵,我們決心將此工程作為對外展示的窗口,全麵規劃。

  1. 施工場地:

  在所屬區域內實行統一管理,分區負責,標識清楚,定期檢查,總結評比,做到物料存放整齊、交通運輸暢通,場地排水舒暢,施工現場整潔。施工用地統一規劃建設,盡量少用地,嚴禁亂搭亂蓋。

  十五、施工進度計劃表(後附)

  十六、工程施工驗收執行規範標準

  《建築工程施工質量驗收統一標準》(GB50300-2001)

  《建築地基基礎工程施工質量驗收規範》(GB50202-2002)

  《砌體工程施工質量驗收規範》(GB50203-2002)

  《混凝土結構工程施工質量驗收規範》(GB50204-2002)

  《鋼結構工程施工質量驗收規範》(GB50205-2001)

  《屋麵工程質量驗收規範》(GB50207-2002)

  《建築地麵工程施工質量驗收規範》(GB50209-2002)

  《建築裝飾裝修工程施工質量驗收規範》(GB50210-2001)

  《建築給水排水及采暖工程施工質量驗收規範》(GB50242-2002)

  《通風與空調工程施工質量驗收規範》(GB50243-2002)

  《建築電氣工程施工質量驗收規範》(GB50303-2002)

  《建築工程施工項目管理規範》(GB/T50326-2001)

  《建築施工安全檢查標準》(JGJ59-99)

  與工程有關其他現行國家法律法規和建築工程施工質量驗收規範。
