春節期間設備、設施檢修實施方案及安全技術措施
為確保我礦井上下各係統設備、設施的安全運行,保證設備、設施達到完好標準,杜絕各設備、設施故障的發生,合理利用春節前後不生產有利時間,對全礦井上下各係統設備、設施組織檢修。為了便於工作有序正常展開,達到預期的效果,特製定春節期間設備、設施檢修實施方案及安全技術措施如下:
一、 適用範圍
本方案適用於山西樓俊集團擔炭溝有限公司春節期間設備、設施檢修工作。
二、領導機構
組 長:楊繼有
副組長:孫繼平、呼誌強、趙燕宏、惠守溫、高文文、李乃栓、張春明、張青生、張萍
成 員:任立斌、 張 煌、 薛貴龍、 張誌強、 呂福兆、 高續友
高武穩、 王書平、 何 勇、 朱步兵、 郝子朝、 劉尚銅
吳明貴、 張義國、 張國正、 趙萬鎖
三、檢修要求
1.嚴格按照《煤礦安全01manbetx 》、《機電、運輸設備完好標準》及本方案進行檢修。
2.檢修標準要達到工設備、設施性能和質量的要求的。
3.檢修中發現使用設備已嚴重損壞,又不能恢複的, 必須進行更換。

四、檢修內容(供電係統、提升係統、運輸係統、其它設備、設施、通風係統、壓風係統、排水係統、供水係統、通訊係統、供熱係統、監控係統)(見附表)
三、檢修任務的分配
1.各隊把檢修用備件、材料和工具報向機電科。
2.采購人員負責檢修用備件、材料和工具的購置到位。

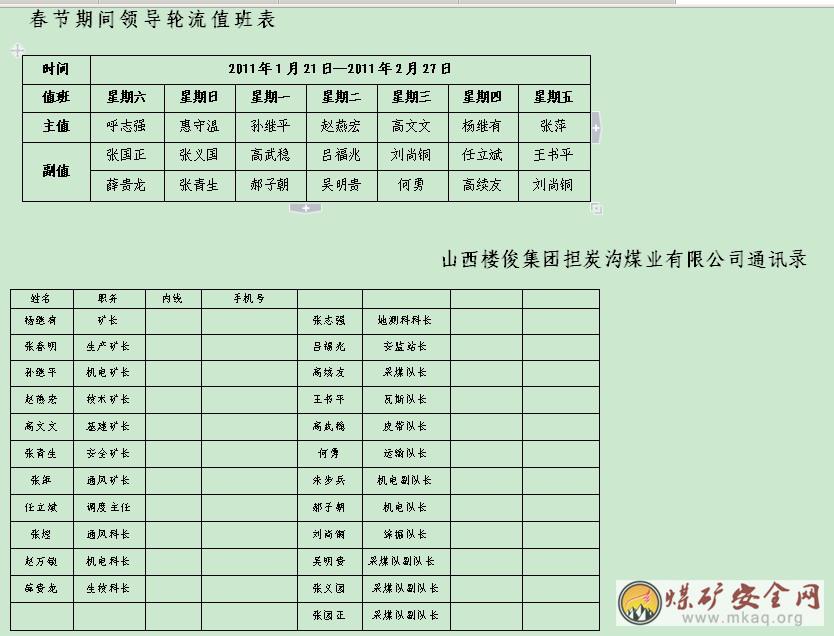

3.各隊對自己範圍內的任務作具體時間安排,並把時間安排、落實人員報向機電科,便於監督考核。(時間安排到2011年2月21日至2月27日)
4.機電科對各隊已完成的檢修內容根據檢修內容檢查、驗收。
四、檢修責任的落實
1.1月21日下午4時對抓好春節前後機電設備檢修工作召開專題會議。
2.對所檢修設備填寫好,檢修計劃表,執行簽字負責製,對因檢修不負責、發生02manbetx.com 嚴肅追查責任、至少處罰10%的經濟損失,對驗收人支付至少5%的經濟損失。
3.對不按計劃執行任務的以書麵形式提交礦委會
4.檢修過程中各隊必須有一名分管機電的副隊長和機電科跟班現場指導,發現問題及時處理。
1.停送電
⑴停送電工作由各隊副隊長現場指揮。由取得安全資格證書並經機電科認可的專職電工操作。
⑵必須嚴格執行“誰停電誰送電”的的原則,使用好“有人工作、禁止合閘”的停電牌,井下停電後停電牌掛在閉鎖栓上。
⑶嚴格按“順負荷送電,逆負荷停電”的操作順序操作,避免帶負荷操作隔離開關,把負荷閘操作時所帶負荷降到最小範圍。
⑷操作時,電工必須穿戴等電位的絕緣用具,按指示進行操作。並做好記錄。
⑸停電檢修時嚴格按停電、驗電、放電、掛地線和停電牌順序執行。
⑹因工作變動或當班沒完成送電工作時必須辦好與下班交接事項。
2.起吊設備
⑴了解起吊被檢修設備及配件的質量、幾何尺寸性能。
⑵合理選擇起吊工具、連接件和索具,確保起吊安全。
⑶不準把設備的凸處、舅手柄、接線咀等易損件當做吊環使用。
⑷開始起吊時,先慢慢拉緊、觀察各處、確認無誤後,再起吊,起吊過程要均勻慢拉,防止設備打滑突然落下,現場必須有人監護。
⑸起吊過程中無特殊情況,不得換人和中間停止作業。
3.高空作業
⑴爬高時隊長選好作業人員,對有高血壓和心髒病病史、精神不振、飲酒者不允許參加高處作業。
⑵高空作業高度超過1.5米時,必須使用安全帶並係在牢靠的地方。
⑶高空作業做好防滑工作,穿球鞋、把結冰全部外理。爬高時間必須在中午12時到下午3時之間。
⑷高處作業所用工具不準亂放,以防發生高處墜物傷害他人02manbetx.com 。
4.設備檢修應在生產工藝和機械設備上做好必要的處理,同時也應做好防止電動機轉動的安全措施,如切斷電源、水源、並確認無誤後,方可開始作業。
六、安全監管
1.檢修期間跟班領導必須到井下重點崗位,關鍵環節進行巡檢,切實做好現場隱患排查,解決好過程中的問題,並同工人同上同下。
2.跟班科隊長、調度員、安監員,深入現場處理問題,嚴格監督安全措施的落實,嚴肅處理“三違”人員,切實保障本班的安全。
3.加強瓦斯員的管理,杜絕空班、漏檢、徦檢現象的發生。
4.確保靜壓灑水水管路暢通,做好防塵、滅塵工作。
5.搞好防凍工作,確保副井與主斜井結冰。
6.加強勞動紀律的管理,確保各項工作安全有序進行,按時完成檢修工作。
山西樓俊集團擔炭溝煤業有限公司
2011年12月16日
