回風立井施工作業規程

作者:狗万manbet官网 2012-08-21 14:17 來源:狗万manbet官网

  第一章 礦井設計概況

  第一節 礦井概況

  山西柳林鑫飛下山峁煤業有限公司是2009年9月山西省煤礦企業兼並重組的整合礦井,位於山西省柳林縣城北偏西直距約20km王家溝鄉任家山村屬柳林縣王家溝鄉管轄。該公司井田邊界為:東為大莊公司煤礦,南為碾焉礦,西為中鋁磧口煤礦,北為新民二礦。

  山西柳林鑫飛下山峁煤業有限公司是資源整合後改造礦井,批準井田麵積為4.0716km2,開采煤層為4#、8#、9#煤層,生產能力由原30萬t/a提升至90萬t/a。礦井采用一斜兩豎的開拓方式,主斜井負擔提煤、進風及下大件,是礦井的一個安全出口;副立井負擔矸石、材料設備和人員等提升任務,兼做主要進風井和安全出口;回風立井負擔礦井的回風任務兼做安全出口。

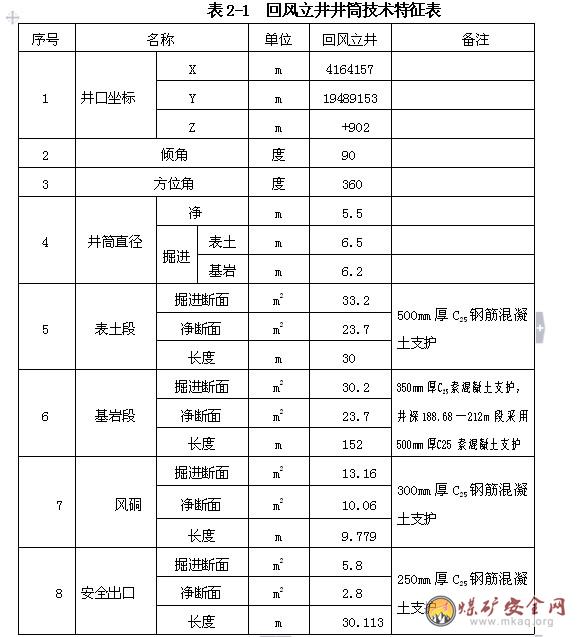

  回風立井是利用並刷大原任家山煤礦的副立井,原井筒淨直徑為2.5m,井深120m,現將其刷大到5.5m,掘進到深185m。表土段預計施工30m,包括風硐和安全出口兩個單位工程;基岩段152m,1號壁座在表土段以下5m處設置,2號井壁座設在距井底以上20m處。在井深182m處與礦井的回風大巷相連。

  第二節 自然地理

  1、地形地貌

  井田地處晉西黃土高原,屬呂梁山西側的中低山區,黃土覆蓋廣泛,衝溝發育,地形起伏較大,地貌類型以侵蝕性黃土梁、峁為主,其次為黃土溝穀地貌中的衝溝,地勢總體南高北低,地形最高點位於中東部山頭,海拔1081.5m,最低點位於井田北部溝穀,海拔820.0m左右,最大相對高差261.5m。

  2、河流

  本區屬黃河流域黃河水係,井田溝穀發育,五常年性水流,僅在雨季有洪水流出,並很快排幹,季節性水流向西北彙入黃河。

  3、氣象

  井田地處晉西北黃土高原,為大陸性季風氣候,暖溫帶半幹旱地區,氣溫變化晝夜懸殊,四季分明,降水量有限,多顯幹旱狀態,冬春季多西北風,少雨雪,夏秋季雨量集中,有時候出現暴雨洪水災害。年降水量平均為519.3mm,降水多集中在7月;年平均蒸發量2141.9mm,年平均氣溫8.8℃,最高37℃,最低-24.8℃,霜凍期為當年10月上旬至次年3月份,最大凍結深度約1.11m。

  4、環境

  本區屬中低山森林區,灌木叢生,無汙染源,自然環境良好。農業和不發達,糧食不能自給,農作物主要有玉米、穀子、土豆等,經濟作物有葵花、胡麻、紅棗等。

  5、地震

  根據山西省地震烈度圖,本區處於Ⅳ度區,地震動峰值加速度0.05g。

  6、交通

  井田位於柳林縣城北20km處,沿黃幹線省道穿礦區而過,距孝柳鐵路穆村站30km,距柳林——結繩焉公路3km,交通運輸條件便利。

  第三節 地質及水文地質概況

  本工程回風立井施工未打井筒檢查孔,缺少施工圖設計的準確資料,根據本礦井的地質資料,本礦井表土厚度一般為30m作業,本次施工暫按30m深考慮,結合臨近礦井所揭露的圍岩情況03manbetx

  1、地層概況

  回風立井井筒揭露第四係鬆散黃土厚度約為30—35m,其上部為黃土蓋山,基岩段主要為石灰係上統太原組和二疊係下統山西組。

  太原組(C3t):主要由深灰色黑色泥岩、砂質泥岩、中粗粒砂岩、灰岩及煤層組成。

  二疊係下統山西組:主要由深灰色泥岩、砂質泥岩、粉砂岩、灰色砂岩及煤層組成,其中砂岩較為完整、堅硬,而泥岩、砂質泥岩和煤層為軟岩或極軟岩。

  該回風立井井筒將揭露以上表土段、基岩段以及4#、8#和9#煤層。

  2、構造

  井田總體為一走向北北東,傾向北西西的單斜構造,地層傾角為2°—9°,地表及井下未發現斷層和陷落柱,亦未發現岩漿岩侵入,井田構造屬於簡單構造。

  3、煤與瓦斯

  回風立井井筒將揭露4#、8#煤層,根據呂煤安字【2008】540號《關於對山西柳林陳家灣趙家莊煤業有限公司等42對礦井2008度瓦斯等級和二氧化碳湧出量鑒定結果的批複》對礦井的4#、8 #煤層進行鑒定為低瓦斯礦井。

  煤塵爆炸性和煤的自燃傾向性:

  (1)4#、8#煤層的煤塵均有爆炸性。

  (2)4#煤塵的自燃等級為Ⅲ,傾向性質為不易自燃;8#煤層自燃等級為Ⅱ,傾向性質為自燃。

  煤層概況:回風立井井筒施工過程揭露三層煤。具體下表:

  表1-1 井筒施工揭露煤層一覽表

  4、井筒水文地質

  根據勘察資料,太原組、山西組、下石盒子組富水性弱,奧灰岩溶水、富水性強。根據周邊水井資料推測井田奧灰岩溶水位標高為:808.5—810m。

  4#煤層絕大部分為帶壓區,8#煤層全部為帶壓區。

  綜合評價,4#、8#、煤層為礦井非水文地質類型屬於中等。正常情況下,在回風立井施工過程中無大的湧水,若遇到特殊地層或湧水量增大的頂層,要及時采取有效的支護和預柱漿措施,同時在揭露4#、8#煤層前,根據《煤礦安全01manbetx 》的有關規定進行探放水。

  三、編寫依據

  (1)山西柳林鑫飛下山峁煤業有限公司回風立井井筒布置平、斷麵圖(S1019-118-01)

  (2)回風立井井筒防爆門基礎(S1019-118-02)

  (3)回風立井井筒風硐及安全出口(S1019-118-03)

  (4)山西柳林鑫飛下山峁煤業有限公司回風立井廣場平麵圖。

  (5)山西柳林鑫飛下山峁煤業有限公司回風立井實測位置定位點(回風立井井口位置X=4164157 Y=19489153 Z=+902)

  (6)《煤礦安全01manbetx 》(2010年版)

  (7)《煤礦建設01manbetx 01manbetx

  第二章 井筒斷麵及支護

  回風立井是利用並刷大原任家山煤礦的副立井,原井筒淨直徑為2.5m,井深120m,現將其刷大到5.5m,掘進到深185m。表土段預計施工30m,包括風硐和安全出口兩個單位工程,一個為地麵的風硐與井筒想連接,傾角40°,淨寬為3500mm、淨高為3250mm的半圓拱形斷麵,采用250mm厚C25單層鋼筋砼結構支護,鋼筋規格ф10@150環形筋和φ8@300縱向筋,全長9.779m;另一個為安全出口,淨寬2000mm、淨高2200mm的半圓拱形斷麵,采用300mm 厚C25單層鋼筋砼結構支護,鋼筋規格ф10@150環形筋和φ8@300縱向筋,全長30.113m。

  基岩段152m,1號壁座在表土段以下5m處設置,2號井壁座設在距井底以上20m處。在井底182m處與礦井的回風大巷相連。

  井筒的井壁結構敘述如下:表土段到1號壁座采用鋼筋混凝土砌镟支護,井壁厚度為500mm,內層筋布置半徑為2810mm,保護層60mm,內環筋規格為φ16@300的螺紋鋼,內豎筋規格為φ18@300的螺紋鋼。基岩段40.15—118.68m段為C25素混凝土支護,井壁厚度350mm;基岩段從2號壁座到182m段為C25素混凝土砌镟支護,井壁厚度500mm。詳見S1019-118-01回風立井井筒平、斷麵圖。

  附:回風立井井筒平麵布置圖1

  回風立井井筒剖麵圖2

  井筒配筋圖3

  1號壁座放大圖4

  2號壁座放大圖5

  第三章 施工方法及工藝

  根據回風立井井筒設計平、剖麵圖及支護斷麵的要求(S1019-116-01)結合現場實際情況以及施工隊伍現有的經濟、技術等綜合因素,采取以下方法施工表土段:

  本井筒表土段預計施工30m,采用鋼筋混凝土支護。永久鎖口施工完畢後,施工封口盤,把井口封砌好。表土段以下—8m部分按設計要求實行短段掘砌,段高3m,一直施工至井深23m段安裝φ5200mm吊盤,把吊盤構件回到工作麵,在工作麵組裝。吊盤安裝好,繼續施工表土直至基岩段。根據地層變化,當井筒進入完整基岩5m後,與甲方、監理聯係,甲方和監理同意後施工井筒壁座。

  第一節 表土掘進

  (一)挖掘:先用手鎬、鐵鍬和風鎬直接挖掘,當挖掘困難時,采用放小炮掘出設計掘進斷麵,挖出的土回填到原井筒內。

  (二)支護:

  1、臨時支護:為防止井幫坍塌,挖掘後需及時架設臨時井圈支架。每架井圈由8段20號槽鋼組成,各段之間用小槽鋼借助銷釘相連接。上下相鄰井圈用Z型掛鉤懸吊。掛鉤用28mm圓鋼彎成。井圈和井壁之間插入背板,背板規格1000×150×30mm。背板與井圈之間需打入木楔。撐柱打在靠近掛鉤的地方,上下掛鉤和撐柱必須垂直對正,使井圈受力合理,從而增強支架的穩定性。

  2、表土段到1號壁座支護為單層(內層)鋼筋混泥土,其工藝如下:

  (1)鋼筋加工製作:按照井筒配筋圖的規格尺寸要求,在地麵加工車間預先加工出所需一定量的鋼筋,保證井下作業連續性。具體製作要求:

  ①將所需要的鋼筋調直、除鏽,按配筋圖的尺寸剪切好。

  ②分類別綁紮成小捆,並做上標記,便於運輸。

  ③加工時要嚴格按設計規範的要求,留出搭接長度。

  (2)鋼筋綁紮:井筒成型後及時進行現場鋼筋綁紮工藝。綁紮鋼筋具體要求:

  ①嚴格按設計規範的要求尺寸進行搭接。

  ②搭接段必須按規定用20號鐵絲扭結兩道以上,確保搭接無竄動。

  ③所有的配筋搭接點必須進行綁紮。

  (3)組立井筒砌壁模板: “單層鋼筋籠”綁紮好後進行架設井壁模板工藝。

  具體要求如下:

  ①選用裝配式鋼模板,每塊模板規格為1200×1000×50mm。

  ②使用前必須進行表麵清理、塗油等。

  ③立模板前,工作麵找平後,在井壁範圍內鋪一層60mm厚的中砂岩,將砂鋪均勻後,方可安裝模板。

  ④模板要立好、放穩,一個一個的對接直到圍回一圈,並把各種連接裝置連接號,以防跑模

  (4)澆注井壁:分層澆築並且對稱下料,邊澆築砼邊振搗。

  砼澆築的具體要求:砼的澆築,應分層對稱進行,振搗要采取風動振搗棒插入式振搗方式,達到砼質均勻、密實的效果。

  (5)砼製作:井下所需的C25砼,由地麵砼攪拌機直接加工製成成品。

  其C25砼(每立方米)配比:

  ①水泥42.5級:386kg

  ②碎石(20mm<粒徑<40mm):0.85m3

  ③中粗砂(含泥量<1 %):0.4 m3

  ④清水(PH>4):0.58 m3

  需要使用時,提前10—20min攪拌配料為佳。

  (6)砼輸送:由地麵砼攪拌加工好的砼直接裝入1m3底卸式吊桶向井下回砼料。

  (7)拆模板:初凝時30小時後方可拆模板,清理、刷油,待複用。

  拆模具體要求:

  ①拆除模板的連接部分後,一塊塊的拆下。

  ②拆模時,要注意安全,防止砸傷人。

  (8)養護:拆模後要及時對砼體進行噴水養護,前三天每天至少2—3次,以後至少每天噴1—2次,養護時候不少於7天。

  第三節 基岩段掘進

  1、施工方法:本井筒基岩段采取掘砌單行作業施工方法,在穩定岩層且無富含水層時,井段高為30—40m;穿過岩石破碎帶且富含水層時,段高不超過6m。基岩段為152m,基岩段施工分兩部分,一部分為30—120m刷大原井筒,另一部分為120—182m全斷麵掘進。

  井筒基岩段采用鑽眼爆破法施工,打眼采用2台YT-28型風鑽,打眼作業,爆破使用煤礦許用Ⅱ級乳化炸藥,1-5段毫秒延期電雷管,MFB-200型防爆發爆器,采用光麵爆破技術,工作麵出矸用1m3吊桶提升排矸,采用素混凝土支護。

  2、掘進工藝流程:

  交接班安檢→打眼→ 裝藥→放炮 →處理隱患→出矸→立模 →澆築砼 →出矸、清底

  ⑴交接班安檢

  每班開工前,都要把φ2200mm小吊盤下放到工作麵,作業人員站在小吊盤上作業。打眼前、裝藥前及每次重新進入工作麵前,都要對作業範圍內的安全情況進行全麵檢查。檢查通風設施、瓦斯濃度、認真清除井筒幫浮岩、活石等一係列不安全隱患,確認無誤後方可作業。

  ⑵打眼

  ①打眼前先下放中線,利於中線找出周邊眼的布眼輪廓,半徑3.1m,按不同岩性的爆破圖表進行掄尺布眼、定位,確保井筒的成型。

  ②打眼時,打眼工要先下放軟風管、水管,從分風器、分水器將風管、水管接至風鑽,嚴禁幹打眼。

  ③打眼要先慢開輕打,按眼工將眼按好後才可以開大風量打眼。按眼工嚴禁戴手套按眼。

  ④多台鑽作業必須實行“三定”定人、定鑽、定眼位。

  ⑤鑽眼工具為YT28形風鑽,φ22mm中空六角合金鋼釺杆,采用φ34mm“一”字型鑽頭,釺杆分別為1.5m、2.5m、3.5m三種。

  ⑶裝藥

  按照爆破圖表要求裝炸藥,炮眼內必須使用水炮泥,水泡泥外的剩餘部分,必須用粘土炮泥封實,封泥長度不得小於1000mm,采用正向裝藥結構。

  ⑷放炮:

  放炮采用全斷麵一次起爆,聯線方式為串並聯。嚴格執行“一炮三檢”和“三人聯鎖放炮”製度。打完眼後,用吹風管清洗炮眼,並用炮木橛子塞緊,打完眼吹眼時工作麵隻留班組和信號、吹眼工,讓瓦斯員下井檢查瓦斯,當瓦斯小於1%濃度時,放炮員把裝配好的引藥和炸藥送至井下裝藥。裝好藥後,瓦檢員再次檢查瓦斯,瓦斯濃度小於1%時連線放炮,放炮員連好線要認真 一次,支線與母線最後連接放炮。放炮員必須最後一個與信號工升井。

  升井後,清點人數,班組長下達放炮命令後,井口所有人員撤到安全距離外,放炮員用口哨吹三遍,並口頭通知,喊三遍,方準把放炮母線的短路接頭打開,與發爆器相連,放炮。放炮後把放炮母線再次拆下來短接在一起,等炮煙吹淨後,方準班長、放炮員、信號工下井檢查放炮效果。

  ⑸處理隱患:

  放炮後,由班長負責進入工作麵進行敲幫問頂,認真清除幫浮岩、活石等一係列不安全隱患,確認無誤後方可作業。

  (6)裝岩與出矸:

  當放炮後,一切正常便轉入下一工序出矸。由於是刷大原井筒,所以開始爆破產生的矸石直接回填到原井筒,直到原井筒內的矸石堆到掘進工作麵,才用人工裝吊桶出矸。矸石吊桶提至翻矸平台,通過翻矸工穩桶,下放翻矸溜槽,將矸石倒出。井下出矸時,邊出矸邊找井幫。

  (7)支模:

  支模前下放井筒中心線,井筒中心線在井口用手搖小絞車,纏繞1mm粗鋼絲,懸掛10kg、15kg重錘,穩好中線,固定模板。固定模板時半徑控製在2810——2830mm之間,否則淨斷麵規格達不到優良標準

  當出矸達到2m高度前,要對工作麵矸石找平,用水準管或水準儀均可,但中間要有-500mm深的小坑,容放中線重錘。工作麵找平後,在井壁範圍內鋪一層60mm厚中粗砂,將砂鋪均勻後方可支模板。模板要立好、放穩,一個一個的對接直到圍回一圈,並把各種連接裝置連好,以防跑模。

  (8)砼澆築:井下所需的C25砼,由地麵砼攪拌機直接加工製成成品,加工好的砼直接裝入1m3底卸式吊桶向井下回砼料。

  ①砼強度等級質量保證措施

  a、原材料的選用:

  水泥:選用42.5級普通矽酸鹽水泥。

  碎石:選用粒徑為20—40mm,含泥量≤1%。

  中粗砂:選用細度模數2.3—3.7,含泥量≤3。

  清水:符合《混凝土拌合用水標準》(JGJ63-89)的規定(使用生產和生活用水)。

  b、其C25砼(每立方米)配比:

  水泥:386kg

  碎石:0.85 m3

  中粗砂:0.4 m3

  清水:0.58m3

  c、砼強度配合比執行實驗室實驗單配合比。

  ②施工技術質量保證措施

  a、原材料質量控製:

  原材料必須具有出廠合格證或經試驗複試合格,符合質量標準後方準使用,對水泥還需要在使用前詳細核對出廠日期、包裝或散裝號,嚴禁使用出廠日期超過3個月或存放變質結塊的水泥。

  b、計量控製:設定專職人員進行混凝土的計量工作。

  水泥稱量允許偏差為±2%,砂子、碎石稱量允許偏差為±3%。

  拌料方法:用回風立井井口攪拌機攪拌摻料。配料次序:先碎石、砂子,後加水泥。攪拌時間不得少於2min。

  ③澆築砼質量保證措施

  a、支模前下放井筒中心線,按設計要求控製好井筒淨半徑後再固定模板。

  b、砼的澆築,應分層對稱進行,振搗要采取風動振搗棒插入式和模板外附著式兩種振搗方式,達到砼質均勻、密實的效果。

  c、拆模後要及時對砼體進行噴水養護,前三天每天至少2—3次,以後至少每天噴1—2次,養護時候不少於7天。

  d、拆模後,必須進行質量複查,發現問題要及時彙報處理,嚴禁隱瞞質量02manbetx.com 或未經許可私自處理。

  e、及時采集現場混凝土拌和料製作混凝土試塊強度檢測試塊(每澆築20—30m製作不少於一組混凝土試塊,每組3塊,規格150×150×150mm)。

  (9)出矸、清底

  出矸到硬底,清理幹淨活矸後完成一個正規循環。轉入下個循環打眼工序。

  附:回風立井基岩段炮眼布置圖6

  炮眼正向裝藥結構圖7

  回風立井基岩段爆破說明書

  回風立井基岩段爆破原始條件

  回風立井基岩段預期爆破效果

  回風立井C25混凝土配合比

  第四章 生產輔助係統

  第一節 提升係統

  在地麵安裝一台1.6m雙滾筒提升絞車,型號為2JTP—1.6×0.9。井架用Ⅲ型鋼結構井架,井架高度為14m,跨度6.5m,提升天輪1.6m,提升鋼絲繩為φ24.5mm。配備1.0m3矸石吊桶,3.6t鉤頭

  2、壓風機選擇

  回風立井同時打眼時用風量最大為12 m3/min,考慮為快速施工多工作平行作業及風壓降效等因素,本著經濟合理的原則,在地麵建立集中空壓機房,安裝3台10 m3,螺杆式空氣壓縮機,二台工作一台備用。

  3、壓風管路的選擇

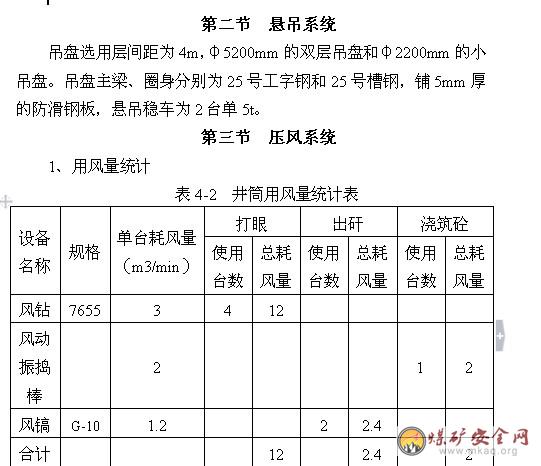

  三台空壓機安裝4寸無縫鋼管、配φ158鋼管為主幹管,用2台10t穩車,28繩懸吊至吊盤、吊盤下用2分高壓軟管按分風器。

  第四節 供水係統

  在地麵生產水池接一趟3分鋼管隨壓風管一同下井至吊盤,吊盤下麵用高壓軟管接至分水器。

  第五節 供電係統

  根據甲方現場提供10kv電源,施工期間從10kv臨時變點所引出兩趟6kv線路給兩台變壓器,一台KS7-630/6動力變壓給攪拌機、絞車、壓風機及地麵其他低壓設備供電;一台型號為KS7-315/6礦用變壓器,給井下動力設備供電並且作為局扇的電源;另配120kw的發電機作為備用電源。

  第六節 排水係統

  本工程是刷大原井筒,所以施工湧水都可以通過原井筒排出工作麵,但是防止意外發生(斷層導水),準備一套排水係統作為防備。井筒布置一趟φ108mm排水管路(穩車懸吊)至吊盤。吊盤上安裝一水箱和一台D16-40kw的臥泵,工作麵安裝一台潛水泵,將水排至吊盤水箱,臥泵將水從水箱排至地麵。用懸吊敷設一趟35mm2的橡膠電纜至吊盤為水泵提供電源。

  第七節 信號、通訊、照明、視頻

  井上下施工依靠信號來聯係,井底發出信號至井口信號台,井口信號台將接收到的信號傳至絞車房和穩車群。在井口安裝一台BAX4-5A-127V通訊信號裝置,該裝置具備信號和電話功能。吊盤電話直通井口信號台和礦調度。井口電話與絞車房、調度室相通,能及時聯係,請示彙報工作。

  視頻:視頻監控係統KT-205在井口安裝探頭,引入絞車房絞車司機可通過電視屏監視井口、翻矸台一切活動。

  照明:在井筒內敷設一趟U3×10+1×4照明電纜至吊盤上供電電壓127v。在吊盤上安設礦用防水燈和DKS-250/170型立井投光燈供井下照明。每人下井時戴一盞礦燈。

  第八節 運輸係統

  本工程是刷大原井筒,所以一開始爆破產生的矸石直接回填到原井筒,直到原井筒內的矸石堆到掘進工作麵,才用人工裝吊桶出矸。矸石吊桶提至翻矸平台,通過翻矸工、穩桶,下放翻矸溜槽,將矸石倒出,再通過挖掘機裝入汽車運到排矸廠。

  第九節 通風係統

  1、風量計算:

  (1)衝洗炮煙所需風量:

  Q={7.8[KA(SL)2]1/3}/t=385m3/min

  式中:t——通風時間25min

  K——井筒淋水係數,取0.5

  S——掘進斷麵積30.19m

  L——巷道總長度182m

  A—一次爆破炸藥最大消耗量,124.6kg

  (2)按井下同時工作的最多人數計算風量為:

  Q=4N=4×25=100m3/min

  式中:N——井下同時工作的最大人數,取25人

  (3)按瓦斯湧出量計算:

  Q=100q×kd=54.6 m3/min

  式中:q——掘進工作麵平均絕對瓦斯湧出量,取0.42 m3/min

  Kd——備用風量係數,取1.3

  根據以上計算後取

  (4)風速校驗風量:

  Q風min=9S=9×30.19=271.71 m3/min

  Q風max=240S240×30.19=7245.6 m3/min

  即該巷道爆破施工工作麵需風量為Q=426 m3/min

  (5)局扇通風工作風量:

  Q扇=Q掘×P=426×1.2=511.2 m3/min

  式中:Q扇——局部通風機工作風量,m3/min

  P——局部通風機供風巷道風筒漏風係數,

  取百米漏風率:P100=2.5%

  則P=1/[1-(H/100×P100)]

  =1/[1-(575/100×2.5/100)]

  =1.2

  2、通風機選型:

  根據局部通風機理論需要的工作風量、工作風壓和實際通風風阻,在對旋式局部通風機特性曲線上進行風機選型,選型參數見下表,確定選用FBD-No6.3/22×2對旋軸流式局部通風機。

巷道風速驗算:Vmin=550/(1.2×60×30.19)=0.25m/s
Vmax=550/(60×30.19)=0.30m/s
   副立井施工期間,使用FBD-No6.3/22×2對旋軸流式局部通風機,可滿足施工所需供風量的要求。
   3、通風係統:
   采用壓入式通風方式,風機按照在距井口10m以外位置安設2台低噪音型對旋風機,一台運行,一台備用。配一趟φ600mm強力膠質阻燃、抗靜電風筒通過1台10t穩車,兩根15.5mm鋼絲繩懸吊送至工作麵,通風由井筒排出。
   基岩段施工時安裝風電閉鎖,揭煤前必須安裝瓦斯斷電裝置。
   進風係統:地麵新鮮風→局部通風機→風筒→工作麵
   回風係統:工作汙風→井筒→地麵
   附:通風係統圖8

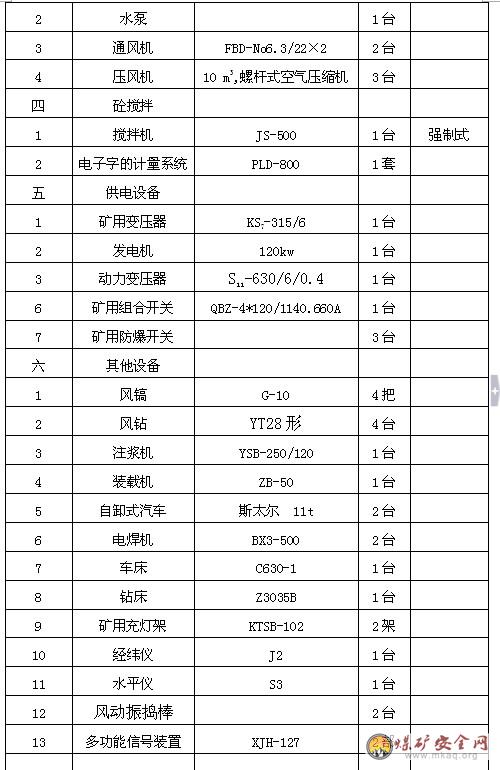

    第五章 勞動組織與主要施工設備選型

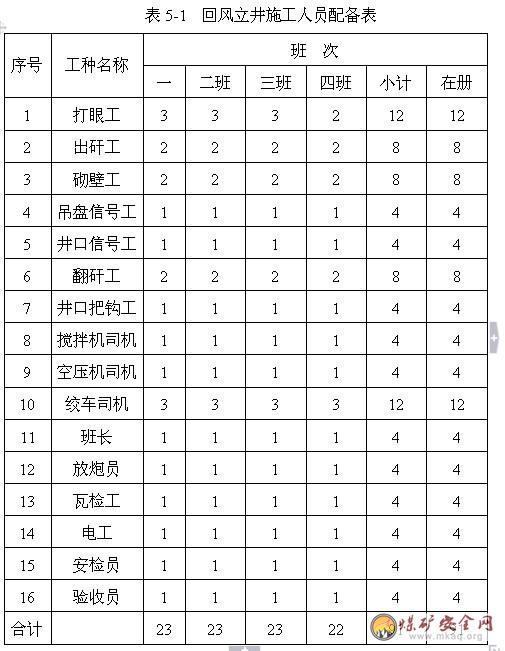

   第一節 工期安排
   一、地麵準備工期
   施工準備期50天:
   1、井架基礎施工、穩車基礎、空壓機基礎、空壓機冷卻水池施工,共用10天。
   2、穩車安裝、絞車安裝、空壓機安裝、井架安裝、絞車房施工,穩車棚施工、空壓機房施工,共用10天。
   3、井筒表土臨時鎖口施工,封口盤施工,加吊盤懸掛,井筒向下掘砌30m至基岩,共用30天。
   二、井筒施工工期
   根據施工條件、施工工藝、施工裝備能力、勞動組織及我公司施工經驗和施工隊伍素質等綜合因素確定:
   回風立井施工工期:施工準備及表土段約30m,工期為50天;基岩段152m,進度40m/月,工期114天;總工期164天。
   第二節 勞動組織
   根據現行管理體製,本工程實行項目管理製,項目經理部對工程施工組織管理工作全麵負責,崗位工種實行“四六”作業製。根據作業方式、工期安排按各專業工種配備勞動力。

  第四節 工期保證措施

  實行項目管理責任製,加強進度的規劃、控製和協調,從組織、技術、信息管理、獎罰等方麵采取措施,本工程施工的人員中現場指揮和工程技術人員均有5年施工管理經驗,工人均有3年施工經驗。

  一、強化工期目標控製

  利用計算機管理係統控製工程進度,按“計劃一實施一檢查一處理”的管理循環步驟進行。

  1、計劃階段:優選施工方案,確定先進的施工方法,遵循切實需要、實際可行和經濟合理的原則選擇施工機械,根據各工程的特點和客觀的施工順序,進行工程排隊,編製科學周密的施工計劃,使各項工程進度在施工進度計劃的指導下,有條不紊地進行。

  2、進度實施階段:抓住關健工序,在施工主要矛盾線上,組織骨幹隊伍優先保證物資供應,進行專項承包,定人員、定目標、積極推廣新技術、新工藝,適時組織快速施工。

  3、檢查階段:對檢查結果進行總結03manbetx ,與施工進度計劃進行對比,找出主要矛盾,提出解決辦法及時修改各項作業計劃,保證施工總進度計劃控製目標的實現。

  二、技術措施

  (1)按工程施工網絡圖所示,認真搞好施工組織,最大限度減少輔助時間,抓好施工準備期的各項工作,盡可能組織平行作業。

  (2)認真做好施工準備期工作,確保各項工作的如期完成,搞好各項材料準備,一旦具備開工條件就能立即組織井筒的快速掘進。

  三、組織措施

  (1)建立、健全製度,認真貫徹我公司以往的施工安全、計劃、物資、技術等各項規章製度,使各項工作有章可循,使管理工作製度化、科學化。

  (2)加強調度工作,統一指揮生產。

  (3)開展多種形式的勞動競賽,充分調動職工的積極性和主動性。

  四、經濟措施

  繼續深入落實承包責任製,進一步完善工資獎金的激勵機製,多勞多得,把工作內容、數量、質量和安全具體落實到班組到個人,把完成工作的好壞與個人工資掛鉤,保證工作的持續、快速進行。

  第六章 技術質量要求

  一、井筒工程質量要求

  1、井筒的光麵爆破的質量,應符合下列要求:

  (1)井筒的掘進半徑,不大於設計150mm,不小於設計50mm。

  (2)井幫岩麵無明顯的炮震裂縫。

  2、模板的組裝,應符合下列規定:

  (1)模板直徑應比井筒內直徑大10—20mm。

  (2)模板上下保持水平,其允許誤差,應為±10mm。

  (3)對重複使用的模板應進行檢修與整形。

  3、脫模時混凝土強度的要求:不得小於0.7—1.0MPa。

  4、井筒工程質量規格:

  淨半徑0—+50mm為合格,0—+30mm為優良

  二、質量保證措施

  1、掘進:

  (1)嚴格按爆破圖表設計鑽眼、裝藥和放炮,當地質條件發生變化時,及時調整爆破參數,達到光麵爆破要求。

  (2)鑽眼前要找好中線,畫好井筒輪廓線,點好眼位,按眼位開鑽。

  (3)按設計斷麵嚴格施工,保證井筒斷麵規格。

  (4)堅持正規循環作業,嚴格按爆破圖表施工,工作麵打眼做的“五定一保”,即定人員、定鑽、定時間、定質量、保證光爆。

  2、爆破:

  嚴格控製開挖斷麵。采用光麵爆破,堅持一次成巷,其具體措施是:

  (1)選擇合理的鑽爆參數,選擇合理的爆破器材,完善爆破工藝,提高爆破質量。

  (2)提高劃線、鑽眼精度,特別是周邊眼的精度,必須按設計輪廓鑽眼,減少超挖量。

  (3)保證周邊眼裝藥質量,嚴格控製炮眼裝藥量,“三不同”雷管不能混裝,炮泥填充質量良好。

  3、澆築砼:

  (1)澆築砼所有的水泥、砂子、碎石和摻加劑的質量及配合比、摻加劑的摻量必須符合設計要求。

  (2)支模時,必須掛中線。

  (3)砼井筒淨直徑、厚度和表麵平整度必須符合設計要求。

  三、質量檢測措施

  1、嚴格按照《煤礦井巷工程驗收評定標準》有關規定執行。

  2、成立以項目經理為首的質量管理機構,下設技術部質量負責日常工作,項目部設專職質量檢測員,各隊每個班組設專職質量檢測員。

  3、建立班組自檢、互檢製度,並做好記錄,杜絕不合格品。

  4、施工中按要求及時製做砼試塊,定期進行砼強度壓力試驗。

  5、嚴格施工材料的進貨檢驗和試驗

  (1)各類材料必須有合格證、出廠檢驗報告。

  (2)材料進場後,按規定進行抽檢或試驗,符合要求方可用於工程施工。

  第七章安全技術措施

  第一節 一般安全技術措施

  1、嚴格執行煤礦“三大01manbetx ”,各工種人員必須持證上崗並嚴格按各自01manbetx 及崗位作業標準執行。

  2、嚴格執行現場交接班製度,本班未處理完問題必須向下班負責人交接清楚。

  3、施工前後必須進行“敲幫問頂”及時處理工作麵浮岩活石。

  4、必須嚴格執行正規循環作業 ,嚴禁超循環作業。

  5、兩人及兩人以上作業時,所有人員必須密切配合,協調作業、確保安全。

  6、所有人員必須認真學習本規程,考試合格後方可上崗。

  第二節 掘進安全技術措施

  一、打眼安全技術措施

  1、打眼前,必須對工作麵進行全麵的安全質量檢查。

  安全方麵:首先對工作麵進行敲幫問頂、檢查工作麵的瓦斯濃度、工作麵的支護、風筒口距工作麵的距離等是否符合規定,否則不得進行打眼。

  質量方麵:由班組長、質量驗收員放好中線,檢查井筒的規格尺寸,並按照爆破圖表的要求,畫出巷道輪廓,並定眼位。

  2、檢查風鑽、鑽架是否完好能用、風水管是否完好暢通、風水閥門是否跑風漏水、連接頭是否牢固、風鑽零部件是否齊全、螺絲是否緊固,如上述情況未達到要求要先處理好後再開鑽。

  3、打眼工打眼時,要人站在鑽機側麵,一手操作,一手扶風水繩,身子緊貼鑽架,兩腿前後叉開站穩。

  4、打眼時按眼工不準戴手套,袖口必須紮緊,毛巾必須塞到工作領口以裏,並扣好領口,防止鑽杆扭纏傷人。

  5、按眼工按好眼後,要躲開眼口方向,站到鑽機側麵,兩腿前後叉開站穩,以防斷釺傷人。

  6、打眼時分區打眼,嚴禁交叉作業打眼。

  7、打完眼後要逐個驗收眼孔,不合格的炮眼必須重新補打合格。

  8、打眼工作完畢後,必須將打眼工具及風水管路,設備等全部撤到安全地點存放。

  9、打眼時必須按規定的眼位,方向、角度、深度打眼,在開鑽時先慢速運轉,待眼位固定鑽進30-50mm後,不再脫離眼口時,再全速鑽進。

  10、工作麵有下列情況時不得打眼:

  瓦斯濃度超限、無水、工作麵有殘炮瞎炮未處理完、工作麵有安全隱患,保證不了安全,工作麵有異常情況、支護質量不合格,風筒口距工作麵距離超過作業規程規定,局扇停止運轉。

  二、 裝藥、連線和放炮安全技術措施

  1、炸藥、雷管的管理。

  (1)、放炮員必須經過專業培訓,熟悉炸藥、雷管性能及規程有關規定,經考試合格後持證上崗。

  (2)、炸藥、雷管的領取數量以當班用量為準,用後餘量必須退回炸藥庫,領退火工品工作,必須由專職放炮員進行。

  (3)、在回風立井運輸爆炸材料必須事先通知絞車司機和井上、下把鉤工。在裝爆炸材料的吊桶內,除爆破工或會送人員外,不得有其他人員。

  (4)、工作地點的炸藥、雷管,必須分別存放在箱內並加鎖嚴禁亂仍亂放,炸藥箱、雷管箱必須相距5m以上,存放地點要設在頂板完好,避開電器設備和放炮警戒線以外。

  (5)、炸藥受潮變質和硬化時嚴禁使用。

  2、裝藥、連線工作

  (1)、裝配引藥時,必須在避開電器設備,導電物體,在頂板完好,嚴禁在工作麵邊裝藥邊配引藥或坐在炸藥、雷管箱上裝配引藥。

  (2)、裝配引藥時必須防止炸藥,雷管受到振到和衝擊。

  (3)、裝配引藥的方法:

  a、從成束的電雷管中抽出電雷管時,不得手拉腳線管件,也不得手拉管體腳線,應將成束的電雷管腳線順好,拉住前腳線,裝管體抽出,抽出的單個雷管腳線未端要扭接成短路。

  b、雷管隻允許由藥卷的頂部裝入,並用小棍首先在藥卷的頂部插一小孔,將雷管輕輕裝入,並將腳線在藥卷上套一個扣,同時將腳線未端扭接成短路,每個藥卷中隻準放一個雷管。

  c、裝配好的引藥數量應與工作麵炮眼數目相同,同時要整齊擺放在炸藥箱附近符合規定的安全地點,不準隨地亂放。

  (4)、裝藥前、放炮前和放炮後,放炮員、班組長、瓦斯檢查員對工作麵必須進行全麵的安全檢查,發現問題應及時處理,否則不得作業。

  (5)、裝藥必須按照爆破圖表的要求,由施炮員和熟悉本規程有關規定的人員進行,其它人員必須撤離工作麵到警戒線外的安全地點。

  (6)、裝藥時必須用木質炮棍將炸藥輕輕推入至眼底,不得衝撞,搗實,炮眼內各藥卷之間必須彼此密接。

  (7)、電雷管腳線連接以及爆破母線之間的接頭必須刮淨泥土,扭接牢固,並懸掛,不得同軌道、金屬、鋼絲繩、電氣設備和工作麵岩體相接觸,爆破前爆破母線必須扭接成短路。

  (8)、放炮母線的懸掛必須在電纜,信號線的另一側巷道幫上。

  (9)、放炮前,各種電氣設備,電纜及機具等都必須加以可靠的保護或移出工作麵。

  (10)、放炮時必須遵守《煤破01manbetx 》第338條的規定。

  (11)、放炮後出現拒爆、殘爆,應按《煤破01manbetx 》第342條規定處理。

  (12)、在特殊情況下,如當班裝藥後未實施爆破作業,或出現瞎炮,當班放炮員和班長必須向下個班班長和放炮員交接清楚。

  第三節 “一通三防”安全技術措施

  一、通風管理安全技術措施

  1、局部通風機安裝前,必須經機電部門檢查驗收,合格後方可入井。局部通風機應定期檢修和更換。

  2、局部通風機必須由施工單位指定專人掛牌管理。

  3、一台局部通風機隻準向一個掘進工作麵供風。

  4、嚴格風筒管理,風筒要吊掛平直,拐彎應設彎頭,一台局部通風機應用同一直徑風筒,發現破口要及時修補或更換,風筒百米漏風率應控製在3%以內。

  5、風筒出風口到工作麵距離,岩巷不超過10m。

  6、局部通風機前後5m要清理幹淨,無雜物堆積。

  7、局部通風機管理牌板和瓦斯檢查牌板應寫明供風地點、局部通風機型號、功率、風筒長度等。

  8、風筒的安裝使用必須符合下列標準:

  (1)、風筒無破口。

  (2)、風筒吊掛平直,每環必吊,風筒接頭要雙反壓邊,經常檢查處理風筒脫節及破口,以減少風量損失。

  (3)、風筒拐彎處要設彎頭。異徑風筒要用過度節,先大後小,不準花接。

  9、通風機必須實行“三專兩閉鎖”。

  10、局部通風機不得隨意停開,如遇突然停風,人員要及時撤至地麵,並在井口口設置柵欄、提示警標,嚴禁人員入內。來電時,首先由瓦檢員按規定排瓦斯,並檢查瓦斯無問題後,有電工、瓦檢員、局扇工同時在場,進行人工送電。確認安全後,人員再進入工作地點。

  11、專職瓦檢員要每班檢查不少於兩次

  12、井筒內所有電氣設備的電源,必須實行風電閉鎖和瓦斯電閉鎖。每周進行風機轉換試驗,並有記錄。

  13、人人愛護通風設施,不得隨意移動瓦斯監測探頭。發現損壞,及時彙報通風部門處理。

  二、綜合防塵安全技術措施

  1、堅持使用濕式鑿岩,做到無水不開鑽,嚴禁幹打眼

  2、放炮堅持使用水炮泥和放炮噴霧裝置。

  3、施工人員要做好個體防護,佩戴防塵口罩。

  三、防滅火安全技術錯

  1、電氣設備、纜線著火時,首先切斷電源,用沙子、鹽粉滅火。

  2、因機械摩擦生熱,油脂、紗布或其他引發火災,可利用身邊物料、水管直接滅火。

  3、在機電設備和井口附近配備足夠的消防器材。

  第四節 機電設備及運輸管理安全技術措施

  1、井下必須使用防爆型電氣設備,機械電氣設備必須達標,否則不得使用。

  2、拆遷、檢修電氣設備時,不得帶電作業,嚴禁約時送電,必須執行“誰停電,誰送電”的製度。

  3、電纜、信號線、監控線與風管、水管分幫吊掛並保持規定間距。備用設備擺放整齊,掛牌管理。

  4、電器設備著火時應立即切斷電源。未切斷電源前,隻能用幹粉滅火器或砂子滅火。

  5、電動機的控製設備,應具有短路、過負荷、單相斷線、漏電閉鎖保護裝置及遠程控製裝置。

  6、所有操作機電設備的人員必須持證上崗。

  7、其它嚴格執行《機電設備安全01manbetx 》和《工種01manbetx 》。

  8、井下工作麵附近按一部通訊電話,任何人不得損壞通訊設備,通訊電纜必須掛整齊,電話必須保證井上下暢通。

  9、接線、拆線、檢修及處理機電故障時,必須在上一級電源開關停電,並把開關手把打到零位閉鎖,懸掛“有人工作,禁止合閘”的警示牌,設專人看護,堅持誰作業、誰停電,誰送電的原則,除作業電工可取掉警示牌,撤去看護人員外,其它人員嚴禁送電。

  10、井筒內的一切電氣設備都必須完好,防爆,並必須編號掛牌。

  11、供電必須嚴格執行《煤礦安全規程》第448至452條的規定,三大保護必須齊全、靈敏、可靠,接地極合格。

  12、電纜選用要符合《煤礦安全規程》467-469、472條的規定。

  13、嚴格執行、停電、驗電、放電製度,嚴禁帶電搬遷,檢修開關及設備,所有電氣設備開蓋前,必須檢查瓦斯,檢查範圍為所開蓋設備20m範圍內,隻有瓦斯濃度在1%以下的方可作業。

  14、機電設備管理實行包機製,掛牌管理,分工明確,責任到人,對所用的電氣設備進行檢修和維護,並填好記錄,保證每台設備完好無失爆。

  15、為了預防停電工作麵人員無法升井,在井筒內鋪設一條軟梯,便於人員在緊急情況下使用。

  16、絞車提升規定

  (1)絞車司機必須經過培訓,持證上崗,並嚴格按01manbetx 作業

  (2)、絞車各部件必須完好可靠,其標準嚴格執行《機電質量標準化標準》。

  (3)、絞車運輸時,必須設置清晰靈敏可靠的聲光信號。

  (4)、信號規定:一聲停、二聲拉、三聲放、四聲慢拉、五聲慢放、亂點02manbetx.com

  (5)、絞車司機操作時必須遵守下列規定:

  A、檢查絞車固定是否合格,安全間距是否符合規定。

  B、檢查絞車閘皮是否靈敏可靠,有無斷裂情況。

  C、檢查傳動機構是否完好,各部件是否齊全緊固。潤滑油是否充足。

  D、檢查信號裝置、阻車器、防跑車裝置是否齊全可靠,鋼絲繩、鉤頭、保險繩是否完好可靠,電器設備有無失爆現象。

  E、絞車司機必須精力集中,聽清信號,確認安全後方可開車。

  F、禁止猛停猛開,要平衡勻速開車,不得忽快忽慢。

  G、停車時要先刹緊製動閘,同時鬆開離合器,再停電。

  J、運行中發生掉道,要立即停車拉緊繩,壓住閘把,不得離人。

  K、絞車運行中,禁止用手或其它東西撥鋼絲繩,雙手不能離開閘把。

  L、嚴禁絞車帶病運行,嚴禁反送電製動停車。

  I、當遇到停車信號、行進中的鋼絲繩跳動、突然停電、基礎螺栓鬆動、跑偏、咬繩等情況時,要立即停車,查明原因進行處理。

  M、工作完畢,應鬆開傳動、刹車製動閘,切斷並閉鎖電源。

  (6)、摘掛鉤工必須執行下列規定:

  A、認真檢查鉤頭、鋼絲繩磨損情況,安全設施、信號裝置等是否齊全靈敏可靠,發現問題及時處理。

  B、掛好吊桶後,要再檢查一次鉤頭,連接裝置、等,確認無誤方可發出開車信號。

  C、絞車運行中發現異常情況,要立即發出停車信號。

  第五節 澆築砼安全技術措施

  1、澆築砼所需的水泥、沙子、石子和摻加劑必須按計劃要求進行采購,並且具有正式的出廠的合格證和材質化驗單。需要檢驗試驗的材料進場後,應由技術人員按要求進行取樣送檢,檢驗合格後方可使用。

  2、根據混凝土設計標號,經試驗室配比試驗,嚴格按通知單的配合比進行混凝土攪拌。

  3、為保證快速施工,增加混凝土的早期強度和流動性,在攪拌混凝土時添加高效減水劑。

  4、支模、穩模必須用井筒中心線認真檢查,

  5、混凝土入模必須分層對稱澆築,使用插入式振搗棒,其分層厚度300~400㎜為宜。

  6、混凝土入模後要設專人進行充分振搗,要求混凝土振搗密實,混凝土表麵不得有蜂窩麻麵。

  第八章 五大災害預防及避災路線

  一、五大災害預防措施

  1、頂板02manbetx.com 預防措施

  (1)、根據井筒圍岩情況,製定頂板支護形式。

  (2)、堅持一次成巷,及時支護,縮短圍岩暴露時間。

  (3)、堅持施工前後“敲幫問頂”消除不安全因素 。

  (4)、按支護設計進行支護,保證支護質量。

  (5)、除嚴格執行上述規定外,還必須嚴格執行《煤礦01manbetx 》中的有關規定。

  2、預防瓦斯積聚措施

  (1)、加強通風管理,保證通風設施完好。

  (2)、每班電工、組長以上幹部,必須攜帶便攜式瓦斯監測儀,並按規定檢查瓦斯。

  (4)、因故停風造成局部瓦斯積聚時,立即讓人員升井,並由瓦斯員進行瓦斯排放。

  (5)、除嚴格執行上述規定外,還必須嚴格執行《煤礦安全規程》第138—141、149條等相關規定。

  3、防火措施

  (1)、任何人不得帶煙火,穿化纖衣服入井。

  (2)、使用防爆型電氣設備。

  (3)嚴禁維修人員將帶油的棉紗隨手丟棄,應隨身帶出坑外 。

  (4)、搞好機電設備的管理,堅持使用好三大保護,杜絕電氣設備著火。

  (5)、發現初起火情,必須采取恰當的方法滅火,火情無法控製時,應帶人迅速撤離險地,並及時性彙報調度.

  (7)、電氣設備著火時,應先切斷電源,在未切斷電源前,隻準使用滅火器材進行滅火。

  (8)除嚴格執行上述規定外,必須嚴格執行《煤礦安全規程》第222、223條等相關規定。

  4、防水災措施

  (1)、掘巷堅持“有疑必探,先探後掘”的原則。

  (2)、根據水文地質資料預測,有積水的地方必須進行探放水工作。

  (3)、施工過程中發現有透水預兆時,必須及時通知調度,製定安全措施進行探放水工作。

  (4)、工作麵及巷內積水必須及時排出。

  (5)、除執行上述規定外,必須嚴格執行《煤礦安全規程》第260、285、286、291條的規定。

  5、粉塵防治

  (1)、堅持使用濕式鑿岩,做到無水不開鑽,嚴禁幹打眼,放炮後,堅持使用水炮泥和放炮噴霧裝置。

  (2)、施工人員要做好個體防護,佩戴防塵口罩。

  (3)、除執行上述嚴格規定外,還必須嚴格執行《煤礦安全規程》等17、152、154條等相關規定。

  二、避災路線

  1、當井下遇到火、瓦斯等災害時,施工人員應立即停止作業,戴好自救器,以最短的時間通過吊桶或軟梯撤到地麵。

  避災路線:工作麵

地麵

  2、當井下遇到水災害時,施工人員應立即停止作業,走到高處以最短的時間通過吊桶或軟梯撤到地麵。

  避災路線:工作麵

地麵

  附:避災路線圖10

  第九章 附圖及附表

  附圖:

  1、回風立井井筒平麵布置圖1

  2、回風立井井筒剖麵圖2

  3、井筒配筋圖3

  4、1號壁座放大圖4

  5、2號壁座放大圖5

  6、回風立井基岩段炮眼布置圖6

  7、炮眼正向裝藥結構圖7

  8、通風係統圖8

  9、避災路線圖9

  10、正規循環作業圖10

  附表:

  回風立井基岩段爆破說明書

  回風立井基岩段爆破原始條件

  回風立井基岩段預期爆破效果
