抬高15123回風上山風橋方案及措施

作者:狗万manbet官网 2012-08-22 16:27 來源:狗万manbet官网

  抬高15123回風上山風橋方案及措施

  一、工程概括:

  根據礦井接續安排,6月份要進行15123工作麵安裝,運支架、設備等要通過15123回風上山進行,目前15123回風上山風橋高度不能滿足運支架、設備等要求,現需抬高風橋,滿足運支架和設備等要求,為此,特製定如下方案:

  二、施工方案:

  1、先從風橋所在15122運輸巷位置進行施工;

  2、將風橋上架設的第一條皮帶吊起;

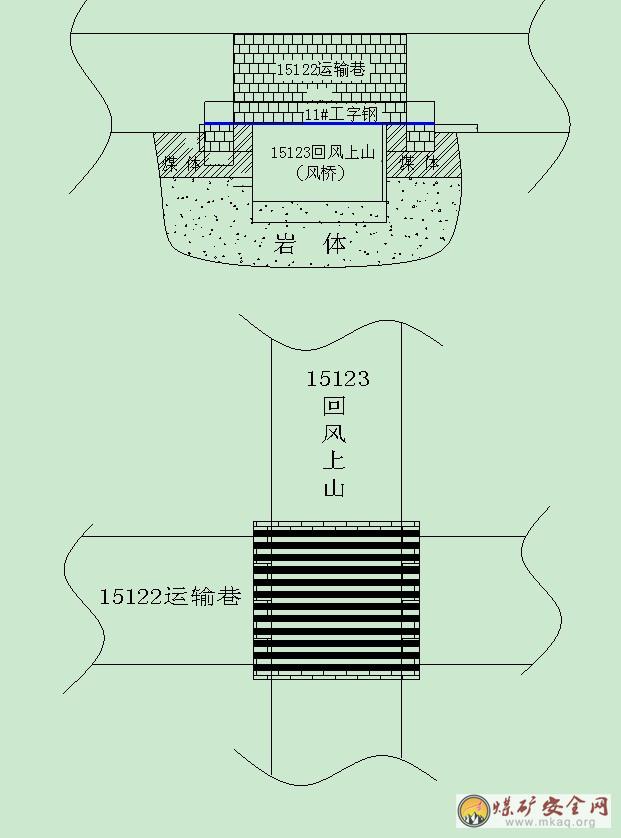

  3、拆掉風橋上側的工字鋼,清理出風橋兩側的受力牆體;

  4、在風橋所在15122運輸巷位置把兩道主受力牆體砌築加高0.7米後,重新將拆除的‘工’字鋼按原來布置的方式打結好;

  5、‘工‘字鋼上麵覆蓋厚度大於0.5厘米的木板,接著蓋一層舊的風筒布;

  6、風筒布上麵打地坪厚度要大於0.5厘米;

  7、15123回風上山拆除風橋鋼板護牆和頂;15122運輸巷搭設‘工’字鋼作為頂部

  8、從下側拆除風橋在15122運輸巷兩側的牆體,拆除程度以在牆體下補鋪好‘工’字鋼為標準

  三、需使用工具及材料:

  鐵鍬,‘十’子鎬,風鎬,料石100塊,紅磚200塊,1000公斤砂子,500公斤水泥,60cm11#“工”字鋼九節,20米2舊風筒布及抹麵工具等。

  四、安全技術措施

  (一)、準備工作:運送料石、沙子、水泥等:

  1、采用副斜井絞車及礦車運送磚塊、沙子、水泥等至1720石門,人力將車推至1720煤倉處,然後人工推運到15122運輸巷風橋處;在副井放車時,嚴禁任何人跟車。

  2、絞車司機必須持證上崗,放車前認真檢查鋼絲繩和運料車連接情況,車銷是否插牢,檢查鋼絲繩斷絲等情況,確認無安全隱患後方可放車;嚴格執行“行車不行人,行人不行車”製度

  3、人工卸料時,必須戴好防護用品,禁止料石亂仍亂放,防止料石滾動傷人。

  4、運送過程中,物料不得超出礦車上邊沿,所有活動部位要求捆綁牢靠。

  5、搬運料石等需經過運輸設備時,必須通過過橋,不得隨意跨越溜子。

  6、運送水泥至地點後,必須用防水布保護,防止水泥受潮。

  (二)、具體施工方麵:

  1、施工前認真檢查施工地點前後五米內的支護是否完好,頂幫是否有冒落等不安全隱患;

  2、砌牆時要先吊線,然後層層拉線作業,做到灰漿飽滿,牆麵平直;

  3、層與層之間要相互咬口、壓渣不小於四分之一,做到無重縫無空縫;

  4、每塊料石都要放平,不得用其它代替;

  5、牆體砌築時,料石與巷壁之間應按01manbetx 要求充填飽滿,不得留有空隙;

  6、牆體砌完後對牆麵要進行勾縫.勾縫要從上往下進行,勾縫寬窄要相同,嚴禁勾假縫;

  7、從15123回風上山側進行拆除前必須把風橋上部牆體上部4/5的牆體用鋼絲網護嚴、護牢,以防牆體倒落傷人;

  8、拆除時操作人員站在地勢高的一側作業;

  9、使用風鎬時各接頭要使用專用卡子,以防風管脫落甩動傷人;

  10、拆除風橋上部牆體時要搭作業平台,操作台要搭穩,固定好;

  11、離地1.0米高以上作業必須係好安全帶;

  12、進行拆除工作時必須有專人指揮,安全員現場監督,各員工相互協調得當。

  13、設施改造後,仔細檢查,確保無漏風處。

  14、施工結束後,要把剩餘的材料及時回收,做到施工現場整齊幹淨。
