您好!歡迎來到狗万manbet官网 !

鄭煤瓦斯抽采達標暫行規定

作者:狗万manbet官网 2012-09-06 16:08 來源:狗万manbet官网

煤礦瓦斯抽采達標暫行規定

  第一章 總 則

  第一條 為實現煤礦瓦斯抽采達標,根據《煤礦安全監察條例》等法規01manbetx ,製定本規定。

  第二條煤礦瓦斯抽采以及對煤礦瓦斯抽采達標工作的監督檢查適用本規定。

  第三條 按照本規定應當進行瓦斯抽采的煤層必須先抽采瓦斯;抽采效果達到標準要求後方可安排采掘作業。

  第四條 煤礦瓦斯抽采應當堅持“應抽盡抽、多措並舉、抽掘采平衡”的原則。

  瓦斯抽采係統應當確保工程超前、能力充足、設施完備、計量準確;瓦斯抽采管理應當確保機構健全、製度完善、執行到位、監督有效。

  煤礦應當加強抽采瓦斯的利用,有效控製向大氣排放瓦斯。

  第五條 應當抽采瓦斯的煤礦企業應當落實瓦斯抽采主體責任,推進瓦斯抽采達標工作。

  第六條 各級地方煤礦安全監管部門和各駐地煤礦安全監察機構(以下統稱煤礦安全監管監察部門)對轄區內煤礦瓦斯抽采達標工作實施監管監察,對瓦斯抽采未達標的礦井根據本規定要求實施處罰。

  第二章 一般規定

  第七條 有下列情況之一的礦井必須進行瓦斯抽采,並實現抽采達標:

  (一)開采有煤與瓦斯突出危險煤層的;

  (二)一個采煤工作麵絕對瓦斯湧出量大於5m3/min或者一個掘進工作麵絕對瓦斯湧出量大於3m3/min的;

  (三)礦井絕對瓦斯湧出量大於或等於40m3/min的;

  (四)礦井年產量為1.0~1.5Mt,其絕對瓦斯湧出量大於30m3/min的;

  (五)礦井年產量為0.6~1.0Mt,其絕對瓦斯湧出量大於25m3/min的;

  (六)礦井年產量為0.4~0.6Mt,其絕對瓦斯湧出量大於20m3/min的;

  (七)礦井年產量等於或小於0.4Mt,其絕對瓦斯湧出量大於15m3/min的。

  第八條 煤礦企業主要負責人為所在單位瓦斯抽采的第一責任人,負責組織落實瓦斯抽采工作所需的人力、財力和物力,製定瓦斯抽采達標工作各項製度,明確相關部門和人員的責、權、利,確保各項措施落實到位和瓦斯抽采達標。

  煤礦企業、礦井的總工程師或者技術負責人(以下統稱技術負責人)對瓦斯抽采工作負技術責任,負責組織編製、審批、檢查瓦斯抽采規劃、計劃設計安全技術措施和抽采達標評判報告等;煤礦企業、礦井的分管負責人負責分管範圍內瓦斯抽采工作的組織和落實。

  煤礦企業、礦井的各職能部門負責人在其職責範圍內對瓦斯抽采達標工作負責。

  第九條 煤礦企業應當建立瓦斯抽采達標評價工作體係,製定礦井瓦斯抽采達標評判細則,建立瓦斯抽采管理和考核獎懲製度、抽采工程檢查驗收製度、先抽後采例會製度、技術檔案管理製度等。

  第十條 煤礦企業應當建立健全專業的瓦斯抽采機構。企業(集團公司)應當設置管理瓦斯抽采工作部門;礦井應當建立負責瓦斯抽采的科、區(隊),並配備足夠數量的專業工程技術人員。

  瓦斯抽采技術和管理人員應當定期參加專業技術培訓,瓦斯抽采工應當參加專門培訓並取得相關資質後上崗。

  第十一條 礦井在編製生產發展規劃和年度生產計劃時,必須同時組織編製相應的瓦斯抽采達標規劃和年度實施計劃,確保“抽掘采平衡”。礦井生產規劃和計劃的編製應當以預期的礦井瓦斯抽采達標煤量為限製條件。

  抽采達標規劃包括:抽采達標工程(表)、抽采量(表)、抽采設備設施(表)、資金計劃(表),抽采達標範圍可規劃產量(表)、采麵接替(表)、巷道掘進(表)等。

  年度實施計劃包括:年度瓦斯抽采達標的煤層範圍及相對應的年度產量安排(表)、采麵接替(表)、巷道掘進(表),年度抽采工程(表)、抽采設備設施(表)、施工隊伍、抽采時間、抽采量(表)、抽采指標、資金計劃(表)以及其他保障措施

  礦井應當積極試驗和考察不同抽采方式和參數條件下的煤層瓦斯抽采規律,根據抽采參數、抽采時間和抽采效果之間的關係,確定礦井合理抽采方式下的抽采超前時間,並結合抽采工程施工周期,安排抽采、掘進、回采三者之間的接替關係。

  煤礦企業對礦井瓦斯抽采規劃、計劃、設計、工程施工、設備設施以及抽采計量、效果等每年應當至少進行一次審查。

  第十二條 經礦井瓦斯湧出量預測或者礦井瓦斯等級鑒定、評估符合應當進行瓦斯抽采條件的新建、技改和資源整合礦井,其礦井初步設計必須包括瓦斯抽采工程設計內容。

  礦井瓦斯抽采工程設計應當與礦井開采設計同步進行;分期建設、分期投產的礦井,其瓦斯抽采工程必須一次設計,並滿足分期建設過程中瓦斯抽采達標的要求。

  第十三條 礦井確定開拓和開采布局時,應當充分考慮瓦斯抽采達標需要的工程和時間。

  煤層群開采的礦井,應當部署抽采采動卸壓瓦斯的配套工程。

  開采保護層時,必須布置對被保護層進行瓦斯抽采的配套工程,確保抽采達標。

  在煤層底(頂)板布置專用抽采瓦斯巷道,采用穿層鑽孔抽采瓦斯時,其專用抽采瓦斯巷道應當滿足下列要求:

  (一)巷道的位置、數量應當滿足可實現抽采達標的抽采方法的要求;

  (二)巷道施工應當滿足抽采達標所需的抽采時間要求;

  (三)敷設抽采管路、布置鑽場及鑽孔的抽采巷道采用礦井全風壓通風時,巷道風速不得低於0.5m/s。

  第三章 瓦斯抽采係統

  第十四條 煤與瓦斯突出礦井和高瓦斯礦井必須建立地麵固定抽采瓦斯係統,其他應當抽采瓦斯的礦井可以建立井下臨時抽采瓦斯係統;同時具有煤層瓦斯預抽和采空區瓦斯抽采方式的礦井,根據需要分別建立高、低負壓抽采瓦斯係統。

  第十五條 泵站的裝機能力和管網能力應當滿足瓦斯抽采達標的要求。備用泵能力不得小於運行泵中最大一台單泵的能力;運行泵的裝機能力不得小於瓦斯抽采達標時應抽采瓦斯量對應工況流量的2倍,即:

  預抽瓦斯鑽孔的孔口負壓不得低於13kPa,卸壓瓦斯抽采鑽孔的孔口負壓不得低於5kPa。

  第十六條 瓦斯抽采礦井應當配備瓦斯抽采監控係統,實時監控管網瓦斯濃度、壓力或壓差、流量、溫度參數及設備的開停狀態等。

  抽采瓦斯計量儀器應當符合相關計量標準要求;計量測點布置應當滿足瓦斯抽采達標評價的需要,在泵站、主管、幹管、支管及需要單獨評價的區域分支、鑽場等布置測點。

  第十七條 瓦斯抽采管網中應當安裝足夠數量的放水器,確保及時排除管路中的積水,必要時應設置除渣裝置,防止煤泥堵塞管路斷麵。每個抽采鑽孔的接抽管上應留設鑽孔抽采負壓和瓦斯濃度(必要時還應觀測一氧化碳濃度)的觀測孔。

  煤礦應當加強瓦斯抽采現場管理,確保瓦斯抽采係統的正常運轉和瓦斯抽采鑽孔的效用,鑽孔抽采效果不好或者有發火跡象的,應當及時處理。

  第四章 抽采方法及工藝

  第十八條 煤礦企業應當根據礦井井上(下)條件、煤層賦存、地質構造、開拓開采部署、瓦斯來源和湧出特點等情況選擇先進、適用的瓦斯抽采方法和工藝,設計瓦斯抽采達標的工藝方案,實現瓦斯抽采達標。

  預抽煤層瓦斯的工藝方案應當在測定煤層瓦斯壓力、瓦斯含量等參數的基礎上進行,抽采鑽孔控製範圍應當滿足《煤礦瓦斯抽采基本指標》和《防治煤與瓦斯突出規定》的要求。

  卸壓瓦斯抽采的工藝方案應當根據鄰近煤層瓦斯含量、層間距離與岩性、工作麵瓦斯湧出來源03manbetx 等進行,采用多種方式實施綜合抽采。

  抽采達標工藝方案設計應當包括為抽采達標服務的各項工程(井巷工程、抽采鑽場和鑽孔工程、管網工程、監測計量工程、放水除塵排渣等管路管理工程)的布局、工程量、施工設備、主要器材、進度計劃、資金計劃、接續關係、有效服務時間、組織管理、安全技術措施及預期抽瓦斯量和效果等。抽采達標的工藝方案設計應當由煤礦技術負責人和主要負責人批準。

  采掘工作麵進行瓦斯抽采前,必須進行施工設計。施工設計包括抽采鑽孔布置圖、鑽孔參數表(鑽孔直徑、間距、開孔位置、鑽孔方位、傾角、深度等)、施工要求、鑽孔(鑽場)工程量、施工設備與進度計劃、有效抽瓦斯時間、預期效果以及組織管理、安全技術措施等。施工設計相關文件應當由煤礦技術負責人批準。

  第十九條 瓦斯抽采工程必須嚴格按設計施工,並應當進行驗收,瓦斯抽采工程竣工圖及其他竣工驗收資料(參數表等)應當由相關責任人簽字。

  瓦斯抽采工程竣工資料(圖)除應有與設計對應的內容外,還應包括各工程開工時間、竣工時間以及工程施工過程中的異常現象(如噴孔、頂鑽、卡鑽等)等內容。

  第二十條 鑽孔施工完畢後應當及時封孔、連接抽采,並確保鑽孔封孔嚴實和準確記錄鑽孔接抽時間。

  第五章 抽采達標評判

  第二十一條 抽采瓦斯礦井應當對瓦斯抽采的基礎條件和抽采效果進行評判。在基礎條件滿足瓦斯先抽後采要求的基礎上,再對抽采效果是否達標進行評判。

  工作麵采掘作業前,應當編製瓦斯抽采達標評判報告,並由礦井技術負責人和主要負責人批準。

  第二十二條 有下列情況之一的,應當判定為抽采基礎條件不達標:

  (一)未按本規定要求建立瓦斯抽采係統,或者瓦斯抽采係統沒有正常、連續運行的;

  (二)無瓦斯抽采規劃和年度計劃,或者不能達到本規定第十一條要求的;

  (三)無礦井瓦斯抽采達標工藝方案設計、無采掘工作麵瓦斯抽采施工設計,或者不能達到本規定第十八條要求的;

  (四)無采掘工作麵瓦斯抽采工程竣工驗收資料、竣工驗收資料不真實或者不符合本規定第十九條要求的;

  (五)沒有建立礦井瓦斯抽采達標自評價體係和瓦斯抽采管理製度的;

  (六)瓦斯抽采泵站能力和備用泵能力、抽采管網能力等達不到本規定要求的;

  (七)瓦斯抽采係統的抽采計量測點不足、計量器具不符合相關計量標準和規範要求或者計量器具使用超過檢定有效期,不能進行準確計量的;

  (八)缺乏符合標準要求的抽采效果評判用相關測試條件的。

  第二十三條 預抽煤層瓦斯效果評判應當包括下列主要內容和步驟:

  (一)抽采鑽孔有效控製範圍界定;

  (二)抽采鑽孔布孔均勻程度評價;

  (三)抽采瓦斯效果評判指標測定;

  (四)抽采效果達標評判。

  第二十四條 預抽煤層瓦斯的抽采鑽孔施工完畢後,應當對預抽鑽孔的有效控製範圍進行界定,界定方法如下:

  (一)對順層鑽孔,鑽孔有效控製範圍按鑽孔長度方向的控製邊緣線、最邊緣2個鑽孔及鑽孔開孔位置連線確定。鑽孔長度方向的控製邊緣線為鑽孔有效孔深點連線,相鄰有效鑽孔中較短孔的終孔點作為相鄰鑽孔有效孔深點。

  (二)對穿層鑽孔,鑽孔有效控製範圍取相鄰有效邊緣孔的見煤點之間的連線所圈定的範圍。

  第二十五條 預抽煤層瓦斯的抽采鑽孔施工完畢後,應當對預抽鑽孔在有效控製範圍內均勻程度進行評價。預抽鑽孔間距不得大於設計間距。

  第二十六條 將鑽孔間距基本相同和預抽時間基本一致(預抽時間差異係數小於30%,計算方法參見附錄A1)的區域劃為一個評價單元。

  對同一評價單元預抽瓦斯效果評價時,首先應根據抽采計量等參數按附錄A2、A3計算抽采後的殘餘瓦斯含量或殘餘瓦斯壓力,按附錄A4計算可解吸瓦斯量,當其滿足本規定第二十七條規定的預期達標指標要求後,再進行現場實測預抽瓦斯效果指標。

  按《煤層瓦斯含量井下直接測定方法》(GB/T23250,以下簡稱《含量測定方法》)現場測定煤層的殘餘瓦斯含量,按《煤礦井下煤層瓦斯壓力的直接測定方法》(AQ/T1047,以下簡稱《壓力測定方法》)現場測定煤層的殘餘瓦斯壓力,依據現場測定的煤層殘餘瓦斯含量,按附錄A4計算現場測定的煤層可解吸瓦斯量。

  突出煤層現場測定點應當符合下列要求:

  (一)用穿層鑽孔或順層鑽孔預抽區段或回采區域煤層瓦斯時,沿采煤工作麵推進方向每間隔30~50m至少布置1組測定點。當預抽區段寬度(兩側回采巷道間距加回采巷道外側控製範圍)或預抽回采區域采煤工作麵長度未超過120m時,每組測點沿工作麵方向至少布置1個測定點,否則至少布置2個測點;

  (二)用穿層鑽孔預抽煤巷條帶煤層瓦斯時,在煤巷條帶每間隔30~50m至少布置1個測定點;

  (三)用穿層鑽孔預抽石門(含立、斜井等)揭煤區域煤層瓦斯時,至少布置4個測定點,分別位於要求預抽區域內的上部、中部和兩側,並且至少有1個測定點位於要求預抽區域內距邊緣不大於2m的範圍;

  (四)用順層鑽孔預抽煤巷條帶煤層瓦斯時,在煤巷條帶每間隔20~30m至少布置1個測定點,且每個評判區域不得少於3個測定點;

  (五)各測定點應布置在原始瓦斯含量較高、鑽孔間距較大、預抽時間較短的位置,並盡可能遠離預抽鑽孔或與周圍預抽鑽孔保持等距離,且避開采掘巷道的排放範圍和工作麵的預抽超前距。在地質構造複雜區域適當增加測定點。測定點實際位置和實際測定參數應標注在瓦斯抽采鑽孔竣工圖上。

  第二十七條 預抽煤層瓦斯,應當同時滿足以下要求:

  (一)鑽孔有效控製範圍應當滿足《煤礦瓦斯抽采基本指標》或《防治煤與瓦斯突出規定》的要求;布孔均勻程度滿足本規定第二十四條的要求;

  (二)預抽瓦斯效果應當滿足如下標準:

  1.對瓦斯湧出量主要來自於開采層的采煤工作麵,評價範圍內煤的可解吸瓦斯量滿足表1規定的,判定采煤工作麵評價範圍瓦斯抽采效果達標。

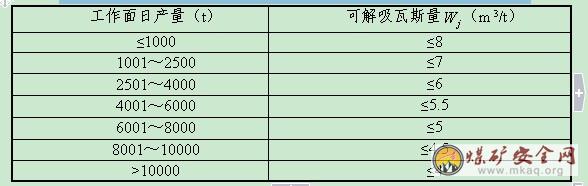

  表1 采煤工作麵回采前煤的可解吸瓦斯量應達到的指標

   2.對於突出煤層,當評價範圍內所有測點測定的煤層殘餘瓦斯壓力或殘餘瓦斯含量都小於預期的防突效果達標瓦斯壓力或瓦斯含量、且施工測定鑽孔時沒有噴孔、頂鑽或其他動力現象時,則評判為突出煤層評價範圍預抽瓦斯防突效果達標;否則,判定以超標點為圓心、半徑100m範圍未達標。預期的防突效果達標瓦斯壓力或瓦斯含量按煤層始突深度處的瓦斯壓力或瓦斯含量取值;沒有考察出煤層始突深度處的煤層瓦斯壓力或含量時,分別按照0.74MPa、8m3/t取值。
   3.對於瓦斯湧出量主要來自於突出煤層的采煤工作麵,隻有當瓦斯預抽防突效果和煤的可解吸瓦斯量指標都滿足達標要求時,方可判定該工作麵瓦斯預抽效果達標。

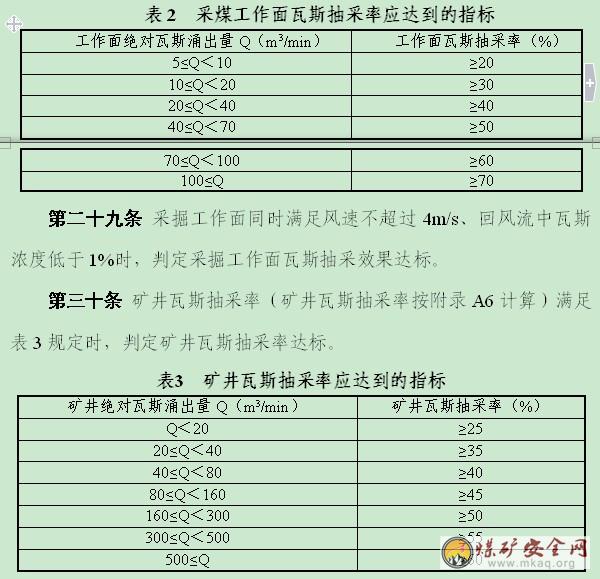

   第二十八條 對瓦斯湧出量主要來自於鄰近層或圍岩的采煤工作麵,計算的瓦斯抽采率(采煤工作麵瓦斯抽采率按附錄A5計算)滿足表2規定時,其瓦斯抽采效果判定為達標。

第六章 抽采達標責任
   第三十一條 礦井應當建立瓦斯抽采達標技術檔案,並每季度將達標情況向煤礦安全監管監察部門報告。
   第三十二條 核定礦井生產能力時應當把礦井瓦斯抽采達標能力作為約束指標;礦井其他能力均大於瓦斯抽采達標能力的,按瓦斯抽采達標能力確定礦井生產能力。
   第三十三條 煤礦建設項目設計和竣工驗收時,要同時審查驗收瓦斯抽采係統。首采區的首采煤層瓦斯抽采未達標的礦井,不得通過竣工驗收。
   第三十四條 各級地方煤礦安全監管部門應定期或者不定期地檢查煤礦瓦斯抽采達標情況,每半年至少進行一次瓦斯抽采達標專項檢查。
   各駐地煤礦安全監察機構應當每年至少進行一次煤礦瓦斯抽采達標情況的專項監察。
   第三十五條 煤礦瓦斯抽采情況報告和專項檢查的主要內容包括抽采係統建設、抽采製度建設、設備設施配備、機構隊伍建立、工程規劃與計劃編製、工程設計與施工、瓦斯抽采、計量和指標測定、參數測定與抽采效果評判等情況和資料。
   專項監察的重點包括“抽掘采平衡”能力、抽采係統能力、工作麵瓦斯抽采效果評判等。
   第三十六條 瓦斯抽采不達標的煤礦,不得組織采掘作業;擅自組織生產作業的,煤礦安全監管監察部門應當責令其限期整改,逾期未整改完成的,責令停產整頓。
   第三十七條 有下列情況之一的,煤礦安全監管監察部門應當責令礦井所有井巷揭煤、煤巷(半煤岩巷)掘進和采煤工作麵停產:
    (一)未進行瓦斯抽采達標評判仍組織生產的;
   (二)在瓦斯抽采達標評判中弄虛作假,提供虛假評判報告的。
   第三十八條 礦井瓦斯抽采未達標,擅自組織生產造成02manbetx.com 的,煤礦安全監管監察部門應當責令其停產整頓,並依法嚴肅追究責任。
第七章 附 則
   第三十九條 本規定自2012年3月1日起施行。
   附錄 瓦斯抽采指標計算方法
   A1 預抽時間差異係數計算方法:
   預抽時間差異係數為預抽時間最長的鑽孔抽采天數減去預抽時間最短的鑽孔抽采天數的差值與預抽時間最長的鑽孔抽采天數之比。預抽時間差異係數按式(1)計算:

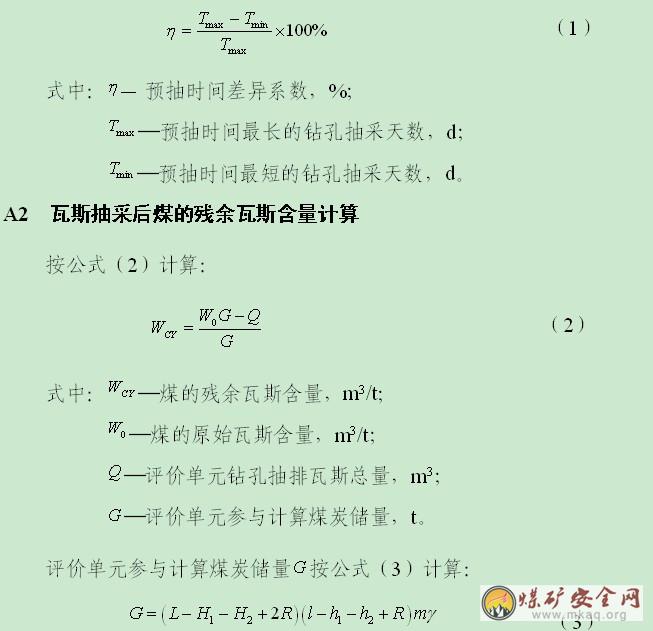

   式中:─評價單元煤層走向長度,m;
       ─評價單元抽采鑽孔控製範圍內煤層平均傾向長度,m;
      、─分別為評價單元走向方向兩端巷道瓦斯預排等值寬度,m。如果無巷道則為0;
      、─分別為評價單元傾向方向兩側巷道瓦斯預排等值寬度,m。如果無巷道則為0;
      ─抽采鑽孔的有效影響半徑,m;
      ─評價單元平均煤層厚度,m;
      ─評價單元煤的密度,t/m3。

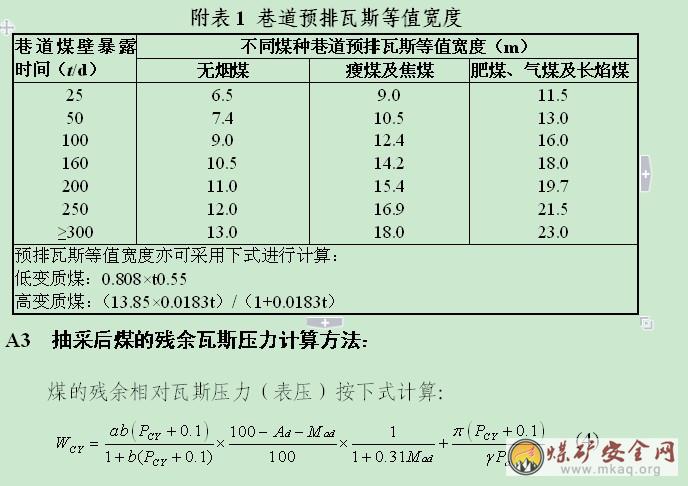

      、、、應根據礦井實測資料確定,如果無實測數據,可參照附表1中的數據或計算式確定。

   式中:WCY─殘餘瓦斯含量,m3/t;
       ─吸附常數;
       ─煤層殘餘相對瓦斯壓力,MPa;
       ─標準大氣壓力,0.101325 MPa;
      ─煤的灰分,%;
      ─煤的水分,%;
      ─煤的孔隙率,m3/ m3;
      ─煤的容重(假密度),t/ m3。
A4 可解吸瓦斯量計算方法:
   按公式(5)計算:
(5)
   式中:─煤的可解吸瓦斯量,m3/t;
─抽采瓦斯後煤層的殘餘瓦斯含量,m3/t;
─煤在標準大氣壓力下的殘存瓦斯含量,按公式(6)計算。

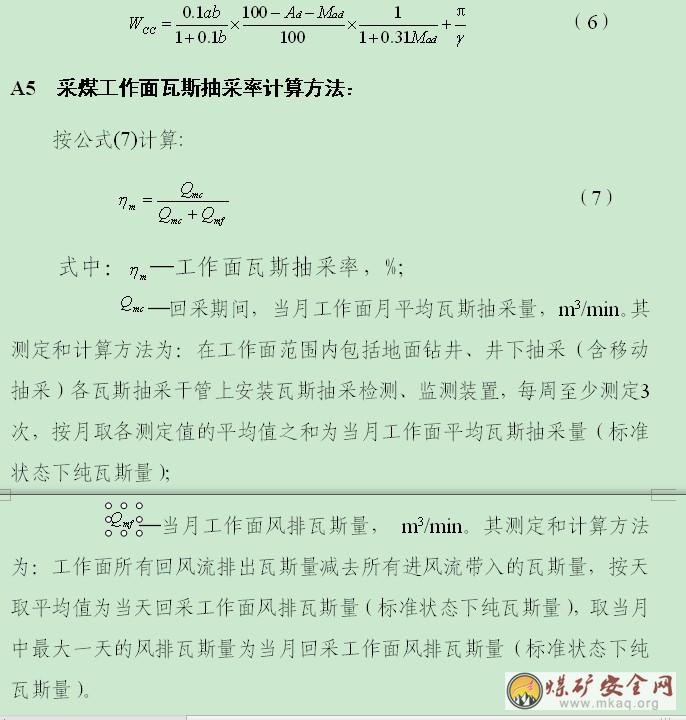

万博全网站

備案號:蘇ICP備12034812號-2

公安備案號:32031102000832

Powered By煤礦安全生產網徐州網狐網絡科技有限公司

使用手機軟件掃描微信二維碼

關注我們可獲取更多熱點資訊

感謝網狐天下友情技術支持

Baidu
map
