3123麵背斜軸處裝頂支護安全技術措施

作者:狗万manbet官网 2012-09-18 14:01 來源:狗万manbet官网

  3123麵背斜軸處裝頂支護安全技術措施

  一、說明

  3123工作麵現已推進至運順背斜軸處,此處巷道在掘進施工中高度較大,尤其是621m到600m處,巷道高度從3.9m至3.3m不等,加之此處需要臥底,臥底後的巷道高度將會更高,最高處達4.4米,隨著工作麵的推進,運順超前支護到此位置時,必須采取裝頂工作進行巷道頂板加強支護,為此,特提此安全技術補充措施,望有關人員認真貫徹執行:

  二、安全技術措施

  1. 所有人員必須按措施施工,嚴禁違章作業、違章指揮、違反勞動紀律。加強頂板管理,嚴禁空頂作業。

  2. 工作麵運順超前支護由煤壁向前不少於20m,高度不高於2.8m,不低於1.8m,人行道寬度不小於0.7m。

  3. 工作麵現場必須備足大板、半圓木等材料和木馬等,以備裝頂之用,其規格為:大板:3200×200×150mm、3000×200×150mm,半圓木:Φ180×2000mm,小料:1200×150×150mm。木馬為四腿雙人馬兩個,高1.5m左右,要求牢固可靠。

  4. 運輸巷裝頂時,必須先紮好裝頂架,具體要求為:

  ①使用兩根長5.0m,規格不小於18Kg的軌道,沿巷道方向平行支設兩架走向抬棚。

  ②兩架抬棚間距2.2m,與巷道兩幫距離要盡量均等(見圖B);每架抬棚一梁四柱,柱距1.0m。其中裏段接實頂長度為1.8m,往外探出懸空段長度為3.2m。

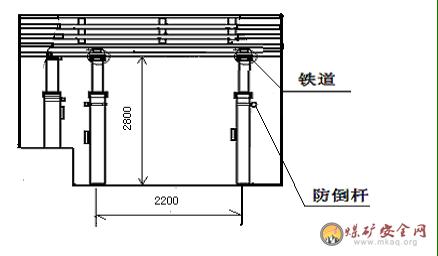

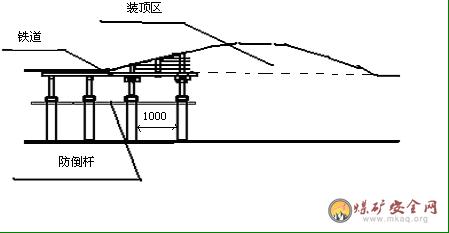

  圖B

  ③每架抬棚裏段支設兩棵支柱,必須將鐵道支到實頂上,初撐力不得小於11.5MPa;外段兩棵支柱先分別托起一塊長度3.2m的傾向大板後,再托實兩根鐵道。

  ④支柱、大板和鐵道三者形成立體垂直交叉結構,並用不少於四股8#鐵絲,將三者“十字”接觸交叉點相互擰結牢固可靠,相互間不準有鬆動、活動現象。

  ⑤傾向大板必須與巷道兩幫接實,並在兩頭各增支一棵單體支柱,使裝頂架形成一個牢固可靠的整體。嚴禁出現架體前後、左右擺動現象,否則,不準進行裝頂工作。

  ⑥所用單體液壓支柱必須支到實底上,嚴禁蹬空或支在軟底上;外段支柱頂頭必須與大板拴擰在一起,起到支撐防倒作用。使用的單體支柱規格為:DZ-3.15、DZ-2.8,並一律拴好防倒繩。

  5、進行裝頂工作時,必須安排一名班工長具體負責現場協調指揮工作。並安排有專人觀察頂板,如出現異常情況,及時預警撤人。

  6、往裝頂架上運大板等木料進行裝頂工作時,施工人員抬料、傳料和接料等,要抓牢接實,輕起輕落,動作、口號要協調一致,其他無關人員要閃開安全空間。若用繩索等輔助運料時,繩索和生根點必須牢固可靠,符合安全係數要求,並做到勻速升降。

  7、裝頂架每上一塊木料,必須先擺穩放實後,方可再上第二塊料。嚴禁木料亂扔亂放,嚴防墜落傷人或影響工作。

  8、 裝頂處,造人工假頂的木料要橫穿豎插均勻,各有支點,假頂的木垛成“日”字形,垛垛連鎖,木料之間且要用耙釘或鐵絲固牢,裝頂後,接頂嚴密,肩窩結實,眼孔大小以不漏200×200毫米大小的矸石為宜,嚴禁出現空頂空幫現象

  9、 人員進入架上蹬高作業時,必須栓牢戴好安全合格的保險繩,否則,嚴禁蹬高作業。

  10、 進行裝頂工作時,架下嚴禁有人停留或行走。

  11、 人員進入施工地點作業時,必須嚴格執行敲幫問頂製度,找掉懸矸傘簷,腰好幫背實頂,必要時要使用單體支柱打好臨時護身柱,柱距0.75m,初撐力不低於11.5MPa,工作人員要站在頂板完好的地點作業。工作中如需要更改支柱時,必須嚴格執行先支後改製度,嚴禁空頂作業。

  12、 裝頂處,最下層為傾向抬棚,棚距走向1.0m,一梁三柱;人行道寬度不小於0.7m,裝頂後,裝頂後的巷道高度控製在2.8~3.0m之間,嚴禁超高,直接用單體液壓支柱支撐裝頂木垛。

  13、 進行裝頂工作前必須堅持好敲幫問頂製度,發現頂板破碎,有懸矸危岩要及時用長柄工具找掉,然後用金屬網瞞頂。

  14、 須用金屬網瞞頂時,嚴格按標準進行搭接,走向網搭茬不少於200mm,傾向網搭茬不小於300mm,網扣不大於200mm,沿工作麵走向鋪設。

  15、 進行裝頂工作時要有專人觀察頂板觀察頂板、發現有威脅裝頂人員安全的情況時,立即停止裝頂工作,撤下裝頂人員,處理完畢後方可進行重新進行裝頂工作。

  16、 裝木垛處的單體支設要求和超前範圍內的單體支柱支設成一條直線,柱距1m,初撐力不小於11.5mPa。

  17、 為防止單體支柱泄漏歪倒傷人,要棵棵栓好安全繩或上好防倒杆,位置在單體的2/3以上,並及時進行二次注液,二次注液落實到人。

  18、 所有使用的單體要支設在實底上,單體鑽底大於100mm時必須穿鐵鞋。

  19、 第一次的單體要對其進行放氣處理,滿行程升降不低於三次。

  20、 超前範圍內的雜物、小件及壞支柱及時運走,保證行人暢通。

  21、 此項工作必須至少有一名有經驗的班長現場指揮協調,確保施工期間的安全。

  22、 兩人以上工作時,必須指定一名安全負責人。

  23、 分段裝頂結束後,必須按《3123回采工作麵作業01manbetx 》中要求的標準,及時支設好正規超前維護,否則,不準進行下段裝頂工作。

  24、 其他支護要求仍按《3123 工作麵作業01manbetx 》中有關規定執行,並與本措施及審批意見一並傳達。

  綜采一區

  2006-12-27
