觀音山煤礦二井井巷工程項目部礦井災害預防應急預案
堅持“安全第一,預防為主”的安全生產方針。以人為本,對人民的生命安全負責,對企業的財產負責。防止02manbetx.com 發生。特編製安全02manbetx.com 預防預案。
2009年根據施工計劃安排,主要施工出煤平硐、+1100m運輸大巷、排矸斜坡道、中寨進風井、中寨回風井。軌道上山、回風上山、+1320m回風石門、+1270m軌道石門、E0101回風、運輸順槽。結合工程特點,各單位工程都會有瓦斯、冒頂、水害、火災等自然災害。而排矸斜坡和出煤平硐可能冒頂更為嚴重。同時,排矸斜坡道、軌道上山、回風上山的水災,提升運輸的安全隱患,以及E0101回風順槽,E0101運輸順槽的瓦斯、煤層、防突應更為重點預防範圍。
+1320回風石門和+1270軌道石門本應揭煤。由於施工方案的改變(從座房坡煤礦向西施工E0101回風順槽和E0101運輸順槽),然後,再從石門去貫穿順槽,減少了揭煤的複雜的工藝,給施工帶來方便。針對上述自然災害特編製災害預兆和災害預防措施。請組織職工認真學習、貫徹執行。
一、災害預兆與災害預防措施
(一)煤與瓦斯燃燒和爆炸因素
根據觀音山煤礦地質條件和自然因素。該礦C5煤層有自燃傾向性。C5煤層按具有爆炸危險性和突出危險性組織施工。瓦斯含量屬高瓦斯礦井,鄰近墨黑煤礦發生過多起瓦斯爆炸02manbetx.com 。
1、井下煤層自燃主要是煤和煤粉的堆積,通風供氧維持煤氧化,產生大量的熱量。
2、煤塵要爆炸要具備三個條件:其一,煤塵本身具有爆炸性;其二,在空氣中,呈懸浮狀態,具有適宜濃度;其三,有引爆的熱源。
3、瓦斯爆炸具備三個條件:即一定的瓦斯濃度,足夠的氧含量和一定溫度的引火源。
4、瓦斯爆炸界限:一般瓦斯濃度在5~16%。9.5%時爆炸威力最大。濃度在16%以上時,失去爆炸性。但是遇火在空氣中會燃燒。如果再混入其它可燃性氣體或氧氣,遇火還可以爆炸。空氣中如有可爆炸性煤塵飛揚,瓦斯濃度在3%以上時就可能引起爆炸。因此,瓦斯爆炸界限並不是固定不變,它受很多因素影響。
(二)預防措施
1、執行濕式作業,放炮灑水,衝洗岩邦,降低粉塵。並在耙岩機後和進、回風口設置二道噴霧器進行噴霧。掘進後及時封密煤層,清理煤粉。
2、加強通風,加強局扇、風筒的維護管理,防止漏風,避免循環風,禁止使用擴散通風。
3、臨時停工地點不得停風。否則必須設置柵欄,切斷電源,揭示警標,嚴禁人員進入。
4、加強瓦斯管理

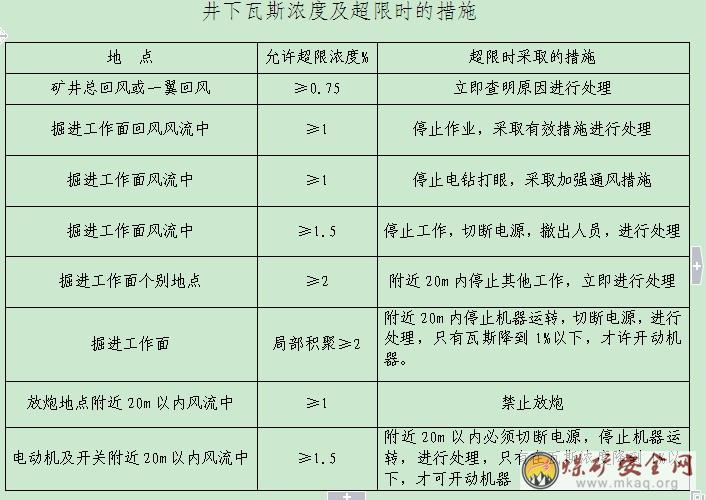

1嚴格執行“一炮三檢製”和“三人連鎖放炮製”。瓦檢員跟班作業,嚴禁空班漏檢,假檢。 除裝藥放炮的“一炮三檢”外每小班必須檢查瓦斯濃度至少三次,檢查二氧化碳至少二次。並將檢查結果填寫在瓦斯牌上。
2經常檢查通風和瓦斯湧出情況,掌握瓦斯動態。發現問題及時處理。
5、入井設備必須是防爆設備,並在入井檢查其產品“合格證”,“煤礦礦用產品安全標誌”及安全性能。檢查合格簽發合格證方能入井。井下電氣設備及電纜必須接地良好,嚴禁失爆,並經常檢查。入井管道,軌道必須兩處絕緣。
(三)煤(岩)與瓦斯(二氧化碳)突出
1、煤與瓦斯突出發生往往在地質變化地區,即煤層出現斷層、褶曲、擠壓、粉碎、分岔、厚薄變化。瓦斯含量大和向斜、背斜、扭轉等岩石壓力集中地區。
2、煤(岩)與瓦斯(二氧化碳)突出的預兆
有聲預兆
A、響煤炮:深部岩層或煤層的劈裂發生巨響,如機槍聲,悶雷聲和遠處放炮聲。
B、頂板來壓,支架發生斷裂聲。
無聲預兆
A、煤層結構變化,斷層紊亂,煤層由硬變軟,煤質變酥,煤層夾石厚度變化,傾角變化,分岔煤的光澤暗淡,由濕變幹,工作麵出現斷層、斷裂、波狀起伏。
B、工作麵壓力增大,煤壁外鼓、煤壁震動,片邦和掉碴。
C、打鑽時卡鑽、頂鑽、噴煤和沼氣。
D、煤壁發涼,工作麵氣溫降低,使人感覺發冷,困倦等。
(四)煤(岩)與瓦斯(二氧化碳)突出的預防措施
1、在E0101回風順槽和E0101運輸順槽施工中,按有煤(岩)和瓦斯(二氧化碳)突出的巷道管理。首先進行防突危險性預測,防突措施,防突措施的效果檢驗,安全防護措施的四位一體綜合治理。
(1)、防突危險性預測
、在初步設計說明中,C5煤層在+1100m以上定為不突出或弱突出煤層。但是,為了確保安全,按突出煤層管理。測定煤層的瓦斯含量,煤層透氣性係數,瓦斯放散初速度(△P)、煤層堅固性係數四個指標。
、預測方法,綜合指標K、D法
、綜合指標K=△P/f。綜合指標D=(0.0075H/f-3)(P-0.74)。式中△P一煤層的瓦斯放散初速度指標;f-軟分層煤的 平均堅固係數;H—開采深度m;P—煤層瓦斯壓力(取實測鑽孔瓦斯壓力的最大值MPa)
、臨界指標:K≥20或D≥0.25,或噴距≥0.5m,或因瓦斯壓力、地應力引起的卡頂鑽等均判定為突出危險工作麵。
、測定煤的堅固性係數(f),在煤層鑽孔時每米取一個煤樣,測定煤層的堅固性係數。並將兩個預測鑽孔新得堅固性係數最小值加以平均作為煤層的軟分層的平均堅固性係數。並將堅固性係數最小的兩個煤樣混合後,測定的瓦斯放散初速度指標。
、在煤層鑽孔時取塊度10㎝的煤芯4快,及時用紙包裝並浸臘封閉,以免風化。及時送重慶煤研所進行測定。
(2)、防突措施
、測定指標大小僅作突出危險程度大小判斷依據,不作為采取防突措施的依據。防突危險性預測後無突出危險性。但是,如掘進工作麵出現煤層鬆軟、增厚、斷層、煤層分岔、響煤炮、打鑽噴孔、瓦斯增大。有明顯的突出預兆等,必須采取超前鑽孔排放或預抽煤層瓦斯作為煤巷掘進防突措施。
、預抽煤層瓦斯的抽放站設在回風井井口上方,距井口10m外。安裝一台移動式瓦斯抽放泵。配ф108×4㎜無縫鋼管形成抽放瓦斯係統。進行抽放瓦斯。
、為了少影響巷道施工,在巷道兩邦每隔60m施工一個瓦斯抽放鑽場(鑽場尺寸根據打鑽孔需要而定)。安設一台ZYG—150B型鑽機,配ф50鑽杆,ф75鑽頭,進行打抽放瓦斯鑽孔。每次打鑽孔深度70m。鑽孔距巷道輪郭線距離不少於8m。每次掘進長度60m。抽放瓦斯鑽孔各參數另外編製。
、抽放鑽孔直徑為75㎜,每個鑽場布孔4個,采用邊打邊抽,最後一個鑽孔的抽放時間不少於10天。在鑽孔控製範圍內的瓦斯抽放率不低於30%,待抽放瓦斯濃度及其流量衰減至基本穩定後,才能停止抽放。
、抽放瓦斯鑽孔要特別注意封孔嚴密,不得泄漏,封孔長度3—5m。在巷道掘進碰上抽放鑽孔時,及時用黃泥封堵鑽孔,堵孔長度超前掘進炮眼1000㎜。
(3)、防突措施效果檢驗
、C5煤層停止抽放瓦斯後,隨即進行防突效果檢驗。
、檢驗方法,用綜合指標K法。
、若檢驗有效時,停止抽放,正常掘進。若檢驗無效時,停止施工,繼續抽放到小於臨界指標。
(4)、安全防護措施
、加強值班人員,每班要有值班隊長跟班作業。
、每班派有經驗的老工人觀察煤壁,頂、底板變化情況,發現異常情況,立即撤出人員,向調度室彙報,等待處理後才能 進入人員,恢複工作。
、加強瓦斯管理,采用瓦斯探頭監控與光學瓦斯檢測儀隨時檢查相結合進行監控瓦斯。
、值班隊長,班長,電鉗工入井必須配戴便攜式瓦斯報警儀。
、凡入井人員必須配戴隔離式自救器。
、隨巷道推進,每間隔100m安設一組壓風自救器,每組單體個數為5個。
、掘進中若出現地質構造,瓦斯忽高忽低或有明顯瓦斯湧出等異常現象,立即切斷電源,停止工作,撤出人員,及時向調度室彙報。
2、加強職工安全技術教育,使每個職工都熟悉煤與瓦斯突出的預兆和預防突出的基本知識。
3、加強地質測量工作,隨時觀察掌握地質變化和煤層結構變化,做好預測預報工作。
4、瓦檢員跟班作業,隨時檢查瓦斯和觀察工作麵變化情況,發現問題,及時撤出人員。進行處理。
5、使用瓦斯自動檢測報警斷電儀。隨時檢測工作麵和回風流中的瓦斯變化情況。
6、入井人員必須配戴隔離式自救器,管理人員、班(隊)長、電鉗工入井必須配帶便攜式瓦斯檢測報警儀。
(五)礦井水害預兆
1、井下積水,主要溶硐、斷層、導水裂隙、導水陷落柱、老窖、采空區為主要積水區。
2、湧水預兆:掘進工作麵或其他地點發現有掛紅、掛汗、空氣變冷,出現霧氣、水叫、頂板淋水加大,頂板來壓,底板鼓起或產生裂隙出現滲水,水色發渾,有臭味等突水預兆。
(六)預防突水措施
1、堅持“有疑必探,先探後掘”和長探短掘的原則。
2、今年在施工排矸斜坡道、軌道上山、回風上山時,首先做到每掘進一個循環,在巷道頂部、底部用5m長釺杆進行打眼探水,在巷道頂部中線左右各1000㎜打一個探水鑽孔。巷道底部正中打一個探水鑽孔。鑽孔水平角度:排矸斜坡道頂板α=+50°。底板α=+10°。軌道上山、回風上山:頂板α=0°,底板α=-40°。
3、掘進工作麵或其它地點發現有掛紅、掛汗、空氣變冷、出現霧氣、水叫、頂板淋水加大,頂板來壓、底板鼓起或產生裂隙出現滲水、水色發渾,有臭味等突水預兆時,及時停止作業,撤出人員。另編製探放水安全技術措施,采用探水鑽機打孔進行探放水。
4、探水鑽機探放水采用長探短掘。探放水安全技術措施另編製上報審批後,認真組織職工學習,提高職工識別突水預兆和防止突水的能力。
5、軌道上山、回風上山施工前,提前作好排水準備,配足足夠數量的排水設備和器材。
6、繪製井上、井下對照圖。並深入現場考察走訪群眾,作好預測預報。
(七)礦井火災
1、地麵火災發生原因
消防設施不完備,防火管理不嚴。
易燃物較多,在幹旱多風季節容易發生火災。
明火作業,冬季取暖的火爐管理不善。
供電、配電設備管理維護不好或超負荷運行。
2、井下火災發生原因
井下使用電焊、氣焊等明火作業,防火措施不嚴密。焊渣、火花會引燃易燃物、沼氣、煤塵燃燒。
電氣設備和電路維護管理不善,設備防爆性能差,超負荷運轉,或電流短路,或電纜接頭不良等。
放炮違反01manbetx
01manbetx
或雷管、炸藥失效。
沼氣、煤塵燃燒或爆炸。
井口防火措施不完善
(八)火災預防措施
1、加強職工教育,製定用火製度,並由專人負責管理。
2、地麵設置消防係統,井口配備足夠數量的滅火器材,井下電氣設備安裝處配備砂箱和滅火器。明火作業要有消防設施和安全作業01manbetx
。
3、嚴禁攜帶煙草和點火物品入井。
4、杜絕和控製井下使用明火。
5、井下必須使用電焊、氣焊、噴燈作業時,必須編製切實可行的安全技術措施。
6、所有入井電氣設備必須完好可靠,並裝設繼電保護裝置。電纜敷設符合要求。符合“煤礦安全01manbetx
”。
7、嚴格執行井下放炮管理製度。
8、入井鋼軌、管道安設絕緣裝置。
(九)頂板管理及預防冒頂措施
1、井巷施工每條巷道不論什麼岩層都有可能發生冒頂,關鍵在於預防,杜絕冒頂02manbetx.com
。堅持“一工程,一措施,一交底”,使每個職工都熟悉頂板管理知識,自覺地按“作業01manbetx
”,“01manbetx
”辦事。
2、嚴格執行“敲邦問頂”製度,工作前由班長全麵檢查安全並固定專人“敲邦問頂”和觀察。
3、嚴禁空頂作業,臨時支護緊跟工作麵。放炮後及時進行臨時支護,做到不支護不作業。臨時支護時派專人照看,邦、頂岩石變化情況,如有異常情況立即撤出人員。
4、如遇破碎地帶、斷層、岩溶、老窯等,實行短掘短支護。並編製專門支護措施,審批後,貫徹執行。
5、在施工中嚴格執行我項目部編製頂板管理製度。
(十)斜坡提升預防跑車措施
1、絞車司機和坡口信號工必須經過培訓持證上崗。並嚴格執行項目部編製的絞車安全01manbetx
和絞車司機、信號工、把鉤工的安全生產責任製。
2、嚴格執行“一坡三擋”。坡口有阻車器,井筒內有擋車欄,並采用擋車欄閉鎖,阻車器和擋車欄隨時處於良好的關閉狀態。
3、提升前認真仔細檢查插銷、鉤頭、連環、保險繩、礦車連接裝置,確認全部完好,方可提運。
4、串車提升嚴格按作業規定的每鉤提升數量,每次提升都必須掛好保險繩。
5、鋼絲繩維護檢查由專人負責,每周定期作全繩檢查,並每半年作一次拉斷、彎曲、扭轉試驗。對超過“煤礦安全規程”規定的鋼絲繩立即更換。
6、斜井提升,行車不準行人,行人不準行車。嚴禁任何人員蹬鉤、扒車、跳車、乘坐礦車。
7、斜井提升運輸鋼軌、管道、設備等必須用專用材料車,捆綁牢固,重心一至,嚴禁超高、超寬、超重,提運前經信號工再次檢查,確認無誤時,方可發出信號。
8、提升信號由專職信號工發出,其他人員不準發出信號。絞車司機聽從信號指揮。信號不清不明不得開車。
9、斜坡提運設備,較長材料時,首先與絞車司機聯係。絞車司機開車時,做到平穩,慢速開車。
10、斜坡提升的礦車,連環、插銷必須要有出廠合格證。使用前必須檢查其安全性能,合格後方能使用。
11、斜坡軌道必須按標準鋪設,扣件配套齊全,牢固可靠。軌道接頭不得大於5㎜,接頭高低和左右錯差不得大於2㎜。兩條鋼軌頂麵高低差不得大於5㎜。軌枕規格合符質量要求,其間距為750㎜,不得大於50㎜。軌枕下應搗實。
12、斜坡托繩輪每15m安裝一個,經常檢查維修加油,保證轉動靈活。
三、安全保證體係
1、主平硐和中寨風井各設安全副經理一人,另配三名安全員,24小時巡回檢查安全。每個班組設兼職安全員一人,負責當班的安全檢查。
2、項目部定於每月十五日和三十日,主平硐工區和中寨風井工區定於每周星期四為隱患排查日。對排查出的安全隱患記錄在案,定出整改措施,限期落實人頭進行整改。
3、項目部(工區)每月定期召開一至二次安全辦公會議,會上總結前期安全生產、工程質量,文明施工的經驗教訓。結合施工情況研究下一步的安全預防措施。
4、各施工隊每周星期六(分上、下午)召開一次安全生產職工大會,會上由隊長總結本周安全生產情況,學習有關安全生產法律法規、政策、各級文件。布置下周的安全生產及預防措施。
5、加強職工安全思想、知識、技能教育,執行每周一次安全課,樹立職工安全第一的思想,提高職工操作水平。
6、認真執行崗前崗位培訓,當地勞工三級培訓,特殊工種定期培訓,堅持持證上崗。
7、項目部辦公室提前與林鳳鄉醫院、縣醫院、縣礦山救護隊聯係掛鉤。一旦事故發生,做到滿足搶救人員,及時趕到現場。
四、救災物質。
在井口儲備足夠數量的救災材料和工具:水泥(5t),砂子(10m³),元木(3 m³),11#礦工鋼(30m),Φ32㎜元鋼(20m),千斤頂(2台),風鎬(4把),自救器(20個),便攜式甲烷檢測報警儀(15個),掏扒(10把),鐵鏟(10把),水捅(20個),雨衣(10套),水鞋(10雙),滅火器(10個)等材料和工具,並定期檢查和更換。不得挪著它用。
五、附:
1、避災路線圖。
2、通風係統平麵圖。
重慶巨能建設(集團)有限公司
觀音山煤礦二井井巷工程項目部
二○○九年一月八日
