基岩段反掘施工安全技術措施
5.1 鑽眼機械
1、在煤層中選用煤電鑽鑽眼。
2、在岩層中選用YT—28型鑿岩機鑽眼。
3、修理幫、頂和底板采用風鎬。
5.2 爆破材料選擇
1、雷管——由於在岩巷中施工,在低瓦斯礦井的岩層內施工,雷管引爆瓦斯的隱患並不突出,因此,綜合考慮,決定在井筒岩巷中引爆選用煤礦許用瞬發雷管,炮眼起炮全部使用秒延期非靜電導爆管雷管。
當然在煤層中施工,必須選用煤礦需用毫秒延期電雷管。
2、炸藥——選用2#煤礦許用炸藥,有水或底眼使用乳化炸藥。
3、發爆器——FD200發爆器。
5.3 光麵爆破參數確定
1、炮眼:確定的炮眼深度為3.0m
2、裝藥結構:選用正向連續不耦合裝藥的方式,眼口采用炮泥封堵。
3、炮眼數目:
⑴ 1步掏槽眼:掏槽3對,眼口距1400mm,兩對眼間距400mm,炮眼長度2000mm,眼深1600mm,共計6個眼。
⑵ 2部1步掏槽眼:掏槽4對,眼口距1900mm,兩對眼間距400mm,炮眼長度3500mm,眼深3200mm。共計8個眼,
⑶ 擴槽眼:眼深3200mm,眼距 600~700mm,共計17眼。
⑷ 輔助眼:眼深3000mm,眼距600~700mm,共計14眼。
⑸ 亞 眼: 眼深3000mm,眼距600~700mm,共計23眼。
⑹ 周邊眼:取眼距400mm,光爆層厚度500 mm,共計31眼。
⑺ 底 眼:眼距700mm,眼深3100mm,共計 ,11眼。
為了取得光麵爆破效果,工作麵炮眼數目110個,實際中可做適度調整。
4、裝藥量
⑴ 1部掏槽眼:裝藥6卷/眼,小計 36 卷。
⑵ 2部掏槽眼:裝藥7卷/眼,小計 56 卷。
⑶ 擴槽眼:裝藥6卷/眼,小計102 卷。
⑷ 輔助眼:裝藥5卷/眼,小計 70 卷。
⑸ 亞 眼:裝藥5卷/眼,小計 115卷。
⑹ 周邊眼:裝藥4卷/眼,小計 124卷。
⑺ 底 眼:裝藥5卷/眼,小計 55 卷。
工作麵總裝藥量:
Q錨=558×0.15=83.70kg
5、聯係方式:采用串聯的方式。
6、起爆順序:
第1部掏槽眼 1 段
第2部掏槽眼 3 段
擴槽眼 5 段
輔助眼 6 段
亞 眼 7 段
周邊眼 8段
底 眼 10段
5.4安全起爆距離
發爆地點距爆破地點距離,直巷120m,帶拐彎80m。
5.5 炮眼布置和爆破圖表

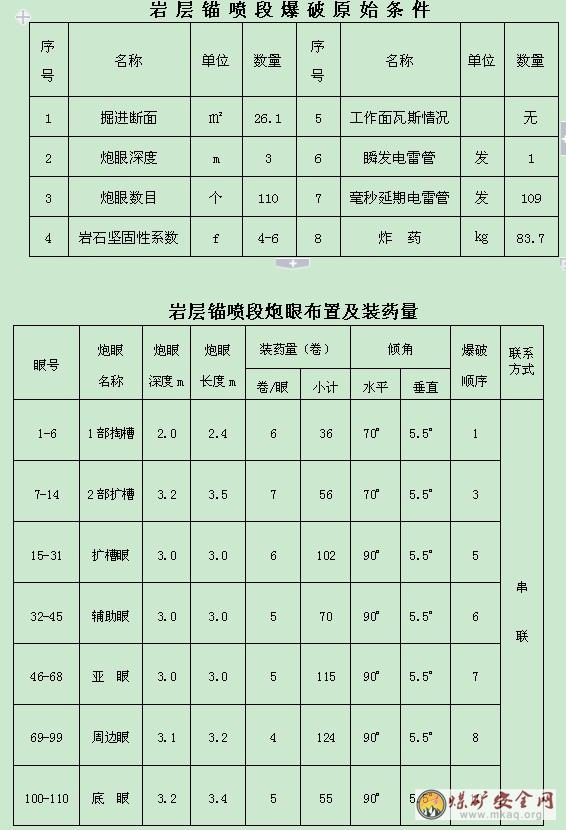

1、炮眼布置圖(見附圖)

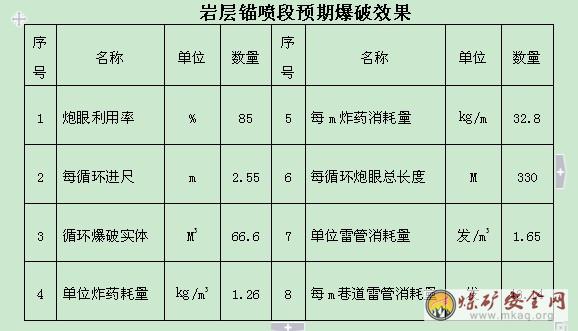

2、爆破效果表
5.6 錨噴材料要求:
1、螺紋鋼樹脂錨杆:直徑20mm,長度:2400mm,間距800*800mm 。
2、鋼筋網:鋼筋冷拔後,焊接成,網孔為100×100 mm,網片互相搭接100mm聯網,距扣300mm,全周長維護頂板和兩幫。
3、錨固劑:使用樹脂藥卷,規格為:直徑28mm,長度350mm,每眼3卷,全長錨固。
4、水:該礦井地下水為優質飲用水,可以用做噴射混凝土用水。
5、砂:小保當中砂,含土量不大於2%,硫酸鹽按重量計不大於1%,雲母不大於2%。
6、石子:山西青石子,含泥量不大於3%,碎石直徑不得大於20 mm,針狀或片狀,顆粒不得超過2%,使用前須進行化驗,合格後方可使用。
7、配比:按試驗室配合比施工,強度為C20。
5.7 錨杆安裝施工方法:
1、鑽錨杆眼前,先檢查巷道爆破成形尺寸是否合格,如果不合格,
及時修複,檢查合格後按設計尺寸用粉筆,油漆或其他方法定好眼位,。做好標記。
2、嚴格按照錨杆眼設計深度、角度,鑽眼,鑽頭直徑為28 mm。
3、安裝錨杆前,先檢查錨杆的尺寸是否符合設計要求,錨杆杆體若有彎曲變形必須整形打直,杆體若有氧化生鏽現象,必須打刷幹淨,錨固劑有無過期結塊變質,包裝袋有無破裂損壞,如果影響正常使用,必須更換。
4、安裝錨杆前,先用待安裝的錨杆伸入錨杆眼內,檢查錨杆眼的眼位、角度、深度是否符合設計要求,若不合格,必須重新打眼。
5、安裝前,用壓風將錨杆眼內的岩粉吹淨,確保錨固劑與錨杆眼壁接觸良好。
6、安裝時,先將錨杆限位螺帽上好,再將錨杆擰入連接套中,然後將三節樹脂藥卷放入錨杆眼孔內,用錨杆端頭頂在樹脂藥卷後端,緩緩將樹脂卷送入眼內。
7、將錨杆機鑽杆卡在連接套上,啟動錨杆機,3-4人在錨杆機鑽杆施轉的情況下強行將錨杆推入眼底,捅破藥卷攪拌,旋轉攪拌時間必須控製在20—30秒之間。
8、攪拌結束,強行推住錨杆機,在錨杆機鑽杆不旋轉的情況下保持3min,防止錨杆在樹脂凝固前下滑。
9、等3分鍾以後,待樹脂完全固化,移開錨杆機,取下連接套。進行下一個錨杆的安裝工作。
5.8 鋼筋網鋪設方法:
1、鋼筋網在鋪設前認真檢查其規格、尺寸、焊接質量是否符合設計要求,不合格不準使用。掛網前清理幹淨離層、活煤方可掛網。
2、鋼筋網有泥等雜物要認真衝刷幹淨。
3、鋼筋網氧化生鏽嚴重,或有濁汙,禁止使用。
4、錨杆安裝15 分鍾後,方準鋪設鋼筋網。
5、鋪設時,先從拱頂部開始,兩人負責鋪網,1人上鐵托板。上好後,用錨杆機逐個擰緊上牢。
6、注意網片間的搭接100mm聯網,扣距300mm,用14# 鐵絲擰接。
7、逐個檢查錨杆,將錨杆螺絲用扳手上緊。
5.9 噴砼施工方法:
1、噴砼前,應認真檢查驗收巷道掘進規格,錨杆安裝質量,鋼筋網鋪設質量等,對不合格工序堅決返工。隻有前期各分項工程驗收合格,方準進行噴砼工作。
2、噴砼前必須嚴格執行敲幫問頂製度,並衝洗巷道幫頂。
3、在巷道幫頂壁埋設鋼質標誌,在兩牆位置掛鐵絲控製。
4、進行噴砼施工。
5.10 工藝流程:
1、 鑽爆工藝流程
鑽眼前準備→鑽眼→檢查瓦斯→裝藥聯線→檢查瓦斯→撤人放警戒→爆破→檢查瓦斯及爆破效果→灑水消塵、支護拱頂→出渣→牆部支護。
2 、支護工藝流程
噴漿前準備→檢修機器→風水管路鋪設→噴砼→清理。
5.11 鑽爆工序要求:
1、鑽眼前,必須詳細檢查工作麵10m範圍內的支護,發現問題及時處理。
2、必須依據中腰線在工作麵按炮眼布置標定眼位。
3、嚴禁鑽眼與裝藥平行作業和嚴禁在殘眼內鑽眼,並堅持濕式鑽眼。
4、爆破要嚴格執行“一炮三檢”和爆破三人連鎖“製度。
5、爆破采用先拉槽後刷幫壓頂的方法,正向裝藥,串聯式聯線方式,使用毫秒電雷電管,不低於三級的煤礦許用乳化炸藥,每眼使用2個水炮泥。
6、爆破前跟班隊長必須派專人在所有通往爆破地點貫通地點的各個通道口爆破撤人距離以外安全有掩護的地點設置警戒。
7、隻有每個警戒點的警戒員都通知後才可裝藥爆破,爆破後警戒員隻有接到撤除警戒的命令後才能撤警戒。
5.12爆破安全
1、裝配引藥必須按《煤礦安全01manbetx 》相關條款執行;
2、放炮距離不得少於120m,放炮母線必須懸掛,並不得和動力信號電纜同側。 嚴禁有明接頭,距掘進迎頭100m內的母線必須隨用隨拉,爆破後必須回收並掩護好;
3、施工放炮前必須在200m外設崗;
4、嚴格執行“一炮三檢”和“三人聯鎖”放炮製;
5、爆破器材必須嚴格遵照本節規定選擇使用;
6、放炮前必須掩護好工具、設備、管線;
7、放炮後必須待煙吹淨,人員方可進入迎頭及沿線檢查、作業;
8、雷管腳線連結和扭結後必須懸空,不得和水、岩、金屬等接觸,聯線扭結必須可靠,減少網路電阻,同時放炮器電池必須經常更換;
9、打眼、裝藥、放炮,火工品領、用、退、核銷、運輸、保管以及瞎炮處理,殘炮檢查處理必須符合《煤礦安全01manbetx 》相關規定;
10、放炮器把手,放炮員必須隨身攜帶、專管專用。
5.13 施工質量技術要求
1、打眼前必須由施工人員畫好掘進中、腰線,並找出巷道周邊輪廓,標出炮眼位置,嚴格按炮眼布置圖和爆破說明書進行打眼、裝藥、爆破。
2、施工必須按要求掘進,嚴進丟底拉幫。
3、噴射混凝土厚度、強度、表麵平整度等必須符合要求。
