後安煤炭有限公司2011年反風演習報告
2011年10月20日我礦成功地進行了一次全礦井主扇反風演習,時間為7:00――9:00曆時2小時。在各級領導的精心組織及各單位協調配合下,反風演習進行的很順利。通過此次反風演習驗證了礦井抗災能力,並為發生災變時采取措施提供了依據。
反風演習程序
為使反風演習能夠安全、有序地進行,礦方多次召開專題會,並在作業會上進行安排布置,使得本次反風演習能夠按計劃順利的進行 。
(一)準備工作
1.為保證反風能正常有序進行,通風科編寫了反風計劃和反風措施,並由總工程師組織會審,初步安排了各單位在反風前的準備工作及反風過程中需注意、安排的事項和工作。
2.按反風措施要求機電科對主扇進行詳細檢查,及時發現存在的問題、隱患並進行處理,以保證反風時不出故障。
3.由總工程師召開專題會議,對反風程序作詳細安排,定出具體的操作程序、時間以及井下人員出入井時間,並對出井人員詳細統計。
4.由機電部門組織召開機電口的反風專題會,對主扇反風演習操作、人員安排及反風時間作了詳細安排。
5.反風當天,由總工程師主持作業會,進一步貫徹了反風措施及幾次專題會精神,對反風具體操作時間、人員、停送電作了詳細安排。
6.通風科多次召開反風演習專題會,對反風演習措施進行討論並作出具體安排。
(二)反風期間出入井人員安排
在反風當天早班所有與反風無關人員一律不準入井,夜班人員全部在5:30前出井。參加反風演習井下人員全部5:40前,按安排去指定地點,去風井人員全部在礦辦公樓前5:30分集中,去風井。
(三)演習過程
1.一線隊組人員在出井前將工作麵動力電停電,將開關打到零位,並在5:00分將局部通風機停電,將開關打到零位。
2. 5:10分井下變電所全部停電,井下所有一線、變電所人員從盤區往外撤,集體乘車升井。5:30外撤人員全部升井完畢。
3. 5:30入井高壓全部停電,井下進入無電狀態(主扇供電除外)。
4. 6:50主扇停運轉,並進行反轉,開始反風。
5. 7:10井下風流穩定後,開始測定風量、瓦斯等參數。
6. 9:00主扇停止反轉,開始測定礦井自然風壓、風量。
7. 9:10主扇恢複正轉,井下正常通風,重新測風,檢查瓦斯等氣體情況。
8. 9:20恢複入井高壓送電,反風結束,井下各變電所恢複供電,恢複各層變電所供電。
二、參加反風演習人員
本次反風演習由總工程師組織進行,參加反風演習的人員如下:
礦領導:7人
調度室:5人
安監科:5人
通風科:6人
通風隊:12人
機電科:4人
機電隊:12人
三、在反風過程中,主扇反風操作時間為2分鍾,恢複正常通風操作時間為2分鍾,另外反風時井下風流穩定時間為6分鍾,恢複正常通風時風流穩定時間為5分鍾。
四、經驗與教訓
1.礦領導重視、精心組織、多次召開專題會,各單位協調配合是本次反風演習成功的根本保證,通風科、機電科在反風前合理安排是演習成功的前提,所有參加反風演習人員認真負責是反風演習成功的基礎。
2.從反風期間主扇風量、各條巷道和回采工作麵風量來看,均符合《01manbetx
》要求反風量都不小於原風量的40%,各風井風量比分別為:
總回風為68%;主斜井為71%;副斜井為67.1%。
全礦井反風率68.6 %;8514綜采麵反風率68 %;
3.通過全礦井各主扇在停運行狀態下實測礦井各風井自然風壓、風量,讓我們進一步了解我礦自然風壓狀況,為今後礦井通風網路解算及礦井通風係統優化提供基礎數據,從而為礦井通風係統,風量管理提供理論經驗。
4.通過反風演習檢驗了我礦主扇反風操作係統的靈敏、可靠性,也檢驗了我礦對災變的應急能力,為將來礦井災變時各級領導決策提供理論依據。
5.通過反風演習進一步了解了我礦回采工作麵瓦斯湧出狀況,掌握了我礦井下由負壓通風變正壓通風,再由正壓通風變為負壓通風過程中各回采工作麵瓦斯湧出規律,為我礦治理回采工作麵瓦斯提供經驗。
6.通過反風演習進一步了解了我礦井下各采空區密閉內氣體、壓力變化情況,為我礦采空區管理,防滅火管理提供了技術參數和理論依據。
7.通過在反風演習井下停風停電過程中觀察掘進工作麵瓦斯湧出量變化情況,及時發現瓦斯湧出量大的煤層、工作麵,並在以後的工作中重點治理。

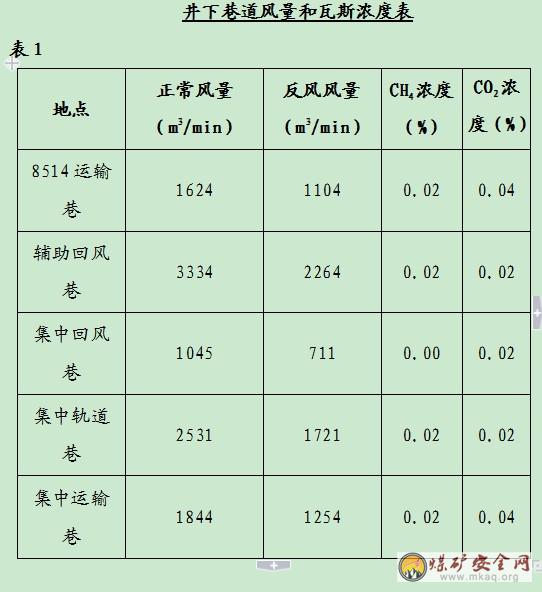

六、井下巷道風量和瓦斯濃度見表1

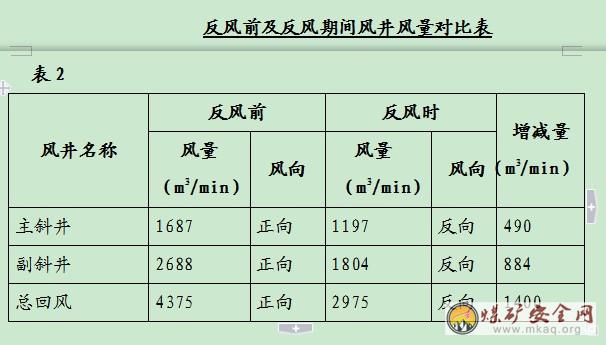

反風期間風井風量報表見表2

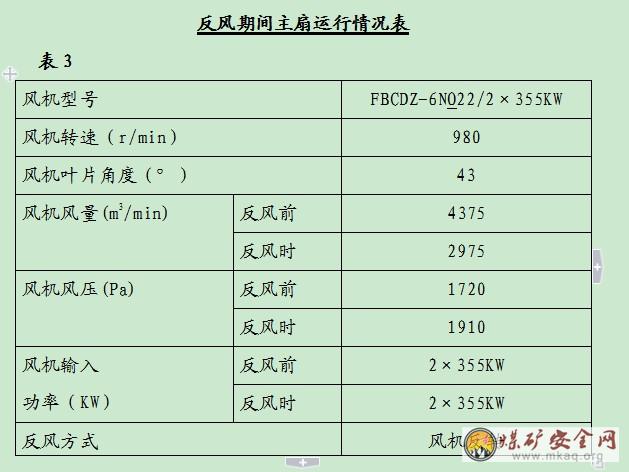

礦井反風期間各主扇運轉情況見表3
