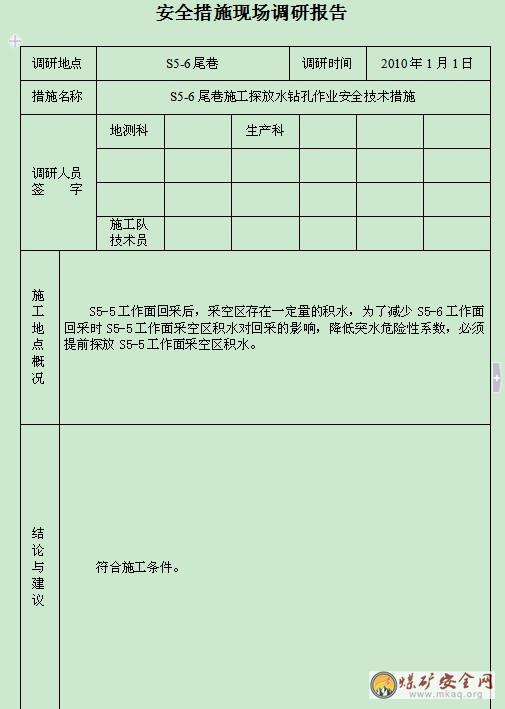

S5-6尾巷施工探放水鑽孔作業安全技術措施

作者:狗万manbet官网 2012-10-24 15:26 來源:狗万manbet官网

  一、基本情況

  S5-5工作麵回采後,采空區存在一定量的積水,為了減少S5-6工作麵回采時S5-5工作麵采空區積水對回采的影響,降低突水危險性係數,必須提前探放S5-5工作麵采空區積水。根據地測科安排,我隊需要在S5-6尾巷施工探放水鑽孔。為保證鑽孔質量及安全作業,特製定本措施

  二、危險因素

  1、作業時瓦斯異常湧出容易造成瓦斯02manbetx.com 。(安全措施:第1條)

  2、作業現場的幫、頂支護的不安全狀況易對人員造成傷害。(安全措施:第2條)

  3、鑽機的操作失誤易對人員造成傷害。(安全措施:第6、7、8、10條)

  4、未切斷電源或未驗、放電,易造成觸電02manbetx.com 。(安全措施:第3、4、5條)

  5、煤體壓力增大、煤壁移動加劇、煤向外鼓出、煤脫落掉碴、煤塊射出、有劈裂聲、煤炮聲、似跑車一樣的悶雷聲、煤塵變大、瓦斯忽大忽小、溫度降低或升高、頂鑽或夾鑽、煤硬度變化、煤質幹燥、光澤變暗、層理紊亂等現象時容易形成瓦斯異常湧出02manbetx.com 。(安全措施第14、15、16條)

  6、設備起吊時,所使用起吊工器具不符合要求及人員站位不合理易對人員造成傷害。(安全措施:第17、18、19、20、21、22條)

  三、作業組織

  1、作業時間:2010年1月10日開始施工。

  2、跟班隊幹或班組長1人,負責作業現場安全和該措施的執行及工作任務完成。

  3、其他作業人員2名,負責鑽孔的施工。

  4、地測科安排1人跟班,負責鑽孔具體參數的確定。

  5、排水工作由綜掘三(2)隊負責。

  四、作業步驟及要求

  1、鑽機參數

  打鑽所用鑽機型號為“KHYD40DIA”型礦用隔爆型岩石電鑽,鑽機功率為2Kw,額定工作電壓為660V,鑽機本體重100kg,所用開關為BQD10-80型礦用隔爆開關,鑽杆為φ36×1500mm,鑽頭為φ42mm的兩翼合金鋼鑽頭。

  2、鑽孔參數

  1)、積水區的位置、水質:

  本次設計探放的積水為S5-6尾巷東側S5-5工作麵采空區積水,預計積水範圍最大約為距S5回風下山480~1020m位置;水壓最大為0.077Mpa;水源為采空區水,類型為HCO3-K·Na。

  2)、探放水地段的地質及水文地質情況:

  S5-5工作麵回采完後,頂板已經全部垮落,3號煤層頂板7、8、9號砂岩水聚積在采空區內,造成積水。

  3)、鑽孔布置方案:

  本次設計打1個放水孔,如水量較大,則需再打1個放水孔。位置為S5-6尾巷距S5回風下山700m(W16點往南34m),於巷道東幫直接打至采空區,開孔處底板標高為527.1m,開孔高度距底板0.5米,向正東方向以+0度角鑽進20米,開孔位置對應的S5-5皮順底板標高為P5點523.6m,鑽孔終孔位置距S5-5皮順底板4.7米。預計單孔放水量為20 m3/h,要求鑽孔安裝孔口裝置。

  4)、孔口裝置、鑽孔要求:

  選取直徑為65mm的鑽頭,按照鑽孔布置要求,鑽進2.5米後,用擴孔器將鑽孔擴至80mm,後將孔內衝洗幹淨,並將預先準備好的80mm鋼管放入孔內,孔口安裝80mm閘閥,然後用聚氨酯將孔口管固定好。鑽孔選用直徑為65mm的鑽頭,在孔口管內鑽進。

  3、步驟

  1)、提前將鑽機運至打鑽地點。

  2)、作業前,要提前與打鑽地點所屬單位取得聯係以便配合抽采隊進行打鑽作業。

  3)、由井下電鉗工在鑽工的配合下,把鑽機、水管安裝好,準備打鑽。

  4)、先試鑽機,然後再接鑽杆、鑽頭,按設計角度調節好鑽杆角度,將鑽機可靠固定後,按01manbetx 01manbetx 開始打鑽。

  5)、試運轉正常後,在鑽機前方人工接上一根帶鑽頭的鑽杆。

  6)、鑽進時,按下開關,鑽杆開始轉動,絞動旋轉杆,鑽機給進,開始鑽孔。

  7)、一根鑽杆終了時,閉鎖開關,停止轉動,人工卸開接頭,後退鑽機,接上鑽杆,重複循環,直至送完全部鑽杆。

  8)、鑽孔完成後撥鑽杆,按下開關,鑽杆開始轉動,操作人員向後拉動鑽機,撥出一根鑽杆,鬆開開關,停止轉動,人工卸開接頭,卸下鑽杆。

  9)、前推鑽機,對接鑽杆,重複循環,直至撥完全部鑽杆。

  4、要求

  1)、作業前要提前清理好現場,安排專人負責抽水。

  2)、所有作業人員必須穿戴整齊(袖口紮緊),嚴防衣服被絞到鑽機轉動部分上,並且熟悉鑽機的操作方法,維護保養等知識,嚴格按照鑽機01manbetx 01manbetx 進行操作。

  3)、作業前,安排作業人員對作業地點附近進行灑水滅塵,煤幫、頂、底衝洗後,方可進行打鑽作業。

  4)、固定鑽機時,將鑽機跑道前端用10號雙股鉛絲固定在鋼帶上捆緊,後端吊在巷頂可承重處稍做固定,然後把鑽機抬起安到跑道上,調整跑道後端的高度,用坡度規量好施工角度,再用10號雙股鉛絲把跑道後端吊在巷頂可承重處綁緊,確保打鑽安全及參數的準確性。如需搭設平台的必須搭設平台,平台要搭設牢靠。

  5)、兩人協調作業時,必須密切注意幫、頂、鑽進等情況,動作靈敏可靠。一人在鑽機電源開關處,便於緊急停鑽。

  6)、每次接卸一根鑽杆,要進行嚴格檢查,以防鑽杆破損掉入煤體,接、拆鑽杆時,必須閉鎖鑽機開關,防止誤開鑽機傷人。

  7)、采用清水鑽進時,開鑽前必須先注水,回水後方可繼續鑽進,並要保證有足夠的回水量,不準鑽幹孔。孔內岩粉多時,應加大水量,切實衝好鑽孔後方可停鑽。

  8)、鑽進時要勻速慢進,鑽工要認真觀察鑽機運轉情況,即觀察送水、鑽孔回水、鑽孔內的震動聲音等情況。

  9)、更換鑽頭時,應注意孔徑與鑽頭直徑匹配,以免卡死鑽頭。臨時停鑽時,要將鑽頭退離孔底一定距離,防止煤岩粉卡住鑽杆。

  10)、撥鑽時跟班隊幹和班組長要準確測量孔外餘尺,清點剩餘鑽杆數量,以核實進尺或孔深,並記錄在冊。

  11)、在撥鑽過程中,操作要輕而穩,不得猛撥、硬拉,不得超負荷作業。

  12)、鑽進時要勻速慢進,認真觀察鑽孔回水量,以判斷是否透鑽。

  13)、打鑽作業過程中,如果掉鑽杆要立即組織打撈,並及時向生產科、地測科、安監科、調度室等有關部門報告,並提供掉鑽杆位置示意圖。以備今後采掘工程參閱。

  五、供電、供水、排水係統

  供電:S5-6尾巷鑽機用電由S5采區1#變電所11#高開引出,通過KBSZGY-500變成660V電源,通過KBZ-400F與鑽機等用電設備接通。

  供水:從S5-6尾巷靜壓水管上接水供打鑽使用。

  排水設備:預計單孔放水量約為20m3/h,因此要求安裝排量大於20 m3/h的水泵及配套的排水管。

  排水路線:采空區水→S5-6尾巷放水點→S5-6尾巷→S5皮帶下山→S5水倉→S5軌道下山→S520大巷水溝→中央水倉

  六、安全技術措施

  1、作業現在場鑽機的正上方,距頂板300mm內懸掛一台便攜式瓦斯檢查儀,瓦斯濃度超過0.8%時,停止作業,並采取措施,降低瓦斯濃度達到0.8%以下時方可恢複打鑽工作;瓦斯濃度超過1.2%時,要停電撤人,並向隊部及通風科彙報有關情況,按指示執行。

  2、打鑽人員進入作業現場,必須先敲幫問頂,仔細檢查作業範圍內的幫頂支護安全狀況,發現不安全因素,必須先進行處理,確認安全後方可作業。

  3、搬遷設備時,要輕抬輕放,避免碰撞設備及傷人,嚴禁帶電檢修、搬遷電器設備,嚴禁帶電拖移電纜,杜絕電氣設備失爆。

  4、鑽機使用660V電源,拆接電源時必須辦理停電申請票,由專人負責停送電,嚴格執行停送電製度,在停電開關上懸掛“線路有人作業,嚴禁送電”標誌牌,停電後,經驗、放電,掛接地線後方準接線,接線時必須先接負荷側,後接電源側,拆線時必須先拆電源側,後拆負荷側,最後方準拆線。拆接線時,必須由專職電工操作,切斷上級電源,並派專人監護。

  5、隔爆電氣設備開蓋檢修前,必須停電,檢查設備周圍瓦斯濃度不超過0.5%時,方可開蓋檢修。

  6、鑽進時若發現鑽孔瓦斯湧出異常、鑽孔水壓、回水量增加、煤體出現異常聲音、煤體片幫外移、煤麵輕微顫動、頂夾鑽和噴孔、工作麵掉渣等異常現象,必須立即停鑽,嚴禁拔出鑽杆,並立即報告礦調度室、地測科、通風科,按指示執行。

  7、打鑽時發現鑽機或鑽杆有異常聲音,立即停鑽,以防卡鑽,查明原因進行處理後,方可繼續作業。

  8、鑽機運轉時,操作人員嚴禁站在鑽機後方,以防噴孔頂出鑽機傷人,其他非打鑽作業人員嚴禁在作業場所10m範圍內。

  9、在鑽機運轉時,嚴禁用手或身體的其它部位及其它物件接觸轉動部位,卸鑽杆和接鑽杆時要閉鎖開關,派專人看護,防止開鑽傷人。

  10、鑽進時要勻速慢進,認真觀察鑽孔回水量,一旦發現回水不暢或鑽機不供水,立即後退鑽機,嚴禁幹打眼,待孔內回水返回後,方可繼續鑽進。

  11、打鑽期間,作業人員必須隨時觀察頂板、煤幫及鑽機運行情況,防止掉頂、片幫傷人或損壞機器。

  12、作業時,跟班隊幹負責監護作業現場瓦斯情況。

  13、作業期間,班組長負責每班彙報不少於三次作業現場瓦斯情況。

  14、作業現場有異常響聲(悶雷聲)、煤壁位移、頻繁放煤炮等瓦斯湧出預兆時,現場人員立即停止作業,立即彙報礦調度室,如有持續上升趨勢或瓦斯濃度超限,必須立即撤出至安全地點,同時要立即通知通風科到現場03manbetx 原因,待製定防範措施後方可再次開工作業。

  15、作業地點遇到地質構造及瓦斯湧出異常預兆時,必須釋放瓦斯壓力。

  16、遇見頂鑽、夾鑽時必須停鑽一個班,待瓦斯釋放完畢後方可開工作業。

  17、設備起吊作業前,必須選擇相適應的起吊工器具,其額定承載起吊負荷必須大於被起吊設備重量的3.5倍以上,且連接方式必須可靠。

  18、起吊點承重必須大於被起吊物重量的5倍以上,且必須位於起吊物垂直正上方。

  19、倒鏈、繩套等起吊工器具,在使用前必須進行嚴格檢查,確保安全、可靠。

  20、設備起吊作業必須先試吊100~150mm的高度後停止起吊,經檢查起吊點,起吊工器具及連接方式牢固、可靠後,方可再進行起吊。

  21、起吊開始後,設備下方及其外圍尺寸以外1.5m範圍內嚴禁站人。

  22、設備起吊進行移位時,設備移位的正前方嚴禁站人,人員必須站在其左右1.5m以外。

  七、其它注意事項

  1、現場跟班隊幹或班組長必須及時向隊部彙報現場情況,出現異常情況、成孔等要隨時彙報。

  2、跟班隊幹或班組長、電鉗工必須攜帶便攜式瓦斯檢查儀。

  3、嚴格執行互聯保製度,做好互保聯保,自主保安。

  4、所有作業人員必須學習本措施,考核合格後,方可上崗作業。

  5、所有作業人員必須熟悉作業地點的避災路線。

  避災路線:S5-6尾巷放水點→S5-6尾巷→S5軌道下山→S5材料斜巷→S+520大巷→副井→地麵。

  6、本措施未提及部分,嚴格按《煤礦安全01manbetx 》等有關規定執行。
