永久避難硐室底板加固安全技術措施
-600水平永久避難硐室由於底板岩石比較破碎,為保證-600水平永久避難硐室的安全使用;經研究決定對其進行加固,為保證施工安全進行,特製定如下安全措施:
一、加固工程量:72米。
二、施工順序:按照由裏向外的順序依次進行加固。
三、施工方法:
1、施工前先把施工地點附近的電纜、管線鬆下,放到巷道底板上用皮帶掩護好,防止被砸壞,把施工地點附近設備、皮帶上用舊皮帶掩護好。
2、先對需加固部位底板用尖鍁、鎬清理到實底;確認無拒爆炮再施工。用風鎬或打眼爆破的方法達到設計要求後,再砌底砼。
3、加固完巷道後,清理幹淨巷道浮矸,抹好底板。

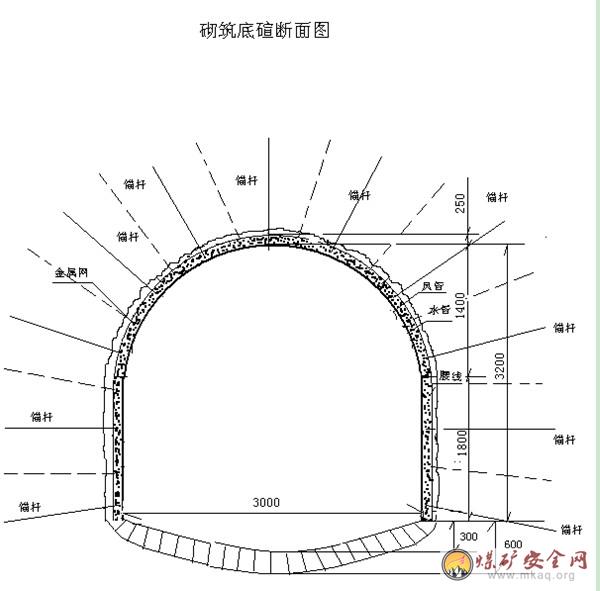

四、工程質量要求
1)清挖後兩幫底板至腰線的距離為2.0米,巷道正中部底板至到腰線的距離為2.3米。
2)砌築完底砼鋪上矸石後,腰線到底板的距離為1.7米。
3)料石選用:長*寬*高=300*300*200㎜。
4)砌築底砼前先在底板上鋪一層水泥和沙子之比為1∶2的水泥砂漿,砂漿層厚度為2-3厘米,再向底板上擺放料石,粗料石的大頭要朝向底板方向,各行砌塊必須錯縫。料石之間的縫隙必須用水泥砂漿澆灌填實,不得有幹縫和瞎縫。
5)每砌築一段底砼時應留有咬合茬,以便下次砌築時接茬。
1、施工前施工人員要認真學習《煤礦安全01manbetx 》、《安全技術01manbetx 01manbetx 》和《-600水平永久避難硐室掘進作業01manbetx 》的有關內容和本措施。
2、施工前先把施工地點附近的電纜、管線鬆下,放到巷道底板上用皮帶掩護好,防止被砸壞;把施工地點附近設備、皮帶上用舊皮帶掩護好。
3、先對需加固部位底板用尖鍁、鎬清理到實底;確認無拒爆炮再施工。點眼或打眼過程中,不準用手直接扶或托鑽杆和用手陶眼口的煤岩粉。
4、采用人力推車運輸時,1次隻準推一輛車;嚴禁在礦車兩側推車;在遇行人、拐彎或有緊急情況時應提前發出警號;兩車同向推車間距在軌道坡度小於或等於5‰時,不小於10m,坡度大於5‰時,不小於30m;坡度大於7‰時,禁止人力推車;嚴禁放飛車。
5、嚴格執行現場交接班製度和崗位責任製,發現問題及時彙報,及時處理。
6、其他嚴格執行《-600水平永久避難硐室掘進作業01manbetx 》。
