7217綜采工作麵作業規程
說 明
一、本01manbetx
包括封麵、作業01manbetx
說明、會審紀要、會審意見、目錄、正文、附圖七項內容,共計92頁,其中正文68頁,附圖17頁,其餘7頁。
二、正文內容共八章。
會 審 紀 要
01manbetx
名稱:7217綜采工作麵作業01manbetx
會審時間:2009.10
會審地點:生產技術科
主 持 人:
參加人員:
總工程師: 生產礦長:
生產副總:安全副總:
生產科長: 調 度 室:
機 電 區: 運 輸 區:
通 風 區: 安 監 處:
勞 人 科: 企 管 科:
計 劃 科: 地 測 科:
供 應 科: 運 銷 站:
電訊中心: 隊 長:
會審意見:
以上意見,均已按要求做了修改、補充。

第一章 概況
第一節 工作麵位置及井上下關係

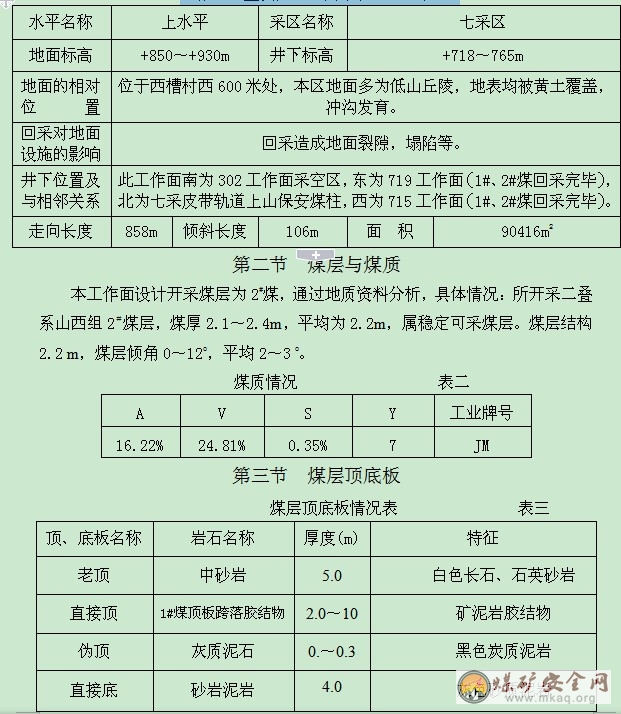

7217工作麵是一次采全高綜采工作麵。本麵開采二疊係山西組2#煤層。工作麵走向長858m,傾斜長106m,平均采煤厚度2.2m,可采儲量213840噸。工作麵標高+725~745m。
具體位置及井上下關係如表一所示。
工作麵位置及井上下關係表 表一
第五節 水文地質
(一)7217工作麵水文地質概況:
本工作麵水文地質條件簡單,主要充水含水層為上部K8砂岩含水層,由於1#煤層已回采,對本工作麵回采影響不大。
1#煤層采空區內有積水,在掘進過程中部分已探放,預計剩餘積水量100~300m3,因此在回采過程中在兩巷及工作麵低凹處,淋水較大應加強探放水;下伏K4灰岩含水性強,但距2#煤層較遠對回采影響不大。
(二)湧水量預計
預計本麵最大湧水量0.5m3/min,正常湧水量0.1~0.2m3/min。
(三)防治水措施
1、建立暢通的排水係統,在兩順槽分別安裝一路Φ89mm排水管路,各水倉處分別安裝一台排水能力分別不低於30m3/h、揚程50m的水泵。
2、做好清淤工作,每班設專人及時清理巷道中淤煤,確保兩巷暢通。
3、一旦發生水淹巷道02manbetx.com
,要按既定避水災路線撤人,同時向調度室和有關領導彙報。
4、加強礦壓觀測和水文地質觀測,做好預測預報。
第六節 影響回采的其它因素
本礦井為低瓦斯礦井,煤塵具有爆炸性,爆炸指數為24.19%,工作麵煤層無自燃傾向性,在回采過程中需加強“一通三防”工作,確保安全生產。
第七節 巷道布置
1、巷道支護形式:
根據本工作麵所施工巷道穿越的煤(岩)層和圍岩情況,結合我礦掘進支護經驗,確定本工作麵所掘巷道沿2#煤下分層布置時全部采用金屬單鐵棚支護,棚距800 mm,“四、八”盤幫構頂,頂板鋪菱形金屬網,聯網距250 mm,棚腿叉角80°。
2、材、運兩巷:
一切眼塊段內材、運兩巷棚梁為礦11#工字鋼*3000 mm,腿礦11#工字鋼*2600 mm,柱窩深度193mm。二切眼塊段內材、運兩巷棚梁為礦11#工字鋼*3300mm,腿礦11#工字鋼*2600mm,柱窩深度193mm。
3、鋪網:
金屬用12#鉛絲編製的50*50 mm菱形網,規格為長*寬=3200*800 mm(3500*800 mm),鋪網時要網與網對接,用16#鉛絲雙股對折,將相鄰的兩片網聯接起來,聯網距不超過250 mm,聯網必須扭夠三圈。
4、切眼:
一切眼一次成巷,二切眼分二次成巷,一切眼采用架棚支護方式,棚梁為礦11#工字鋼×2700mm,腿礦11#工字鋼×2400mm,“四、六”盤幫構頂,柱窩深度176mm;二切眼采用錨杆、錨索、W鋼帶、單體液壓支柱聯合支護,上分層采空段采用6m的工字鋼梁一梁四柱布置方式支護。
附圖1-2:7217綜采工作麵材運巷(一、二切眼)斷麵圖。
第八節 儲量
儲量:本麵設計回采率為95%。
一切眼工業儲量=368×106×2.2×1.35
=115853(噸)
二切眼工業儲量=347×106×2.2×1.35
=109242(噸)
總工業工業儲量=一切眼工業儲量+二切眼工業儲量
=225095(噸)
一切眼可采儲量=115853×95%=110060(噸)
二切眼可采儲量=109242×95%=103780(噸)
總 可 采 儲 量=一切眼可采儲量+二切眼可采儲量
=213840(噸)
第二章 采煤方法
第一節 采煤工藝
一、采煤工藝
1、采煤方法:單一走向長壁後退式綜合機械化采煤法,全部垮落法管理頂板。
本工作麵煤層厚度平均2.2m,支架高度1.2~2.9m,工作麵有效采高控製在2.2m;煤機滾筒截深為 0.6m,確定循環進尺為0.6m,煤機割煤高度2.2m,一次采全高,煤厚小於采高時,沿頂破底。
2、回采工藝
回采工藝流程:中部斜切進刀落煤→割煤 →裝煤→運煤移架→推溜→清煤。

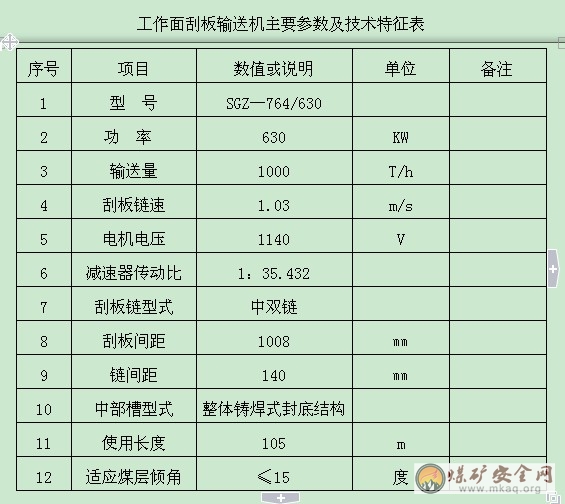

工作麵落煤和裝煤采用MG250/600—AWD型電牽引雙滾筒采煤機,其中采煤機滾筒直徑1.4m,截深0.6m,工作麵選用SGZ—764/630型刮板輸送機,順槽采用SZB-730/75型橋式轉載機和DSP-1040型膠帶輸送機運煤。
采煤機在運行中自動把破落的煤裝入刮板輸送機,由工作麵刮板輸送機運出工作麵。
二、落煤方法
1、采煤機的進刀方式
采用從中部斜切進刀方式,倒“8”字型單向割煤,采煤機在中部進刀後向端部割煤,割通端頭後向中部返刀掃浮煤,並在中部再次切入煤壁向另一端部割煤,返回中部時掃浮煤。采煤機掃浮煤時,應將前後滾筒放下沿底板運行。
采煤機向下(上)割入中部煤壁後,距采煤機10架正常移架推溜,使得刮板運輸機彎曲段不少於15m,將兩個滾筒的上下位置調換,向上(下)進刀,通過15m的彎曲段至35m處,使得采煤機達到正常截割深度(即0.6m)。按要求推移刮板運輸機至平直狀態。
附圖2-1:采煤機進刀示意圖。
附圖2-2:割煤順序示意圖。
2、采煤機正常切割。
采煤機向上(下)割煤,直至割透上(下)端頭煤壁。采煤機正常割煤采用前滾筒在上部、後滾筒在下部的方式。
三、其他工序:
1、割煤與裝煤
采用MG250/600—AWD型電牽引雙滾筒采煤機割煤,根據工作麵綜合運輸能力及拉架速度、頂板條件,確定采煤機牽引速度控製在0—3m/min。
2、運煤
采煤機在運行中自動把破落的煤裝入輸送機,由工作麵輸送機到橋式轉載機和膠帶運輸機上運出。
3、移架
(1)移架前的準備:
A、及時清除架前架內的浮煤碎矸及其它妨礙推溜的障礙物。
B、檢查電纜、液壓管路以及支架與溜槽連接裝置,有無弊卡、擠壓等現象,發現問題及時處理。
C、移架前要仔細觀察頂、底板情況,如有冒頂、塌陷等妨礙移溜時,需先處理好之後,方準移架。
D、移兩端頭的支架時,應先檢查工作麵運輸機的機頭、機尾的連接與錨固是否良好,支護是否正常等。
(2)移架操作:
A、采煤機後滾筒割過後3~5m,應及時追機移架支護(頂板破碎時可緊跟前滾筒移架),移架必須依次逐架進行,移架步距為0.6m,割煤與移架的間距過大時,要及時通知采煤機司機放慢割煤速度或停機等待。
B、操作人員操作移架時,嚴禁所移支架內及兩側站立人員。
C、支架降架前移時,可同時操作降柱和移架手柄,待支架移動後,應將降柱手柄搬至中間位置使之擦頂移架,以利於維護頂板和提高移架速度。
D、在移架降柱時不宜降得太多,並使頂梁處於水平狀態。
E、移架時速度要快,要一次到位,並應隨時調正支架,使移後支架成一直線,並與底板垂直。
F、移架時如發現阻力過大,應迅速查明原因,並采取相應措施,嚴禁硬拉。
G、需要調架和扶正支架時,在移架過程中,可操作側推千斤頂等進行調整。
H、支架移到新位置後,要迅速搬動升柱和平衡手柄,使頂梁水平或前端略高一點接觸並支撐住頂板,並使支架處於正常工作高度範圍之內。
I、支架最大仰俯角小於7º,相鄰支架高低錯差不得超過頂梁側護板高度的2/3。
J、支架排列成直線,偏差不超過+50mm,中心距不超過+100mm。
4、移溜
A、當采煤機由端頭向中部掃浮煤時,滯後采煤機後滾筒10~15m依次移溜。移溜時要注意幾架協調操作,不能使溜子彎曲過大,運輸機彎曲段長度不得小於15m,移溜步距0.6m,同時移溜的液壓支架為3~5架。
B、推溜時每次推移200mm,分3次推移到位,嚴禁一次推移到位,當推移不動時,必須查明原因,妥善處理後再推,嚴禁硬推。
C、當仰采或俯采時,每一循環內工作麵輸送機上翹或下紮不得超過100mm。
D、推溜時要保證推移步距,推溜後要保證溜子平直。
附圖:工作麵移溜示意圖
5、清煤
移溜後及時將架間、推溜千斤頂槽內浮煤清理幹淨及立柱柱窩內的矸石或浮煤上溜運走。
每循環對工作麵及機頭機尾人行道的浮煤全麵清理,保證上下出口及人行道暢通,液壓支架底座前方無浮煤。
6、移兩端頭的支架和移機頭機尾:
采煤機割通端頭並向中部返刀後,先移兩端頭的支架,後移中間架,移動步距均為0.6m。兩端頭的支架要與工作麵支架拉齊,機頭(機尾)與移動後的工作麵輸送機成一直線。
六、提高回采率的措施
1、嚴格按采高要求采煤,采高誤差不得超過±100mm,上部要沿2#煤頂板推進。
2、當遇地質變化致使煤層變薄時,在該段要沿頂板采煤,煤層厚度不足2.2m時,可適當降低采高,不得破頂破底(最低采高不得低於1.8m)。
3、定期清理上下順槽、機頭機尾出口及工作麵支架內的浮煤,並把浮煤裝入運輸機。
4、工作麵必須采到設計停采線位置,及時停采,嚴禁在工作麵私自留設頂底煤。
5、遇特殊地質構造需改變工藝時,要執行有關臨時補充措施。
七、提高煤質的措施
1、采煤機司機根據煤層賦存情況掌握好采高,沿煤層頂底板割煤,嚴禁割頂、割底。割出的頂底板要平整,並及時移架防止發生漏冒頂影響煤質。
2、當發生冒頂或漏頂02manbetx.com
時,要及時停止工作麵運輸機和采煤機,采取措施管理頂板。有大塊矸石時,各轉載環節要及時停機打碎揀出,不得混入煤流中運出。
3、不準把兩巷構木、廢舊鋼絲繩、網、棉紗、廢舊零件等廢舊物品混入煤中運出。
4、大塊石頭必須及時撿出扔到落山,嚴禁大石頭上皮帶。
5、采煤機和各轉載點的噴霧要做到開水開機,停機停水,煤量水分過大時適當降低噴霧量,以防煤中水分超標。
6、防塵用水應保持噴霧方式,停止生產後,防塵用水要立即關閉。支架液壓管路及工作麵供水管路出現漏液、漏水現象要及時處理。兩巷及工作麵積水由專用排水管路排出,不得排入煤流中。
7、若遇特殊地質構造致使不可避免破頂底板回采時,在滿足生產需要的前提下,嚴格控製破岩量,以保證煤質。
第三章 頂板管理及支護
第一節 支護設計
一、頂板管理方法:
采用自然跨落法管理采空區頂板,選用ZY3200/12/29L型掩護式液壓支架護頂。
二、工作麵機頭、機尾端頭支護:
1、支護方式
工作麵機頭、機尾兩端頭采用ZY3200/12/29L型液壓支架配合單體支柱支護頂板。兩端頭支架與巷道超前維護成對梁支護,一梁三柱支設,單體支柱排距為0.8m,柱距與巷道內超前支護相同,落山側補支兩排,共8根切頂點柱,每循環及時回收,其切頂線滯後工作麵切頂線不得超過0.5m。上下端頭因推移輸送機不能保證一梁三柱時,最少也應保證一梁二柱,待輸送機推移到位後,及時補為一梁三柱。上下端頭單體支護隨工作麵推進在切頂點柱的掩護下邁步前移,最後再回點柱放頂處理采空區。
2、回采過程時,必須根據該麵的生產實踐及上、下端頭及出口的實際情況,及時地修改、補充加強工作麵上下端頭及出口支護的相關措施,報請礦總工程師批準,以確保安全生產。
三、兩巷超前維護方式:
1、超前支護距離
兩巷超前支護距離不小於30m,支護距離從工作麵煤壁算起。但兩巷受采動影響礦壓顯現明顯時超前支護長度必須隨之加長。
2、超前支護形式
兩巷超前支護采用DZ-25(28)型單體支柱配用3.2m兀型梁支護,具體形式為:3.2m兀型梁平行於巷道分兩排布置,兀梁梁頭對接,兀型梁距兩幫均為400mm,柱距為800 mm。裝載機機頭處可根據實際情況適當調整,以推移轉載機時能通過為準。材運兩巷采用套棚加強支護的鐵棚要隨超前支護的架設而提前回收,回收時先在所回收梁前後均勻支設Φ180×3000mm的棚板維護頂板,再按兩巷回收方法回收鐵棚, 回收鐵棚夠架設一架超前支護的距離時,按超前支護架設方法架設齊全超前支護,再循環作業直到超前支護架設長度達到規定要求為止,運巷超前支護一但受機頭大架的影響不能支設三排支護時,最少也應支設一排臨時戴帽點柱護頂,以便達到本規程要求的超前支護長度。
在材料巷距工作麵5m範圍內超前維護由原來的兩排增加為3排,材料巷在距原超前支護中間增設一排點柱,用DZ—25(28)型支柱支設,逐循環邁步移支,運輸巷根據實際情況支設,支護方式同材料巷。
附:工作麵支護及兩巷超前支護圖
3、超前支護工程質量:
(1)單體支柱必須排成直線,且迎山有力。
(2)超前支護的單體柱必須垂直頂、底板,打成一條直線,打在兀型梁與工字鋼“十”字交叉處。
(3)單體支柱必須掛好防倒鉤,以防倒柱掉梁傷人。
(4)單體支柱必須穿φ300mm鐵鞋支設,而且必須加在實底上。
(5)單體支柱初撐力不小於6.5Mpa。
(6)單體支柱的三用閥注液口統一朝向落山方向。
(7)工字鋼必須接頂嚴密,若接頂不嚴,須用構木等勾嚴背實,兀型梁與工字鋼“十”字交叉處必須加墊構木,以防受力滑移。
(8)超前支護範圍內巷道高度不得低於1.8m,並有不小於0.7m寬的人行道。
(9)超前支護範圍內無浮煤、雜物和淤泥積水,電纜懸掛整齊。
(10)發現漏液或失效支柱要及時更換。
(11)回收下的單體支柱放在超前支護範圍以外待支護地點,且必須擺放整齊。
四、特殊條件下的頂板管理:
Ⅰ、初次來壓及周期來壓期間頂板管理
1、工作麵安裝準備形成生產係統後,要對設備逐台進行試運轉,對出現的問題及時處理,經有關單位驗收合格後開始生產。
2、初采前,必須按規程要求支設好端頭和超前維護。
3、初采、初放期間,各有關部門要派專人到現場跟班監督,嚴把支護質量和工程質量關,發現問題及時處理。
4、來壓期間,采高要嚴格控製好,不得超高。
5、必須保證泵站及支架液壓係統無跑冒滴漏現象,泵站壓力不小於30MPa,支架初撐力不小於24Mpa。
6、必須加強端頭及兩巷超前支護,保證安全出口暢通。超前支護距離可根據礦壓顯現情況適當加長。
7、工作麵支架要隨采煤機割煤後及時拉出,並保證頂梁接頂嚴密,若煤壁片幫嚴重或頂板較為破碎,應在前滾筒割過煤後及時伸出伸縮梁護頂。必要時應在割煤以前超前拉架。如超前拉架後端麵距仍超過規定,應在支架頂梁上挑棚板支護。
8、因故不能及時移架,必須及時伸出伸縮梁護頂或在煤幫支設戴棚板點柱,柱距為1.5m。
9、頂板破碎時,帶壓移架,嚴禁把相鄰的兩架支架同時降下。
10、來壓期間,應積極組織,加快工作麵推進度,以盡快擺脫壓力影響。
11、必須保證工作麵直線度,以防產生局部應力集中。
Ⅱ、工作麵發生拉槽、冒頂02manbetx.com
時的頂板管理
1、首先及時將拉槽、冒頂處兩邊緣支架伸縮梁伸出並嚴密接頂,必要時將支架超前拉出,或在煤幫平行於工作麵支設單體柱木梁棚,以防冒頂範圍向兩邊擴展。
2、在拉槽、冒頂地段,先在煤幫挖好柱窩,視拉槽、冒頂的長度平行於工作麵交錯支設3.6m木梁,然後垂直煤壁在木梁上用棚板勾頂,棚板一端支在支架頂梁上,另一端支在木梁上,待支架拉出挑住木梁後再回掉單體支柱。
五、液壓支架支護強度驗算
1、支架支護強度P1= 0.53MPa
經驗計算支護強度:Pj=8×M×r=8×2.2×2.4×9.8×1000
=413952Pa=0.4139 MPa
式中: M-----采高,取2.2 m
r------岩石容重,取2.4T/ m3
由計算結果知:支架支護強度P1>Pj,因此工作麵支護強度滿足要求。
2、支架底板比壓驗算:
采區底板比壓值P1=19.31 MPa,支架底座箱對底板比壓P2≤0.68~19.31 MPa,即P1>P2。
故所選ZY3200/12/29L型掩護式液壓支架能夠滿足頂底板管理的需要。
3、頂板壓力計算:
根據公式:P=8(4~8)MY T/㎡
式中: M-最大采高 2.2m
Y-頂板岩石容重 2.4T/m3
即: P=8×2.2×2.4=42.24T/㎡
工作麵最小支護密度(最大控頂距):
D=9/(4.6×0.8)=2.4(根/㎡)
支柱載荷計算:
按公式:N=P/D
即: N=42.24/2.4≈18(噸/根)
DZ-25單體液壓支柱額定工作阻力245kN。
N<245kN=25T
根據計算結果,支柱的實際工作阻力小於支柱的額定工作阻力,故支柱選型正確.
3、支護設備選擇
7217工作麵選ZY3200/12/29L型掩護式液壓支架,共72架,從運輸順槽到軌道順槽依次編號為 1~72 號支架。
根據工作麵條件與支架適應條件對照表可以看出,選用ZY3200/12/29L型掩護式液壓支架,在滿足頂板管理支護強度需要的同時,也能滿足底板比壓值要求。
通過對比、驗算,證明選用ZY3200/12/29L型掩護式液壓支架能滿足要求。

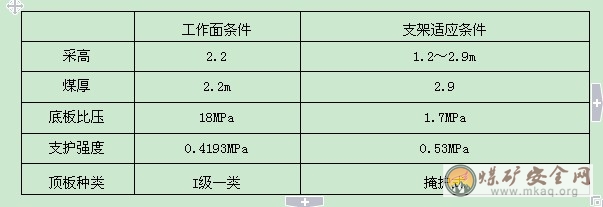

工作麵條件與支架適應條件對照表 表二
二、最大、最小控頂距
最大、最小控頂距:

工作麵直接頂為礦泥岩膠結物,頂板相對穩定,工作麵支架端麵距不超過為340mm
L小= D + E
L大= D + E + S
其中:
D —— 液壓支架頂梁長度,取3676mm;
E —— 端麵距,取340mm;
S —— 循環進度,取600mm;
最大控頂距=支架頂梁長度+端麵距+循環進度
=3676+340+600
=4616mm
最小控頂距 =支架頂梁長度+端麵距
=3676+340
=4016mm
確定最大控頂距為4616mm,最小控頂距為4016mm。
附圖3-1:最大、最小控頂距示意圖
八、兩巷回收要求、方法及措施
(一)回收要求
1、兩巷軌道和枕木要超前工作麵60m全部回收,並及時裝車出井。
2、工字鋼鐵棚回收率不低於100%。
3、回收出的物品應按指定地點碼放整齊,掛牌管理。
4、回收的材料不得丟失,及時交回隊庫房或有關單位。
(二)回收鐵棚及兩隅角的方法
1、支設超前支護時在兩巷超前支護地段每兩架鐵棚中間均支設一根圓木,圓木規格為:Φ180×3000mm,待工作麵推進到位時超前工作麵煤幫1架鐵棚用圓木替下鐵棚梁。
2、替梁時,先在木梁下支設一根點柱,然後邁步前移所要替支鐵梁下超前支架,用回柱絞車拉去棚梁及煤幫側棚腿。
3、落山側棚腿和木棚梁待推進至切頂線時回收,能複用的要及時複用。
4、兩隅角3.2m兀型梁及點柱逐循環邁步往外移支。
5、回收過程中必須至少三人協同作業。回收鐵棚棚腿時,應在棚腿上套好鏈環,再進行回收,不得用回柱絞車強拉硬拽。
(三)回收安全措施
1、回收工作必須堅持“敲幫問頂”製度和“先支後回”原則,在支護完整地段進行回收。
2、使用回柱絞車回棚前應對鋼絲繩、鉤頭的完好情況和各部螺栓的緊固情況以及壓柱穩固情況進行詳細檢查,不合格時不得開車。
3、替棚必須逐架進行,先支後回。
4、巷道頂網有破損處必須補聯,防止漏冒。
5、人員行走必須注意觀察兩幫情況,發現構木有折損時及時更換處理,防止片幫傷人。
6、替棚時隨時注意頂板情況,發現問題及時處理,頂板不平、木梁接頂不實處必須加墊構木,保證支架嚴實接頂。
7、作業過程中,人員不得站在斷繩後可能波及區域。
8、回柱絞車應穩固在工作麵20m以外的安全地點,並隨著工作麵推進逐漸向外移設,回柱絞車用六根老夯柱穩固,其中四根壓柱要與頂底板垂直,兩根戧柱打在絞車前麵兩側,與底板成65°~ 70°夾角。
9、人員搬運鐵棚、單體支柱、兀型梁等重物時,要協同作業,口令一致。
10、回收棚腿後,若片幫嚴重,可在巷幫打戧杆加強支護,但要保證人行道寬度符合要求。
11、使用回柱絞車時,必須用清晰準確的信號聯係好,以免發生誤操作。
12、回柱絞車鋼絲繩應從滾筒下部引出,以利於絞車的穩定。
13、回柱絞車開車中要隨時注意被拉物件的情況,發現異常現象(絞車鬆動、被拉物件不動等)時要立即停車檢查,不得硬拉。
14、回柱絞車操作人員不得遠離絞車,必須站在護身柱後方。
15、回收超前支護支柱時應打好護身柱,必要時支設替柱進行回收,確保安全。
九、支護監測
1、工作麵布置10台礦壓觀測線進行自動礦壓觀測記錄(分別布置在第3架、10架、20架、30架、40架、50架、60架、70架),剩餘支架每架安設一個壓力表,
2、對工作麵的支架安全閥開啟情況和支架因頂板壓力損壞的部件等進行全麵統計。
3、要通過對觀測記錄下來的數據進行技術03manbetx
和處理,總結出頂板活動規律及支架與頂板相互作用的機理,根據觀測結果及時采取相應措施,更好地指導生產。
4、支護質量監測
(1)每個生產班由驗收員依據綜采工作麵工程質量驗收單要求進行監測,並將監測結果認真記錄。區隊根據驗收單反映的現場支護情況,實施動態管理。
監測內容:工作麵包括支架初撐力、煤壁片幫值、端麵距、采高及支架前端頂板冒落狀況;兩巷包括單體支柱初撐力、超前支護等。
(2)每旬由質量科不定期對工作麵和順槽支護質量動態檢查兩次,對存在問題,由隊組限期整改。
5、任何人不得損壞儀器、儀表,有壞表及時處理或更換。
6、所有記錄要妥善保管,月底交生產科。
第四章 通風係統及管理
一、通風方式:
本工作麵采用一進一回“U”型通風方式。
二、通風係統:
地麵新鮮風流 → 副井 → 北大巷 → 七采皮帶巷→7217運輸巷→工作麵
工作麵乏風→7217材料巷→聯絡巷→七采軌道巷→七采回風巷→角盤回風井→地麵
附: 工作麵通風係統示意圖 (4-1)
三、風量計算:
風量確定原則:
1、每人每分鍾供風量不得少於4m3;
2、能有效排除瓦斯、煤塵等;
3、創造良好的氣候條件,工作麵溫度不超過26º;
4、有適宜的風速,不大於4m/s,不小於0.25m/s。
風量計算:
(1)按工作麵同時工作最多人數計算:
Q =4×N=4×45=180m3/min
式中:Q——工作麵實際需要風量,m3/min;
4——《煤礦安全規程》規定采掘工作麵每人每分鍾供給風量不得少於4m3;
N——工作麵同時工作最多人數45人計算。
(2)按工作麵CO2絕對湧出量計算:
Q采=100×q×K=100×0.84×1.5=126m3/min
式中: q——工作麵CO2最多湧出量,0.84 m3/min;
K——工作麵CO2氣體湧出不均衡係數取1.5;
(3)按工作麵溫度、合理風速確定需要風量:
根據公式:Q=60×S有效×V×K擴(m³/min)
式中:V___回采工作麵按擬定溫度確定的適宜風速
取0.6m/s
S有效___回采工作麵平均有效斷麵積 8.23㎡
K擴___回采工作麵落山擴散風量係數 取1.25
故:Q=60×8.23×0.6×1.25=370m3/min
(4)通過計算取最大值配風:
即:Q=370m3/min, V =Q/s=0.75m/s
按照《煤礦安全規程》,工作麵風速應符合以下條件:
0.25m/s<V<4m/s經過驗算,風速符合要求。
(5)確定工作麵風量:
根據上述計算,最後取工作麵配風量為370m3/min。

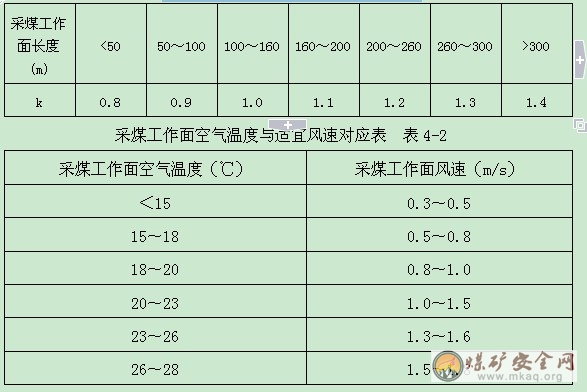

采煤工作麵麵長調整係數表 表 4-1
四、通風設施:
運輸、材料聯絡巷安設一組(兩道)風門,運送材料及人員進出時要隨時關閉,嚴禁損壞風門和同時打開兩道風門,風門損壞要及時修複,材料聯絡巷要安設一組調節風窗,以便調節風流。
五、安全監測監控儀表的布置
1、監測監控儀表:
本工作麵屬低瓦斯工作麵,監測儀表有:
KGJ16B型瓦斯傳感器 2個
KDG15型遠程控製開關 2個
KGA5型礦用一氧化碳傳感器 1個
KG3007A型溫度傳感器 1個
KGT15型設備開停傳感器 1個
2、監測監控儀表的使用管理:
(1)、回采工作麵,上隅角設置便攜式瓦檢儀T0,距工作麵不得大於10m設置瓦斯傳感器T1,距工作麵回風巷口10~15m設置瓦斯傳感器T2及一氧化碳傳感器、溫度傳感器。
2、監測監控儀表的使用管理:
(1) 回采工作麵,上隅角設置便攜式瓦檢儀T0,距工作麵不得大於10m設置瓦斯傳感器T1,距工作麵回風巷口10~15m設置瓦斯傳感器T2及一氧化碳傳感器、溫度傳感器。
T0: 報警值≥1.0%
T1:報警值≥0.8% 斷電值≥1.3% 複電值﹤0.8%;
T2:報警值≥0.8% 斷電值≥0.8% 複電值﹤0.8%
斷電範圍為工作麵所有非本質安全型電氣設備。
(2)、瓦斯傳感器應垂直懸掛在巷道上方風流穩定的位置,距頂板(頂梁)不得大於300mm,距巷道側壁不得小於200mm,並應安裝維護方便,不影響行人和行車。
(3)、瓦斯斷電儀型號為KDG15型遠程控製開關,瓦斯傳感器型號為KGJ16B型瓦斯傳感器。
(4)、工作麵或回風流中瓦斯傳感器報警時,必須立即停止作業,切斷電源,與當班瓦檢員取得聯係或及時彙報礦調度室,通風調度和安全調度,采取有效措施進行處理,同時作業地點必須保持正常通風。
(5)、回采工作麵安設的瓦斯傳感器由當班帶班長負責管理,放炮時必須移到安全位置,防止崩壞,放炮後複歸原位,受過一次高瓦斯濃度衝擊的瓦斯傳感器必須更換,符合規定後方可使用。
(6)、每隔10天必須對傳感器校對一次,並有記錄可查,安置在井下連續運行6個月,必須升井檢修。
(7)、所有監測裝置在超限斷電後,嚴禁自動複電,隻有將瓦斯濃度降到1%時,方可人工複電。
(8)、下井跟班隊幹、班組長、流動電鉗工、采煤司機和安全員應攜帶便攜式瓦斯監測報警儀。
在工作麵回風巷道內距工作麵10m範圍內安裝1台甲烷傳感器,其斷電濃度大於或等於0.8%,複電濃度小於0.8%,斷電範圍為工作麵及其回風巷內全部非本質安全型電氣設備,實現瓦斯超限自動報警斷電。監測分站設置在新鮮風流中。在距監測分站不大於10m的位置能夠控製工作麵運順全部非本安型電器設備的饋電開關,並在該開關電源側留出接監測分站、電源的喇叭口,留出接控製線、饋電狀態傳感器的喇叭口。在變電所設置斷電設備,控製高壓移變的供電。在工作麵上隅角及采煤機上懸掛便攜式甲烷檢測報警儀。在各部設備線路上設置開停傳感器,監測各部設備的開停狀態。
附:7217工作麵監測設備係統示意圖。
附:工作麵監控係統設備布置圖 (4-2)
工作麵監控係統斷電控製圖 (4-3)
六、防塵、防滅火的設施布置和安設要求
1、防滅火的設施布置和安設要求:
運輸巷皮帶輸送機機頭和材料巷油脂庫均使用不燃性材料支護,並按規定設置有效的沙箱和滅火器。
2、防塵設施布置及要求:
(1)兩巷各安設隔爆水棚一組,距工作麵60~200m的範圍內,水量按巷道斷麵計算,每袋20升,材運兩巷各需1800升,即不少於90個隔爆水袋。
(2)兩巷定期衝洗,兩巷距工作麵30m範圍內各設一道淨化水幕,水幕要覆蓋巷道全斷麵,風流淨化采用自動或連鎖控製。
(3)采煤機必須安裝使用內、外噴霧裝置。內噴霧水壓不得小於2MPa,外噴霧水壓不得小於1.5MPa,如果壓力達不到時,必須安裝使用噴霧泵,並實行泵機聯鎖。綜采工作麵應安裝使用自動架間噴霧裝置,實現降、升、移架的自動噴霧。
七、通風管理規定及措施:
(一) 防瓦斯等有害氣體措施:
1、工作麵材運聯絡巷內兩道風門嚴禁同時打開,進出人員後要隨手關好,以防造成風流短路。兩巷材料、設備堆放占用麵積不超過巷道斷麵的1/3。
2、跟班隊幹、帶班長要攜帶便攜式瓦檢儀入井。
3、專職瓦檢員每班對工作麵上隅角和回風流以及采煤機附近瓦斯和CO2、H2S氣體濃度檢查不少於兩次。
4、必須妥善保護好巷道內瓦斯傳感器及其線路,瓦斯超限斷電後不得私自送電,必須聽從瓦檢員指揮,待降到規定值以下時方可人工複位送電。
5、電氣設備杜絕失爆,杜絕明火作業。
6、當班生產過程中回風流中瓦斯濃度超過1%時必須停止作業,待瓦斯濃度降到1%以下時,方可正常作業。
7、遇冒頂或透水造成風流阻斷時要立即停止工作,撤出人員,采取措施,進行處理。
8、嚴禁任何人員進入盲巷或有害氣體超限地點。
9、瓦斯傳感器、便攜式瓦檢儀每7天必須使用校準氣樣和空氣樣調校一次,每7天必須對瓦斯超限斷電功能進行測試。
10、必須按測風製度進行測風,發現檢測風量不符合規定,要及時采取措施進行風量調節,加強小煤窯監管,從源頭控製漏風。
11、上、下隅角觀察預報每周進行一次。
12、瓦檢隊負責對工作麵H2S氣體湧出情況進行測定,每周在工作麵按回采循環進度進行全麵測定一次,每天在工作麵材料巷測定一次,及時總結彙報H2S氣體變化情況。
13、防塵隊負責在工作麵材料巷打煤層注水孔,注水時采用加壓注水。
14、加強個體防護。
(二) 防火措施:
1、內因火災防治措施:
(1)、提高工作麵煤炭回收率,工作麵浮煤要清理幹淨。
(2)、堅持正規循環作業,提高開機率,加快開采速度,減少煤壁暴露時間。
(3)、支護設施必須回收幹淨,使采空區冒落充分。
(4)、工作麵采完後,必須在45天內撤出所有設備,並及時封閉采空區。
(5)、回采結束後,及時對采空區進行灌漿。特別對開采線、停采線、上下煤柱線附近要加強灌漿。
(6)、堅持對工作麵上下隅角、回風巷、巷道密閉處進行CO、溫度檢查監測,發現異常主即向礦調度室彙報,並采取相應措施。
2、外因火災防治措施:
(1)、工作麵兩巷膠帶輸送機機頭和油脂庫使用不燃性材料支護,並按規定設置有效的沙箱和滅火器。
(2)、井下電纜架設符合規定並避免撞擊和擠壓,接線盒嚴禁掛在有淋水地點或反向吊掛,防止受潮產生短路和電火花。
(3)、杜絕電器失爆,堅持使用檢漏繼電器,嚴禁帶電檢修、搬遷電氣設備和電纜。
(4)、下井人員嚴禁攜帶煙草和點火物品。
(5)、嚴禁將剩油和廢液潑灑在巷道和工作麵,擦過油的棉紗、布頭不得亂扔,要放在專用箱內定期帶出井外。
(6)、放炮嚴格執行有關規定。
(三)防治水措施:
1、工作麵開采前,必須形成完備的排水係統。回采過程中兩巷排水設備、管路要定期檢查維修,保證設備能夠正常運轉,且排水管路暢通。
2、因工作麵用水設備較多,噴霧灑水、衝洗支架及冷卻水等造成工作麵機尾低凹處積水較多,影響皮帶係統的正常運轉, 因此在機尾設攔水壩並設水泵進行排水,將水排向水倉再經大泵轉載排出。
3、每次開機前必須將水排淨。
4、工作麵停機後必須及時停水。
5、兩巷積水必須及時排淨,嚴禁往皮帶上排水。
6、嚴禁用水衝洗皮帶大架及清掃器處浮煤。
7、回采過程中要注意水文觀測,發現有掛紅、掛汗、空氣變冷、出現霧氣、水叫、頂板淋水加大、頂板來壓、底板鼓起或產生裂隙出現滲水、水色發渾、有臭味等預兆時,必須停止作業,采取措施,立即報告礦調度室,發出警報,撤出所有受水威脅地點的人員。
第五章 生產係統及要求
第一節 運輸係統及管理
1、運煤係統:
工作麵刮板輸送機→運輸巷轉載機→運輸巷皮帶輸送機→七采皮帶巷→七采煤倉→北大巷→中央煤倉→地麵
2、運料係統:
地麵→副立井(副斜井)→井底車場(中間巷)→北大巷→七采軌道→7217材料聯絡巷→7217工作麵材料巷材料堆放點。
3、行人路線:
地麵→副立井→井底車場坐人車→七采軌道→7217材(運)巷→7217工作麵。
3、供液路線:
地麵配置好多好的乳化液經鐵管→材料巷乳化液泵配備X10RX-1000型乳化液箱→進液管→工作麵各用液點→ 回液管→乳化液箱。
附:工作麵生產係統示意圖 (5-1)
第二節 機電管理
二、負荷計算
1、供采煤機和乳化液泵 移動變電站的選擇計算
采用需用係數法計算
S=∑Pn*Kr/cosɑ=800*0.87/0.8=870KVA
式中 S————視在功率 KVA
∑Pn——參加計算的所有用電設備額定功率之和 KW
cosɑ—— 參加計算的 所有用電設備的平均功率因數,取0.8
Kr———需用係數
Kr= 0.4+0.6*Pmax/∑P n=0.4+0.6*600/800=0.85
根據實際情況選用KBSGZY—1000/6/1.2移動變電站一台,可滿足要求
2、供刮板運輸機和裝載機移動變電站的選擇計算
采用需用係數法計算
S=∑Pn*Kr/cosɑ=630*1/0.8=787.5KVA
式中 S——視在功率 KVA
∑Pn——參加計算的所有用電設備額定功率之和 KW
cosɑ——參加計算的 所有用電設備的平均功率因數,取0.8
Kr—需用係數
Kr=0.4+0.6*Pmax/∑P n=0.4+0.6*630/630=1
其中∑Pn=630KW
根據實際情況選用KBSGZY—1000/6/1.2移動變電站一台,可滿足要求
3、供順槽皮帶機和絞車水泵的移動變電站選擇計算
采用需用係數法計算
S=∑Pn*Kr/cosɑ=307.5*0.58/0.8=223KVA
式中 S——視在功率 KVA
∑Pn——參加計算的所有用電設備額定功率之和 KW
cosɑ——參加計算的 所有用電設備的平均功率因數,取0.8
Kr——需用係數
Kr= 0.4+0.6*Pmax/∑P n=0.4+0.6* 90/307.5=0.58
根據實際情況選用KBSG—315/6/0.69移動變電站一台,可滿足要求
三、供電電纜的選擇計算
根據我礦井下七采區現有的實際供電情況,7217綜采工作麵選用一路高壓電纜供電,主幹線L供全部,支線L1供采煤機、液泵、噴霧泵和刮板運輸機,支線L2供刮板運輸機,現對高壓電纜進行計算:
1、高壓主幹線電纜
(1)、計算長時工作電流
∑Pn=1942.7 KW-(55.5+25)KW=1862.2 KW
Kr=0.4+0.6*Pmax/∑P n=0.4+0.6*630/1862.2=0.6
S=∑PnKr//cosɑ=1862.2 *0.6/0.8=1396.7KVA
Ig=S/1.732Up= 1396.7/1.732*6.3=128A
(2)、按持續工作電流選擇電纜截麵
查《煤礦電工手冊》表12—2—29,選用UGSP—3*50mm2的高壓電纜,長度為180米,該電纜的允許負荷電流Iy=170A>128A,符合要求
(3)、 按經濟電流密度校驗所選電纜的截麵積
A=Ig/Jj=128/2.25=51mm2
式中A---電纜的經濟截麵積
Ig---長時工作電流 A
Jj---經濟電流密度 A/mm2
根據我礦的生產班次
Tmax=(365-12)*16*0.8=4518小時
查《煤礦供電》232頁表5-8取Jj=2.25A/㎡
故選用UGSP—3*50mm2的高壓電纜符合規定
(4)、按正常工作時的電壓損失校驗電纜的截麵積(校驗到七采二號變電所)
ΔU=PL/DSUe=1.732IR cosɑ
P—線路通過的有功功率 KW
L—電纜長度 KM
D—導電率 n.mm2/M²
Ue—線路額定電壓 KV
S—電纜的截麵積
R=1000(L1/DS1)=1000*(0.18/48.6*50)=0.074Ω
ΔU=1.732*128*0.074*0.8=13.1V
電壓允許損失按不小於5%校驗 6300*5%=315V
由於13.1V<315V 故符合要求
(5)、同理計算支線高壓電纜L1、L2截麵積UGSP—3*35mm2符合要求。
2、采煤機供電電纜的選擇與校驗
(1)、按長時允許載流量選擇校驗
采煤機電機的持續工作電流:
Ig=Kx*∑Pe/√3Uecosa=0.75*600/1.732*1.14*0.8=274A
選用UGSP—3*95mm2的電纜一條,其長度為260米,載流量為286A>274A,符合要求。
(2)、 按正常運行時的電壓損失校驗
供電網絡允許電壓損失
ΔU=1200-(1140*95%)=117V
支線電纜的電壓損失為:
ΔUz=Pe*Kf*Lz*1000/D*Ue*Sz*n
=600*1*260*1000/42.5*1140*95*0.95
=35.7V
式中:D—導電率,銅芯電纜取42.5
Pe—采煤機電機的總功率 KW
Kf—負荷係數,取1
Lz—支線電纜的長度 m
n---電動機的效率
(3)、 變壓器的電壓損失計算
KBSGZY---1000型移動變電站參數:Rb=0.0101歐 Xb=0.0931
電壓損失計算:ΔUb=∑Pe*Kx*Rb+∑Pe*Kx*tana*Xb/Ue=61.7V
式中: tana---cosa的對應值
總的電壓損失:ΔU=ΔUz+ΔUb=35.7+61.7=97.4V<117V,符合要求。
(4)、 按采煤機啟動時的電壓損失進行校驗
根據采煤機的工作情況,截割電機啟動時的電壓損失量大,因此隻計算此種情況即可,根據規定,啟動時的電壓損失不大於25%,采煤機啟動電流按5倍的額定電流計算:
Iq =5*192.4+91.3+27.6=1081A
ΔUb%=(Ur*cosa+Ux*sina)*β=(0.7*0.8+5.46*0.6)*1081/481.1=8.62%
由於95mm²的電纜長度為260米 Rl=0.054Ω Xl=0.017Ω Zl=0.057Ω
ΔUl%=5*192.4*0.057*100/1140=4.82%
總的電壓損失為ΔU%=ΔUb%+ΔUl%=4.82+8.62=13.44%<25% 符合要求
刮板輸送機電纜的選擇校驗
(1)、 按長時允許載流量選擇檢驗
刮板輸送機的電機持續工作電流為額定電流,其額定電流為2*190=380A,選用UPQ型屏蔽電纜70mm²,數量2條,其載流量2*215A>2*190A,符合要求。
(2 )、按正常運行時的電壓損失校驗
允許網絡的電壓損失
ΔU=1200-(1140*95%)=117V
刮板輸送機電纜的電壓損失為
ΔUz = Pe*Kf*Lz*1000/D*Ue*Sz* n =31.5*1*260*1000/42.5*1140*70*0.95
=25.4V
式中 D---導電率,取42.5
Pe—電動機的額定功率 KW
Kf— 負荷係數
Lz—支線電纜的長度 M
n—電動機的效率
(3)、變壓器的電壓損失計算
由2:(3)、計算可知 ΔUb=∑Pe*Kx*Rb+∑Pe*Kx*tana*Xb/Ue
=762*0.896*0.0101+762*0.896*1.02*0.0931/1.14=63V
總的電壓損失 ΔU=ΔUb+ΔUz=25.4+63=88.4V<117V 符合要求。
(4 )、按刮板輸送機啟動時電壓損失進行校驗
刮板輸送機啟動時兩台315KW電機同時啟動,因此隻計算出此種情況下的電壓損失,根據規定啟動時的電壓損失不大於25%
啟動電流按7倍的額定電流計算: Iq=190*7=1330A
ΔUb%=(Ur*cosa+Ux*sina)*β(0.7*0.8+5.46*0.6)*1330/481.1=10.6%
刮扳機的電纜截麵為70mm²,長度為260m
Rl=0.315*0.26=0.082Ω
Xl=0.078*0.26=0.02Ω Zl=0.084Ω
ΔUl%=1330*0.084*100/1140=9.8%
刮扳機啟動時總的電壓損失為ΔU%=ΔUb+ΔUz%=20.4%<25% 符合要求。
4、轉載機供電電纜的選擇與校驗
(1)、 按長時允許載流量選擇校驗
轉載機電機的持續工作電流為額定電流,轉載機電機的功率為40KW,其額定電流為29A,選用UPQ型3*70mm2的電纜一條,其載流量218A>29A.符合要求
(2)、 按正常運行時的電壓損失校驗
允許網絡的電壓損失
ΔU=690-(660*95%)=63V
轉載機支線電纜的電壓損失
ΔUz=Pe*Kf*Lz*1000/D*Ue*Sz*n=40*10*1000/42.5*660*25*0.95=6.0V
式中 D—導電率,取42.5
Kf—負荷係數,取1
Lz—支線電纜的長度,取10
n—電動機的效率,取0.95
(3)、 變壓器的電壓損失
由式2、(3)計算可知,變壓器的電壓損失ΔUb =5V
係統總的電壓損失 ΔU==ΔUz+ΔUb=6+5=11V>63V
符合要求
(4)、 按轉載機啟動時電壓損失進行校驗
轉載機啟動時,其電動機電壓損失不得大於25%, 啟動電流按7倍的額定電流計算: Iq=29*7=203A
ΔUb%=(Ur*cosa+Ux*sina)*β=(0.7*0.8+5.46*0.6)*203/481.1=1.6%
轉載機的電纜截麵為70mm²,長度為610m Rl=0.448*0.61=0.273 Ω
Xl=0.081*0.61=0.049Ω Zl=0.277Ω
ΔUl%=203*0.277*100/690=8.14%
轉載機啟動時總的電壓損失為 ΔU%=ΔUb%+ΔUl%=9.74%<25% 符合要求。
乳化液泵電纜的選擇與校驗
(1)、 按長時允許載流量選擇校驗
乳化液泵的電機功率為125KW,電壓為1140V,電機的額定電流為91.3A,選用UPQ型3*35mm2的電纜,其載流量為138A>91.3A,符合要求。
(2)、按正常運行時的電壓損失校驗
允許網絡的電壓損失
ΔU=1200-(1140*95%)=117V
乳化泵站支線電纜的電壓損失為:
ΔUz=Pe*Kf*Lz*1000/42.5*1140*25*0.95=1.62V
(3)、變壓器的電壓損失
由前麵計算可知,采煤機和液泵的變壓器電壓損失為ΔUb=61.7V
泵站係統總的電壓損失ΔU=ΔUz+ΔUb=1.62+61.7=63.32V,小於117V,合格。
(4、)按泵站啟動時的電壓損失校驗
乳化泵站電機功率為125KW,因此隻計算出啟動時的情況即可,根據規定啟動時的電壓損失不大於25%。
啟動電流按5倍的額定電流計算
I=5*91.3=456.5A
ΔUb=(Ur*cosa+Ux*sina)*β=(0.7*0.8+5.46*0.6)*456.5/481.1=7.92%
35mm2的電纜 Rl=0.0864*0.015=0.013Ω Xl=0.088*0.015=0.001Ω
70mm2的電纜 Rl=0.315*0.015=0.005Ω Xl=0.078*0.015=0.001Ω
故總電阻ΣRl=0.018Ω ΣXl=0.002Ω ΣZ=0.02Ω
幹線電壓損失ΔUl%=456.5*0.02*100/1140=0.8%
泵站係統總的電壓損失 ΔU=ΔUl%+ΔUb=8.72%<25% 符合要求。
6、膠帶機電纜的選擇與校驗
(1)、 按載流量校驗電纜截麵:
7217運巷膠帶機的電機功率90KW,電壓為660V,電機的額定電流為65A,選用UP型3*35mm2的電纜,其載流量為138A>65A,符合要求.
(2)、 按正常運行時的電壓損失校驗
允許網絡的電壓損失 ΔU=690-(660*95%)=63V
膠帶機支線電纜的電壓損失為
Uz=Pe*Kf*Lz*1000/D*Ue*Sz*n=90*1*50*1000/42.5*660*35*0.95=4.8V
(3)、 膠帶機變壓器的電壓損失為
KBSG—315移動變電站 R=0.068Ω X=0.0427Ω,總負荷ΣPe=260KW
ΔUb=ΣPe*Kx*Rb+Pe*Kx*tana*Xb/Ue
=260*0.63*0.0068+260*0.63*1.02*0.0427/0.66
=12.5V
總的電壓損失ΔU=ΔUz+ΔUb=12.5+4.8=17.3<63V,合格。
(4)、 按膠帶機啟動時的電壓損失校驗
膠帶機電動機啟動時的電壓損失不大於25%,啟動電流按7倍的額定電流計算 I=65*7=453A
ΔUb%=(Ur*cosa+Ux*sina)*β=(0.71*0.8+4.44*0.6)*453/416.6=3.5%
式中 Ur-變壓器電阻壓降百分數,查表Ur=0.71
Ux-變壓器繞組電抗壓降百分數 Ux=4.44
β-啟動倍數 β=Iqe/Ie
35mm²的電纜 RL=0.448*0.12=0.054Ω 081*0.12=0.01Ω Zl=0.055Ω
幹線電壓損失ΔUl %=453*0.055*100/660=3.8%
啟動時總的電壓損失ΔU%=3.5%+3.8%=7.3%<25% 符合要求。

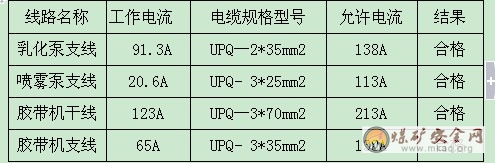

7、膠帶機、乳化泵站和噴霧泵站的電纜選擇校驗見下表
8、高低壓開關的選擇
a)七采二號變電所高壓開關的選擇計算
1、控製工作麵移動變電站總開關的選擇
由1、(1)、計算可知:Ig=128A,6KV時
因Ig=128A<200A,可考慮七采二號變電所選用200A的高壓開關一台符合要求,型號為BGP9L-6A型。
2、移動變電站高壓總開關的選擇
7217工作麵移動變電站高壓側選用BGP46-6型的高壓開關 ,其額定電流為100A,經校驗高壓開關容量合格。
BGP46-6真空高壓斷路器的最大遮斷電流為10KA,而在該開關入口側的實際短路電流為2442A,符合要求。
移動變電站高壓側開關和低壓側開關由變壓器廠家自行裝配。
3、低壓真空啟動器的選擇
(1)、 控製工作麵的刮板輸送機的啟動器選用2台QJZ-400真空啟動器,
(2)、兩台乳化液泵、采煤機、兩台噴霧泵的低壓真空啟動器均選用QJZ-2000/1140真空組合開關,數量為一台。
(3)、裝載機電機的低壓開關選用QBZ-120真空啟動器。
(4)、控製順槽皮帶機的開關選用QBZ-200真空啟動器
(5)、 絞車水泵開關均選用QBZ-80及QBZ-80N真空啟動器
9、整定計算
b)高壓開關的整定計算
(1)、 七采二號變電所供7217材料巷移變的整定
過載整定 Idz≤128A 取整定值125A
短路整定 Izd=6Idz=6*128=768A,取整定值760A
(2)、 移動變電站高壓開關的整定
過載整定:
a 、供7217工作麵的采煤機、乳化液泵、噴霧泵: Iz=765/√3*6.3=70.1A 取過載整定值70A,整定在0.7檔。
b、 供7217工作麵的刮扳機:
Iz=630/√3*6.3=57.7A 取過載整定值60A,整定在0.6檔。
C、供7217順槽皮帶機:
Iz=260/√3*6.3=23.8A取整定值30A,整定在0.3檔。
短路整定: 按額定電流值的5倍進行整定
a 、 7217工作麵采煤機、乳化液泵、噴霧泵移變的高壓開關
Idz=70.1*5=350.5A 取整定值350A,整定在3.5檔。
B、7217工作麵刮扳機移變的高壓開關
Idz=57.7*5=288.5A 取整定值290A,整定在2.9檔
C、7217順槽皮帶機移變的高壓開關
Idz=23.8*5=119A,取整定值120A,整定在1.2檔。
(3)、移動變電站低壓開關的整定
A、1# 1000KVA變電站開關的整定
一次側過載長延時按變壓器一次額定電流的1倍整定Izd=280A
二次側短路整定取額定值的4倍 Izd=4*380A=1520A
2# 1000KVA變電站開關的整定
一次側過載長延時按變壓器一次額定電流的1倍整定Izd=395.9A
二次側短路整定取額定值的4倍 Izd=4*395.9A=1583.6A
3# 315KVA變電站開關的整定
一次側過載長延時按額定電流的1倍來整定Izd=188A
二次側短路整定取額定值的4倍 Izd=4*188=752A
B、低壓真空啟動器的整定
1 、控製采煤機啟動器的整定(KBFZ—1.1/6*400)
過負荷整定:按采煤機電機的額定電流整定Izf=274A
短路整定:取8Ie Izd=8*274=2192A
2、 控製125kW液泵啟動器整定
過負荷整定:按液泵電機的額定電流整定Izf=91A
短路整定:取額定值的8倍 Izd=8*91=728A
3、 控製45Kw噴霧泵啟動器的整定
過負荷整定:按噴霧泵電機的額定電流整定Izf=20A
短路整定:取額定值的8倍 Izd=8*20=160A
4、 控製轉載機電機啟動器的整定
過負荷整定:按轉載機電機的額定電流整定Izf=29A
短路整定:取額定值的8倍 Izd=8*29=232A
5、 控製工作麵刮板輸送機啟動器的整定
過負荷整定:按刮板輸送機電機的額定電流整定Izf=190A
短路整定:取額定值的6倍 Izd=6*190=1140A
6、 控製7217順槽皮帶機電機啟動器的整定
過負荷整定:按刮板輸送機電機的額定電流整定Izf=65A
短路整定:取額定值的6倍 Izd=6*65=390A
7、 控製7217工作麵回柱絞車啟動器的整定
過負荷整定:按回柱絞車電機的額定電流整定Izf=21A
短路整定:取額定值的8倍 Izd=8*21=168A
8 、控製7217工作麵25Kw絞車啟動器的整定
過負荷整定:按絞車電機的額定電流整定Izf=28A
短路整定:取額定值的8倍 Izd=8*28=224A
9 、控製7217工作麵7.5KW水泵啟動器的整定
過負荷整定:按水泵電機的額定電流整定Izf=8.6A,取8.5A
短路整定:取額定值的8倍 Izd=8*8.5=68A
10 、控製7217工作麵2.2KW水泵啟動器的整定
過負荷整定:按水泵電機的額定電流整定Izf=2.94A,取2.9A
短路整定:取額定值的8倍 Izd=8*2.9=23A
五、供電係統安裝及機電設備的安裝要求:
7217綜采工作麵的機電設備及供電係統應該嚴格按《煤礦安全規程》及《煤礦機電 設備的完好標準》、《煤礦機電標準化》的有關要求進行安裝,保證設備安裝質量合格,供電保護裝置動作靈敏。電纜、信號線、管路懸掛整齊,所有電纜設備都符合標準要求。
(一)、排水泵安裝:
1、 7217工作麵排水係統概況:7217工作麵兩巷采取集中排水方式,材料巷設兩個排水點,運輸巷設三個排水點,兩巷的排水管路全部采用4寸鋼管焊法蘭對接,分別布置在非聯絡巷側,至七采軌道水溝。
2、根據工作麵的實際湧水量和揚程確定排水設備
材料巷湧水量為10立方米/小時,揚程小於15米,安設兩台水泵
(1)、KQW15-15,電機功率2.2KW,揚程15米,流量15立方米/小時。
(2)、IS65-40-200Z,電機功率7.5KW,揚程50米,流量25立方米/小時。
運輸巷湧水量為20立方米/小時,揚程小於15米,安設三台水泵
(1)、IS65-40-200Z,電機功率7.5KW,揚程50米,流量25立方米/小時。
(2)、IS65-40-200Z,電機功率7.5KW,揚程50米,流量25立方米/小時。
(3)、IS80-65-160,電機功率7.5KW,揚程32米,流量50立方米/小時。
3、 所有水泵開關均使用真空啟動器,保護裝置為JDB電子保護插件,2.2KW其額定電流為2.94A、7.5KW其額定電流為8.6A,取該值作為過載整定值。
4、管路吊掛標準
(1)、排水管路布置在巷道非聯絡巷側;吊掛高度不低於1.2m,並隨巷道成形布置。
(2)、排水管到工作麵的距離不得超過20m。
(3)、排水管路安設小於或等於90°的彎頭,不得別死彎,接頭嚴密不漏水。
(4)、特殊地段的加工件及龍門布置,以不影響行車、安設硐室等為目標。
(二)、電纜、信號線敷設要求:
(1)、電纜應與壓風管、水管分別掛在巷道兩側,若在同一側時必須敷設在管子上方0.3m以上。
(2)、電纜應采用專用電纜鉤(特殊情況可用尼龍繩)懸掛,並隨巷道成形布置,不能忽高忽低;電纜吊掛點間距為2~3m,吊掛點要均勻布置。
(3)、電纜懸掛高度距巷道底板不低於1.5m,吊掛要有適當鬆弛度,並能在意外受力時自由墜落,落地時不得落在軌道或輸送機上。
(4)、四通吊掛高度略高於兩端電纜,保證開蓋側正麵朝外,接線嘴向下。
(5)、巷道內通訊和信號電纜應與電力電纜分掛在巷道兩側,如受條件限製需吊在同一側時,應敷設電力電纜上方0.1m以上;高低壓電纜敷設在同一側時,高低壓電纜之間距離應大於0.1m;高壓電纜之間、低壓電纜之間距離不得小於0.05m;各種電纜懸掛順序規定從上往下順序為通訊信號、低壓、高壓。
(三)、供電係統
1、1#、2#移變設在材料巷設備列車後,2#幹變設在7217運輸聯巷內。設備列車設在材料巷,最後一個設備車距離機尾100m。
2、運輸巷皮帶機、轉載機由一台315KVA的幹變供電;材料巷絞車、水泵的電壓等級660V,由七采三號饋電開關6#饋出。
3、工作麵采煤機、刮板機以及材料巷乳化液泵、噴霧泵的電壓等級為1140V。
4、兩台移變的高壓電源均從七采二號變電所4#高開引接,電壓為6KV。
(四)、機電管理要求
1、各種機電設備必須有專人負責維護,任何人不準亂動與本工種無關的機電設備。
2、各種機電設備要定期檢修,嚴格按機電設備質量標準進行檢修,保證所有電氣設備完好,無失爆現象,並做到“三無”、“四有”、“兩齊”、“三全”、“三堅持”、“十不準”即:
三無——無“雞爪子”、無“羊尾巴”、無“明接頭”。
四有——有過電流和漏電保護裝置,有螺釘和彈簧墊,有密封圈和擋板,有接地裝置。
兩齊——電纜懸掛整齊,設備列車清潔整齊。
三全——保護裝置全、絕緣用具全、圖紙資料全。
三堅持——堅持使用檢漏繼電器、堅持使用煤電鑽、堅持照明和信號綜合保護。
十不準——不準帶電檢修或搬遷電氣設備;不準甩掉無壓釋放裝置和過流保護裝置;不準甩掉檢漏繼電器、煤電鑽、照明、信號綜合保護;不準明火操作、明火打點、明火爆破;不準用銅鋁、鐵絲等代替熔斷器中的熔體;工作麵停風、停電未檢查瓦斯不準送電;失爆設備和失爆電器不準使用;不準在井下拆卸礦燈;有故障的供電線路不準強行送電;電氣設備的保護裝置失靈不準送電。
3、材運兩巷電纜要吊掛整齊,且嚴禁用鐵絲吊掛電纜或在電纜上吊掛其它設施;材料巷電纜車內電纜要盤成“8”字型。
4、嚴禁帶電檢修和搬遷電氣設備,有故障嚴禁強行送電,嚴禁明火操作。
5、各種機電設備的保護設施要齊全、可靠、動作靈敏,嚴禁甩掉各類保護,嚴禁隨意調整各類保護的整定值。
6、機電設備檢修驗、放電時,作業電工必須佩帶便攜式瓦檢儀,檢查作業地點附近20m範圍內瓦斯濃度,隻有瓦斯濃度在1%以下時方可作業。
7、嚴格執行停電掛牌、誰停電誰送電的停送電製度。
8、各工種人員必須經過專門培訓,由取得上崗證的人員擔任,操作人員要嚴格按01manbetx
作業,不得違章操作。
9、發現設備02manbetx.com
隱患時,必須立即停機處理,嚴禁設備帶病運轉。
10、嚴把設備入井關,杜絕不完好設備入井。
11、嚴格執行現場交接班製度,將設備運行狀況、出現的故障、存在的問題給下一班交待清楚。
12、井下應備有設備常用配件,並分類存放好,以備急用。
13、各種電氣開關要放在支護完好且無淋水的地點。如有淋水,必須用防水布遮好。
14、變頻開關檢查時,嚴禁使用普通指針表檢測,必須用數字式萬用表檢測,檢測電機時,必須把外接電源甩開,才能使用普通指針表檢測。
(五)、電器設備列車布置
電器設備列車設置於工作麵材料巷內,從外到裏排列順序為:工具車、高壓電纜車、組合啟動器、軟啟動器、真空啟動器、噴霧泵站、乳化液泵站、乳化液泵箱,全長約為45m左右,隨著工作麵的推進,電器設備列車由回柱絞車牽引向外逐漸移動。
(六)、油脂管理要求
1、下井前,必須經過化驗,符合標準方可下井。
2、認真執行油脂管理製度。向工作麵運送油脂要有專人負責,使用專用容器及工具,油桶要嚴格密封。在工作麵材料巷內設專用油脂庫,將不同型號的油分類密封儲存,並掛牌管理。向工作麵運送油脂應使用密封塑料桶,桶上應有明顯的標記,並寫清油號,不同牌號、不同種類的油桶嚴禁混用。
3、井下存放油脂應在煤塵小、不淋水、安全妥善地點,不得把油脂容器放在電氣設備附近。
4、所有的油脂必須符合各項要求,不合格的油堅決不能使用,使用時,不得任意更換油的品種或混用不同牌號不同品種的油脂。
5、油脂要分類碼放,並掛標誌牌。
6、使用油脂必須嚴格過濾,換油時要徹底清洗液壓係統,做到“無油垢、無水分、無鏽蝕、無金屬雜質”。
7、油脂要設專人管理,注油時要清洗注油器及注油地點,防止煤粉進入機體,同時對不同牌號的油要有專用的油抽子,油抽子用完後要及時分類碼放在油抽箱內。
8、油脂應定期化驗,發現油質指標不符合規定要求或工作過程中發現油脂分油、變色、發臭等異常現象時必須立即查明原因,更換新油。
9、更換下來的舊油及時出井交油庫,嚴禁潑灑丟棄。
10、油脂庫應設有可靠的滅火器材,如砂箱、幹粉滅火器等。
11、認真填寫加油、換油記錄。
12、給設備加油時,設備一定要停止運轉且停電閉鎖,並及時檢查維護好工作地點附近支架、頂板煤幫,加油時附近嚴禁進行對加油有安全威脅的工作。
(七)、供液係統

1、7217工作麵供液係統概況:工作麵所用ZY3200/12/29L型液壓支架初承力2616KN,及MG250/600型采煤機用水量為310L/min,其配套供液設備為:MRBZ200/31.5型,乳化液泵工作壓力為31.5Mpa,XPB315/6.3型噴霧泵公稱流量為315L/min。
2、布置要求:
泵站放置於材料巷距工作麵100m處,供液管路分別為Ф31.5D支架供液管路,Ф51支架回液管路,及Ф32采煤機水管,管路應於落煤幫側棚腿吊掛,各管路間間距為100mm,吊掛高度不低於0.6m,用尼龍繩捆綁吊掛間距小於5m。
支架降塵管路Ф25mm,從運輸巷距工作麵45m處與供水管路連接。管路應於落煤幫側棚腿吊掛,吊掛高度1.2m,用尼龍繩捆綁吊掛間距小於5m。

附7217綜采供電係統圖和設備布置圖
即班循環個數為2個。
3、循環產量
循環割煤量:Qg=LMBrC
式中:L—工作麵水平長 L=106m
M—采高 M=2.2m
B—截深 B=0.6m
r—煤層容重 r=1.35t/m3
C—割煤回采率 C=95%
Qg=106×2.2×0.6×1.35×0.95=180t
4、日產量:
根據公式Q日=NQ循 T
式中: N____日循環個數 6個
Q循____循環產量
即:2#煤層Q日=6×180=1080T
5、月產量:
根據公式:Q月=nQ日K T
式中: n___月生產天數 30天
K___月循環不均衡係數 0.85
2#煤層Q月=30×1080×0.85=27540(噸/月)
6、可采期:

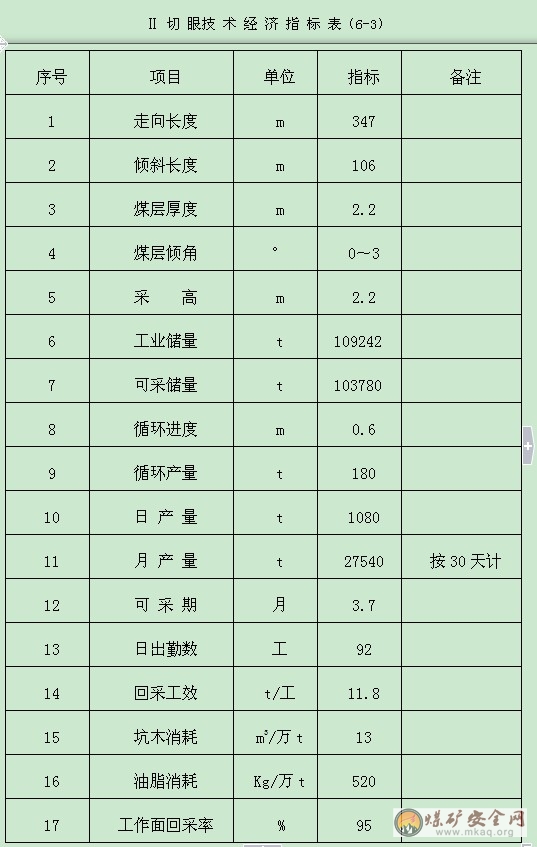

Ⅰ、Tk=可采儲量/QY=110060/27540月=4月
Ⅱ、Tk=可采儲量/QY=103780/27540月=3.7月

第二節 勞 動 組 織
1、工作製度:工作麵采用“四·六”製作業製度,每班作業6h,一個工作日由3個班生產(8點班、20點班、早2點班)和一班檢修(14點班)組成。每天檢修6h。

附:正規循環圖 (6-1)
2、作業方式:移溜移架工追機作業,其它工種平行或交叉作業。
3、勞動組織編製:
勞動組織依據原《汾西礦業(集團)有限責任公司工種崗位勞動定員標準》及我礦管理經驗得出。附表(6-2)
4、隊設隊長、書記、材料員各1人,技術員2人,共計5人。由上可知,全隊日出勤人數為92人,按輪休製並考慮出勤率計算全隊在冊人數為121人。
計算公式:日出勤人數×1.591+隊幹×80﹪=全隊在冊人數
(92×1.591+5)×80﹪=121人
勞動組織圖表 (6-2)
四、循環作業組織措施
1、嚴格進行出勤考核,確保每班出勤人數符合要求。
2、嚴格執行班前會製度,保證按時入井。
3、入井前及開始工作前做好準備工作,避免因準備不足影響生產。
4、加強職工的安全教育培訓,提高職工的安全意識和自主保安能力,提高職工技術素質和操作技能,及時處理安全隱患,保質保量完成工作任務,提高工作效率。
5、加強工程質量管理,避免因質量原因進行返工造成的延誤工時。
6、嚴格執行隊考核獎罰製度,任務明確到各生產班組,充分調動職工的勞動積極性。
7、加強機電設備的使用、保養、維修,降低設備故障率,減少設備故障影響。
8、創造良好的工作和休息環境,使職工保持良好的精神和體力。
五、管理製度
(一)班前會製度
1、各班組長必須按時召開並主持班前會,隊領導、跟班副隊長參加班前會。帶班長在班前會必須認真總結上一個班生產中存在的問題,對質量不合格的人員提出處理決定並安排當班生產任務,對安全方麵的問題做出具體布置。
2、重大生產任務、重點工程及安全生產狀況發生變化時,隊長、分管隊長、技術員必須親自參加並做出具體布置,並詳細記錄。
3、隊領導在班前會布置的工作,必須保質保量地完成,當班不能落實的問題要及時彙報並說明原因。
4、每個班前會必須按要求由隊領導或帶班長領誓進行崗前表態。
5、班前會期間全體人員必須嚴格遵守紀律,不得吸煙,不得相互說話,不得睡覺,不得隨意進出、走動。班前會被提問或點名批評的人員,必須站立。
6、隊長批準的休假職工以外,其它人員必須按時參加班前會,不參加班前會者不予分工,且按曠工論處。
7、班前會對隊領導提出的批評或處理意見,必須暫時保留意見,會後交換,不得在班前會上與其爭吵或頂撞,否則停工進行處理,並按曠工處理。
8、班前會必須由跟班隊幹主持開展作業現場危險源辨識活動,並做好記錄。
9、班前會內容必須班班記錄,且內容詳細、條理清楚。
(二)交接班製度
1、各班嚴格遵守交接班時間按點交班,按時通知交班。各班帶班長必須認真交接當班生產完成情況,交清工作麵支護質量及安全狀況、文明生產情況,將當班存在問題向下一班交接清楚,以便下一班安排生產。
2、各班交接時間原則上以正點(或延20分鍾)為準、交接手續填寫記錄為依據,不許隨意推遲或提前,交接之前出現的問題由上班負責,交接後所有出現問題由本班負責。如因生產影響提前下班,必須請示隊長同意。個別工種工作難度較大,延長40分鍾仍未處理完,可由隊長及跟班副隊長同意,下班繼續處理。
3、各工種接班人必須提前到工作麵地點,對工作範圍內的各環節進行檢查,依據本工種各項工作標準驗收接班,不符合要求,有權拒絕接班。交班人可在不影響下班正常生產的情況下整改。
4、如現場不認真交接,交接班後出現問題由接班人及本班帶班長承擔。
5、各工種交接時必須保證設備正常運轉,各種零部件齊全、有效,設備出現大的問題時由檢修班及時處理。因特殊情況不能整改的,接班跟班副隊長核實後方可交接並及時向隊長彙報,做好記錄。
6、帶班長必須參與工種交接班,主要檢查工作麵存在的安全隱患和影響正常生產的關鍵部位和崗點及對工作麵文明生產的檢查,存在問題必須及時整改,否則不得交接班。全班主要工種離麵後,帶班長方可離開。
7、當班工程質量、設備存在問題應如實彙報記錄,故意隱瞞事故者追究其責任。
(三)事故03manbetx
追查製度
1、隊建立事故追查製度。凡發生事故隱滿不報者對責任人要嚴肅處理,一切後果由本人自負。
2、凡本隊發生生產或機電等各類事故都必須及時向隊值班人員及礦生產指揮中心彙報,並由本隊各分管負責人組織有關人員按照三不放過的原則進行追查,編製事故追查報告,並利用安全活動向職工反複講解事故案例,以提高職工安全意識和責任心。
3、事故發生後,由隊領導負責並組織有關人員,對事故發生的時間、地點、經過、有無采取措施等情況進行調查和了解,在此基礎上認真03manbetx
,查明原因,找出事故責任者,並擬定預防措施,以避免同類事故再次發生。
4、發生一般事故,跟班副隊長必須采取有效措施積極組織處理,並向隊長和礦生產指揮中心彙報。發生重大事故向隊總值班彙報後,由隊值班人員10分鍾內向隊長和礦生產指揮中心彙報,並組織安排有關人員及時趕赴現場對事故發生的時間、地點、經過及有無采取相應措施等情況進行調查了解。組織有關人員按照“三不放過”的原則進行追查分折,查明原因,找出事故責任,提出處理意見,製定防範措施,提交事故報告。
5、重大事故發生後要及時向上級彙報,由上級有關部門參加,共同03manbetx
處理,任何人不準隱瞞事故,對隱瞞事故不彙報者,要追究其責任。
(四)敲幫問頂製度
1、每班開工前,由跟班副隊長、帶班長對工作麵及兩巷超前維護區域的頂板安全情況進行認真檢查,確認無危險後,方準人員進入工作麵。
2、頂板冒落或片幫危險時,所有人員嚴禁進入該區域作業,待頂板穩定後,用長把工具將活煤、活矸處理掉後方可在班組長的監護下進行作業。
3、工作麵煤壁有片幫跡象時,支架工必須將該區域內支架的伸縮梁伸出;兩巷有片幫跡象時,必須用長把工具將活煤、醒矸處理掉,防止片邦傷人。
(五)工程質量驗收製度
1、生產班每班完工交班時,由跟班帶班長與質量驗收員一起負責對本班工程質量嚴格進行驗收,不合格必須返工處理,確保班班工程質量達到優良品。
2、驗收工程質量時,嚴禁弄虛作假,欺上瞞下。發現問題,及時處理,對不能及時處理的問題,必須及時向隊值班隊幹彙報。
3、對上級或本礦標準化檢查或抽查存在的影響質量達標的問題,隊上及時按照“五定”原則認真落實整改。
4、驗收工程質量時,必須上尺上線。
5、生產中發現重大工程質量事故或者安全隱患時,立即停止作業,待問題處理完畢後,方可恢複生產。
(六)油脂管理製度
1、油脂的領退、保管要由專人負責。
2、油脂放在通風良好、支護可靠的位置,專桶專用。注油必須過濾,油桶懸掛標誌牌。
3、加油、換油要用帶蓋的專用油桶,防止雜物煤碴進入油中。
4、要按注油圖表定期注油,不得遺漏。
5、定期分析消耗情況。
6、開啟容器蓋子時,使用專用扳手,不得用錘子等敲打,以免發生火花引起火災。
(七)設備巡回檢查製度
1、小班維護和各包機組長、生產班長要負責設備的巡回檢查,每班最少三次。
2、巡回檢查中發現問題要立即組織處理,重大問題要立即彙報。
3、生產中發現較大隱患可責令停止工作,能維持生產的要向跟班隊幹彙報清楚,允許後方準維持生產。
4、發現缺陷要做到三不放過:
①、產生原因沒找見不放過。
②、排除措施不確定不放過。
③、缺陷不排除不放過。
④、巡回檢查人員必須及時做好檢察記錄。
(八)設備定期檢修製度
1、嚴格執行班檢、日檢、旬檢、月檢等“四檢”製度,其中生產各班要負責班檢,檢修班負責日檢、旬檢、月檢。
2、檢修班包機人必須及時把日檢、旬檢、月檢的情況填寫在設備檢修日誌中。所有的登記情況,檢修人員都要簽名。
3、檢修中發現問題要及時彙報處理,不能處理的要及時彙報班長或值班隊幹,並提出處理意見並記錄清楚。
4、不定期檢修者,按有關規定處罰。
(九)設備包機檢修製度
1、機電設備檢修實行包機,分四個包機組,各組各設組長一人。
2、包機組實行“三定”、“四包”、“一保證”,即定人員、定設備、定任務。“四包”是包管理(支領回收、更換)、包維修、包故障排除、包完好,不失爆。保證正常運轉。
3、各包機組要把所包的設備落實到人頭上,個人負責。做到人人有專責,台台設備有人管,工作有標準,有檢查。
4、包機組除特殊情況外,必須按予檢圖表進行檢修。
5、各包機組要嚴格執行隊所製定的各項規章製度,特別是有關設備、備件、工具、材料的有關管理製度。
(十)瓦斯煤塵管理製度
1、上下巷內無雜物堆積,鋼梁、單體支柱碼放整齊,以保證風流暢通。
2、上端頭及時回收,減少上隅角瓦斯積聚空間。
3、工作麵各轉載點運煤時及時噴霧灑水,降低煤塵。
4、工作麵所有機電設備必須保證台台完好,無失爆。
(十一)爆破管理製度
1、爆破作業必須嚴格執行〝一炮三檢製度〞和〝三人聯鎖爆破〞製度。
2、對炸藥、電雷管及火工用品要嚴格管理,剩餘的炸藥、電雷管及火工用品必須及時交還火藥庫。
3、爆破工必須隨身攜帶便攜式瓦斯報警儀。
(十二)各種材料回收管理製度
1、材運兩巷超前支護範圍內不得有閑雜物料及配件碼放。
2、多餘配件或回收的舊配件要及時回收出井交配件庫房。
3、油脂、坑木等材料及時向外移設,並掛牌管理。
第七章 綜采工作麵安全質量標準化
一、綜合防塵設施安設標準
(一)、防塵管路的安設
1、防塵供水管路布置在工作麵推進方向的右手幫,電纜布置在另一側,防塵管路吊掛高度不低於1.2m,並堅持防塵管在上,其它管在下的原則。
2、防塵供水管路每隔50m(12根防塵管)安設一個三通閥門;上山巷道每隔300m、下山巷道每隔200m安設一個控製閥門,閥門直徑與防塵供水管直徑一致。
3、巷道防塵供水管與采區主要防塵供水管路連接處安設一個控製閥門和一個過濾器,過濾器每天進行清洗。
4、防塵供水管路要根據回采工作麵回收進度及時進行拆除,管頭到工作麵的距離不得超過20m。
5、防塵管路安設平直,吊掛牢固,無論何種管徑的防塵管路都要吊掛在專用管路吊掛鉤上,並且保證每根管路都有一個吊掛鉤。
6、防塵管路安設小於或等於90º的要設彎頭,不得拐死彎,接頭嚴密不漏水。
7、工作麵材料巷的安設直徑為Φ89mm的防塵管路,運輸巷安設直徑為Φ50mm的防塵管路。管路耐壓能力不小於4MPa,所配套使用的控製閥門和三通閥門耐壓能力應與之相匹配。
(二)、隔爆設施安設
1、隔爆水棚應設在直線巷道內,與巷道交叉口轉彎處的距離須保持50~70 m,與風門的距離大於25m。第一排隔爆水棚與工作麵的距離須保持60~200m。
2、隔爆水棚排間距為1.2~3.0m,棚區長度不小於20m。
3、水袋邊與巷壁支架、頂板、構築物之間的距離不得小於0.1m,水棚距巷道軌麵不應小於1.8 m。
4、隔爆水棚的用水量按巷道斷麵計算,不少於200L/m2,實際安裝時,要大於計算水量的10%
5、要經常保持水袋的完好和規定的水量,每周檢查添加補充一次,如水袋損壞或缺水隨時添加補充,並指定專人掛牌管理和維護。
(三)、淨化水幕的安設
采煤工作麵距上下出口不超過30m,水幕應封閉全斷麵,靈敏可靠,霧化好,使用正常。
(四)、噴霧灑水設施的安設
所有轉、裝、卸點都要安裝噴霧裝置,噴霧裝置要固定,噴霧的噴頭要對準轉載落煤點,噴頭到落煤點的距離為0.5m為宜,水門安設在人員便於操作的一側。
(五)、其它防塵設施
1、所有回采工作麵都必須安裝2台車載噴霧泵,一台使用、一台備用,並且實行泵機聯鎖。
2、采煤機必須有內外噴霧裝置,霧化程度好,能覆蓋全滾筒並堅持正常使用。
3、綜采支架全部安裝使用自動噴霧降塵裝置,實現支架降、移、升架時自動噴霧。
4、巷道距工作麵20m範圍內的巷道每班應衝洗一次,20m以外的巷道每天或每周衝洗或清掃一次,煤塵大時隨時衝洗。並及時清除堆積浮煤和消滅煤塵堆積。
5、每天指定專人對過濾裝置、各種噴頭和水炮泥灌裝設施進行清洗疏通及更換補充。
6、各轉、裝、卸點在裝卸煤和運煤過程中要進行噴霧灑水。
7、工作麵接塵人員佩戴防塵口罩,實行個體防護。
二、排水管路安設標準
1、回采工作麵管路吊掛高度距地麵不小於1.2m。
2、水管距工作麵距離不超過25m,必須隨回采工作麵的推進而及時回收水管。
3、鐵棚支護巷道,吊掛點間距不超過4m,以單道雙股8號鐵絲吊掛於鐵棚腿上,采用8號鐵絲雙股吊掛(2寸供液管除外),鐵絲露頭50 mm--100 mm,彎向幫側;
4、如不具備吊掛條件,則采用支架支護方式,使管路脫離地麵,便於管路防腐。
5、排水管路安設小於或等於90º的彎頭,不得別死彎,接頭嚴密不漏水。
三、電纜敷設標準
1、回采工作麵電纜應用專用電纜鉤懸掛(特殊情況可用尼龍繩懸吊),電纜懸掛要盡可能保持一個水平(坡度),電纜吊掛點間距為1.6m,不能忽高忽低。
2、電纜吊掛應有適當的弛度,並能在意外受力時自由墜落,其懸掛高度距巷道底板不低於1.5m,在電纜落地時不落在軌道或輸送機上。
3、電纜上嚴禁懸掛任何物件, 不得遭受淋水,電纜應與壓風管、供風管分掛在巷道兩側,若在同一側敷設時必須敷設在管子上方,並保持0.3m以上的距離。
4、四通吊掛高度略高於兩端電纜,且保證開蓋側朝外,且線嘴朝下。
5、巷道內的通信和信號電纜應與電力電纜分掛在巷道的兩側,如果受條件限製應敷設在電力電纜上方0.1m以上的地方。高低壓電力電纜敷設在巷道同一側時,高低壓電纜之間的距離應大於0.1m,高壓電纜之間、低壓電纜之間的距離不得小於0.05m。各種電纜懸掛順序規定從上往下工作麵材運兩巷順序為通訊信號低壓高壓。
6、井下巷道內的電纜沿線每隔一定的距離拐彎或分支點以及連接不同直徑電纜的接線盒兩端都應設置注有編號用途電壓和截麵的標誌牌,電纜吊掛合格率不低於95%。
四、質量管理工作
1、堅持支護質量和頂板動態監測,有健全的分析和處理責任製,有記錄資料。
2、堅持開展對工作麵工程質量、頂板管理及規程落實情況及安全隱患整改情況的評估工作。
3、開展地測預報工作,每月至少有一次預報,並有材料向有關部門報告。
4、有作業規程和管理製度。
(1)能貫徹有關技術政策和先進技術,結合實際指導現場工作。
(2)有健全的管理製度,每月至少複查一次,並有複查意見。
(3)對支護設計根據礦壓觀測、地質資料、頂板控製計算,支護方式,支護強度的選擇有科學依據。
(4)所有支護器材有基礎台帳,對規格、型號、供貨渠道、數量及合格證等均有記錄。
(5)質量驗收按照作業規程工程質量要求執行,獎罰扣分根據對內驗收製度執行。
五、頂板管理
1、工作麵控頂範圍內,頂底板移盡量按采高≤100mm/m。
2、支架頂梁前梁接頂嚴密,無浮矸,頂板不出現台階下沉,工作麵支架無倒架現象。
3、機道梁端至煤壁頂板冒高<300mm。
4、不準隨意留頂煤、丟底煤開采。
六、工作麵支護
1、支架初撐力不能低於規定值的80%,初撐力不低於24MPa(立柱有表顯示)。
2、支架排成直線,其偏差不超過±50 mm,中心距符合標準規定要求,偏差不超過±100mm。遇地質構造頂板變化要有采取特殊支護和加強支護的措施。
3、支架頂梁與頂板平行支設,其最大仰俯角<7°。
4、相鄰支架間不能有明顯錯差(不超過頂梁側護板高的2/3),支架不擠、不咬,架間空隙不超過規定(<200mm)。
七、安全出口與端頭支架
1、工作麵上下出口的兩巷超前支護必須使用金屬支柱,頂梁可以使用鋼梁也可以使用木梁,距煤壁30m範圍打雙排柱。
2、超前支護30m範圍內支架完整無缺,高度不低於1.8 m,有0.7m寬人行道。
3、超前支護的支柱初支撐力≥50KN。
4、單體支柱掛好防倒鉤,以防倒柱傷人。
5、單體支柱必須穿Φ300mm鐵鞋支設,必須加在實底上。
八、回柱放頂
1、控頂距符合標準規定。
2、采空區冒高不<1.5倍采高,懸頂>10 m2要強製放頂,或采取可靠的強製放頂措施。
3、特殊支護符合標準規定。
4、無空載支柱、支架。
九、煤壁機道
1、煤壁平直,傘簷長度超過1m時,其最大突出部分,薄煤層以上不超過250mm。
2、推溜後要及時移架,端麵距最大值≤340mm,前梁接頂嚴密。
十、兩巷與文明生產
1、巷道淨高不低於1.8m。
2、支架完整,無斷梁折梁,刹杆整齊,撐木齊全,支護合格。
3、文明生產:巷道無積水,無浮碴雜物、材料設備碼放整齊,並有標誌。
4、行人側寬度大於0.7m,管線吊掛整齊。
十一、機電設備
1、泵站壓力≥30MPa,液壓係統完好,無跑、冒、滴、漏、竄液和卸載現象,乳化液濃度3-5%。
2、工作麵機頭搭接合理,底鏈不拉回煤。
3、順槽運輸機擋煤板,掛板、螺栓齊全。
4、順槽膠帶機撐架托滾齊全完好,不跑偏。電纜吊掛、管子鋪設、開關上架等符合要求。
5、采煤機完好不漏油,不缺齒。
十二、瓦斯管理標準與規定
1、隊長、技術員、帶班長、放炮員、安全員、采煤機司機下井時,必須領用攜帶便攜式甲烷檢測儀。
2、工作麵每班開工前,由安全員負責用甲烷檢測儀檢測工作麵和上隅角的瓦斯濃度,確認符合規定後,方可作業。然後將所攜帶的報警儀懸掛在上隅角處。
3、回收作業的地點必須使用甲烷檢測儀。
4、爆破作業必須嚴格執行“一炮三檢製”和“三人連鎖”放炮製。
5、采區回風巷、工作麵回風巷風流中瓦斯濃度超過1.0%或二氧化碳濃度超過1.5%時,必須停止工作,撤出人員,采取措施,進行處理。
6、工作麵及其它作業地點風流中瓦斯濃度達到1.0%時,必須停止用電鑽打眼;爆破地點附近20m以風流瓦斯濃度達到1.0%時,嚴禁爆破。
7、工作麵及其它巷道內,體積大於0.5m3的空間內積聚的瓦斯濃度達到2.0%時,附近20m風必須停止工作,撤出人員,切斷電源,進行處理。
8、對因瓦斯濃度超過規定被切斷電源的電氣設備,必須在瓦斯濃度降到1.0%以下時,方可通電開動。
9、工作麵風流中二氧化碳濃度達到1.5%時,必須停止工作,撤出人員,查明原因,製定措施,進行處理。
10、工作麵不得有深度超過6m不通風的盲巷。
11、所有工作麵、回風流中都必須安設瓦斯傳感器,瓦斯傳感器的吊掛必須符合有關規定。
12、甲烷傳感器相關規定:
1)甲烷傳感器應垂直懸掛在巷道上方風流穩定的位置,距頂板(頂梁)不得大於300mm,距巷道側壁不得小於200mm,並應安裝維護方便,不影響行人和行車。
2)7217工作麵甲烷傳感器應安設三台,分別在工作麵上隅角,距工作麵≤10m處,距回風巷口10~15m處。
3)工作麵需放炮時,先將甲烷傳感器移動到安全位置,放炮後應及時恢複設置到正確位置。對需要經常移動的甲烷傳感器及電纜等,由當班帶班長負責按規定移動,嚴禁其他人員擅自移動。
4)工作麵的甲烷傳感器由當班值班電工負責,應每天除塵保養,要保持幹燥,避免灑水淋濕。
5)工作麵延伸、回收傳感器電纜時要提前與監測機房聯係,保證接線正確避免線路短路。
6)安設在供電開關上的瓦斯電閉鎖嚴禁隨意甩開、改變繼電器停止按鈕。
7)工作麵回收傳感器電纜必須每200m上交監測機房。
二、其它
1、工作麵出現災害事故時,能采取措施處理的 必須進行處理,要防止災情進一步擴大,不能處理時應 盡快向調度室彙報。
2、工作麵出現災害事故時,應按照避災路線盡 快撤離災區,躲入安全地點,必要時盡快升井。
3、發現有人遇險能采取救援措施時,必須救援;人員處於災區的回風側不能按避災路線及時撤離時,應及時佩帶自救器,背離災區,盡快撤到安全地點,並設法與調度室或其它人員聯係尋求進一步救援。
第八章安全技術措施
第一節 一般措施
1、所有上崗人員必須嚴格執行《7217工作麵作業規程》。嚴禁違章指揮、違章作業、違反勞動紀律。
2、所有上崗人員都必須持證上崗,嚴格執行崗位責任製,現場交接班製、設備維修製、質量驗收製、事故分析製。各崗位要認真填寫運轉日誌。
3、工作麵回采工程質量和頂板管理,要按照國有重點煤礦《生產礦井質量標準化》的各項要求嚴格執行,做到動態達標、安全生產、文明生產。
4、所有上崗人員上崗前都必須學習本規程,學習後人人簽字並進行考試,不合格不得上崗。
5、加強工作麵綜采設備的管理,要按照設備完好標準進行檢修和保養,保證設備處於完好狀態。
6、所有綜采設備的安全設施,都必須按照設備的自身安全使用要求進行安裝調整,並保證完好可靠,正確使用,任何人不得以任何理由隨意撤除,在生產過程中,發現失靈立即更換,更換後再恢複生產。
7、為防止重大事故的發生,工作麵的各監測係統、通風係統、注水係統、防塵係統、通訊係統,應時時保證其完好,並堅持正常使用。
8、為防止大塊煤進入運輸係統,在所有的轉載溜子上安裝礦統一規格專用控石器,嚴禁任何人隨意拆裝。
9、人員經常跨越的運輸設備上方,要安裝牢固的人行過橋,並懸掛醒目的標誌牌。
10、當班管理人員要認真填寫安全信息卡,當班負責人必須及時組織人員落實整改。
11、嚴禁人員進入運轉的運輸機、轉載機裏側和上方作業;必須進入作業時,要停機閉鎖,維護好頂板與煤幫,並設專人看管閉鎖和觀察頂幫後方可進行。
12、進入工作麵內的所有人員應在支架人行道內行走,片幫掉頂的大塊煤矸要及時處理。
13、所有人員在處理各種管子前必須關閉截止閥,嚴禁帶壓作業。
14、生產科采煤礦壓組要配合采煤隊加強礦壓觀測工作,掌握工作麵頂板活動規律,進行來壓預報,正確指導生產,工作麵安裝觀測壓力的壓力表、圓圖儀必須維修、保養好,不得遺失,損壞的要及時更換。
15、兩人以上工作時,必須指定一名安全負責人。
16、拉移設備車時,由機電技術員編寫專項安全技術措施,並嚴格執行。
17、所有人員必須嚴格執行敲幫問頂和先支後回製度,嚴禁空頂作業。
18、現場作業人員發現隱患必須及時彙報,並認真填寫安全質量隱患台帳,跟班隊幹值班人員必須及時組織人員落實整改。
19、加強工作麵防滅火工作,在皮帶輸送機機頭和油庫配備足夠的防滅火器材,每處不得少於2個滅火器,配備砂箱、滅火鏟。定期檢查滅火器,保證合格。崗點人員必須熟悉防滅火器材的使用方法。 20、兩端頭切頂線處懸掛醒目的“嚴禁入內”標誌牌,所有人員嚴禁進入切頂線以裏作業。
21、工作麵正常回采期間,嚴禁爆破。過斷層、陷落柱等特殊地質構造確需爆破時,編製補充措施並經審批後嚴格執行。
第二節 頂板管理
一、采煤工作麵特殊規定:
1、巷道設計斷麵必須滿足生產設備安裝、設備移設所需要求。
2、采煤工作麵準備、回收期間,工作麵和巷道的交叉處,必須架設能滿足設備、支架進出所需空間的雙抬棚,且抬棚梁要和頂板連鎖。
3、綜采工作麵刮板運輸機頭、機尾必須在邁步長對梁或排頭架的掩護下進行移設
4、綜放工作麵的機頭、機尾至煤柱煤壁必須鋪設頂網。
5、使用裝載機時,裝載機機尾至破碎機必須安設封閉護罩。
6、所有采煤工作麵的兩巷超前維護不得少於30m,如遇巷道壓力增大時,必須延長維護長度。
7、采煤工作麵上、下隅角的原支護必須及時回收(留假風道除外),保證上、下隅角頂板及時垮落。
8、采煤工作麵上、下隅角的切頂線應和工作麵切頂線齊。
9、綜采、綜放工作麵采高超過3m時,必須使用伸縮梁(護幫板)支護煤壁。
10、每架綜采支架必須按設一組能監察支架初撐力和支架工作阻力的壓力表。
11、綜采工作麵支架在升架時初撐力要均衡。
12、使用伸縮梁控製頂板斷麵時,伸縮梁必須及時護頂。
13、采煤工作麵過變化、過煤柱、過空巷時,必須製定專項安全技術措施。
14、綜采工作麵末采回收時,遇頂板破碎要增打錨杆、錨索,加強頂板支護。
15、運輸、安裝、回收放頂煤排頭支架的尾部支架時,支架梁的前段必須使用專用支撐支架。
16、使用鉸接梁支護頂板時必須使用連接銷和水平契。
17、采煤工作麵必須有敲幫問頂、處理脫皮的專用工具。
二、處理冒頂特殊規定:
1、發生大麵積冒頂,分管安全、生產的副礦長、總工程師要及時趕赴現場,察看冒頂情況,製定處理冒頂的方案及措施。
2、處理冒頂期間,必須有生產科室的科長以上領導和有經驗的老工人跟班指揮。
3、處理冒頂期間,跟班隊級以上領導、安全管理人員必須和工人同上同下,不得脫崗。
4、處理冒頂時,必須安排有經驗的老工人觀察頂板動態
5、處理冒頂前必須先清理好退路。
6、發生大麵積冒頂時,嚴禁指揮工人冒險進入冒頂區作業。
7、處理大麵積冒頂時,推廣使用新技術,應用新材料、羅克休泡沫聚合物和其它新材料充填控製冒頂區頂板及圍岩自由麵處理冒頂。
8、工作麵頂板破碎用支護方式難以控製漏頂時要采用馬麗散固化技術解決頂板管理難題。
三、兩巷維護
(一)回柱
1、回柱應先清理好退路,用長柄工具將單體液壓支柱放液後用回柱絞車拉出,嚴禁人員進入尾巷作業。
2、上下兩順槽密集支柱與排頭架的頂梁後端相齊,每正規循環後必須與切頂線一致,嚴禁滯後回柱;上下端頭不得出現空載頂梁。
3、工作麵上、下出口麵前回柱、梁時,不得跨在運轉的轉載機或站在運輸機頭尾上作業。回柱前應提前觀察好頂板煤幫,頂板破碎時,使用邁步頂梁支護、掛好防倒鏈。
4、維護工在前移端頭抬棚梁時,應提前打緊邁步梁掛好防飛鏈,采取可靠的措施防止π梁墜落,挪移π梁嚴禁人員在其下方行走或站立。
5、回貼幫支柱時應首先檢查煤壁片幫及支護情況,支柱受煤幫壓力較大時,人員必須站在可靠的安全地點回柱。嚴禁人員站在支柱彈出歪倒、煤壁片幫所能波及的範圍內。
6、回料時要有專人在安全地點觀察頂幫,看好退路。
7、回柱或改柱時,嚴格執行先支後回的製度,人要站在支護完好的安全地點。
(二)超前回棚
1、回棚時要先對相鄰工字鋼棚進行支護再回棚,頂板破碎時,用圓木支好臨時套棚,控製好頂幫,並對周圍的工字鋼棚支護牢固,再回棚。
2、要堅持支一棚頂梁,回一棚工字鋼棚。
3、若確需用回柱絞車回撤工字鋼棚時,組長應首先派專人檢查絞車的安全設施,必須做到齊全、靈敏、有效。回料時,鉤頭上要掛一個2m的保險繩,所有人員要閃開繩道和棚梁下落、片幫掉頂以及鉤頭打滑可能波及地點,並有專人在作業點前後站崗,以防其他人員進入作業地點。
4、支棚後,要及時打好貼幫柱,背好幫。
5、回出的物料和剩餘物料應放在指定地點分類碼放整齊,放在一幫的單體支柱應放正放牢,清理好道路。
6、如有工字鋼棚變形時,應及時打點柱或下抬棚維護好。
7、換棚時,必須有三人以上進行操作。
8、當本工作麵運輸順槽壓力較大時,工字鋼防崩爪措施如下:運輸順槽棚頭至轉載機頭外10m人行道側每棚工字鋼下用完好單體支柱迎山打一梁三柱,達到初撐力,係牢防倒繩。
四、預防、處理冒頂的安全技術措施
(一)、預防冒頂的安全技術措施
1、嚴格執行作業規程的規定及時移架控頂,支架升平升緊,頂梁接頂嚴密。嚴禁空頂作業。
2、材、運兩巷端頭頂板維護時,支設支柱必須嚴格按照先支後回的原則進行,嚴禁提前摘掉支柱。碰倒或損壞、失效的支柱必須立即恢複、更換。
3、回采過程中若頂板破碎時,應減少支架的降架高度,嚴格執行帶壓移架、超前移架的方法。距離采煤機前滾筒1~2架及時收回伸縮梁,采煤機割過煤壁後,距離前滾筒1~2架及時追機移架,及時控製頂板。
4、頂板破碎時,必須降低采煤機的速度,減少對頂板的采動的影響,並及時移架支護。
5、若遇到頂板垮落高度大於500mm時必須停機,按照作業規程中冒頂處理措施及時處理。頂板控製好後,方可正常回采。
6、加強頂板管理,確保工作麵控頂範圍內,頂底板移近量≤100mm/m。
7、加強工程質量管理,確保工作麵煤壁和支架都保持直線,防止壓力集中造成冒頂。
8、必須及時檢修支架,及時處理卸壓支架。
9、必須及時調整支架間距,保證架間距均勻,防止架間間隙過大造成冒頂。
10、工作麵運輸巷、材料巷必須備有使用量10%以上的單體支柱、枕木和棚板等備用支護材料。
11、嚴格控製工作麵采高,嚴禁超高開采,對歪架、擠架、倒架等現象必須及時處理。
12、加強工作麵的初次來壓和周期來壓礦壓觀測工作,采取相應的措施,搞好頂板管理。
(二)、處理冒頂安全技術措施
1、如工作麵發生冒頂,及時向隊和礦調度中心彙報。
2、仔細觀察冒頂區周圍的情況,組織人員預備好足夠的木料和工具。當班班長指派專人負責觀察頂板,煤幫的變化情況。
3、在處理冒頂之前,必須先清理好退路,將周圍頂板維護好,待冒頂區頂板穩定後,方可進行處理。
4、冒落高度在500mm~800mm之間時,在支架頂梁上用2.0m板梁將頂背實,背板梁時人員必須站在支架斜上方,支架工將待維護支架的頂梁稍稍降低,將板梁沿走向從支架頂梁上方穿過將頂背實,然後將支架頂梁升起。
5、冒落高度超過800mm時,必須采取措施對冒頂區進行處理。處理冒頂前,當班帶班長必須仔細觀察冒頂區周圍的情況,組織人員預備好足夠的支護材料和工具(2.0m長板梁),指派一名有經驗的老工人指揮並負責觀察冒頂區頂板、煤幫的變化情況。在處理冒頂之前,必須先清理好退路,將周圍頂板維護好,待冒頂區頂板穩定後,方可進行處理。
6、在支架上方或前方叫接頂時,由上向下架一“#”字型木垛。接頂時,隻準一人站在冒頂處斜上方作業,並隨時進行敲幫問頂,防止發生二次冒頂傷人。作業時必須聽從跟班隊幹統一指揮,發現異常(如頂板響動、漏矸等)情況,通知作業人員立即停止工作,迅速撤出冒頂區。
7、處理冒頂時,必須有瓦檢員先檢查冒頂區空間的CH4和CO濃度,如CH4和CO濃度超過規定,必須停止作業,采取措施進行處理。
8、處理冒頂時,嚴格執行《架前作業安全技術措施》和《人員進入煤幫側作業安全技術措施》的相關規定。
五、人員進入煤幫側作業的安全技術措施
1、人員進入煤幫側進行工作時,必須2人作業,指定1人站在支護可靠的地點監護頂板及煤幫的安全情況,並用不小於2.0m的鋼釺嚴格執行敲幫問頂製度,將煤幫、架間的活煤活矸挑落。如有異常情況,馬上發出信號,工作人員停止作業,撤到安全地點。
2、人員進入工作麵煤幫側前必須將采煤機滾筒全部落至底板,對采煤機和刮板輸送機進行斷電閉鎖,人員進入轉載機上幫作業時,必須將轉載機進行斷電閉鎖,並嚴格執行停送電製度。
3、人員進入煤幫側前必須認真檢查作業地點及作業地點前後6個支架的支護情況,確保伸縮梁完全打出,支架升平升緊,緊貼煤壁,隨後將該段支架進液截止閥進行關閉,指派專人看管支架閉鎖,其他人員不得在該段支架內作業或逗留。
4、煤壁片幫較大時,必須用長不小於2.0m棚板進行背幫。
5、人員進入煤幫側檢查刮板鏈,嚴格執行《刮板輸送機、轉載機操作安全技術措施》的相關規定。
6、看閉鎖人員未經施工負責人通知,嚴禁任何人員打開采煤機、支架、刮板輸送機的閉鎖按鈕、截至閥或組合開關的隔離刀閘。
六、架前作業安全技術措施
1、交接班時支架工、清煤工必須認真檢查的完好情況,若發現損壞,及時進行修複或更換。
2、人員到支架前作業前,人員進入煤幫側前必須認真檢查作業地點及作業地點前後3台支架的支護情況,確保伸縮梁完全打出,支架升平升緊,緊貼煤壁,其他人員不得在該段支架內作業或逗留。
3、停留並觀察煤壁,待煤壁穩定後,再進入工作區域,並嚴格執行敲幫問頂支柱,及時清理架間的活煤活矸。
4、作業過程中必須有專人監護煤幫、支架閉鎖、架間醒煤活矸及作業地點斜上方刮板輸送機上的大塊煤情況,發現異常,立即通知作業人員撤至支架內。
5、清理電纜槽內的大塊煤時,必須將工作區域的伸縮粱全部伸出,將架間的醒煤活矸挑落,由專人監護煤壁片幫,架間漏矸情況。
6、作業地點距離采煤機小於30m時,必須將采煤機停電閉鎖後方可進行作業。
7、超前支架拉出區域,嚴禁人員架前作業。
七、防片幫傷人的安全技術措施
1、所有作業人員要經常觀察運輸巷、材料巷及工作麵頂板支護狀況和煤壁情況,嚴防煤壁片幫、掉碴傷人。嚴禁空頂作業。
2、嚴格執行“敲幫問頂”製度,用長把工具將材料巷和運輸巷頂、幫的活煤、活矸捅掉。嚴禁用手搬或站在片幫煤中部或下方進行處理片幫煤。任何人不得隨意拆除、敲打材料巷和運輸巷的棚梁,防止托板掉落、鬆動引起兩巷片幫。
3、已離層且有片幫跡象的地段必須先將活矸用長把工具處理掉,然後及時采取措施進行維護。
4、加強工作麵工程質量管理,確保工作麵煤壁和支架都保持直線,防止壓力局部集中造成片幫、冒頂。
5、采煤機割煤時,其前滾筒下方15m及後滾筒上方5m範圍內電纜槽附近除采煤機司機外不得有其它人員作業,以防片幫的煤矸竄出電纜槽傷人。
6、發現上、下端頭安全出口處煤壁或頂板有鬆動、裂縫或其它異常現象時,必須及時進行處理,確保安全。
7、采煤機割煤時,滯後采煤機前滾筒2~3架及時進行移架作業,頂梁接頂嚴實,並將支架伸縮梁及時伸出,以防片幫傷人。
九、端頭維護安全技術措施
1、端頭工必須熟悉支架、單體支柱的適用條件及支設方法,做好端頭及兩巷超前頂板管理。
2、端頭工進入作業地點時首先觀察頂板情況,嚴格執行“敲幫問頂”製度,並檢查支柱的完好情況和支護狀況,發現有碰倒、損壞或失效的支柱時,應及時恢複、更換。損壞的單體支柱要做好標記,及時出井檢修。
3、端頭工在工作麵上端口處作業時,嚴防輸送機拉來的大塊物料(或煤)進入轉載機,需要處理時,必須在對工作麵輸送機和轉載機進行閉鎖後再進行作業,並由刮板輸送機司機監視周圍環境情況。
4、支設或摘取支柱時,必須有3人配合作業,1人觀察頂板情況,2人支柱,禁止人員不足時作業。作業人員必須在支柱斜上方的安全地點作業,觀察頂板人員在其側後方,如有異常,立即停止作業撤到安全地點。作業地點5m範圍內不得有人員通過。
5、支柱時調整好柱子迎山角,均勻注液緩慢升起,用防倒鏈捆綁牢固,以防支柱在失效或損壞後倒柱傷人。柱距偏差不超過±100mm。
6、嚴禁回柱時移支架。要先移架,後回單體支柱以及推移刮板輸送機機頭或機尾平行作業
7、使用的單體液壓支柱和柱帽必須符合規定要求,回撤或備用的單體液壓支柱碼放整齊。
8、新入井或修複後第一次使用的液壓支柱,在支設前應連續升、降柱,待支柱內腔的空氣排盡後方可使用。嚴禁使用不合格的單體液壓支柱。
9、使用注液槍時,嚴禁槍口對人。注液槍使用後要掛在支柱上不許隨意亂放,更不準用注液槍敲打硬物。
10、在安全出口支護的各項工作中應注意保護機電設備。
八、工程質量要求:
1、工作麵投產前,必須進行安裝質量驗收,合格後方可正常生產。
2、回采過程中嚴格執行《生產礦井安全管理及質量標準化標準》,把質量標準化納入生產的全過程。各工種嚴格按《崗位作業標準》和《煤礦工人技術01manbetx
》進行作業。
3、工作麵經常保持“三直、一平、兩暢通”且浮煤要清理幹淨。兩巷無浮煤、無雜物、無淤泥積水。
4、必須保持好工作麵的直線度。
5、要隨時根據機頭、機尾高差,合理調整機頭、機尾進度,以防工作麵輸送機出現上竄下滑。
6、工作麵采高及層位要符合要求,不得隨意增大或降低采高,不得隨意改變層位以防造成拉槽冒頂或丟煤。
7、工作麵支架要編號管理。
8、兩巷備用材料、設備存放在超前支護範圍以外指定地點,且碼放整齊並掛好標誌牌。
九、工作麵各工序質量要求
第三節 防治水
1、7217工作麵軌道、運輸順槽低窪處易積水,是排泄水的重點區段,需加強監控、管理。
2、為防止上部來水及相鄰工作麵湧水進入工作麵內,在軌道、運輸順槽內的局部低窪處及預計湧水量增大處應提前施工泄水孔及水倉。
3、為有效利用水倉,防止堵塞,淤塞,水倉的尺寸:長×寬×深=2.0×1.5×1.5m,水倉周圍應安裝柵欄,柵欄高度不底於1.0m,並在順槽內對應的位置懸掛醒目的標誌牌。
4、水倉使用過程中,使用單位應派專人負責定期清理水倉的淤煤、雜物, 確保水倉的暢通。
第四節 “一通三防”
1、加強通風管理,確保工作麵的風量達到370 m3/min,風速滿足要求。因巷道冒頂或其他原因達不到上述要求的,應立即進行整改,整改完畢後再恢複生產。
2、確保工作區域內空氣成分滿足要求,正常情況下氧氣不低於20%,二氧化碳不高於0.5%,其他氣體濃度符合規程規定。
3、各班組長必須認真履行瓦斯檢查員手冊簽字製度,及時掌握工作麵CH4濃度的變化情況,必要時按要求組織人員撤離。
4、各班組長、電鉗工及工作麵內單獨工作人員必須攜帶便攜式瓦斯檢測報警儀,工作麵回風隅角要懸掛一台便攜式瓦斯檢測報警儀,對工作麵瓦斯進行監測。
5、認真執行設計的綜合防塵措施,保障防塵用水有充足的水量和符合要求的水壓。
第五節 運輸管理
一、起吊運輸重物及大件:
1、綜采設備和大件上下井裝車時,要派專人進行檢查完好後方可裝車。
2、裝車時,要安放平穩,封車牢固可靠,不得少於三道,無滑動部位,不超高超寬,不到卸車位置不準解掉封車索具。
3、井下提升運輸設備大件前,要對軌道、巷道、絞車驅製動裝置、鋼絲繩、鉤頭、信號係統等安全設施進行全麵檢查,確保無誤後方可作業。
4、運送要選擇符合要求的起吊、拖運工具和索具。
5、用手拉葫蘆起吊重物,其噸位必須大於重物的重量。要先試吊高度100~200mm,無誤後再起吊。
6、起吊和拖運時,吊索捆縛和受力點應係在設備大件上的吊裝部位,吊索的轉折處與設備接觸部位,應用軟質墊件,嚴禁把設備的外凸處手柄當作吊裝繩用。嚴禁用半環作為起吊工具。
7、捆綁易變形的部位時,應采取措施防止其變形。設備上的滑動部位應予以固定,以防滑動碰壞和碰傷人員。
8、設備在起吊拖運時,一般不得中間停止作業,設備到位或中間停止時,應放置穩固。對重心高的設備,應采取防搖動或傾倒的措施後,方可拆除起重機械或索具。
9、運輸起吊設備時,禁止任何人隨同設備同行升降,禁止人員在設備下麵或受力索具、鋼絲繩附近及吊裝物下落歪倒波及的地方通過和逗留,不得將頭或手腳伸到可能被壓、擠的位置。
10、利用絞車或滑輪進行拖運起吊大件前,要對絞車的負荷、鋼絲繩的承載能力、滑輪的額定載荷進行校核,確保無誤後方可操作。拉移時兩頭設專人在安全地點站崗,嚴禁人員進入繩道、滑輪所能波及的範圍。
11、裝車、提升運輸、起吊、拖運時,必須由跟班或帶組長統一指揮。
二、運輸機、轉載機:
1、開機前,應首先檢查確認傳動裝置附近無雜物、管線吊掛整齊、各種螺絲齊全緊固、蓋板完整、油量適當、冷卻係統良好、信號齊全清楚、閉鎖靈敏。
2、二機起動後,要注意觀察其運行狀態,觀察其運行是否平穩,聲音是否正常,運輸機的鏈子、刮板連接環、分鏈器等要求完好不缺,牢固可靠。
3、二機運行時,司機不得離開崗位,若要離開必須停機閉鎖。
4、二機電機和減速箱的通風和冷卻係統要保持良好,電機減速箱工作溫度不得超過75℃。
5、運行中的二機設備嚴禁人員跨越。人員在三機內作業時要停機閉鎖並派專人看管。
6、運輸機或轉載機一般不得重載停車,嚴禁大塊煤、矸通過,采煤機有大塊煤、矸影響運輸或破碎時,應停機進行處理。
7、人員在檢查、維修運輸機時,應首先將伸縮梁伸出,並用長把工具敲幫問頂,以防片幫傷人。若頂幫破碎要采取臨時支護措施。
8、處理二機事故或更換二機設備時,要執行停電掛牌製度。維修檢查運輸機底鏈時,一定要用木墩墊牢溜槽後方可讓人員進入作業。
9、刮板運輸機和轉載機鏈子鬆緊合適,必須用本麵閘盤緊鏈器緊、掐鏈子,不準使用單體支柱緊、掐鏈子。
10、推移轉載機前首先要清除機道上的浮煤、浮矸和雜物,檢查有無障礙物,並將電纜管子吊掛好,在確保安全後方可拉移。
11、推移時,應保持轉載機兩邊千斤頂受力均勻,供液時要慢慢供液,一旦出現拉移困難時要停止推移,問題查清並解決後再推移。
12、轉載機推移到位後要做到平、正、穩、直。
13、推移轉載機,麵溜司機要注意觀察機尾情況, 轉載司機要注意觀察機頭情況,轉載機兩旁不得有人,到位後要立即停止供液。
14、在用運輸機運料、工字鋼和立柱時,要由帶班長統一指揮,將所運物料固定好,並派專人在運行路線上看管閉鎖,取料時要停機閉鎖專人看管,並把支架護伸縮梁伸出,護上煤壁。超長超重物料不得用運輸機運送。
l5、在轉載機尾倒數第3~5節處,人員能通過溜槽上設一過橋,以便設備運轉時人員通過。
16、工作麵仰采時,在易片幫、折幫、頂板破碎等不安全情況下,禁止在架前行人。
三、膠帶輸送機
(一)開機前的注意事項
1、檢查動力傳動係統附近有無雜物,管線吊掛是否整齊,各種保護裝置,信號閉鎖係統應齊全靈敏可靠。
2、檢查清掃器的磨損情況,應確保清掃器清掃良好。
3、皮帶鬆緊要適當,接頭良好,同一斷麵斷裂不超過2×100mm。
4、底板無雜物、碎石、浮煤等,防止磨劃皮帶。
(二)運行中的注意事項
1、開機前要發出起動信號,得到回點後方可起動。
2、起動後,司機要注意各部運轉聲音情況,皮帶運行要平穩。
3、當出現皮帶跑偏或撕裂時,要及時停機處理。
4、人員在調皮帶時,要紮緊袖口,嚴防手臂、衣袖卷入運轉的滾筒中。
(三)停機
1、避免重載停機。
2、不得用水衝洗皮帶機和設備。
3、司機在離開崗位時要停機閉鎖,檢修班在檢修皮帶時應停電閉鎖。
4、嚴禁人員乘坐皮帶。
5、人員在皮帶上方作業時,要停電掛牌並閉鎖。
6、皮帶張緊絞車將皮帶張緊結束後,應把隔離開關打到零位。
7、皮帶機的加縮儲存:
①將皮帶機上的煤開淨,把控製開關手把打到斷電位置並閉鎖,掛上停電牌,準備開儲帶裝置拉緊絞車;
②清理幹淨放置承載架和機尾的巷道。
儲存皮帶時,拆除中間架,用千斤頂或絞車把承載部連同機尾一起向前牽引直至與剩餘的中間架相對接,調整機尾與中間架的中心在一條直線上;
(延長皮帶時,鬆開張緊絞車,用千斤頂或絞車把承載部連同機尾一起向後牽引直至需要位置,增加中間架,與原有的中間架相對接,調整機尾與中間架的中心在一條直線上;)
③機尾部發出信號,開啟張緊絞車將多餘的輸送帶卷入儲帶倉內並張緊輸送帶;輸送帶縮好後將千斤頂活塞杆收回,將控製手柄打到切斷位置,再將張緊絞車開關閉鎖好;
④摘掉停電牌,根據機尾發出的信號按有關程序啟動並調整皮帶機直到完好。
8、拆除輸送帶:
①將皮帶機上的煤開淨,把控製開關手把打到斷電位置並閉鎖,掛上停電牌,清理幹淨浮煤、雜物,準備開儲帶裝置拉緊絞車;
②鬆開張緊絞車,將多餘的輸送帶一端割斷,按需要長度切割多餘輸送帶並將其運走;
③將輸送帶兩端接好,啟動張緊絞車將輸送帶張緊到合適程度;摘掉停電牌,按有關程序啟動並調整皮帶機。
第六節 機電設備
一、采煤機
(一)割煤
1、開機前應首先檢查采煤機:各部位螺絲要安全完整,滾筒截齒要齊全鋒利,操作手把、急停手把和按扭要靈活可靠,油位要正常,冷卻管路要暢通,電纜卡子要連接良好。然後發出開機信號, 等滾筒周圍10m之內無人員後方可送電開機。
2、開機應堅持先送水後送電,先斷電後斷水,嚴禁無水或水壓不足開機。
3、采煤機在工作過程中,司機應注意隨時觀察壓力表、溫度表、真空表的顯示情況,仔細監聽采煤機的聲音,如有不正常時應立即停機處理,嚴禁采煤機帶病運轉。
4、采煤機在運轉中,司機要集中精力,觀察滾筒前有無障礙物,不得出現采煤機割支架前梁或單體支柱等鐵器物品,不得用采煤機破碎矸石。采煤機前滾筒要沿頂板割煤,嚴禁留頂煤。
5、采煤機在割煤過程中,靠近滾筒處人員不得在支架前方行走, 采煤機過後要及時護幫以防片幫或滾筒甩出的物品傷人。
6、采煤機司機在工作中應看好電纜,及時清除電纜槽內雜物,出現電纜卡子受損時要立即停機處理。嚴禁出現電纜、水管受力情況。
7、采煤機司機在離開采煤機機身時要停機並摘掉滾筒離合器。
8、采煤機在進入兩端頭時,帶班長應指定專人進行監護。隻有在端頭頂板維護完整、單體支柱全部撤除、電纜、管線吊掛整齊、固定牢固、各種雜物清除幹淨、人員全部閃開10 m以外後方可開機。開機前兩巷不得有人正對滾筒,以防甩出物品傷人。人員在滾筒周圍作業或更換截齒前,采煤機司機要先摘掉滾筒離合器並斷電,在帶班長安排好人員維護好頂板和煤壁以後,方可操作。
9、煤機司機要嚴格控製割煤質量和采高,頂底要平,不留傘簷。
10、煤機司機應根據煤層厚度合理控製采高在規定範圍內。
11、工作麵必須沿頂割煤。
12、工作麵過斷層等地質構造或硬矸石時,禁止煤機強行截割。
(二)檢修
1、檢修采煤機時前部運輸機必須停電閉鎖。
2、采煤機應按日檢內容進行檢修,嚴禁漏檢。
3、檢修滾筒、減速箱等傳動部位時,必須把電機隔離開關、減速箱隔離手把打至零位,非檢修人員不得擅自操作上述手把。
4、檢修泵箱、減速箱等精密部位時,應首先搭好防塵棚,防止煤塵進入液壓係統。
5、進入工作麵煤壁前檢修或處理事故時,要維護好頂板和煤壁。
6、正常檢修時,采煤機應停放在頂板完好、無淋水的地段,並隨時敲幫問頂,嚴禁空頂作業。
7、檢修采煤機時嚴禁隨意敲砸,液壓係統嚴禁用棉紗擦。
8、檢修要達到完好標準,並進行割煤試運轉。
二、移架、推拉運輸機
(一)移架
1、移架前,首先檢查支架是否完好,否則要維修,並清理架間、架前浮煤雜物,將電纜、管子吊掛整齊,在確定支架周圍無人後方可操作。
2、移架時,如果出現拉移困難,要立即停止移架,待查明原因處理好後方可移架。
3、移架前要觀察好周圍的頂板和煤幫。如果出現采高不足或頂幫破碎時要首先處理好頂幫,然後移架。
4、工作麵局部片幫掉頂,梁端距超過340mm時,應及時移超前架,實現對頂板的提前支護。
5、支架出現咬架、擠架、倒架時,應掌握好拉架次序,及時進行處理,防止硬拉硬拽,造成支架損壞。
6、發現支架出現跑、冒、漏液時,要及時處理,生產班確實無法處理時,要及時關掉截止閥,並向下班人員交待清楚。處理支架時要嚴禁出現單腿銷、鐵絲代銷子和無銷子現象。
7、在升支架時應防止前梁帶載荷升架,以防銷子斷裂傷人。
8、支架移完後,要用側護板協調好架間距,待升起支架後及時打緊伸出伸縮梁,並將操作手把回到零位。
9、拉移排頭支架前,應首先按標準維護好端頭頂板,回柱工離開放頂線,所有人員全部閃到安全地點後移架,移架人員應站在安全可靠地點移架。
10、支架工拆卸閥組和管子時,應首先關掉截止閥(截止閥必須工作可靠),停止高壓泵,嚴禁帶壓、帶載拆管子和閥組。
11、清理支架頂梁浮煤時,人員必須站在鄰架下用長把工具操作並觀察好幫頂,嚴禁空頂作業,清完及時將支架升牢。
(二)推拉運輸機
1、在推拉運輸機時,如果出現推拉困難,應及時停止供液,待查明原因,處理完好後方可推拉。
2、推拉運輸機時,人員不得站在運輸機和支架中間,以防框架彈起傷人和斷鏈傷人。
3、推拉機頭、機尾時,要多人協調操作,以防造成運輸設備的損壞。
4、推移運輸機時,要保證彎曲度不大於5°(彎曲段長度為不小於15m),一次推移步距不超過200mm,采用多次推移到位的方法推移運輸機,嚴禁雙向或多頭推移。
5、支架後方有人時, 嚴禁動作本架及相鄰支架。
一、小絞車安全操作:
1、任何絞車在牽引運行中,鋼絲繩兩側一律禁止有人,嚴防鋼絲繩崩斷傷人。
2、開車前必須先聯係好信號,信號傳遞接收不明不得開車,並認真檢查絞車、鋼絲繩、鉤頭、絞車穩固、保險繩等情況是否完好。
3、調度絞車不能當作回柱絞車使用。
4、兩巷“一坡三擋”裝置必須齊全、可靠。
5、要經常檢查兩巷軌道情況,發現隱患及時處理。
6、運送物料過程中,要隨時觀察車輛運行情況,發現異常時立即停車處理。
7、電動機在不啟動的情況下不得鬆閘下放重物。
8、操作小絞車時,司機必須在護身板後操作,嚴禁在絞車側麵或滾筒前麵操作,嚴禁一手開車,一手處理繩。
9、工作中嚴禁把兩個閘把同時閘緊,以防燒壞電機。
10、如遇啟動困難,應查明原因,不得強行啟動。
11、車輛掉道,禁止用絞車硬拉複位。
12、嚴禁超載掛車、蹬鉤、扒車。
二、電氣維修及遷移變列車
(一)、電氣維修安全措施:
1、所有電工要熟悉掌握電氣設備使用性能和一般維護技術,嚴格執行《煤礦安全規程》中的有關電氣部分的規定。
2、電氣維修必須按照《煤礦安全01manbetx 》作業,嚴格停送電製度,堅持停電掛牌,或專人看管,誰停電誰送電。
3、所有電氣保護靈敏可靠,不準隨意撤除不用,當保護不靈時,應停電處理,處理不好不準強行送電。
4、要定期檢查設備的防爆性能、絕緣保護性能,對不符合要求的設備、配件及時更換。
5、設備的整定值必須符合要求,不得擅自更改。
6、皮帶機和電氣保護實驗、電纜日檢,按規定日期做好記錄。
7、更換電機等設備時要對軸頭、結合麵、電纜等進行保護。
(二)、拉移電氣設備列車安全措施:
(1)、材巷設備列車(放置泵站、組合開關、移動變電站、控製台及電纜)的移動通過安裝在材巷內的兩台18.5KW的回柱絞車牽引來實現的。
(2)、移動設備列車前,施工負責人必須在絞車前5m以外及列車前、後5m以外各設置1名警戒,移設工作結束後施工負責人親自將警戒撤除。
(3)、施工負責人檢查現場沒有問題後,由施工負責人用電話和調度中心彙報,經生產指揮中心許可後由地麵控製台將變電所高壓櫃的電源停掉,停電後由機電工長指派專人懸掛“有人作業,嚴禁送電”的牌,並在變電所指派專人看管高壓櫃。
(4)、停送電必須嚴格執行“礦停送電管理製度”的規定;停電前,先由瓦檢員對施工地點20m範圍內瓦斯濃度進行監測,瓦斯濃度在1%以下方可停電,驗電,保證無電後放電,掛接地線。確認無電後,拆下電站高壓連接器,分別對高壓電纜、移動變電站放電、方可進行工作。放電時,必須由機電工長和跟班隊幹在現場指揮。
(5)、拉移移動變電站前,派專職電工將斷路開關停電閉鎖掛牌並有專人看管。並派專人檢查軌道質量、壓柱、串車裝置、防跑車裝置、絞車的安全設施(閘、信號、絞車繩、鉤頭等)及沿途的電纜管線等,清除障礙物,並將設備車全部停電,確定無隱患後方可下達拉移命令。拉移時要由班組長統一指揮,各相關崗點人員必須持證上崗,分工合理。
(6)、串車連杆必須達到設計要求,采用承載拉力為20噸的平板車,其碰頭全部焊死,並堅持使用保安繩,繩徑符合安全係數要求。
(7)、拉移時移動電站裏側、車盤之間及下方嚴禁有人,要派專人設置雙向警戒,範圍從絞車至預定位置。
(8)、拉移電站時,電站的牽引絞車必須緩慢下放,到位後移動變電站車下必須安設加固的擋車器。
(9)、電站的連接裝置,必須進行日檢,以確保完好。
(10)、當順槽坡度增大,電站拉移困難時,要增加拉移絞車,並增加穩固裝置(固定采用預挖基礎坑設地錨並用砼澆鑄)。
(11)、遇巷道頂板有淋水時,移動電站電氣設備上方應安設防淋水裝置。
(12)、拉移時四人以上協調作業,兩人觀察電纜水管,一人操作絞車,一人聯係信號,隨時注意設備車的拉移情況。
(13)、拉移完畢後,設備車打上可靠的阻車設施,將電纜水管重新吊掛整齊,重新接好各設備接地極。
(14)、上坡拉移變時,在軌道上安放好阻車器。下坡拉移變,兩部JDHB-30絞車與11.4KW絞車的閘把處於半鬆閘狀態,如絞車司機發現設備列車速度突然加快時,必須立即刹車,防止跑車。
(15)、移動過程中,設備列車運行方向及兩側嚴禁行人。絞車速度控製在0.4m/s。
(16)、設備列車運輸到指定位置後,對高低壓頭進行檢查維護。經檢查無誤後,用電話通知地麵控製台對高壓負荷側試送電一次,當變壓器運行正常,將低壓饋電開關合上,正常後方可離開現場。接高壓膠管時,必須將管頭清理幹淨,"U"型卡子必須穿到位。
(17)、在移設到位後,及時將車輛支設穩固,並將每一輛車檢查固定安全,然後方可將絞車的鋼絲繩收回,將電源拆除。將泵站的電源及泵站的供液係統恢複,確保工作麵的支架供液暢通。
(18)、泵站運轉前認真檢查各管路接頭是否牢靠,潤滑油位是否正常,各部螺栓是否鬆動,待確定無誤時,點動電機確認正、反轉後,方可正式啟動泵站係統。
四、泵站
1、啟動泵站前,應首先進行檢查,保證各部件無損傷、各連接螺絲緊固、潤滑油位正常、液位適當、密封完好、乳化液配備合理、自動配比裝置完好、各種保護齊全可靠、運轉方向為正向。
2、泵啟動後,如有異常要立即停泵檢查處理,嚴禁帶病運轉,嚴禁反向運轉。
3、當工作麵管子破裂時,要立即停泵處理。開泵前必須向工作麵發出開泵信號再等5秒後開泵。
4、檢修或更換泵的機械液壓元件時,必須把開關的隔離手把打到零位,嚴禁帶壓操作。
5、泵的卸載閥整定值不超過31.5MPa,供液壓力不低於30MPa。嚴禁隨意調整安全閥的整定值。
6、加強液壓係統的清潔衛生,泵箱過濾器應定期清洗,各種膠管液壓元件應保持清潔,嚴禁泵箱敞口,嚴禁不經過濾網直接向泵箱倒入乳化油。
三、更換大型部件安全措施:
(1)、更換大型部件時,必須停開各種設備,以防誤操作。
(2)、人工搬運大型部件時,要配備足夠的人員,統一指揮,協調一致,通力配合,防止碰手碰腳事故。
(3)、使用導鏈、滑輪起吊大件時,導鏈、滑輪要完好,且規格要與設備重量相匹配。
(4)、起吊大件時,要選擇合理的起吊點,並加強該點的支護。
四、一般安全規定:
(1)、人員跨越轉載機和膠帶輸送機處要設置過橋。
(2)、容易碰到的外露的機械轉動部位及溜煤眼周圍必須安設可靠的防護欄。
(3)、設備列車根據巷道坡度設置可靠的擋車裝置。
(4)、人員在機道作業時,必須停止采煤機並閉鎖工作麵刮板輸送機,嚴格執行敲幫問頂製度,並有專人監護頂板,以防發生傷人事故。
(5)、要有專人經常檢查兩巷支護情況,發現支架及巷道變形嚴重,必須及時采取加強支護措施。
(6)、各部運輸設備在停工前必須拉空,以防重載啟動造成事故。
(7)、工作麵過斷層、無炭柱等地質構造時,另編專項措施。
(8)、其它未提及事項嚴格執行《煤礦01manbetx 》、《煤礦工人技術01manbetx 》、《機電設備操作規程》、《崗位作業標準》及礦下達的有關規定。
五、 行人安全措施
(1)、行人必須按規定的行人路線行走。
(2)、跨越轉載機和膠帶輸送機處要走人行過橋。
(3)、當工作麵受輸送機上竄、下滑影響行人不暢時,必須采取停機過人(或繞道而行),各轉載點過人處必須設置警標,提醒行人注意安全。
六、機電設備、膠帶運輸的特殊規定:
1、在安裝、檢修、更換、拆除、回收機電設備大部件時,必須製定專項安全技術措施。
2、專項安全技術措施要對設備、設備部件的起吊、裝卸、捆綁、運輸、拆除、安裝、試運轉做詳細規定。
3、專項措施必須經安監處審批,安監處要派專人對措施進行監察落實。
4、在安裝、更換、拆除、檢修設備時,作業地點要懸掛警示牌。
5、在更換設備部件時,相鄰設備必須閉鎖,並懸掛警示牌。
6、檢修、安裝、設備拆卸時必須使用專用工具。
7、井下起吊重物時必須使用專用起吊工具,並要有專人觀察頂板。
8、行人過橋,橋麵距頂板高度必須在1m以上,過橋寬度、護欄高度勻不得小於0.4m,並固定平穩。
9、做膠帶接頭時,必須避開傳動部位,相關設備開關必須閉鎖,懸掛警示牌。
10、順槽膠帶必須安裝急停裝置,並要靈敏可靠。
11、膠帶在運轉中嚴禁更換托輥,嚴禁清理滾筒上的煤泥雜物。
12、非運輸物料膠帶嚴禁運輸任何物料。
13、順槽膠帶、機頭至張緊絞車必須加設防護欄,機尾必須加設防護罩。
14、膠帶機頭下兼做行人通道時,必須在行人通道與膠帶之間增設護網。
15、主膠帶機安設,坡度超過20°時,每隔100米要加裝一套逆止擋板。
16、順槽膠帶機安設20°時,每隔200米架設一套框架式安全警示牌。防止違章乘座膠帶機。
17、井下檢修高壓開關時,必須停所檢修開關的上一級控製開關,嚴禁帶電檢修。必須嚴格審核停、送電措施,執行停送電製度和驗電製度。
18、變電所低壓檢漏試驗,工作麵移變檢漏試驗必須按要求進行每日試驗,並做好試驗記錄,做到靈敏可靠。
19、嚴禁無證電工進行電氣檢修,低壓開關必須上兩防鎖,鑰匙由電工自帶,做到非電工不得擅自打開開關。
20、低壓開關保護插件要按規定(每6個月)輪換上井測試,嚴禁不合格插件失效運行。
21、無人值班的變電所必須上鎖,停、送電必須由專職人員操作。
一、采煤機操作安全措施:
(1)、采煤機割煤由兩名以上司機進行操作。采煤機與噴霧泵必須實現泵機聯鎖,否則嚴禁開機。
(2)、開機前要對采煤機及其周圍進行詳細檢查,確認安全正常後方可開機作業。
(3)、開機前必須發出信號,確認四周無人後方可啟動采煤機。
(4)、采煤機司機要隨時掌握好層位及采高,割直煤壁,割平頂底板,不得留下傘簷,嚴禁挖底割破底板鋁土泥岩,以免影響煤質及造成支架鑽底。同時密切注意煤層及頂底板變化情況。
(5)、嚴防滾筒割住支架伸縮梁等,以免造成采煤機截割裝置損壞。
(6)、割煤過程中要合理掌握采煤機牽引速度以防煤量過大造成輸送機超負荷運行。同時要與拉架工密切配合,以免造成支護不及時而空頂。
(7)、采煤機運行過程中,司機注意力要高度集中,隨時注意機器各部溫度、壓力、聲音、氣味及運行情況,發現異常及時停機處理,不得帶病運轉。
(8)、采煤機割煤過程中要密切注意拖纜裝置,發現拖纜裝置卡住或出槽時要及時停機處理。
(9)、采煤機割到兩端頭時,采煤機司機要精力集中,防止割住端頭管線及單體支柱等,同時兩巷人員不得正對滾筒,以防甩出雜物傷人。
(10)、采煤機與工作麵刮板輸送機要實現閉鎖。
(11)、采煤機無水或噴霧不正常不得開機。
(12)、收工時采煤機要停在頂板完好地點,將兩滾筒降下放到底板上,並將采煤機上方支架伸縮梁伸出維護好頂板。
二、支架操作安全措施:
(1)、拉架之前要清理架間、架內的浮煤和浮矸,以免影響拉架;同時要詳細檢查支架各閥件、管路、管接頭等是否完好,有崩管、漏液現象要及時更換處理。
(2)、拉架時要少降快拉,並觀察架內電纜、液管、水管等情況,防止拉斷或擠壞管線。
(3)、拉架時,要根據情況調整頂梁仰俯角及前後側護板,以保證支架前梁接頂嚴密且支架方向、間距和穩定性符合要求,保證不發生歪架、倒架、擠架、咬架現象。
(4)、升架接頂後,要保證足夠的充液時間,以達到規定的初撐力,初撐力不低於24MPa。
(5)、升架時,要密切注意左、右側護板情況,必要時將側護板收回,以防咬架時頂壞側護板。
(6)、操作動作完成後,應將操作手柄及時複位,以免發生誤動作。
(7)、發生倒架、歪架、咬架時,要利用支架側護板和單體支柱配合處理。
(8)、支架端麵距超過規定時,應將支架伸縮梁伸出護頂,必要時將支架超前拉出或在前梁上挑棚板支護。
(9)、如工作麵有片幫現象,支架拉出後要及時將伸縮粱伸出護頂,采煤機割煤過程中,超前前滾筒將伸縮粱收回,但超前收回距離不應超過3個支架。工作麵收工時,必須將伸縮粱全部伸出護頂。
(10)、由於操縱閥組在後立柱之間,人員操作時必須側身操作同時注意觀察煤壁及頂板情況,確保安全。
(11)、使用支架前梁起吊重物時,必須保證頂板、煤壁完好,並且嚴禁使用相鄰兩個支架同時起吊重物。
(12)、嚴禁同時降下相鄰兩個支架進行拉移。
(13)、工作麵移架時,人員必須在支架內行走,支架與電纜操之間禁止有人逗留或作業。
(14)處理死架的安全技術措施
1、在處理死架前,先將頂板控製住,人員要站在安全地方,相互配合好,以防發生意外。
2、從死架底座兩側向底座的底板中間打斜眼,少裝藥(半卷),填好炮泥,放震動炮達到鬆動目的即可,嚴禁多裝藥,以防崩壞液壓支架。
3、爆破前要用舊皮帶將本架及左右兩架的立柱、閥組、高壓膠管保護好,防止損壞。
4、處理支架時必須將相鄰支架閉鎖, 伸縮粱伸出護頂,派專人看護。
(15)、防止倒架的安全技術措施:
1、嚴格控製工作麵采高,嚴禁支架超高使用。
2、支架要升平升緊,接實頂、底板。
3、及時用側護板和底調千斤調整支架間距,防止支架間距過大,造成倒架。
4、對因底板過軟而造成倒架時,可在支架底座前端拉架時鋪柱帽或道木,長度視具體情況而定。
5、及時消除支架錯差,防止相鄰支架錯差高度超過側護板高度的2/3。
三、刮板輸送機、轉載機、操作安全措施:
(1)、開機前,先檢查傳動裝置緊固情況,油質、油位是否符合要求,信號是否靈敏可靠,確保無誤後方可開機。由於本工作麵電機是水冷電機,開機前必須先開水(靜壓水),後開機,嚴禁無水開機。
(2)、開機前,應先發出開機信號,確認無異常後方可按順序開機,嚴禁強行啟動。
(3)、嚴禁人員蹬乘刮板輸送機和從運轉中的過渡槽處跨越輸送機,如確需從過渡槽處跨越,必須停機後方可跨越。
(4)、處理輸送機故障時,必須將輸送機閉鎖後方可作業,並設專人傳遞信號,作業地點附近3~5個支架不得動作。
(5)、拉機頭、機尾支架及移轉載機時應停機進行。並檢查巷道中支護情況及電纜吊掛情況,以防推倒支柱或擠破電纜。
(6)、刮板輸送機接拆鏈時,使用緊鏈器,緊鏈到位後,立即停機,嚴禁在點動狀態下拆接刮板鏈。
(7)、工作麵前後刮板輸送機司機要站在支架和頂板完好且不迎麵正對輸送機機頭的地方操作。
(8)、刮板輸送機機頭與轉載機搭接高度和搭接距離要適宜,以防底鏈帶回煤造成故障。
(9)、轉載機的進、出料口必須設有噴霧,否則不能開機,同時進出料口要設擋矸簾,以防煤塊飛濺傷人。
(10)、有大塊煤、矸在轉載機進料口堆積外溢時,應停止工作麵刮板輸送機停機處理。
(11)、如必須用刮板輸送機運料時,必須設專人聯係好信號,控製采煤機急停按鈕,並停機取料。同時嚴格執行《煤礦工人技術操作規程》中有關規定。
(12)、工作麵處理刮板輸送機斷底鏈事故時,通過開天窗溜槽找出斷鏈點,然後將斷鏈拉到位對接。
(13)、轉載機運行時,嚴禁人員跨越入料口和在機器上方工作。
(14)、輸送機要規定準確的開停信號,以防發生誤操作。
(15)、轉載機至工作麵運輸機機頭必須設置封閉式鋼筋護欄且牢固可靠;工作麵前後運輸機機頭之間應在裝載機兩側掛設防護鏈,防止人員進入裝載機。
(16)、處理刮板機“壓死”的安全技術措施
①、因煤量大壓死刮板機或冒落的大塊矸石使刮板機不能正常啟動時,嚴禁強行啟動。
②、處理時,首先閉鎖刮板輸送機及采煤機,然後人員進入溜子道清理煤、矸。作業時,必須伸出伸縮梁護住頂板與煤壁,然後人工將煤、矸清出溜槽,最後解除閉鎖發出開車信號。
四、膠帶輸送機操作安全措施:
(1)、開機前,對設備進行全麵檢查,發現問題及時處理,不得強行啟動或超負荷啟動。
(2)、啟動前應先發出信號,確認信號無誤後,方準啟動。
(3)、嚴禁用膠帶輸送機運送物料或人員乘坐輸送機。
(4)、輸送機運行中如發現聲音異常或跑偏、撕裂及托輥、滾筒損壞時,必須及時聯係停機處理。
(5)、處理膠帶輸送機故障時,必須將輸送機停止運轉,切斷電源,打開隔離開關後方可作業。
(6)、輸送機運轉時,禁止清理機頭、機尾滾筒及其附近的煤粉。
(7)、調整皮帶跑偏安全措施
⑴、調整試運轉膠帶輸送機,必須在膠帶輸送機機頭固定折返裝置中部及機尾處各設一人觀察和調試。發出開機信號待機尾回鈴後,皮帶司機先點動皮帶機,點動3-5次,每次點動距離為5m左右,點動檢查皮帶折返裝置,貯帶倉內皮帶無跑偏現象後,再開動膠帶輸送機不得少於整條皮帶兩周的調試,確保檢修質量。
⑵、調整皮帶的人一定要將袖口扣緊,嚴禁穿皮襖、長袖衣服,破衣服調整皮帶,以防衣服卷入滾筒傷人。
⑶、調整皮帶時,嚴禁用板梁,撬杠進行調整,更不允許將煤泥及木料等雜物塞入皮帶滾筒進行調整。
⑷、中間架上的膠帶跑偏,調整上托輥或下托輥,例如:膠帶向左跑偏,先從開始跑偏點順膠帶運行方向,向前旋轉左邊的上托輥或下托輥,注意每個托輥調整量要小,調整托輥數量多幾個。
⑸、滾筒處的膠帶跑偏,借助調節螺釘來調偏,每次調完,要讓膠帶在調整後的情況下運轉一段時間,看是否調好,滾筒調好後必須緊跟著重新調節滾筒清掃刮板。
⑹、調整好皮帶後,將膠帶輸送機開關打到遠控位置,並停電。
⑺、整個調整過程必須有一名帶班長在現場,監視指揮,協調工作。
五、泵站操作安全措施:
(1)、泵站司機必須持證上崗,嚴格執行《煤礦工人技術操作規程》“乳化液泵站司機”的有關規定。
(2)、乳化液配比達到3%~5%,乳化液泵箱的液麵不得低於規定值。
(3)、卸載閥和安全閥的動作壓力必須按規定整定,不得隨意調整。
(4)、乳化液泵站的壓力不得低於30MPa。
(5)、嚴禁開清水泵。
(6)、堅持每班擦洗一次油汙、髒物;堅持每天更換一次過濾器網芯;堅持每10天清洗一次過濾器;堅持每月清洗一次乳化液泵箱;堅持水質每季度化驗一次;堅持每班將過濾器按一定方向旋轉1~2次,堅持各種保護裝置由專職人員每月檢查一次;堅持每周由專職人員對高低壓壓力控製裝置的性能檢查鑒定一次。
(7)、液箱內的液麵必須在液箱的2/3高度位置以上。
(8)、接班時要對泵站進行全麵檢查,發現問題及時處理;交班時,必須向接班人員交代清楚存在的問題,並向隊值班人員彙報當班情況。
七、JWB―8/1.27型無極繩絞車操作安全措施
無極繩絞車尾輪的固定采用預挖基礎坑設地錨並用砼澆鑄,每100米移動一次尾輪。無極繩絞車操作如下:
(1)作業前準備:
a、檢查絞車周圍的頂幫、支護及通風情況,清理障礙物。
b、開關閉鎖後,檢查絞車、張緊裝置、尾輪、主壓繩輪穩固情況,各部連接螺栓及刹車裝置是否齊全緊固完好。
c、檢查快、慢速刹車手閘是否在鬆閘位置及操作是否靈活可靠,各擋軸承及行星輪係之間潤滑油是否充足。
d、檢查鋼絲繩、梭車、各部連接鋼絲繩及緊固部位是否完好,纏繞是否符合要求。
e、檢查液壓泵站、液壓管路是否完好,檢查液壓箱油麵高度是否在1/2~2/3之間。
f、檢查使用電源、電纜、電氣設備、通訊設備是否完好。
(2)試車:
a、將快、慢速手閘置於鬆閘位置。
b、啟動液壓泵站,操縱手動換向閥,使張緊油缸活塞杆腔壓力指示值為4~5MPa(運輸液壓支架時為5~6MPa),並確保半小時內壓降不超過0.5MPa,安全製動油缸活塞腔指示值為4MPa。
c、啟動驅動裝置,電動機進行零速起動,確認安全製動器張開後,空擋試轉,停車。
(3)作業:
a、按掛鉤工開車命令,先發出開車信號,待回信號同意放車後準備開車;提升時必須等發出開車信號後,再發出正式開車信號,準備開車。
b、接到清晰、準確的信號後,將快、慢速手閘置於鬆閘位置,啟動液壓泵站,張開安全製動器,確認兩壓力值達標後,按信號指令方向,啟動驅動裝置。
c、緩壓快、慢速手閘(嚴禁雙閘同時刹閘),使滾筒慢轉,鋼絲繩張緊後平穩加速,直至達到正常速度。
d、絞車運行中,集中精力,注意觀察,發現異常或不明信號,應立即停車製動。
e、接近停車位置或接到停車信號後,應逐漸鬆開快、慢速手閘,停電,抱閘,閉鎖開關。
(4)作業後:
a、工作結束後,將梭車運行至機頭位置,切斷電源,閉鎖開關。
b、把通訊手機收回。
c、清除設備上的灰塵雜物。
d、把本班發現的不正常情況及時彙報上級,並向下一班交代清楚,以便清除不正常情況。
八、電工操作安全技術措施
1、嚴格執行“礦停送電管理製度”的規定。停送電工作有專人負責聯係,並掛上”有人工作,嚴禁送電”的警示牌。
2、井下供電設備和電纜要嚴格杜絕失爆,不得帶電檢修、搬遷電氣設備、電纜。對使用中的防爆設備的防爆性能要經常性檢查,日常工作中應注意保護電氣設備的防爆麵,不得碰砸損傷,保持防爆麵的光潔,不得潮濕和鏽蝕,保證防爆麵上麵有適當的防鏽油脂(如凡士林等)。
3、要保證各種過載、短路、漏電繼電器動作靈敏可靠。
4、每台電氣(電器)設備均掛包機牌,寫明設備的名稱、型號、電壓等級、整定電流值、用途及包機人。
5、所有電纜懸掛整齊,開關要上架,局部接地極符合規程要求。
6、對設備要做到日檢、周檢、月檢,每次檢查人員必須填寫好記錄。
7、控製操作台電工要堅守崗位,集中精力,不得在崗位上睡覺或脫崗,各設備在啟動前,必須發出開機預警信號。
8、操作千伏級電源時,操作人員必須戴絕緣手套,穿電工專用絕緣靴。
9、檢修或搬遷前,必須切斷電源,檢查瓦斯,在其巷道風流中瓦斯濃度在1.0%以下,再與電源電壓相適應的驗電筆檢驗;檢驗無電後方可進行導體對地放電。
九、主要設備檢修要求:
(一)采煤機檢修要求:
1、班檢內容:
(1)、檢查各部位螺栓的緊固情況。
(2)、檢查各部位是否漏油、滲油。
(3)、檢查各種信號、壓力表和油位指示。
(4)、檢查各操作手把和按鈕是否靈活可靠。
(5)、更換、補充磨損或丟失的截齒,檢查齒座的磨損情況。
(6)、檢查冷卻、噴霧供水係統的壓力、流量是否符合規定,噴霧效果是否良好。
(7)、經常清理機體表麵,保持機體清潔。
(8)、傾聽各部運轉聲音是否正常,發現異常要查清原因及時處理。
2、日檢內容:
(1)、解決班檢中未處理的問題。
(2)、檢查各部油位和注油點,並及時注油。
(3)、檢查冷卻噴霧係統的供水壓力和流量,並處理漏水和噴霧泵故障。
(4)、緊固各部螺栓。
(5)、檢查和處理操作手把和按鈕故障。
(6)、處理電纜、電纜夾和水管故障。
(7)、檢查滾筒端盤、葉片有無開裂、嚴重磨損及齒座短缺、損壞情況,發現有嚴重問題應及時更換。
(8)、檢查電氣防爆性能。
(9)、檢查過濾器,更換濾芯。
(二)刮板輸送機檢修要求:
日檢內容:
1、檢查各轉動部分是否有異常響聲和劇烈振動、發熱等異常現象,如有,則應及時排除。
2、檢查減速器等是否漏損,漏損嚴重者應及時處理,並補充油液。
3、檢查刮板、連接環及圓環鏈是否損壞,如發現損壞應及時更換。
4、檢查刮板鏈鬆緊是否適度,有無跳牙現象。如過鬆,應及時緊鏈。
5、檢查溜槽有無掉銷和錯口現象,發現後要及時更換。
(三)液壓支架檢修要求:
日檢內容:
1、檢查係統有無漏液、竄液現象,發現立柱和前梁有自降現象時,應找出原因及時處理。
2、檢查所有千斤頂和立柱用的連接銷有無鬆脫,並及時緊固。
3、檢查立柱和千斤頂,如有彎曲變形和傷痕要及時修理或更換。
4、檢查所有膠管,如有堵塞、卡扭、壓埋和損壞要及時整理或更換。
5、檢查推移千斤連接部分是否完好,如有損壞要及時處理。
6、當支架動作緩慢時,要檢查其原因,及時更換堵塞的過濾器。
(四)轉載機檢修要求:
1、轉載機周圍的設備、管路、電纜等要保持整齊。
2、減速器、電機要保持清潔,不得堆放雜物,保持設備良好的散熱條件。
3、檢查刮板鏈是否有鬆弛現象,發現後要及時張緊。
4、保持行走部的正常狀態,導軌若有歪斜現象要及時處理。
5、檢查所有聯接螺栓、螺母是否有鬆動現象,發現鬆動要及時緊固。
6、對減速器、鏈輪滾筒要按時按量注油,保持正常運轉狀態。
7、保持機尾上料端和機頭卸料端的正確位置,防止煤炭拋到外麵。
(五)膠帶輸送機檢修要求:
1、班檢內容:
(1)、檢查上下托輥是否短缺,能否靈活轉動。
(2)、檢查各部注油情況。
(3)、檢查膠帶接頭有無破裂,膠帶卡子有無折斷現象。
(4)、檢查拉緊裝置是否靈活有效。
(5)、檢查清掃器與膠帶接觸是否正常。
2、日檢內容:
(1)、檢查膠帶運行是否正常,有無卡、磨、偏等不正常現象。
(2)、檢查電動機、減速器、聯軸器及所有滾筒的軸承溫度是否正常。
(3)、檢查膠帶清掃器與膠帶接觸是否正常。
(4)、檢查減速器是否漏油。
(5)、檢查各滾筒表麵是否粘有煤泥等。
(6)、檢查膠帶張緊力大小。
(7)、檢查所有油封的漏油情況,從而掌握油封和軸承的使用情況和磨損程度。
(8)、檢查自移皮帶機尾裝置的完好情況。
十、刮板輸送機掐、接鏈
1、必須使用阻鏈器阻好刮板鏈。
2、找出活環位置,並將活環開到機頭、機尾附近,進行掐、接鏈。
3、將掐接鏈段的頂板與煤壁認真檢查一遍,清除煤壁與頂板鬆動的煤矸,將需掐、接鏈的設備進行停電閉鎖。
4、在不能使用上述方法時,可使用單體柱使鏈條拉緊,必須做到:
(1)、將緊鏈用的單體支柱、活環、脹銷、釺子等準備齊全。
(2)、在靠機頭或機尾的一側先打一根頭向下的單體支柱,角度要適當,升緊,將液壓槍去掉。
(3)、在另一側再打一柱頭向下的單體柱,角度要適當,然後慢慢供液將大鏈頂緊,使多餘的鏈子聚在一起。
(4)、當大鏈的鬆緊合適後,停止供液,將注液槍去掉。
(5)、將活環卸開,將多餘的鏈子掐掉,若隻有一個活環,則用鋼鋸將多餘的鏈子截掉;使用鋼鋸鋸鏈環時,必須對鋸動處澆水,防止火花。
(6)、掐掉多餘的鏈子後,用活環將鏈子重新接好,打上脹銷。
(7)、打單體支柱時,要把單體支柱根頂在頂板穩定、無掉頂片幫危險的地方,嚴禁將其頂在液壓支架及缸體等易損部位。柱頭要將小爪頂在刮板上,角度要適當,柱體要正,不得歪斜,防止將大鏈頂到中部槽幫上,給掐鏈和接鏈造成困難。
(8)、兩根單體支柱間的距離要保證將多餘的大鏈聚在一起。
(9)、打單體支柱時,槍管應安放在距頂鏈處5m以外,且不是單體支柱的伸出方向;操作人員要躲在安全位置,進行遠方操縱供液。
(10)、打單體支柱時不得少於2人共同操作,一人操作供液手把,其他人先扶住單體柱找好位置及角度,慢慢供液使單體支柱頂住不掉即停止供液,並用結實的麻繩或鐵絲將單體支柱的柱筒與支架頂梁拴在一起,然後所有人員一律撤到距單體柱5m以外的支架立柱後,且要避開單體柱滑脫的方向,派專人觀察升柱情況。
(11)、供液期間,若發現單體支柱有滑脫趨勢要立即停止供液,待穩定後方可重新供液。
(12)、頂鏈過程中,兩頭要安排人把守,嚴防人員闖入。
(13)、放液時,要慢慢放液,並要注意大鏈回彈;同時,單體柱要有人扶住,防止突然落地傷人。
5、接鏈時要注意大鏈不得扭勁。
6、大鏈掐、接好後,要對輸送機中部槽及大鏈認真檢查一遍,確認無誤後,方可聯係開機。
7、嚴禁采用刮板機倒轉、開正轉進行掐、接鏈,緊鏈。
十一、處理輸送機斷底鏈
(1)、若發現輸送機斷鏈後,必須立即將急停裝置閉鎖,並將輸送機開關閉鎖,無跟班隊幹命令嚴禁送電。
(2)、根據機頭、機尾餘鏈情況,判斷斷鏈所在位置,並從溜槽觀察孔確定斷鏈的具體位置。
(3)、清理溜槽內浮煤,將距離斷鏈兩側最近的天窗打開並將斷頭人工或機械拉至天窗口,根據斷鏈間距,拆除足夠數量的腦鏈從天窗口穿入人工或機械拉至下一天窗位置,將底鏈聯接好後關閉天窗。
(4)、點動(正開或倒開)刮板輸送機將底鏈拉緊,按掐、接鏈方法將腦鏈接在一起。
(5)、所使用的聯結環必須脹銷齊全,不得用其他物品代替。
(6)、大鏈接好後要認真檢查輸送機各部件,找出斷鏈的真實原因並進行處理後,清理幹淨雜物、浮煤,再進行點動試機。
十二、工作麵防高壓管傷人
(1)、工作麵使用的高壓管必須全部符合質量標準。
(2)、泵站壓力必須按規定控製在30MPa,不準任意增大泵站壓力。乳化液泵的卸載壓力表、泵頭安全閥必須處於完好狀態,否則不得開泵。
(3)、支架上的高壓管接頭必須用與之相適應的U型卡,不得用鐵絲代替;U型卡必須雙腿都插在接頭上,不得單腿使用。
(4)、拆卸高壓管和液壓元件時,必須先關閉截止閥,然後釋放殘液,最後才能折卸,嚴禁帶壓拆卸。
(5)、有隱患的高壓管(破損、接頭鬆動)要及時更換。
(6)、正確使用支架上的種類安全閥,對失效的安全閥要及時更換。
(7)、檢修支架管路時,必須將檢修支架上的截止閥關閉。
(8)、翻新的高壓管和舊高壓管(符合再用標準者),隻限使用在回液管路中。
(9)、不得用高壓管衝洗設備、物品和浮煤。
(10)、工作麵人員不準坐或站在使用的高壓管上,遠距離供液的液壓槍在使用時要通知高壓管附近的人員躲開,防止供液時管子彈跳傷人。
第九章 避災路線及說明
一、避災原則:
1、遇到水災由低到高撤退,但不可進入獨頭巷道。
2、遇到火災及瓦斯、煤塵爆炸災害時,迅速戴起自救器,由捷徑進入新鮮風流巷道。
二、避災路線:
1、當本工作麵發生瓦斯、煤塵爆炸或火災時,工作麵所有人員必須佩戴自救器,迎著新鮮風流(進風側)撤離,具體路線如:
7217材巷、工作麵→7217運輸巷→七采皮帶上山→角盤進風井→地麵。
2、當本工作麵發生水災時,避災路線如下:
7217工作麵→7217材(運)巷→七采皮帶上山→角盤進風井→地麵。
附:7217工作麵避災路線圖9-1
第十章 附 件
1、工作麵井上下對照圖1-1
2、煤岩層綜合柱狀圖1-2
3、巷道斷麵圖(1-2)
4、采煤機進刀示意圖2-1
5、最大、最小控頂距圖3-1、3-2
6、工作麵支護及超前支護圖3-3
7、工作麵生產係統圖4-1
8、機電設備布置圖4-2
9、工作麵供電係統圖(4-3;4-4)
10、工作麵管路係統圖 4-5
11、綜合防塵係統布置示意圖4-6
12、工作麵通風係統圖5-1
13、工作麵監測監控儀器儀表布置圖5-2
14、正規循環圖6-1
15、避災路線圖9-1
