煤礦2012年5月礦井建設工作計劃
第一部分:2012年4月工作完成情況
一、2012年4月主要工作情況
1、四月份巳完成工作:
(1)井巷工程:
①主斜井井筒:掘進總尺20.7m,其中15.0m為岩溶構造帶,處在M1煤層揭煤點位置,施工難度大,掘進進度慢,所以采用U形鋼特殊支護,目前施工支架22架,長度21.3m,已過岩溶構造帶。
②副斜井井筒:掘進進尺20.3m,躲身硐室1個(長2.0m×寬2.0m×高2.0m)。
③回風斜井井筒:掘進進尺9.2m,躲身硐室1個(長2.0m×寬2.0m×高2.0m)。掘進工作麵岩層頂板破碎,施工難度相對較大,需架設U型鋼支架支護。
④+986M1石門繞道(1101采麵運輸巷):掘進總進尺64.6m,其中全岩巷道28.5m。
⑤+1030M1石門繞道(1101采麵回風巷):掘進進尺38.3m,巷道施工地點為地質構造帶,煤層不穩定,漏頂、片幫嚴重,並存在一定的水患,施工進度緩慢。
(2)土建工程:
①工業廣場臨時儲煤場720m2。
②公路改造施工挖填方7632m3。
③配電房、空壓機房堡坎修築300m3。
④1.6m絞車基礎施工,片石基礎214 m3,混凝土澆灌基礎132 m3。
⑤生活廣場堡坎挖填方200m3左右,堡坎修築300m3左右。
⑥主扇風機房場地平整。
(3)機安工程:
①主斜井耙砂機安裝調試工作。
②20 m3空氣壓縮機安裝調試。
③生活用水及工業用水管道敷設。
④127mm風管管路敷設,為完善壓風自救係統提供保障。
⑤630KVA變壓器安裝。
(4)其他
①土地征用:新征用土地3.21畝。
②聯係雙回路輸電線路敷設及設備購置。
③聯係廠家完善煤礦安全六大係統建設,目前已作設計方案及價格預算。
2、四月份未完成工作
(1)井巷工程:原計劃4月份(1-25日)三條井筒計劃完成掘進施工144.0m,1101運輸順槽及回風順槽計劃完成掘進施工218m,目前實際完成施工工程量三條153.1m,其中井筒施工工程量50.2m。
(2)特種作業人員:安全員配備4人,實到4人;瓦檢工配備6人,到位6人;絞車工配備10人,實到6人,均未持證;機電工配備4人,實到6人;瓦斯監控人員配備3人,實到2人;爆破工(安監局證)配備4人,實到0人,爆破工(公安局證)配備6人,實到6人。
(3)土建工程:辦公樓、職工宿舍及食堂未作設計,不能進行施工建設。
(4)公路改造:因施工設備和施工打眼爆破人員不到位的原因,公路岩石爆破段尚未施工。

表一:4月份施工工程項目表:
一、工作計劃
(一)井巷工程
1、主斜井(穿層岩巷):井筒設計長度457m,已完成施工巷道364.7m,待完成工程量92.3m,計劃5月份完成掘進施工60m。
2、回風斜井(穿層岩巷):井筒設計長度462m,已完成施工巷道316.2m,待完成工程量145.8m,計劃5月份完成掘進施工60m。
3、副斜井(穿層岩巷):井筒設計長度459m,已完成施工巷道408.3m,待完成工程量50.7m,計劃5月份完成掘進施工50.7m,並掘進井底車場8m。
4、回風斜井引風道:設計長度24m,5月10日開始施工,預計5月20日完成掘進施工及永久支護(鋼筋混凝土澆灌)。
5、1101采煤麵工作麵回風上山:在1101采煤工作麵回風順槽巷布置一條回風上山與回風井貫通,形成1101回風順槽獨立的通風係統,回風上山設計長度32m;因該段巷道開口點處於地質構造帶內,給施工帶來一定難度,需先進行特殊支護後方可施工作業。預計5月1日開始特殊支護,5月5日掘進施工。5月18日與回風斜井貫穿。
6、1101采煤工作麵回風順槽:設計長度530m,本月實際完成工程量45.3m ,預計5月19日開工(其中5月1日至5日可施工該巷道)。
7、1101采煤工作麵運輸順槽:設計巷道長度560m,因為了提前形成礦井負壓通風,解決井下掘進工作麵通風困難,盡快達到聯合試運行的要求等原因,更改了巷道施工方案,提前布置1102接替工作麵部分運輸巷道,該段巷道長度目前剩餘工程量90.9m,預計6月6完成施工。
8、1101采麵運輸巷回風上山(臨時):設計長度22m,預計6月7日開始施工,6月20日與回風斜井貫穿。

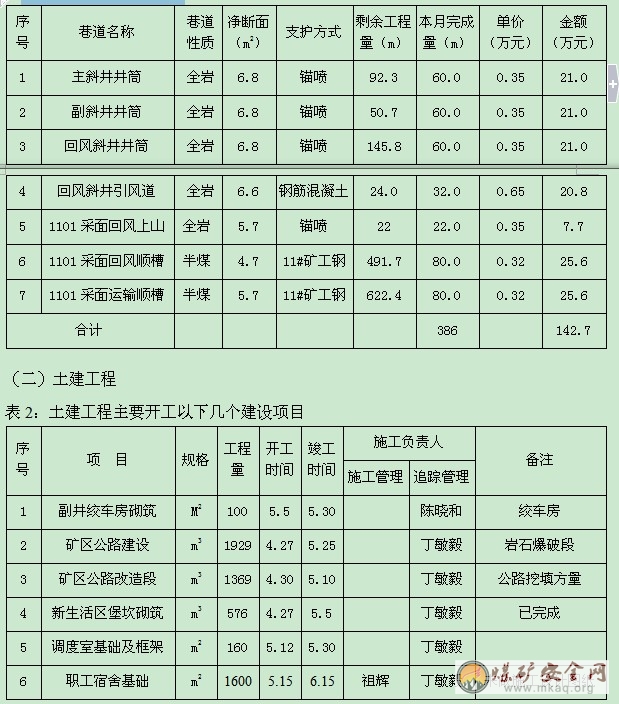

表1:井巷工程估算表
五、月末形象
1、完成工業廣場、生活廣場平整。
2、20立方米空壓機、井下壓風管道安裝。
3、完成井下1.6m絞車基礎施工。
4、完成主扇風機場地平整。
六、保障措施
1、加強對施工隊的協調管理,要求施工隊嚴格按煤礦“三大01manbetx
”和有關安全技術措施的規定進行操作施工。
2、督促相關負責人到井下現場帶班作業,認真把好安全生產質量關。
3、嚴格本礦管理人員按規定到井下現場監管督促施工作業。
4、定時定期或不定時不定期對井下施工進行督查,發現安全隱患及時采取措施進行排除。
5、抓好礦井征地協調工作,確保農戶及時簽定土地征用合同。
七、存在問題及建議
(一)存在的問題:
1、供電不穩定,供電部門停電前未先通知礦方。
2、施工隊組織能力差,安全生產管理人員配備不足,業務技能較差。
3、未形成正規的采購、供應體係;生產建設提供的計劃和采購雙方協調不到位。
4、生活用水及工業用水得不到保障,井下排水渾濁,需采取措施進行處理。
(二)建議:及時與供電部門協商,完成煤礦雙回路供電線路建設;嚴格招投標施工建設隊伍,保證施工隊伍整體素質,確保安全施工,按時完成施工進度;認真做好大型設備計劃、購置、安裝並投入使用,保證施工安全及工程進度。
八、聯合試運轉準備工作:
(一)井筒(全岩巷):總工程量312.8m,主斜井6月中旬落平,副斜井5月底落平,回風斜井貫穿需8月底。
(二)井底車場、水泵房、水倉、管子道、避難硐室等(全岩巷):總工程量392.0m,計劃10月底完成巷道施工。
(三)1101回風順槽(半煤巷):總工程量530m,已完成52m,剩餘工程量478m,預計10月中旬完成施工。
(四)1101運輸順槽(半煤巷):總工程量560m,已完成38.3m,剩餘工程量521.7m,預計2013年1月中旬完成施工。
(五)1101采麵開切眼(全煤巷):總工程量90m,預計2013年1月上旬完成施工。
紫雲縣新寨煤礦
二〇一二年四月二十六日
