南河煤業2013年度采掘工程計劃
根據縣煤管局靈煤總發[2012]42號文件、晉中市煤炭工業局文件市煤規[2011]57號《關於山西靈石國泰南河煤業有限公司兼並重組事例項目工程開工的批複》及《礦建施工組織設計》規定,綜合本礦實際,經我公司研究確定,編製2013年度礦建工程計劃。
一、工程計劃編製的指導思想與基本原則
1、根據《煤礦安全01manbetx 》、《煤炭工業設計規範》和本礦初步設計要,通過合理規劃,最大限度提高礦井基本建設的安全性、有效性和經濟性。
2、根據本區域、本井田的地質構造,煤層賦存狀況,力求選用既先進、又適用的采煤方法和工藝,采用先進技術,新工藝和新設備,提高礦井生產的安全性及高效性。
3、力求礦井生產係統簡單、可靠、高效,初期建設工程建井工期短、投產快。
4、盡快轉變觀念,提高認識,力求提高礦井機械化程度,降低工人勞動強度,改變礦井生產環境,增強礦井的安全度和抗風險能力,確保礦井安全建設、安全生產。
5、地麵建設工程也力求簡單、適用、美觀、集中,以減少占地麵積、適應集中管理。
6、注意環境保護,搞好“三廢”處理,創造優美的礦區環境,建設環保礦山。
二、礦井現有的采掘概況
根據2012年的工程計劃,2012年共有兩個開拓工作麵進行施工——主斜井和回風斜井,至2012年12月15日,主斜井掘到290m,回風斜井掘到335m。原老係統的020210高擋普采工作麵已封閉,隻保持運輸大巷和回風大巷正常通風,老係統隻進行排水和瓦斯檢查。
三、上年度采掘計劃執行情況
(1)上年度全年計劃概況
2012年建設工程前期安排2個井巷工程掘進隊進行平行作業,等主斜井與回風斜井見2#煤層後,再增加一個掘進隊。總開拓工程量為1322m,硐室工程量為1452m3
(2)上年度全年執行情況
由於2012年春節放假和政策性停產3個月,再加十八大的召開又停工一個月,再加上各種檢查的影響,實際施工時間也就是五個月,另外由於設計的變更我們將主水平設在10號煤,2號煤為輔助水平,所以2012年我礦主斜井預計施工340m,2煤候車室和消防庫施工完成。回風斜井預計350m施工完成,回風井和副井的聯絡大巷30m施工完成。
四、本年度采掘計劃
(1)掘進工程計劃:
根據《煤礦安全01manbetx 》、《煤炭工業設計規範》和礦井初步設計,通過合理規劃,加快礦建工程,今年建設工程前期安排5個井巷工程掘進隊進行作業。總開拓工程量為1322m,硐室工程量285m。預計8月份前形成首采麵,9月份進入首采麵安裝階段,近二個半月安裝完成,半個月試運轉檢查,還有一個月的試運轉。
掘進一隊,在冊人數45人,采用“四六”工作製,三班作業,一班檢修。主要擔負主斜井、主斜井等候峒室、消防庫、煤倉底清理巷、主水倉的掘進工程。主斜井:岩巷掘進,錨網噴支護,半圓拱形,淨寬4.5m,淨高3.8m,淨斷麵積14.9m2,傾角20°,剩餘工程量105m,月計劃進度100m,施工工期為1.1個月;主斜井等候峒室:岩巷掘進,錨網噴支護,半圓拱形,淨寬3m,淨高2.6m,淨斷麵積6.8m2,工程量40m,月計劃進度100m,施工工期為0.4個月;消防庫:岩巷掘進,錨網噴支護,半圓拱形,淨寬3m,淨高2.7m,淨斷麵積7.1m2,工程量44m,月計劃進度100m,施工工期為0.5個月;煤倉底清理巷:岩巷掘進,錨網噴支護,半圓拱形,淨寬3m,淨高2.7m,淨斷麵積7.1m2,工程量156m,月計劃進度100m,施工工期為1.6個月;主水倉:岩巷掘進,錨網噴支護,半圓拱形,淨寬3m,淨高2.7m,淨斷麵積7.1m2,工程量169m,月計劃進度100m,施工工期為1.7個月。以上工程從2013年1月1日~2013年8月1日完成。
掘進二隊,在冊人數45人,采用“四六”工作製,三班作業,一班檢修。主要擔負副斜井車場、泵房和變電所、副水倉、副斜井和急救站的掘進工程。副斜井車場:岩巷掘進,錨網噴支護,半圓拱形,淨寬4.8m,淨高4m,淨斷麵積16.7m2,工程量94m,月計劃進度60m,施工工期為1.6個月;泵房和變電所:岩巷掘進,錨網噴支護,半圓拱形。泵房淨寬4.5m,淨高4m,淨斷麵積13m2。變電所淨寬4m,淨高3.7m,淨斷麵積13m2。工程量96m,月計劃進度80m,施工工期為1.2個月;副水倉:岩巷掘進,錨網噴支護,半圓拱形,淨寬3m,淨高2.7m,淨斷麵積7.1m2,工程量77m,月計劃進度100m,施工工期為0.8個月;副斜井:岩巷掘進,錨網噴支護,半圓拱形,淨寬3m,淨高3m,淨斷麵積8m2,傾角24°下山,工程量120m,月計劃進度100m,施工工期為1.2個月;急救站:岩巷掘進,錨網噴支護,半圓拱形,淨寬3m,淨高2.6m,淨斷麵積6.8m2,工程量5m,月計劃進度60m,施工工期為0.1個月。以上工程從2013年1月1日~2013年7月12日完成。
掘進三隊,在冊人數45人,采用“四六”工作製,三班作業,一班檢修。主要擔負2煤儲煤庫、2煤軌道車場、2煤軌道上山、2煤集中軌道巷及2煤避難峒室和變電所的掘進工程。2煤儲煤庫:岩巷掘進,混凝土支護,圓形斷麵,直徑4 m,淨斷麵積12.6m2,工程量24m,月計劃進度30m,施工工期為0.8個月;2煤軌道車場:岩巷掘進,錨網噴支護,半圓拱形,淨寬4.8m,淨高4m,淨斷麵積16.7m2,工程量85m,月計劃進度60m,施工工期為1.4個月;2煤軌道上山:岩巷掘進,錨網噴支護,半圓拱形,淨寬3.5m,淨高3m,淨斷麵積9.2m2,工程量144m,月計劃進度120m,施工工期為1.2個月;2煤集中軌道巷:煤巷掘進,錨網噴支護,半圓拱形,淨寬3.5m,淨高3m,淨斷麵積9.2m2,工程量400m,月計劃進度210m,施工工期為1.9個月;2煤避難峒室和變電所:煤巷掘進,錨網噴支護,半圓拱形。避難峒室淨寬3m,淨高2.5m,淨斷麵積6.5m2。變電所淨寬4m,淨高3m,淨斷麵積10.1m2。工程量100m,月計劃進度210m,施工工期為0.5個月。以上工程從2013年1月1日~2013年8月19日完成。
掘進四隊,在冊人數45人,采用“四六”工作製,三班作業,一班檢修。主要擔負2煤集中運輸巷擴棚及2煤集中運輸大巷、2煤首采麵運輸巷的掘進工程。2煤集中運輸巷擴棚:煤巷擴棚,錨網噴支護,半圓拱形,淨寬3.5m,淨高3m,淨斷麵積9.2m2,工程量200m,月計劃進度210m,施工工期為0.9個月;2煤集中運輸大巷:煤巷掘進,錨網噴支護,半圓拱形,淨寬3.5m,淨高3m,淨斷麵積9.2m2,工程量440m,月計劃進度210m,施工工期為1.9個月;2煤首采麵運輸巷:煤巷掘進,錨網支護,矩形斷麵,淨寬3.5m,淨高3m,淨斷麵積10.5m2,工程量650m,月計劃進度210m,施工工期為3個月;020101工作麵安裝:3.5個月。020102運輸巷:煤巷掘進,錨網支護,矩形斷麵,淨寬3.5m,淨高3m,淨斷麵積10.5 m2,1個月工程量189m。以上工程從2013年1月1日~2013年12月31日完成。
掘進五隊,在冊人數45人,采用“四六”工作製,三班作業,一班檢修。主要擔負2煤集中回風巷、2煤集中回風大巷、2煤首采麵回風巷和2煤首采麵切眼的掘進工程。2煤集中回風巷:煤巷掘進,錨網噴支護,半圓拱形,淨寬4.5m,淨高4m,淨斷麵積15.8m2,工程量200m,月計劃進度210m,施工工期為0.9個月;2煤集中回風大巷:煤巷掘進,錨網噴支護,半圓拱形,淨寬4.5m,淨高4m,淨斷麵積15.8m2,工程量350m,月計劃進度210m,施工工期為1.7個月;2煤首采麵回風巷:煤巷掘進,錨網支護,矩形斷麵,淨寬4m,淨高3m,淨斷麵積12m2,工程量650m,月計劃進度210m,施工工期為3個月;2煤首采麵切眼:煤巷掘進,錨網支護,矩形斷麵,淨寬4m,淨高3m,淨斷麵積12m2,工程量120m,月計劃進度210m,施工工期為0.6個月;020201工作麵安裝3.1個月;020102回風巷:煤巷掘進,錨網支護,矩形斷麵,淨寬4m,淨高3m,淨斷麵積12m2,工程量189m,施工工期為1個月。以上工程從2013年1月1日~2013年12月31日完成。
(2)聯合試運轉及原煤產量計劃:
根據我礦的實際結合初設中礦建的時間預計劃2013年11月進行聯合試運轉,12月份進入試生產階段。首采工作麵為020101工作麵,工作麵走向長度為650m,傾向長為120m,采高為2.5m,使用綜合機械化采煤法,采煤機截深0.6m,一天5循環,日產量1215噸,月產量32805噸。即全年原煤產量32805噸,加上全年掘進煤33875噸,全年計劃共出煤66680噸。
(3)安裝:根據掘進工程計劃2013年3月20日~3月31日安裝壓風機;2013年3月23日~3月23日安裝主皮帶;2013年5月4日~6月19日安裝水泵及變電設備; 2013年3月15日~3月30日安裝安裝主局扇;2013年5月5日~6月20日安裝地麵運輸係統;2013年8月29日~11月14日安裝首采麵;
(4)防治水計劃:
根據我礦采掘計劃將探放水計劃劃分為一般性探放水計劃及專門性探放計劃。
一般性探放水計劃根據“有掘必探,有采必探、先探後掘、先探後采”的原則,各采掘工程到都要進行探放水,並且留足30m的保安距離。主要工程有:
探水1隊:主斜井掘進進尺105m,鑽探進尺504m;主斜井等候硐室掘進進尺40m,鑽探進尺120m;消防庫掘進進尺44m,鑽探進尺132m;煤倉清理巷掘進進尺156m,鑽探進尺600m;主水倉掘進進尺169m,鑽探進尺600m。
探放水2隊:副斜井車場掘進進尺94m,鑽探進尺286m;泵房變電所掘進進尺96m,鑽探進尺492m;副水倉掘進進尺77m,鑽探進尺200m;副斜井掘進進尺120m,鑽探進尺720m;
探放水3隊:2煤軌道上山掘進進尺144m,鑽探進尺692m;2煤集中軌道巷掘進進尺400m,鑽探進尺1920m;2煤避難硐室和變電所掘進進尺100m,鑽探進尺300m。
探放水4隊:2煤集中運輸大巷440m,鑽探進尺1920m;2煤首采麵運輸巷掘進進尺650m,鑽探進尺3120m;020201工作麵,鑽探進尺1700m。020102運輸巷掘進進尺189m,鑽探進尺720m。
探放水5隊:2煤集中運輸巷掘進進尺200m,鑽探進尺960m;2煤集中回風大巷掘進進尺350m,鑽探進尺1680m;2煤首采麵回風巷掘進進尺650m,鑽探進尺3120m;2煤首采麵切眼掘進進尺120m,鑽探進尺270m;020201工作麵鑽探進尺1700m;020102回風巷掘進進尺189m,鑽探進尺720m。
2013年度總掘進進尺4333m,鑽探總進尺22696m,物探總進尺9400m。
專門性探放水計劃,除進行一般性的探放水外,還要製定專門的探放水設計及措施,進行有針對性的探放水,主要工程有:新建主斜井和副斜井探K2、K3灰岩水、副斜井與2煤主井底透窩前50m,要對透窩地點進行鑽探,並要將2煤層水倉的水及時排幹不允許有積水。總的鑽探進尺450m。
(5)本年未的“三量”關係
2013年未開拓煤量1140.1萬噸,準備煤量238萬噸,回采煤量26.68萬噸,按年產量60萬噸計算,開拓煤量可采期13.6年,準備煤量可采期2.84年,回采煤量可采期6.4個月,符合要求。
五、存在的問題及采取的措施
根據我礦的工程計劃我們對照《煤礦安全01manbetx 》、上級的有關規定、文件及安全生產的法律、法規,通過03manbetx 我們認為在今後的工程安全生產中要注意如下幾點:
1、加強頂板管理:
(1)施工單位在施工前必須編製作業01manbetx ,並按規定進行審批。礦井生產科負責頂板管理的技術工作。
( 2)嚴格執行有關文件精神,提高采掘工作麵支護質量,規範現場管理,提高采掘安全可靠性。加強采掘工作麵生產技術管理。要繼續作好采掘工作麵優化設計,巷道維修必須有專門經過審批的針對性措施,巷修隊伍必須經過專門培訓後方可從事巷修工作。
(3)嚴格執行敲幫問頂製度,認真使用好迎頭的臨時支護,采掘工作麵必須按作業規程的規定及時支護,嚴禁空頂作業。
(4)加強頂板02manbetx.com 多發地點和工序的日常管理工作。
(5)掘進工作麵貫通、施工大斷麵峒室、過老巷、老空、過斷層及大斷麵巷道擴刷等必須有專項措施,並堅持礦、隊幹部跟班。
(6)堅持推廣應用先進的技術成果經驗,科學管理頂板。
(7)采煤工作麵上下端頭、超前支護、工作麵煤壁區、放頂區以及放頂、采煤等工序是工作麵頂板02manbetx.com 多發區,要加強日常管理。
(8)掘進工作麵貫通、施工大斷麵峒室、過老巷、老空、過斷層及大斷麵巷道擴刷等必須有專項措施,並堅持礦、隊幹跟班。
( 9)堅持推廣應用先進的技術成果經驗,科學管理頂板。
2、加強探放水工作的管理
(1)對井下工人要加強教育培訓,掌握突水的有關征兆。采掘過程中,要隨時注意礦井湧水情況,特別是采掘工作麵或其它地點發現有掛紅、掛汗、空氣變冷、出現霧氣、水叫、頂板淋水加大,頂板來壓、底板鼓起或產生裂隙出現滲水、水色發渾、有臭味等是突水預兆時,必須停止作業,采取措施,立即報告礦調度室,發出警報,撤出所有受水威脅地點的人員。
(2)礦按規定成立探放水機構、培訓探放水隊伍、執行好探掘分離。
(3)井下巷道掘進,必須堅持“先探後掘、物探先行、鑽探驗證、不探不掘”的探放水原則。防治水科要及時預測預報。
(4)掘進時,當遇到某段巷道頂、底板滲、淋水較大時,要由專人負責進行詳細記錄、03manbetx 。
(5)各施工的掘進工作麵必須有可靠的排水係統並有各型號的水泵和備用泵
(6)礦必須有突水的應急救援隊伍和足夠的防治水應急物資。
3、加強斜巷運輸的管理
(1)新安裝的礦井主要提升裝置,必須經驗收後合格後方可投入使用。投入使用運行後的設備,必須每年進行1次檢查,每3年進行1次測試,認定合格後方可繼續使用。保證絞車的安裝質量;絞車運轉時司機要精力集中,操作時嚴格遵守01manbetx ;定期對絞車進行檢修,並對製動係統等安全設施進行定期檢查維修。
必須裝設下列保護裝置,並定期進行檢查和試驗:
①過速保護。
②過電流和欠壓保護。
③鋼絲繩和輸順帶脫槽保護。
④輸順帶局部過載保護。
⑤鋼絲繩張緊車到達終點和張緊重錘落地保護。
(2)在傾斜井巷中,必須裝設彈簧式或重錘式製動閘,製動閘的性能應符合下列要求:
(3)製動力矩與設計最大靜拉力差在閘輪上作用力矩之比不得小於2,也不得大於3。
(4)在02manbetx.com 斷電或各種保護裝置發生作用時能自動施閘。
(5)在斜巷中使用的鋼絲繩,其插接長度不小於鋼絲繩直徑的1000倍。
(4)嚴格執行“一坡三檔”製度。
(5)提升機配有超速、過卷、保護、信號顯示、閉鎖、提升計數等獨立的提升信號裝置。該裝置與提升絞車控製回路相閉鎖,提升信號聲光兼備,與提升絞車運行狀態聯鎖。為保證提升信號準確無誤,井底信號必須經由井口信號工轉發,不得越過井口信號工直接向絞車司機發信號,隻有在井口信號發出信號後,絞車才可啟動。副斜井井口與井底之間,井口與提升絞車之間分別裝設有直通電話。
(6)為防止斷繩02manbetx.com 的發生,提升鋼絲繩必須每六個月檢查一次,以鋼絲繩標準直徑為準計算的直徑減小量達到10%時,必須更換;鋼絲繩在一個撚距內斷絲斷麵積與鋼絲繩總斷麵積之比達到10%時,必須更換。
(7)嚴格執行斜巷“行人不走勾、走勾不行人”製度。
4、加強“一通三防工作”的管理
(1)有效控製井下風流,合理地分配風量,確保安全施工,井下的風門、調節風門、密閉等通風構築物,必須加強管理並發揮其作用。
(2)在施工安排上,抓好采區巷道的施工及雙巷之間聯絡巷的及時貫通。及時調整通風係統,縮短局部通風機的供風長度,確保掘進頭的有效風量。
(3)局部通風機及啟動裝置要設在新鮮風流中並設專人掛牌管理,保證正常運轉,杜絕循環風。嚴格按規定加強瓦斯的檢查和管理。
(4)對處於回風巷內的臨時絞車房,配電硐室要采取專門供風的方式來保證其有足夠的新鮮風流。
(5)臨時輔扇要有01manbetx 與崗位責任製,設專人管理,保證其安全運轉,並每班填寫運轉日誌。
(6)加強防塵管理,嚴格按規程要求建立好防塵設施,定期灑水。
(7)嚴格按防滅火設計的要求建立好防滅火係統。
5、加強施工進度管理
(1)健全組織:本工程實施項目法管理,組織一個由工程管理和技術人員組成強有力的項目領導班子。施工單位將選派技術力量強,作風過硬的施工隊伍,統一組織,統一指揮,組成一個能打硬仗的戰鬥整體。
(2)健全製度:根據我國煤礦基本建設的有關規定,製定施工、安全、計劃、物質、財務和勞動紀律等多方麵的管理規章製度,使各項工作有章可循,使管理工作製度化,科學化和規範化。
(3)落實以崗位責任製為核心的承包製。將工作內容、數量和具體要求層層落實到人,並將工作完成的好壞,直接與個人的經濟收入掛鉤,積極開展勞動競賽和崗位練兵,充分調動職工的積極性和主動性。
(4)工程進度的控製按“計劃→實施→檢查→處理”的管理循環步驟進行,即擬定出合理的工程進度計劃,在施工過程中經常檢查實際進度情況,及時調整、修改、總結、03manbetx 、保證施工進度控製目標的完成。
(5)工程施工中,工程是主要矛盾線,必須堅定地依靠科技進步和積極采用新技術,新工藝,配備卓有成效的機械化作業線,斜井(巷)采用永久提升,煤倉及溜眼施工采用反井施工法打反井,煤巷采用“前探梁法”施工等新技術,以加快井巷施工安裝速度。
(6)認真優化施工方案,采用合理的施工方法,精心編製施工組織設計和措施,並認真貫徹,使每個人心中有數,確保工程順利施工。
(7)根據工程施工計劃,設計院要提前供圖,提前組織會審確認,以保證施工。業主負責采購供應的永久設備要及時到位,協調好生產廠家的現場技術指導和技術服務工作。積極做好調研和資料信息收集工作,打通與施工有關的渠道。
(8)施工單位成立遼源煤業有限公司項目部,按工程內容和要求做好人員、設備、物質等準備工作,積極組織人員和設備進點。對進入遼源煤業有限公司的設備一律進行認真檢查和保全,確保設備以完好狀態投入使用。
(9)組織全礦井的綜合正規循環作業,井巷工程一次成巷,三類工程均不留尾巴,實現科學、文明施工。
(10)井巷工程進行卓有成效的綜合治水,過含水層、斷層及可疑段,要提前探水、斜巷及硐室進行工作麵預注漿封水,加固圍岩,提高施工的安全性,改善施工條件。
(11)最大限度地科學地在時間上和空間上組織立體交叉平行作業,礦建與土建、安裝平行,土建與安裝平行,機械安裝與電氣安裝平行,礦土安施工工序之間交叉平行,以縮短工期。
(12)利用統籌網絡法組織施工,編製工程總體和主要單位工程的進度網絡圖,狠抓主要矛盾線上連鎖工程的施工速度,紮實做好三類工程施工的協調接續工作,做到上一項程完成驗收後立即進入下一項工程的施工。
(13)加強調度工作,每天24小時不間斷,統一生產調度,並按合同要求做好工程記錄。井上下設置電話,形成場內通訊網絡,以便及時向項目部反饋生產信息,及時調度生產所需的設備、物質、車輛和人員等。
(14)加強質量管理和安全管理,牢固樹立質量為本,安全第一的思想,所有工程都要按標準施工,堅持班日檢,隊旬檢,項目部月檢和安全監督製度,不留質量和安全隱患。

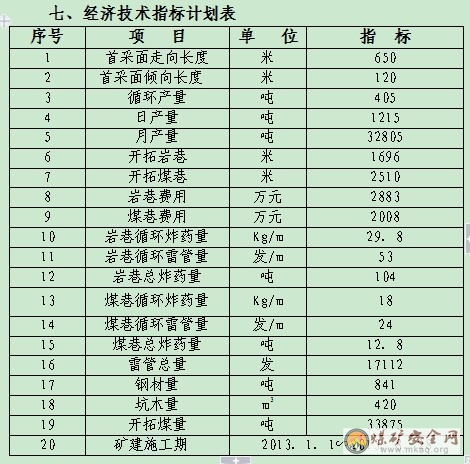

六、勞動組織計劃
八、采掘工作麵風量分配計劃
根據《煤礦安全規程》相關規定,結合我礦所屬礦井的通風、瓦斯現狀,特製定2013年礦井風量分配計劃。
(一)、礦井供風原則
1、礦井所需風量的確定,必須符合《煤礦01manbetx 》有關規定。
2、通過風量計算,求得井下各用風地點的需風量,確定礦井總需風量;礦井應結合實際,通風科製定礦井風量調節方案,保證礦井主要通風機安全、經濟運行。
3、根據《山西靈石國泰南河煤業有限公司兼並重組整合項目初步設計變更》瓦斯預測結果,回采工作麵瓦斯絕對湧出量qwc=3.97m3/min,二氧化碳絕對湧出量qrc=5.17m3/min。炮掘工作麵瓦斯絕對湧出量qwPj=0.26m3/min,二氧化碳絕對湧出量qrpj=0.34m3/min。
(二)、各地點風量分配計劃
1、一月份配風計劃
一月份有主斜井、副斜井車場、2#煤集中回風巷和2#煤集中回風大巷4個炮掘工作麵先後開工,因為均采用局扇獨立供風,故分別計算工作麵需風量。
主斜井掘進工作麵需風量584 m3/min;副斜井車場600 m3/min;2#煤集中回風巷和2#煤集中回風大巷風量計算都為687m3/min。經風速驗算均滿足規定要求。
2、二月份配風計劃
二月份有主斜井、主斜井等候硐室、副斜井車場、2#煤集中運輸大巷和2#煤集中回風大巷5個掘進工作麵先後開工,其中主斜井、主斜井等候硐室、副斜井車場和2#煤集中回風大巷均采用局扇獨立供風,故分別計算工作麵需風量。2#煤集中運輸大巷因在老係統內,故需在老係統內配備風量。
(1)、主斜井、主斜井等候硐室、副斜井車場、2#煤集中運輸大巷和2#煤集中回風大巷分別為,584 m3/min、511 m3/min、600 m3/min、588m3/min和687 m3/min,經風速驗算均滿足規定要求。
(2)、礦井計算需要風量為1648 m3/min,礦井實測總進風1715 m3/min,大於礦井計劃配風量,故符合規定要求。
3、三月份配風計劃
三月份有主斜井等候硐室、消防材料庫、副斜井車場、泵房和變電所、2#煤集中運輸大巷和2#煤集中回風大巷6個掘進工作麵先後開工,其中主斜井等候硐室、消防材料庫、副斜井車場、泵房和變電所和2#煤集中回風大巷均采用局扇獨立供風,故分別計算工作麵需風量。2#煤集中運輸大巷在老係統內,繼續按2月份配備風量執行。
主斜井等候硐室511 m3/min、消防材料庫514 m3/min、副斜井車場600 m3/min、泵房和變電所567 m3/min、2#煤集中運輸大巷588 m3/min和2#煤集中回風大巷687 m3/min,經風速驗算均滿足規定要求。
4、四月份配風計劃
四月份有消防材料庫、煤倉底清理巷、泵房和變電所、2#煤集中運輸大巷、2#煤集中回風大巷和2#煤首采麵回風巷6個掘進工作麵先後施工,其中消防材料庫、煤倉底清理巷、泵房和變電所、2#煤集中回風大巷和2#煤首采麵回風巷均采用局扇獨立供風,故分別計算工作麵需風量。2#煤集中運輸大巷在老係統內,繼續按2月份配備風量執行。
消防材料庫514 m3/min、煤倉底清理巷513 m3/min、泵房和變電所567 m3/min、2#煤集中運輸大巷588m3/min、2#煤集中回風大巷687 m3/min和2#煤首采麵回風巷608 m3/min,經風速驗算均滿足規定要求。
5、五月份配風計劃
五月份有煤倉底清理巷、泵房和變電所、副水倉、副斜井、2#軌道上山、2#煤集中運輸大巷、2#煤首采麵運輸巷和2#煤首采麵回風巷8個掘進工作麵先後施工,其中煤倉底清理巷、泵房和變電所、副水倉、副斜井、2#軌道上山、2#煤首采麵運輸巷和2#煤首采麵回風巷均采用局扇獨立供風,故分別計算工作麵需風量。2#煤集中運輸大巷在老係統內,繼續按2月份配備風量執行。
煤倉底清理巷513 m3/min、泵房和變電所567 m3/min、副水倉513 m3/min、副斜井522 m3/min、2#煤軌道上山533m3/min、2#煤集中運輸大巷588 m3/min、2#煤首采麵運輸巷6303/min和2#煤首采麵回風巷608 m3/min,經風速驗算均滿足規定要求。
6、六月份配風計劃
六月份有煤倉底清理巷、主水倉、副斜井、2#軌道上山、2#煤集中軌道巷、2#煤首采麵運輸巷和2#煤首采麵回風巷8個掘進工作麵先後開工,其中煤倉底清理巷、主水倉、副斜井、2#軌道上山、2#煤集中軌道巷、2#煤首采麵運輸巷和2#煤首采麵回風巷均采用局扇獨立供風,故分別計算工作麵需風量。
煤倉底清理巷513 m3/min、主水倉513 m3/min、副斜井522 m3/min、2#煤軌道上山533 m3/min、2#煤集中軌道巷588 m3/min、2#煤首采麵運輸巷630 m3/min和2#煤首采麵回風巷608 m3/min,經風速驗算均滿足規定要求。
7、七月份配風計劃
七月份有主水倉、副斜井、2#軌道上山、2#煤集中軌道巷、2#煤首采麵運輸巷和2#煤首采麵回風巷6個掘進工作麵先後開工,其中主水倉、副斜井、2#軌道上山、2#煤集中軌道巷、2#煤首采麵運輸巷和2#煤首采麵回風巷均采用局扇獨立供風,故分別計算工作麵需風量。
主水倉513 m3/min、副斜井522 m3/min、2#煤軌道上山533 m3/min、2#煤集中軌道巷588 m3/min、2#煤首采麵運輸巷630 m3/min和2#煤首采麵回風巷608 m3/min,經風速驗算均滿足規定要求。
8、八月份-年末配風計劃
八月份有2#煤集中軌道巷、2#煤避難硐室、變電所、2#煤首采麵運輸巷和2#煤首采麵回風巷及2#煤首采麵開切眼6個掘進工作麵先後開工,其中2#煤集中軌道巷、2#煤避難硐室和變電所、2#煤首采麵運輸巷和2#煤首采麵回風巷及2#煤首采麵開切眼均采用局扇獨立供風,故分別計算工作麵需風量。
2#煤集中軌道巷588 m3/min、2#煤避難硐室547 m3/min、變電所601 m3/min、2#煤首采麵運輸巷630m3/min和2#煤首采麵回風巷608 m3/min及2#煤首采麵開切眼630m3/min,經風速驗算均滿足規定要求。
到本月末采掘通風係統已經全部完成,主扇安裝完成後,可以啟動向井下供風。按風量自然分配的原則,故需對係統全風壓各用風地點供風進行分配。因為,采麵形成後相應井下安裝工程計劃3個月,年底計劃試運轉。
風量分配計劃:
總計需要配風量3154m3/min,小於礦井設計總風量4466.4m3/min,符合規定要求,餘量根據采掘實際需要進一步調節。具體分配如下:
(1)回采工作麵 780 m3/min;
(2)炮掘工作麵 1320 m3/min。
(3)硐室風量分配
采區變電所 180 m3/min。
泵房和變電所 175 m3/min。
(4)其它風量
其它地點配風:700m3/min 。
九、附件:

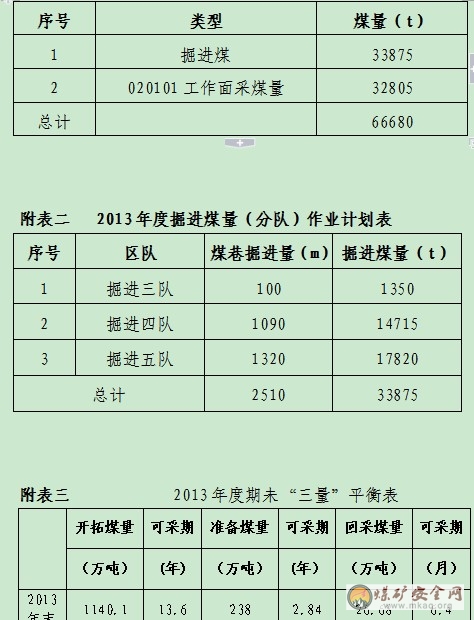

附表一 2013年度原煤產量表
附表二 2013年度掘進煤量(分隊)作業計劃表
附表三 2013年度期未“三量”平衡表
附表四 2013年度回采產量作業銜接圖表
附表五 2013年度掘進進尺作業銜接圖表
附表六 2013年度探放水作業銜接表(物探、鑽探)
附表七 2013年采掘工作麵風量分配表
附件八 采掘工程計劃圖。
附件九 物探作業銜接圖
附件十 探放水作業銜接圖
山西靈石國泰南河煤業有限公司
2012年12月
附表一 2013年度原煤產量表
