柳巷井田2013年度計劃文字說明
柳巷井田2013年度計劃文字說明
一、礦井概況
1、柳巷井田位於榆林城東北方向25km處,行政區劃隸屬榆林市榆陽區麻黃梁鎮管轄。
2、井田地處毛烏素沙漠與陝北黃土高原接壤地帶,地表全部被第四紀鬆散層所覆蓋。海拔標高一般+1290~+1350m。
3、柳巷煤礦井田西北-東南方向長約3.8km,西南-東北方向寬3.4km,麵積約12.74km2,設計生產能力120萬噸/年。
4、礦井采用斜井單水平開拓:建有主斜井(160;943m)、副斜井(220;659m)和回風斜井(220;645m)共計3條井筒。
5、礦井可采煤層共2層,為侏羅係延安組3號和6號煤:其中3號煤為主采煤層,傾角0.3°,煤層厚度10.2~11.65m,平均10.9m,全井田可采;6號煤層厚度0.32~1.17m,平均0.95m,局部可采。兩層煤共計工業儲量1.92億噸;設計儲量1.44億噸;可采出煤量9356萬噸;礦井服務年限為55年。
6、本礦井為瓦斯礦井,煤塵有爆炸危險性;主采煤層為容易自燃煤層;井田地質構造屬簡單類型;礦井地溫正常、無熱害。
7、根據地質報告預測本礦井正常礦井湧水量250m3/h,最大湧水量474.5m3/h。
8、柳巷煤礦於2009年6月破土動工,至2012年8月底曆時3年零3個月,現在基本具備生產條件。礦井供電係統、排水係統、消防灑水係統、通風係統、壓風係統、原煤運輸係統、輔助運輸係統、工作麵生產係統、安全六大係統於8月15日安裝完成,於8月20日進行聯合試運轉,於9月3日進行試生產。
二、水平、采取儲量情況
1、礦井現開采煤層為侏羅係延安組3#煤,傾角0.3°,煤層厚度10.2~11.65m,平均10.9m,全井田可采;煤層埋藏深度240~270米,上覆基岩平均厚度88米,3#煤工業儲量1.84億噸;設計儲量1.36億噸,可采出煤量8700萬噸;3#煤服務年限為52年。
2、截止2012年底礦井開拓煤量2200萬噸;準備煤量2200萬噸;回采煤量154萬噸。
三、生產布局及隊伍情況
至2012年底,柳巷煤礦形成“1采3掘”的格局,即1個綜采放頂煤工作麵、1個岩石綜掘工作麵(相關硐室)、2個煤巷綜掘工作麵(保工作麵接續)。
目前隻有“1采2掘”,還欠1支綜掘隊伍。
四、生產指標與接續
1、原煤產量120萬噸;
2、開拓巷道(基建):433米(有火工品);985米(無火工品)
3、回采巷道:7400米;
4、接續情況:
(1)采煤工區:30101工作麵-→30103工作麵
(2)掘進一區:
有火工品情況下:主水倉(2013.03.17)→強排係統(2013.08.14)→避災硐室(2013.09.28)→消防材料庫(2013.10.17) →機頭供電硐室(2013.11. 5)→永久管子道(2013.11.30) →人行車等候硐室
無火工品情況下:主水倉(2013.03.17)→強排係統(2013.08.14)→避災硐室(2013.09.28) →無軌膠輪車加油加水及修理硐室(2013.10.26) →南翼大巷及聯絡巷(2013.11.29) →一水平北翼回風大巷
(3)掘進二區1隊:30103回順、切眼開拓及切眼鋪底(2013.7.24)→30103工作麵工藝巷、一號措施巷及聯巷開拓
(4)掘進二區2隊:→30103運順開拓及鋪底(2013.08.18)→30103工作麵一號措施巷開拓(2013.11.27)→30103工作麵安裝
五、重大生產準備
1、注漿係統安裝(3月1日~5月31日)
2、盤區變電所安裝(5月1日~5月31日)
3、強排係統安裝(8月1日~9月31日)
4、緊急避險係統安裝(9月1日~10月31日)
5、井筒與大巷管路安裝(1月~12月)
6、30101工作麵拆除(9月1日~12月31日)
7、30103工作麵安裝(9月1日~12月31日)
六、需要協調解決的主要問題
1、盡快解決火工品供應問題,一是強排係統、人行車候車硐室和管子道沒有火工品就沒法施工;二是有火工品可立即提高資源回收率;
2、煤場存量小,煤炭銷售決定原煤產量;
3、2013年接續非常緊張,需要在2013年1月1日前上一支掘進隊伍,否則將影響生產接續;

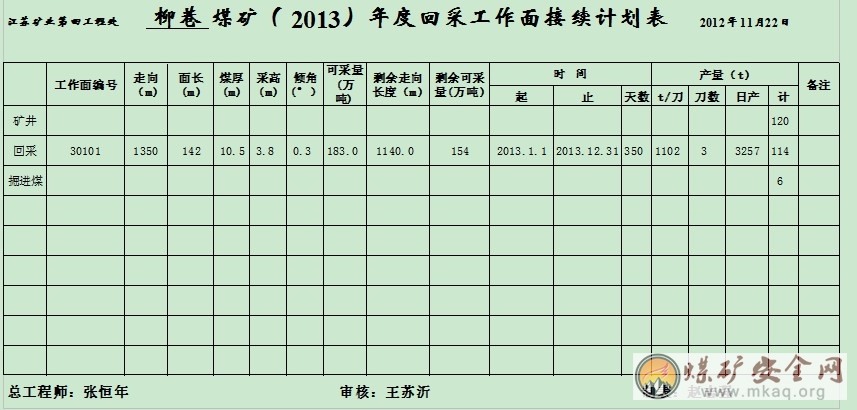

七、附生產接續表
